Fluxo de caixa projetado: o vale que só aparece na leitura semanal
Por que o corte mensal esconde o problema, a diferença entre entrada confirmada e prevista, o saldo mínimo operacional que muda a leitura, e a ordem de reação que vai do mais barato ao mais caro
A diferença entre um aperto de caixa barato e um caro é quase sempre o tempo. Descoberto com trinta dias, ele se resolve com duas ligações de cobrança e um vencimento renegociado. Descoberto no dia, ele se resolve com antecipação de recebível a uma taxa que ninguém teria aceitado em condições normais. O fluxo de caixa projetado é o instrumento que compra esse tempo.
Ele não cria dinheiro. Cria antecedência — e antecedência é o único insumo que transforma uma emergência financeira em uma decisão administrativa. É por isso que, entre todos os controles financeiros, este é o de melhor retorno em empresa com caixa apertado: o custo de manter é de vinte minutos por semana, e o benefício é a diferença entre duas taxas.
Este texto trata da estrutura, da rotina e da leitura. Ele pressupõe que se saiba onde está o dinheiro, o que é assunto do mapa de fontes, e que exista alguma base de compromissos futuros. Não pressupõe sistema: a maior parte das projeções boas que eu conheço mora em planilha.
Você vai ver a estrutura em blocos, a escolha do período de corte, como projetar entradas sem cair no otimismo da meta, as saídas que escapam mesmo sendo conhecidas, o saldo mínimo operacional, um exemplo semanal completo, a rotina de reprojeção e a ordem de reação quando um vale aparece.
Os números dos exemplos foram montados para este artigo, no formato da ferramenta P14 do Kit Gestão Financeira da Voitto. São ilustrativos: servem para mostrar a leitura, não descrevem uma empresa real.
O que é o fluxo de caixa projetado
O fluxo de caixa projetado é a previsão de entradas e saídas de dinheiro por período futuro, com o saldo acumulado a cada corte. Ele responde uma pergunta que nenhuma demonstração de resultado responde: em que dia o dinheiro acaba.
A diferença em relação ao fluxo de caixa realizado é o tempo verbal, e ela muda o uso. O realizado é um relatório: conta o que aconteceu. O projetado é um instrumento de decisão: mostra o problema antes dele acontecer, quando ainda existem alternativas baratas. Um mesmo aperto de caixa custa muito pouco se for visto com trinta dias de antecedência e custa antecipação de recebível se for visto no dia.
A ferramenta pressupõe duas coisas prontas: o mapa de fontes e contas, para que o saldo inicial seja o saldo real, e alguma base de compromissos futuros — contas a pagar e a receber com data. Sem a primeira, a projeção parte de um número errado; sem a segunda, ela é adivinhação.
Vale dizer o que ela não é. Não é orçamento — orçamento trabalha com competência e com o ano inteiro; o fluxo projetado trabalha com caixa e com semanas. E não é previsão de vendas, embora dependa de uma: a parte incerta da projeção é sempre a entrada, e é nela que mora quase todo o erro.
A estrutura: períodos, blocos e saldo acumulado
A estrutura é uma matriz: os períodos nas colunas, os blocos de movimento nas linhas, e uma linha de saldo acumulado no fim. É essa última linha que faz o trabalho — as demais só a alimentam.
| Bloco | O que entra | Grau de certeza |
|---|---|---|
| Saldo inicial | O saldo real de todas as fontes no primeiro dia | Alto — é fato, se o mapa estiver completo |
| Entradas confirmadas | Títulos a receber com data e cliente | Alto, ajustado por inadimplência histórica |
| Entradas previstas | Vendas ainda não realizadas | Baixo — é a maior fonte de erro |
| Saídas fixas | Folha, aluguel, impostos, parcelas de empréstimo | Muito alto — data e valor conhecidos |
| Saídas variáveis | Compras vinculadas ao volume de venda | Médio — acompanham a previsão de entrada |
| Saídas eventuais | Investimento, tributo anual, 13º | Alto em valor, alto em data, fácil de esquecer |
| = Saldo do período | Entradas menos saídas | — |
| = Saldo acumulado | Saldo anterior mais saldo do período | A linha que decide |
A separação entre entradas confirmadas e previstas é a decisão de desenho mais importante da ferramenta. Misturá-las produz uma projeção de grau de confiança uniforme e falso: o gestor olha o saldo do dia 20 e não sabe se ele depende de um boleto já emitido ou de uma venda que ainda precisa acontecer.
A sexta linha é a que mais derruba projeção na prática. Décimo terceiro, férias, IPTU, IPVA, seguro anual, software com renovação anual — todos têm data e valor conhecidos com meses de antecedência, e todos são esquecidos porque não fazem parte da rotina mensal. Uma lista de eventos anuais, montada uma vez, resolve para sempre.
Qual período usar: semana, quinzena ou mês
A escolha do corte não é estética: ela determina o que a projeção consegue enxergar. Projeção mensal esconde o problema que acontece dentro do mês, e é dentro do mês que a maior parte dos apertos acontece.
- Semanal: o padrão para empresa com caixa apertado. Mostra o vale do dia 10, quando a folha sai e o recebimento ainda não entrou.
- Quinzenal: suficiente para empresa com folga confortável e recebimentos concentrados.
- Mensal: só serve para horizonte longo, de seis a doze meses, e para conversa de planejamento — nunca para gestão de curto prazo.
- Diário: necessário em situação de crise de caixa, e insustentável como rotina permanente.
A recomendação prática é combinar dois horizontes no mesmo documento: as próximas 13 semanas em detalhe semanal, e os meses seguintes em detalhe mensal. As 13 semanas cobrem um trimestre, que é o horizonte em que ainda dá para agir sobre recebimento e pagamento, e o resto dá direção sem exigir precisão.
O erro clássico do corte mensal é o saldo positivo no fim do mês escondendo saldo negativo no dia 12. A empresa vê o mês fechando com R$ 40 mil e descobre no dia 10 que precisa de R$ 60 mil para a folha. O dinheiro existe no mês e não existe no dia — e quem paga a diferença é a antecipação de recebível.
Entradas: o problema de projetar o que ainda não foi vendido
A parte confirmada da entrada é fácil: títulos emitidos, com data de vencimento, ajustados por um índice histórico de atraso e inadimplência. A parte prevista é onde a projeção vive ou morre.
O erro mais comum é projetar venda pela meta. Meta é o que a empresa quer; projeção é o que ela espera. Usar a meta como previsão produz uma projeção sistematicamente otimista, e o efeito acumulado é que a empresa deixa de confiar no próprio fluxo — que é a morte do instrumento.
- Parta do histórico, não da meta: média dos últimos três a seis meses, ajustada por sazonalidade conhecida.
- Aplique o prazo real de recebimento, não o prazo concedido. Venda de hoje com prazo de 30 dias costuma entrar em 38, e essa diferença é o que quebra a projeção.
- Desconte a inadimplência histórica da faixa correspondente, em vez de assumir recebimento integral.
- Separe o cliente grande: quando um cliente responde por parte relevante da receita, projete-o individualmente, com o comportamento de pagamento dele.
A quarta linha resolve o problema de concentração que atinge quase toda empresa de porte médio. Um cliente que representa 20% da receita e paga sempre com 15 dias de atraso desloca a projeção inteira se for tratado pela média. Projetá-lo em separado custa uma linha e elimina a maior fonte de erro sistemático.
Vale também registrar o que a projeção assumiu. Uma nota ao lado — "entradas previstas com base na média de três meses, ajustadas por 4% de inadimplência" — é o que permite, depois, entender por que a projeção errou. Sem a premissa escrita, o erro vira desconfiança genérica no documento.
Saídas: o lado fácil que ainda assim escapa
As saídas são conhecidas com mais precisão que as entradas, e mesmo assim produzem surpresa. Não por incerteza de valor, e sim por esquecimento de data.
| Tipo de saída | O que costuma dar errado |
|---|---|
| Folha e encargos | Encargos lançados na mesma data do salário, quando vencem depois |
| Impostos | Regime que muda o valor conforme o faturamento do mês anterior |
| Fornecedores | Prazo de pagamento contado da emissão, não da entrega |
| Empréstimos | Só os juros na projeção; o principal sai do caixa igual |
| Pró-labore e distribuição | Tratados como decisão flexível e pagos sempre |
| Eventos anuais | Ausentes da rotina mensal e esquecidos até a semana do vencimento |
A quarta linha é um erro conceitual frequente. Na DRE só os juros aparecem, porque o principal não é despesa. No fluxo de caixa, principal e juros saem juntos da conta, e omitir o principal produz uma projeção que mostra folga inexistente. Fluxo de caixa não é demonstração de resultado, e as regras de uma não valem na outra.
A quinta linha é a mais delicada em empresa familiar. Retirada de sócio é tratada como ajustável na conversa e como fixa na prática. Projetar sem ela produz uma folga que some todo mês no mesmo lugar, e a explicação nunca aparece na projeção — ela aparece na conversa depois.
Contra o esquecimento de data, a solução é uma só e é mecânica: uma lista de compromissos recorrentes com periodicidade, montada uma vez, que alimenta a projeção automaticamente. Depende de disciplina uma vez, não de memória todo mês.
O saldo mínimo operacional
Projetar até zero é um erro de leitura. Nenhuma empresa opera com saldo zero: existe um piso abaixo do qual a operação trava, e esse piso precisa estar desenhado no documento como uma linha de referência.
O saldo mínimo operacional cobre o descasamento de dias dentro da semana, o cheque que compensa antes do recebimento, o pagamento urgente que aparece. Ele não é arbitrário: uma boa aproximação é o valor das saídas de uma semana típica, ou o maior desembolso único do mês.
Com a linha de mínimo desenhada, a leitura muda. A pergunta deixa de ser "o saldo fica negativo?" e passa a ser "o saldo cruza o mínimo?" — e o cruzamento acontece bem antes do zero, o que dá o tempo de reação que o instrumento existe para produzir.
Vale também marcar no documento um segundo patamar, o do limite de crédito disponível. A distância entre o saldo projetado e esse limite é a folga real de manobra. Empresa que conhece os três números — saldo, mínimo operacional e limite — toma decisões de aperto com bem menos ansiedade do que empresa que só olha o extrato.

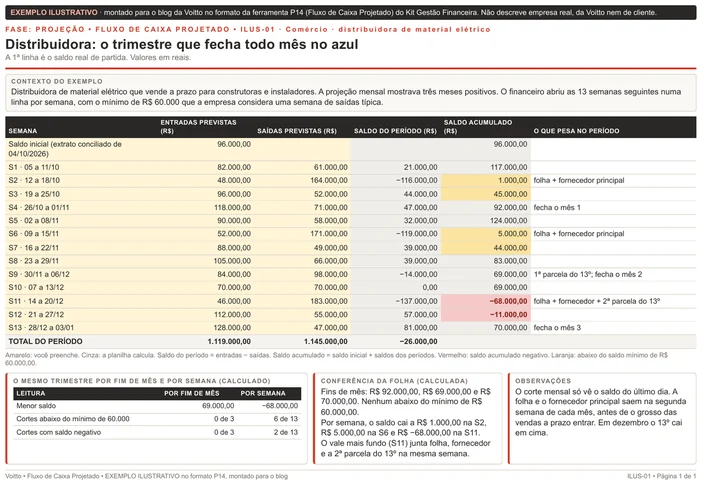

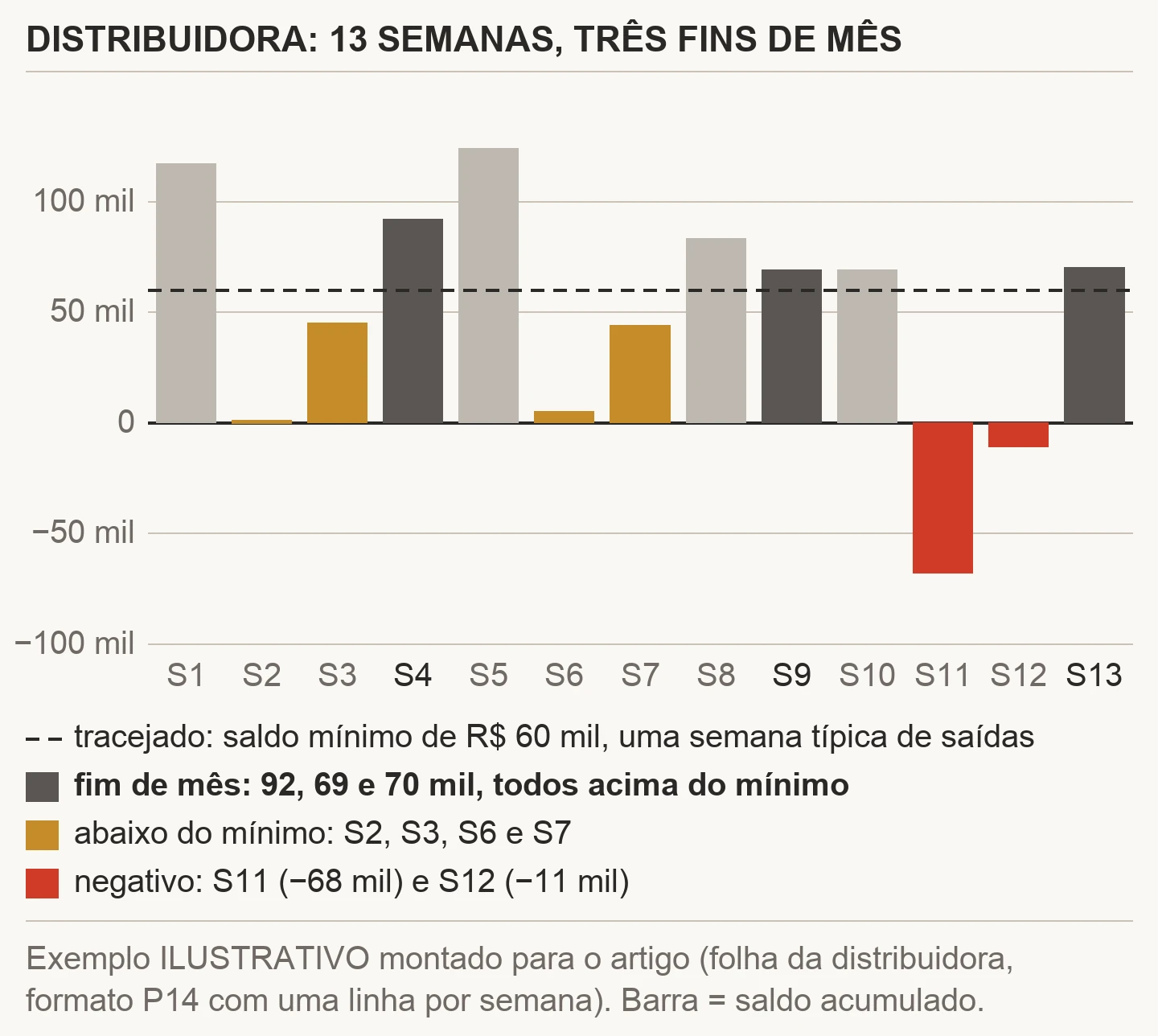

Exemplo ilustrativo de projeção semanal
A projeção abaixo foi montada para este artigo. Ela mostra o caso típico: saldo do mês positivo e vale intramensal negativo.
| Semana | Entradas | Saídas | Saldo do período | Saldo acumulado |
|---|---|---|---|---|
| Inicial | — | — | — | R$ 96.000 |
| S1 (1–7) | R$ 82.000 | R$ 61.000 | +R$ 21.000 | R$ 117.000 |
| S2 (8–14) | R$ 48.000 | R$ 164.000 | −R$ 116.000 | R$ 1.000 |
| S3 (15–21) | R$ 96.000 | R$ 52.000 | +R$ 44.000 | R$ 45.000 |
| S4 (22–30) | R$ 118.000 | R$ 71.000 | +R$ 47.000 | R$ 92.000 |
O mês fecha com R$ 92 mil, praticamente onde começou. Uma projeção mensal mostraria isso e nada mais. A leitura semanal mostra o que importa: na semana 2 o saldo cai para R$ 1.000, porque a folha e os impostos saem juntos e o recebimento maior só entra na semana 3.
Se o saldo mínimo operacional dessa empresa for R$ 40 mil, a semana 2 já está abaixo dele, e a decisão precisa ser tomada agora — com trinta dias de antecedência, quando as opções ainda são baratas: antecipar a cobrança de dois títulos, negociar o vencimento de um fornecedor, escalonar um pagamento. Descoberto no dia 8, restaria a antecipação de recebível.
Repare que nenhuma dessas alternativas exige dinheiro novo. Elas exigem tempo, e o tempo é exatamente o que a projeção produz. É essa a razão pela qual o fluxo projetado é o controle financeiro com melhor retorno em empresa apertada — ele não cria caixa, cria antecedência.

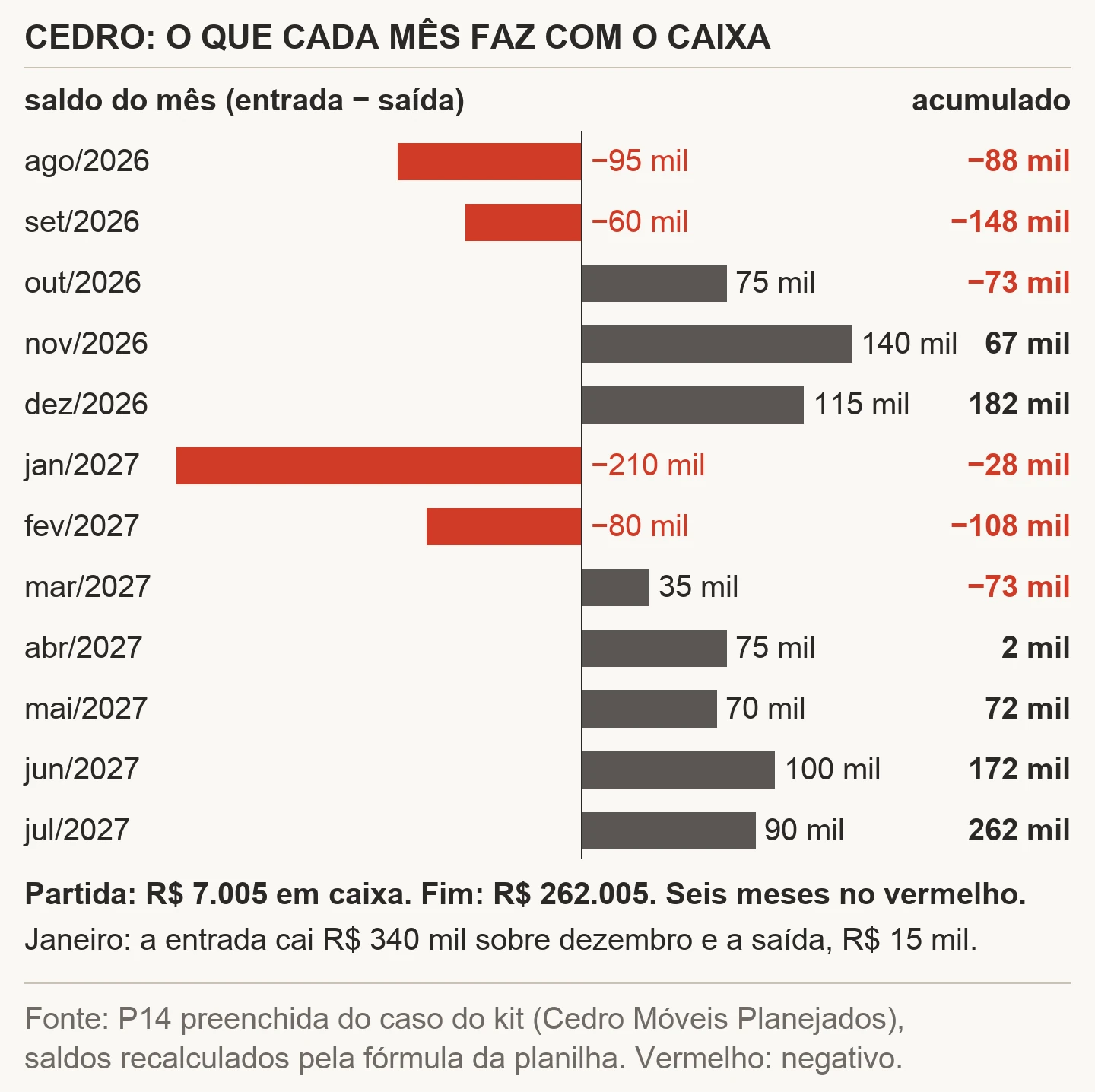

Reprojetar: a rotina que mantém o documento vivo
Projeção não é documento que se faz uma vez. Ela é atualizada em ciclo fixo, e o ciclo precisa ser curto o bastante para que o documento acompanhe a realidade.
- Semanalmente, substitua a semana que passou pelo realizado e acrescente uma semana nova no fim do horizonte.
- Compare projetado contra realizado da semana encerrada, e anote a diferença por bloco — entrada, saída fixa, saída variável.
- Ajuste as premissas quando o erro for sistemático, não quando for pontual. Uma semana fora da curva é ruído; três na mesma direção é premissa errada.
- Registre o que mudou: nova contratação, cliente que renegociou prazo, contrato encerrado. É isso que explica as diferenças futuras.
A segunda etapa é a que quase ninguém faz e a que transforma a projeção em instrumento confiável. Sem comparar projetado com realizado, a projeção nunca melhora: os mesmos erros se repetem indefinidamente e a equipe aprende a desconfiar do documento em vez de corrigi-lo.
O indicador que vale acompanhar é o erro percentual das entradas previstas, semana a semana. Ele tende a ser alto no começo — 20% a 30% é comum — e cai rápido com dois ou três ajustes de premissa. Quando estabiliza abaixo de 10%, a projeção passa a suportar decisão com segurança.
O rito importa tanto quanto o cálculo. Projeção atualizada na sexta-feira de manhã, sempre, sobrevive; projeção atualizada quando alguém lembra morre em dois meses. Vale amarrar a atualização a um compromisso que já existe na agenda.
Como usar a projeção para decidir
O valor da projeção está nas decisões que ela antecipa, e elas são quase sempre as mesmas cinco. Conhecer a lista ajuda a saber o que procurar no documento.
- Antecipar cobrança: qual título, de qual cliente, vale a ligação desta semana.
- Renegociar vencimento: qual fornecedor tem relação que suporta o pedido, e de quantos dias.
- Escalonar pagamento: qual desembolso pode ser dividido sem custo de multa ou juros.
- Acionar crédito: quando o vale é real e nenhuma das três alternativas cobre, é melhor contratar antes com taxa negociada do que no dia com o rotativo.
- Adiar investimento: a decisão mais barata de todas e a que mais rápido resolve um vale.
A ordem da lista não é aleatória: ela vai da alternativa mais barata para a mais cara. A projeção existe para permitir que a decisão aconteça no topo da lista em vez de no fim, e a diferença entre as duas pontas é a taxa do crédito emergencial multiplicada pelo valor do vale.
Uma prática que rende: para cada vale identificado, escreva no próprio documento qual alternativa foi escolhida e qual foi o efeito esperado. Isso transforma a projeção em registro de decisão de caixa, e permite avaliar depois se as renegociações efetivamente aconteceram — porque com frequência elas são decididas e não executadas.
Cenários: projetar o que pode dar errado
Uma projeção única é uma aposta. A melhoria mais barata que existe é projetar três versões da mesma linha de entradas, mantendo tudo o mais igual.
| Cenário | Premissa de entrada | Para que serve |
|---|---|---|
| Realista | Histórico ajustado por sazonalidade | É o documento de trabalho |
| Conservador | Entradas previstas reduzidas em 20% a 30% | Mostra o vale que exige preparo |
| Otimista | Meta comercial cumprida | Dimensiona a necessidade de capital em caso de crescimento |
O cenário conservador é o que evita a surpresa, e a regra para montá-lo é não mexer nas saídas. É tentador reduzir despesas no cenário ruim, e isso destrói o propósito: a pergunta é o que acontece se a receita frustrar com a estrutura atual, porque reduzir estrutura leva tempo e o vale não espera.
O otimista parece desnecessário e não é. Crescimento consome caixa: mais venda significa mais compra antes, mais estoque, mais folha, e o recebimento vem depois. Empresa com ciclo financeiro longo pode ter um problema de caixa maior no cenário bom do que no ruim — e descobrir isso depois de aceitar o pedido grande é caro.
Três cenários custam pouco depois que a estrutura está montada: muda-se uma premissa e a planilha recalcula. O trabalho real é resistir à tentação de ajustar várias variáveis ao mesmo tempo, o que produz três documentos que não são comparáveis entre si.
Os erros que tornam a projeção inútil
- Projetar venda pela meta. Produz otimismo sistemático e destrói a confiança no documento.
- Usar prazo concedido em vez de prazo real de recebimento. O atraso médio é o que quebra a projeção.
- Esquecer o principal do empréstimo. Regra de DRE aplicada ao caixa; mostra folga inexistente.
- Corte mensal em empresa apertada. Esconde o vale intramensal, que é onde o problema mora.
- Não separar entrada confirmada de prevista. Confunde grau de confiança e impede leitura de risco.
- Projetar até zero. Ignora o saldo mínimo operacional e elimina o tempo de reação.
- Não comparar projetado com realizado. A projeção nunca melhora e a equipe aprende a desconfiar dela.
- Esquecer eventos anuais. 13º, férias, tributos e renovações têm data conhecida e somem da rotina mensal.
Existe um erro adicional de natureza organizacional: manter a projeção restrita ao financeiro. Boa parte das alternativas de um vale de caixa depende do comercial — antecipar cobrança, segurar uma condição de pagamento, priorizar um pedido. Quando o comercial só descobre o aperto no dia, a alternativa barata já passou.
A relação com os outros controles financeiros
A projeção consome informação de quase todos os outros documentos e não produz nenhum deles. Conhecer essa dependência evita montar o instrumento sobre base frágil.
| Documento | O que fornece à projeção |
|---|---|
| Mapa de fontes e contas | O saldo inicial verdadeiro, de todas as fontes |
| Contas a receber | Entradas confirmadas com data e o histórico de atraso |
| Contas a pagar | Saídas confirmadas com data de vencimento |
| Retrato financeiro | O ciclo financeiro, que explica o descasamento estrutural |
| DRE gerencial | A margem de contribuição, que converte previsão de venda em entrada |
| Orçamento anual | As saídas planejadas de médio prazo e os eventos anuais |
A quarta linha é a que dá sentido de longo prazo ao documento. Vale de caixa recorrente, que aparece todo mês na mesma semana, não é problema de projeção: é ciclo financeiro. A projeção mostra o sintoma; o tratamento está em prazo de recebimento, estoque e negociação com fornecedor.
Essa distinção evita o uso errado mais comum do instrumento. Empresa que resolve todo mês o mesmo vale com antecipação de recebível está usando a projeção como alarme e não como diagnóstico. O alarme funciona; o custo mensal da antecipação é o preço de não ter olhado a causa.

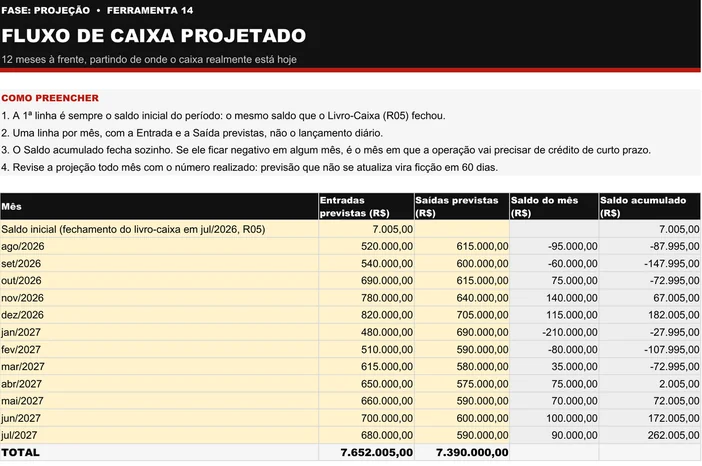

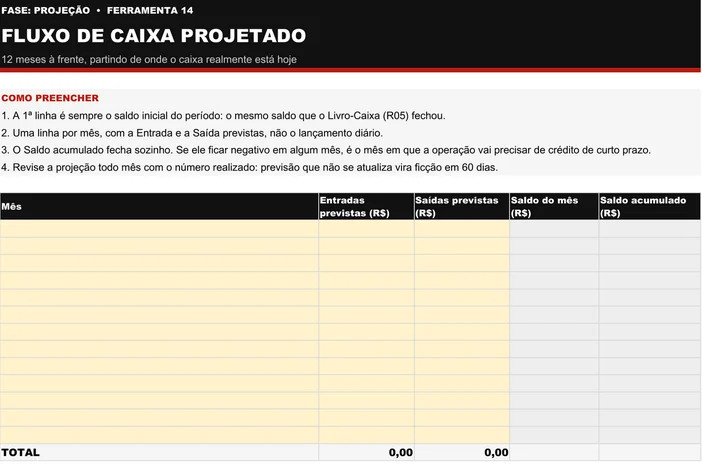

Montar a primeira projeção em uma tarde
A primeira versão não precisa ser sofisticada. Precisa existir e cobrir as próximas oito semanas com honestidade.
- Levante o saldo inicial real, somando todas as fontes do mapa, inclusive aplicações e saldos retidos em plataformas.
- Liste os títulos a receber com vencimento nas próximas oito semanas, e aplique o atraso médio histórico.
- Liste os compromissos a pagar do mesmo período, incluindo folha, encargos, impostos e parcelas de empréstimo com principal.
- Acrescente os eventos anuais que caem na janela, consultando o calendário do ano passado.
- Estime as entradas previstas pela média histórica, separando o cliente grande.
- Desenhe a linha do saldo mínimo e observe onde o acumulado cruza.
A quarta etapa é a que mais evita susto e leva quinze minutos: abrir o extrato do mesmo período do ano anterior e procurar o que saiu e não é mensal. Quase sempre aparecem dois ou três compromissos que ninguém tinha na cabeça.
Feita a primeira, a segunda leva vinte minutos, e a partir daí é rotina. O investimento é de uma tarde, e o retorno aparece no primeiro vale identificado com antecedência — que em empresa apertada costuma acontecer já no primeiro mês de uso.
O que fazer quando a projeção mostra um vale
Identificar o problema é metade do trabalho. A outra metade é reagir na ordem certa, e a ordem certa é do mais barato para o mais caro — que costuma ser o inverso da ordem instintiva.
- Confirme o vale. Revise as premissas da semana crítica: o recebimento grande está confirmado? A saída está na data certa? Metade dos vales some na conferência.
- Adie o que é adiável sem custo: investimento, compra de estoque não urgente, despesa discricionária.
- Antecipe entrada sem custo: ligação de cobrança, desconto pontual para pagamento à vista quando ele custar menos que o crédito.
- Renegocie vencimento com fornecedores de relação estável, pedindo dias e não redução.
- Contrate crédito com antecedência, com taxa negociada, se o vale persistir. Crédito planejado custa uma fração do rotativo acionado no dia.
A primeira etapa é a mais subestimada. Projeção nova erra bastante, e o primeiro reflexo — sair correndo atrás de dinheiro — costuma ser prematuro. Conferir a semana crítica linha a linha leva vinte minutos e resolve boa parte dos alarmes iniciais.
A quinta etapa contraria uma resistência cultural comum: contratar crédito quando ainda não se precisa parece imprudência e é o contrário. A taxa negociada com trinta dias de antecedência, com o banco vendo uma projeção organizada, é substancialmente melhor que a taxa do rotativo acionado por necessidade — e a diferença entre as duas é o retorno concreto de manter o documento.
