Metodologias & Qualidade

Orçamento anual: compromisso, não previsão

Por que começar pela despesa produz estrutura inflada e receita esticada, a separação entre desvio de volume e de eficiência, a versão original que não se apaga, e o orçamento trimestral para quem não tem histórico

Thiago Coutinho
Publicado em 16 de set de 2026  ·  Atualizado em 16 de set de 2026  ·  42 min de leitura
Colaboradora da Voitto sorrindo junto à janela do escritório, com as vidraças ao fundo, com o texto Orçamento anual: compromisso, não previsão sobre fundo escuro à esquerda

Há duas formas de montar orçamento, e elas produzem documentos com o mesmo formato e funções opostas. Na primeira, cada área manda o que precisa, soma-se tudo e ajusta-se a receita para fechar. Na segunda, projeta-se a receita realista, aplica-se a margem histórica, e só então discute-se o que a contribuição disponível suporta. O orçamento anual útil é o segundo.

A diferença não é de método, é de ordem — e a ordem determina o viés. Despesa pedida por quem executa vem com folga; receita atribuída como meta vem esticada. As duas distorções se cancelam no papel e produzem um resultado orçado que parece razoável e não sobrevive ao segundo trimestre.

Este texto trata da montagem, da comparação mensal e da revisão. Ele pressupõe uma DRE gerencial com histórico, porque orçamento sem série comparável é imaginação coletiva: a despesa vira palpite e a receita vira desejo. Quando não há histórico, há um caminho diferente, e ele está no fim.

Você vai ver a estrutura espelhada na DRE, por onde começar, como projetar receita por decomposição, os custos fixos que têm data e valor conhecidos, como comparar orçado com realizado sem virar tribunal, a revisão durante o ano, os cenários e o que o orçamento devolve no ano seguinte.

Os exemplos deste artigo foram montados a partir do formato da ferramenta P15 do Kit Gestão Financeira da Voitto. São ilustrativos: mostram o raciocínio, não descrevem o orçamento de uma empresa real.

O que é o orçamento anual e para que ele serve

O orçamento anual é a tradução do plano da empresa em números mensais: quanto se espera faturar, quanto se pretende gastar e qual resultado isso produz, mês a mês. Ele não é uma previsão — é um compromisso, e a diferença entre as duas coisas explica quase todos os problemas de orçamento.

Previsão é o que se espera que aconteça. Compromisso é o que se decide fazer acontecer, com as ações que sustentam cada número. Um orçamento que é só previsão não orienta ninguém; um que é só desejo não sobrevive ao primeiro trimestre. O útil está no meio: metas defensáveis, com as decisões que as viabilizam explicitadas.

O documento tem duas funções que convivem mal e precisam ser separadas. A primeira é de coordenação: cada área sabe com o que pode contar. A segunda é de controle: compara-se realizado contra orçado e discute-se o desvio. Quando a segunda função domina, o orçamento vira instrumento de cobrança e as áreas passam a orçar com folga — e a coordenação se perde.

Este documento depende de história. Orçamento montado sem série de DRE gerencial comparável é um exercício de imaginação coletiva: as despesas são projetadas por palpite e a receita vira meta dada. Com dois anos de histórico no mesmo formato, a conversa muda de natureza.

A estrutura: mesma do resultado, com o tempo aberto

A regra estrutural mais importante é também a mais simples: o orçamento usa exatamente as mesmas linhas da DRE gerencial. Se a estrutura for diferente, a comparação entre orçado e realizado vai medir mudança de critério em vez de mudança de operação.

BlocoComo se projetaGrau de confiança
ReceitaPor linha de negócio, com sazonalidadeBaixo — é onde mora quase toda a incerteza
Custos variáveisComo percentual da receita, pela margem históricaAlto, se a margem for estável
Margem de contribuiçãoConsequência dos dois anteriores
Custos e despesas fixasLinha a linha, com os eventos conhecidosMuito alto
Resultado operacionalConsequência
Resultado financeiroPelo endividamento projetado e pelas taxas contratadasAlto
InvestimentosLista de projetos, com data e valorAlto em valor, incerto em data

A segunda linha é a que mais economiza trabalho e a que menos se pratica. Projetar cada custo variável individualmente é esforço desperdiçado quando a margem de contribuição percentual é estável: basta aplicar o percentual histórico à receita projetada. Isso concentra o esforço onde a incerteza está de verdade.

A sétima linha precisa estar separada do resto, e por dois motivos. Investimento não é despesa do exercício, e misturá-lo derruba o resultado orçado de forma artificial. E investimento é a linha mais adiável de todas — separada, ela vira a primeira alavanca quando a receita frustra.

Por onde começar: receita ou despesa?

A ordem em que o orçamento é montado determina o resultado, e a maioria das empresas usa a ordem que produz o pior documento: cada área envia o que precisa, soma-se tudo, e no fim ajusta-se a receita para fechar.

Essa ordem tem um defeito estrutural. Como a despesa é pedida por quem a executa e a receita é atribuída como meta, o documento nasce com estrutura inflada e receita esticada — e as duas distorções se cancelam no papel, produzindo um resultado que parece razoável e não se sustenta.

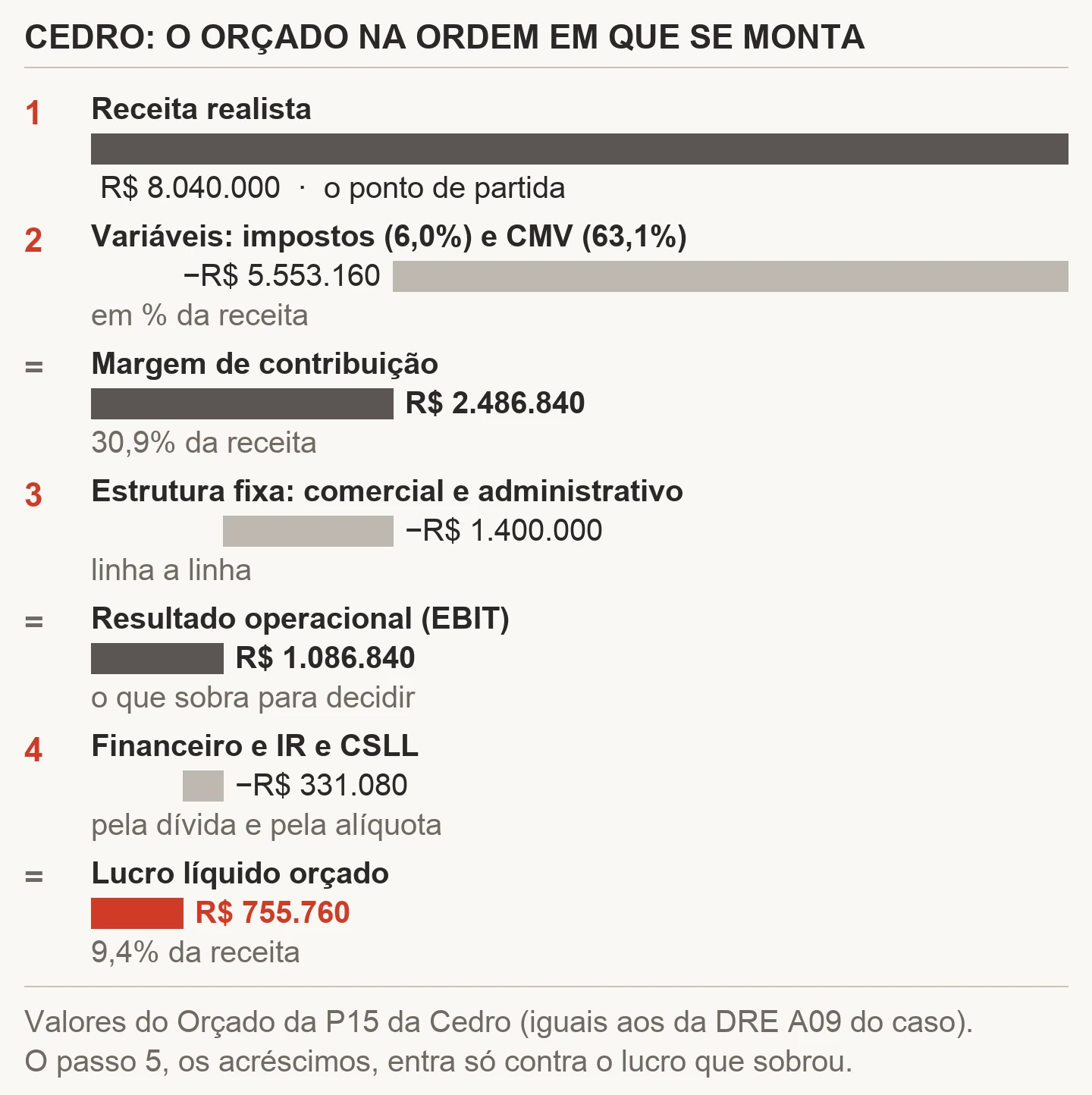

  1. Comece pela receita realista, construída de baixo para cima: por linha, por canal, com sazonalidade histórica.
  2. Aplique a margem de contribuição histórica para chegar à contribuição disponível.
  3. Projete a estrutura fixa atual, sem acréscimos, e veja o resultado que sai.
  4. Só então discuta acréscimos, cada um contra a contribuição que sobra e o efeito na margem de segurança.
  5. Trate investimento por último, como uso do resultado, não como despesa.

A terceira etapa é a que muda a conversa. Ver o resultado da estrutura atual antes de discutir qualquer aumento estabelece a referência correta: cada pedido de acréscimo passa a ser avaliado contra o que ele consome do resultado, e não contra um orçamento total abstrato.

A quarta etapa funciona melhor com uma regra explícita: todo acréscimo de custo fixo vem acompanhado da receita adicional necessária para mantê-lo neutro. A conta é o custo dividido pela margem de contribuição percentual, e ela transforma "preciso de mais duas pessoas" em "preciso de mais R$ 50 mil de faturamento por mês" — que é uma frase sobre a qual dá para decidir.

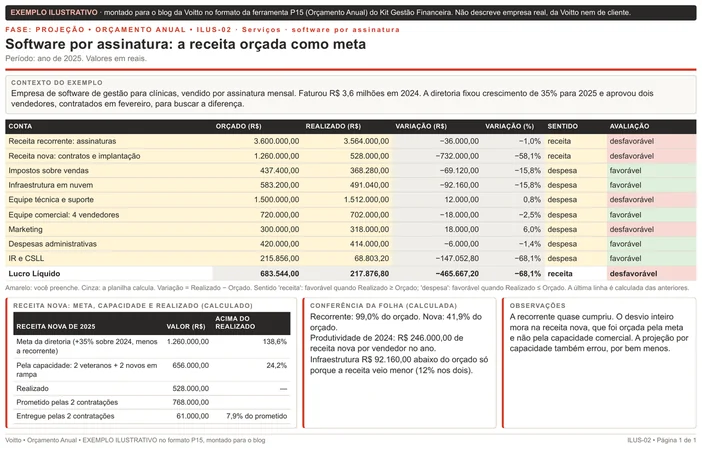

Projetar a receita sem inventar

A receita é a linha de maior incerteza e a que mais sofre com otimismo. Há um método que reduz o viés sem exigir sofisticação, e ele parte de decompor em vez de estimar o total.

  1. Separe receita recorrente de receita nova. Contrato ativo, assinatura e cliente recorrente são previsíveis; venda nova não é.
  2. Projete a recorrente pelo histórico, aplicando taxa de perda conhecida — quantos clientes saem por mês, em média.

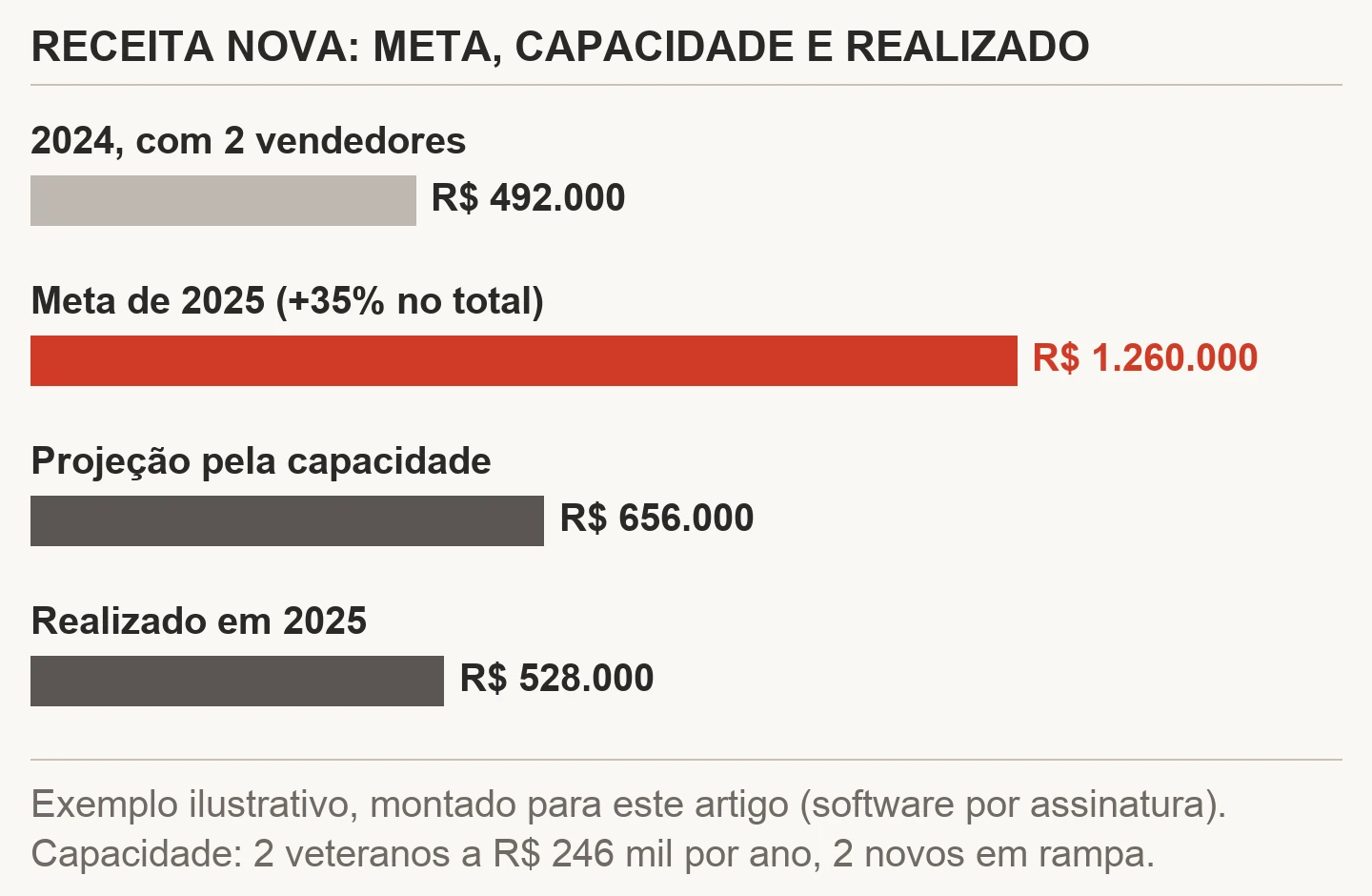

  3. Projete a nova pela capacidade, não pelo desejo: quantos vendedores, com que produtividade histórica, em quantos meses úteis.
  4. Aplique a sazonalidade por mês, a partir da distribuição dos dois últimos anos.
  5. Some e compare com o ano anterior. Crescimento acima do histórico precisa de uma explicação nomeada: novo canal, novo produto, contratação já feita.

A quinta etapa é a trava mais eficaz contra o orçamento de desejo. Quando o crescimento orçado é muito superior ao histórico e a explicação é genérica — "vamos vender mais" —, o número não se sustenta, e todas as decisões de estrutura tomadas com base nele ficam expostas.

A primeira etapa é a que mais melhora a qualidade da projeção em empresa de serviço e de assinatura. Separar o que já está contratado do que precisa ser vendido muda a conversa: a parte recorrente é quase certa, e o esforço de discussão concentra-se na fração que realmente depende de esforço comercial.

A quarta merece cuidado com o dado. Sazonalidade calculada sobre um ano só pode capturar um evento pontual como se fosse padrão. Dois anos é o mínimo, e quando houver um ano atípico — mudança de mercado, evento extraordinário —, vale excluí-lo e dizer que foi excluído.

Custos fixos: projetar linha a linha, com os eventos conhecidos

Os custos fixos são a parte mais previsível do orçamento e, por isso mesmo, a que menos deveria consumir tempo de discussão. O método é mecânico: partir do realizado, aplicar os reajustes conhecidos e acrescentar os eventos já decididos.

  • Reajustes contratuais: aluguel, software, seguros e contratos de serviço têm data e índice conhecidos.
  • Dissídio da categoria: mês conhecido, percentual estimado pela série dos últimos anos.
  • Eventos de calendário: décimo terceiro, férias, tributos anuais, renovações. Data certa, valor calculável.
  • Decisões já tomadas: contratação aprovada, mudança de sede, novo sistema contratado.
  • Degraus previstos: custos que sobem em degrau a partir de certo volume, como um turno adicional.

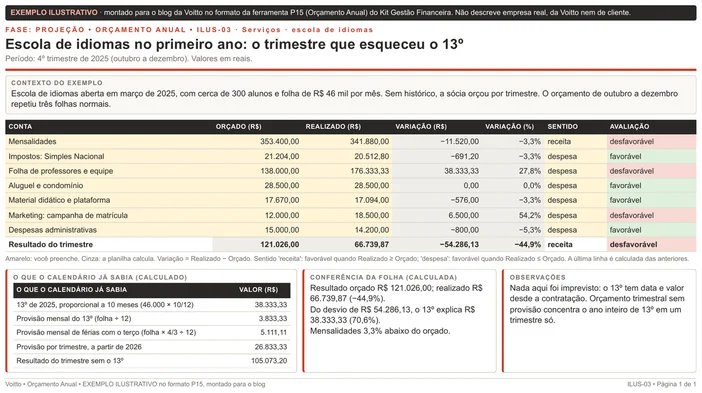

A terceira linha é a que mais falta em orçamento de empresa pequena, e ela é inteiramente evitável. Décimo terceiro e férias não são surpresa: são obrigações com data conhecida e valor calculável a partir da folha. Um orçamento sem eles é otimista em cerca de um doze avos da folha anual, distribuído em um único mês.

A quinta linha exige uma conversa com a operação e costuma ser esquecida na planilha financeira. Se o volume orçado ultrapassa a capacidade atual em algum mês, há um custo em degrau que precisa entrar — e ignorá-lo produz um orçamento que promete margem que a operação não consegue entregar.

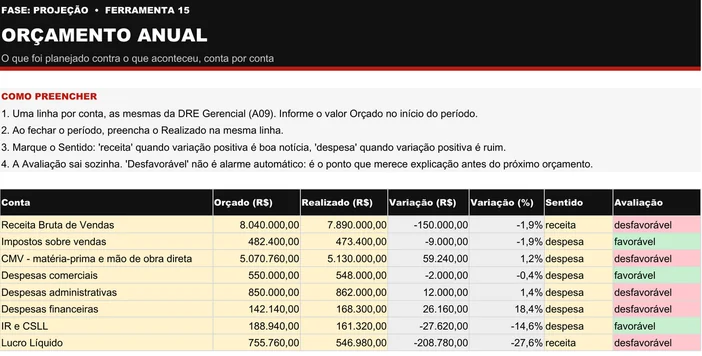

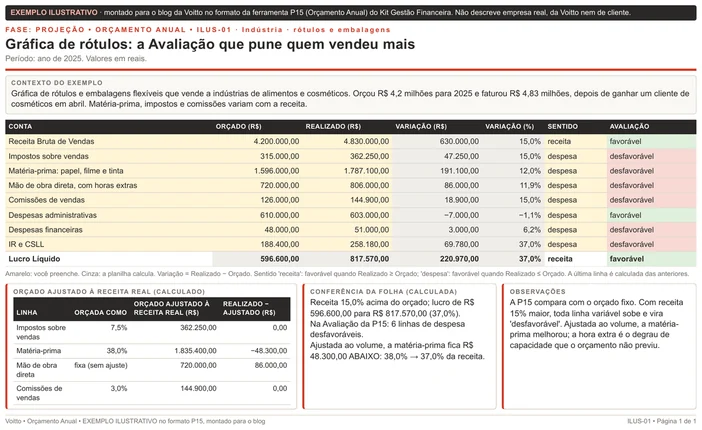

Orçado contra realizado: como comparar sem virar tribunal

A comparação mensal é a parte que decide se o orçamento serve ou atrapalha. Feita mal, ela transforma o documento em instrumento de cobrança, e a reação previsível é que todos passam a orçar com folga no ano seguinte.

A correção começa por separar dois tipos de desvio que são tratados como um só. Desvio de volume é consequência da receita ter ficado diferente do previsto — custos variáveis acompanham, e não há nada a explicar. Desvio de eficiência é a diferença que sobra depois de ajustar pelo volume, e é ela que merece conversa.

SituaçãoDesvio brutoLeitura correta
Receita 10% abaixo, custo variável 10% abaixoCusto abaixo do orçadoNenhum desvio real: o variável acompanhou
Receita no alvo, custo variável 8% acimaCusto acimaDesvio de eficiência: margem piorou
Receita 15% acima, custo fixo no alvoTudo bemCorreto, e vale checar se a capacidade aguenta
Receita abaixo, custo fixo no alvoFixo cumpridoEsperado — fixo não deveria acompanhar receita

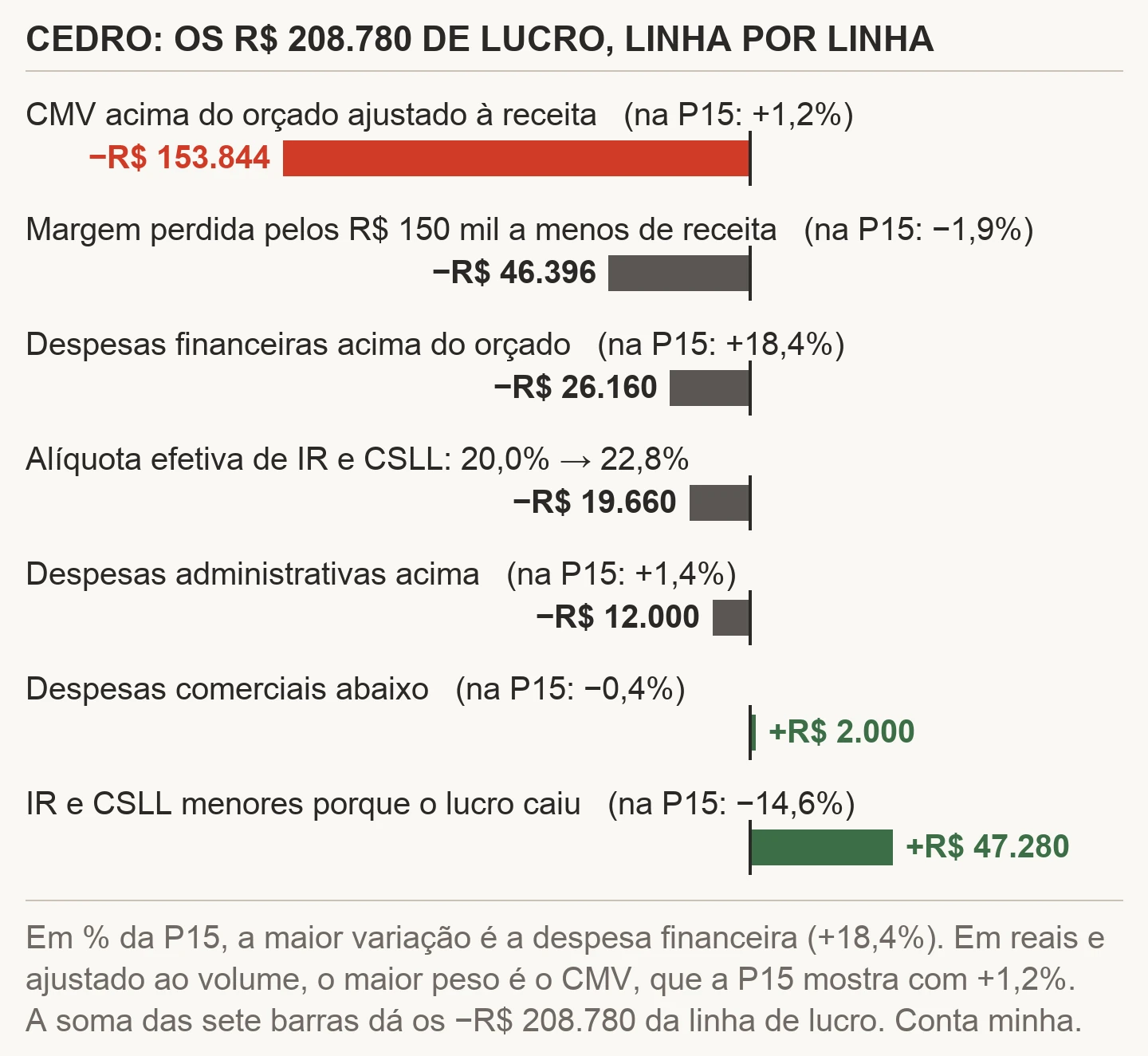

A primeira linha é o caso que mais gera elogio indevido. Custo variável abaixo do orçado quando a receita caiu não é economia: é consequência aritmética. Tratar como mérito ensina à organização que basta vender menos para "economizar", o que é exatamente o incentivo errado.

A prática que resolve a maior parte disso é orçar os custos variáveis como percentual e compará-los como percentual. Assim o desvio de volume desaparece sozinho da comparação, e o que sobra é informação real.

Sobre o tom da reunião: a pergunta produtiva é "o que mudou desde que orçamos?" e não "por que você estourou?". A primeira pede informação e costuma revelar mudanças reais — preço de insumo, mix, cliente novo. A segunda pede justificativa e produz narrativa.

Revisar o orçamento durante o ano

Orçamento anual congelado em janeiro descola da realidade por volta de abril e vira documento de referência histórica. Orçamento revisado toda hora deixa de ser compromisso. O arranjo que funciona mantém os dois: uma versão original preservada e uma projeção atualizada.

  1. Mantenha o orçado original intocado o ano inteiro. É contra ele que a organização se comprometeu, e apagá-lo apaga o aprendizado.
  2. Mantenha uma projeção atualizada — realizado até o mês corrente mais a melhor estimativa para o restante do ano.
  3. Compare três colunas: orçado, realizado acumulado e projeção de fechamento.
  4. Revise a projeção mensalmente, e o orçado apenas em eventos estruturais: mudança de porte, perda ou ganho de cliente relevante, mudança de mercado.

A terceira etapa produz a leitura mais útil do ano todo. A projeção de fechamento responde a pergunta que a diretoria efetivamente faz em julho — o ano fecha como planejamos? — e ela não pode ser respondida comparando acumulado com acumulado, porque a sazonalidade distorce.

A quarta traz um critério importante para não revisar o orçado por conveniência. Revisão motivada por desempenho abaixo do esperado transforma a meta em variável de ajuste, e o compromisso deixa de existir. Revisão por evento estrutural é legítima e deve ser registrada com data e motivo.

Orçamento base zero e orçamento incremental

As duas abordagens aparecem em qualquer discussão sobre orçamento, e a escolha entre elas costuma ser feita por moda em vez de por adequação.

O incremental parte do ano anterior e aplica ajustes. É rápido, funciona bem em estrutura estável e tem um defeito conhecido: ele carrega para frente todo gasto que já existia, inclusive o que perdeu função. Gasto que entrou uma vez tende a permanecer para sempre.

O base zero exige que cada linha seja justificada do zero, como se a empresa estivesse começando. Ele encontra gordura que o incremental não encontra, e custa muito mais — em tempo de gestão e em desgaste. Feito todo ano, ele se transforma em ritual e perde eficácia.

AbordagemQuando usarCusto
IncrementalEstrutura estável, ano sem mudança relevanteBaixo
Base zeroA cada três anos, ou após crescimento aceleradoAlto
MistoBase zero apenas nas linhas que mais cresceramMédio — o melhor retorno na maioria dos casos

A terceira linha é a recomendação prática. Aplicar base zero a todas as contas é caro e desproporcional; aplicá-lo às cinco ou seis linhas que mais cresceram nos últimos dois anos captura a maior parte do benefício com uma fração do esforço. Crescimento de despesa acima do crescimento de receita é o critério de seleção natural.

Cenários: três versões, uma premissa de cada vez

Orçamento de versão única é uma aposta, e o custo de montar cenários é baixo depois que a estrutura existe. A regra que faz cenários funcionarem é mudar apenas a receita, mantendo tudo o mais igual.

  • Realista: a projeção de trabalho, construída pelo método de decomposição.
  • Conservador: receita 15% a 25% abaixo do realista, com a mesma estrutura. Responde o que acontece se frustrar.
  • Otimista: receita acima, para dimensionar a necessidade de capital e checar capacidade operacional.

No cenário conservador, a tentação é reduzir despesas junto — e isso destrói o propósito. A pergunta é o que acontece com a estrutura que existe, porque reduzir estrutura leva meses e a frustração de receita não espera. O resultado desse cenário é o que indica quanta reserva o ano exige.

O otimista parece supérfluo e resolve dois problemas reais. Primeiro, crescimento consome capital de giro proporcional ao ciclo financeiro — e crescer sem esse planejamento produz aperto de caixa no melhor ano da empresa. Segundo, ele expõe limites de capacidade que ninguém verificou: a operação aguenta 30% a mais de volume com a estrutura orçada?

Com os três cenários prontos, o número que vale levar à diretoria não é o resultado de cada um, e sim a faixa: o resultado do ano fica entre X e Y, e a diferença entre os dois é quase toda explicada pela receita. Isso posiciona a conversa onde ela deve estar.

Quem participa e como evitar o orçamento de gaveta

Orçamento montado só pelo financeiro não é cumprido, porque ninguém se comprometeu com ele. Orçamento montado por consenso amplo demora meses e chega depois de o ano começar. O arranjo que funciona é o intermediário, com papéis definidos.

  • Financeiro: estrutura, método, consolidação e as contas que ninguém mais sabe fazer — resultado financeiro, tributos, projeção de capital.
  • Comercial: a receita, decomposta por linha e canal, com o compromisso explícito.
  • Operação: a capacidade e os custos em degrau, além dos custos variáveis por unidade.
  • Diretoria: as decisões de estrutura e investimento, e a arbitragem final entre pedidos concorrentes.

O erro mais comum na distribuição de papéis é pedir ao comercial que valide uma meta em vez de construir a projeção. Meta validada não é compromisso — é aceitação de um número imposto, e ela é abandonada no primeiro trimestre difícil. Projeção construída de baixo para cima, com premissas explícitas, sobrevive porque quem a fez consegue defendê-la.

Sobre o calendário: o orçamento precisa estar pronto antes do ano começar, e isso significa começar em outubro. Orçamento aprovado em março cobre nove meses e perde a função de coordenação justamente no trimestre em que as decisões de estrutura são tomadas.

Do orçamento ao caixa

Orçamento é documento de resultado, em regime de competência. Ele não diz quando o dinheiro entra nem quando sai, e tratá-lo como plano de caixa é um erro que aparece no primeiro mês de execução.

A conversão para caixa exige aplicar os prazos: a receita orçada de um mês entra conforme o prazo médio de recebimento; a compra orçada sai conforme o prazo de pagamento. O resultado é o fluxo de caixa projetado do ano, que tem forma bem diferente da curva de resultado.

A diferença mais visível aparece em empresa em crescimento. O orçamento mostra resultado crescente ao longo do ano; o caixa mostra aperto crescente nos primeiros meses, porque o crescimento consome capital de giro antes de gerar margem. As duas coisas são verdadeiras ao mesmo tempo.

Vale montar a versão de caixa do orçamento pelo menos uma vez, no fechamento do documento. Ela costuma revelar a necessidade de capital do ano, que é uma informação de planejamento — e negociar linha de crédito em outubro, com o orçamento na mesa, sai substancialmente mais barato que negociar em março, por necessidade.

Erros comuns no orçamento anual

  • Estrutura diferente da DRE gerencial. A comparação entre orçado e realizado mede mudança de critério.
  • Começar pela despesa. Produz estrutura inflada e receita esticada, que se cancelam no papel.
  • Receita como meta imposta. Não é compromisso, é aceitação, e é abandonada no primeiro trimestre difícil.
  • Esquecer eventos de calendário. Décimo terceiro e férias têm data certa e valor calculável.
  • Projetar custo variável em valor absoluto. Contamina a comparação com desvio de volume.
  • Misturar investimento com despesa. Derruba o resultado orçado e tira a alavanca mais adiável de vista.
  • Revisar o orçado por desempenho ruim. A meta vira variável de ajuste e o compromisso deixa de existir.
  • Apagar a versão original. Apaga o aprendizado sobre a própria capacidade de prever.
  • Tratar orçamento como plano de caixa. Competência e caixa têm formas diferentes, principalmente em crescimento.

Há um erro cultural que anula todos os acertos técnicos: usar o orçamento exclusivamente para cobrar. Quando a única aparição do documento é na reunião em que se pede explicação por desvio, as áreas aprendem a orçar com folga, e a folga embutida destrói a função de coordenação — que era o motivo de existir do documento.

O que o orçamento devolve no ano seguinte

O retorno mais valioso do orçamento não é o controle do ano corrente; é a calibração da própria capacidade de prever. Isso só existe se a versão original for preservada e comparada com o realizado no fechamento.

  1. Erro de receita: a razão entre realizado e orçado, por linha. Mostra se a casa é otimista e em quanto.
  2. Erro de custo fixo: costuma ser pequeno, e quando é grande aponta eventos que não foram antecipados.
  3. Erro de margem: a diferença entre a margem de contribuição orçada e a realizada, que revela erosão não prevista.
  4. Aderência das decisões: quantos dos acréscimos de estrutura aprovados no orçamento entregaram a receita adicional prometida.

O quarto item é o mais desconfortável e o de maior valor. Cada contratação aprovada veio com uma promessa de receita adicional; verificar, no fim do ano, quantas cumpriram, é o que dá base para as decisões do orçamento seguinte. Sem essa verificação, o mesmo argumento funciona indefinidamente.

Com três anos de comparação, o erro de receita costuma revelar um viés estável — a casa erra para mais em um percentual consistente. Conhecer esse percentual é mais útil que qualquer técnica de projeção: basta aplicá-lo como correção, e o orçamento do quarto ano nasce calibrado.

Como começar quando não há histórico

Empresa nova, ou empresa que nunca teve DRE gerencial, não tem a base que o método pressupõe. Isso não impede o orçamento — muda o que é razoável esperar dele.

  1. Comece pelo fixo, que é conhecido e não depende de histórico: folha, ocupação, contratos, sistemas.
  2. Estime a margem de contribuição a partir da ficha de custo dos principais produtos, mesmo que aproximada.
  3. Calcule o ponto de equilíbrio com esses dois números. Ele é o primeiro alvo defensável do orçamento.
  4. Projete a receita pela capacidade comercial, não pelo desejo, e compare com o ponto de equilíbrio.
  5. Assuma trimestral, não anual. Sem histórico, comprometer-se com doze meses é ficção; três meses é verificável e gera o histórico que faltava.

A quinta etapa é a recomendação mais útil desse cenário. Um orçamento trimestral, refeito a cada trimestre, gera em um ano exatamente o que faltava — quatro ciclos de orçado contra realizado, que é a base de calibração. Insistir no anual sem histórico produz um documento que ninguém consegue defender e que é abandonado em fevereiro.

E vale registrar as premissas com mais rigor do que o normal quando não há histórico. Com série, a premissa errada aparece na comparação; sem série, ela só aparece se estiver escrita. Cada número do primeiro orçamento deveria vir com uma linha dizendo de onde saiu.

Perguntas frequentes

O que é o orçamento anual?
É a tradução do plano da empresa em números mensais: receita esperada, gastos pretendidos e o resultado que isso produz. Ele não é previsão, é compromisso — cada número vem acompanhado das decisões que o viabilizam.
Por onde começar a montar o orçamento?
Pela receita realista, construída de baixo para cima. Depois aplique a margem de contribuição histórica, projete a estrutura fixa atual sem acréscimos e veja o resultado. Só então discuta aumentos, cada um contra a contribuição que sobra.
Como projetar a receita sem otimismo?
Separando recorrente de nova. A recorrente se projeta pelo histórico com a taxa de perda conhecida; a nova, pela capacidade comercial — quantos vendedores, com que produtividade histórica. Crescimento acima do histórico exige explicação nomeada.
Como comparar orçado com realizado?
Separando desvio de volume de desvio de eficiência. Custo variável abaixo do orçado quando a receita caiu não é economia, é aritmética. Orce os variáveis como percentual da receita e compare como percentual: o desvio de volume some sozinho.
Posso revisar o orçamento durante o ano?
Mantenha o orçado original intocado e uma projeção de fechamento atualizada mensalmente. Revise o orçado apenas em eventos estruturais. Revisão motivada por desempenho ruim transforma a meta em variável de ajuste e o compromisso deixa de existir.
Qual a diferença entre orçamento base zero e incremental?
O incremental parte do ano anterior e é rápido, mas carrega gasto que perdeu função. O base zero exige justificar cada linha e encontra gordura, a um custo alto. O melhor retorno costuma ser o misto: base zero só nas linhas que mais cresceram.
Como montar cenários no orçamento?
Três versões mudando apenas a receita: realista, conservador com 15% a 25% a menos, e otimista. No conservador não reduza despesas — a pergunta é o que acontece com a estrutura que existe, porque reduzir estrutura leva meses e a frustração não espera.
O orçamento serve como plano de caixa?
Não. Ele é documento de resultado, em competência, e não diz quando o dinheiro entra ou sai. A conversão exige aplicar os prazos médios de recebimento e pagamento, e a curva de caixa resultante tem forma bem diferente da curva de resultado.
Quando começar a montar o orçamento do ano seguinte?
Em outubro, para estar pronto antes do ano começar. Orçamento aprovado em março cobre nove meses e perde a função de coordenação justamente no trimestre em que as decisões de estrutura são tomadas.
Como orçar sem histórico?
Comece pelo custo fixo, que é conhecido; estime a margem de contribuição pela ficha de custo; calcule o ponto de equilíbrio como primeiro alvo; e assuma orçamento trimestral em vez de anual. Quatro ciclos trimestrais geram, em um ano, o histórico que faltava.
Thiago Coutinho
Escrito por
Thiago é engenheiro de produção, pós-graduado em estatística e mestre em administração pela UFJF. Especialista Black Belt em Lean Six Sigma, trabalhou na Votorantim Metais e MRS Lo…
