Lean Construction: o guia da construção enxuta, de Koskela ao Last Planner e ao PPC

A construção resistiu ao Lean com a ideia de que cada obra é única. A unicidade está no produto, não no processo: concretar uma laje é o mesmo processo em qualquer canteiro

Thiago Coutinho
Publicado em 25 de abr de 2018  ·  Atualizado em 6 de out de 2026  ·  17 min de leitura
Saiba o que é Lean Construction e as melhorias trazidas por ele!

Pergunte a um engenheiro por que a obra atrasou e ele lista serviços: a alvenaria demorou, o reboco emperrou. Pergunte quanto tempo a equipe passou parada esperando material, andaime ou liberação de frente, e vem o silêncio. Esse tempo não aparece em orçamento nenhum, e é a perda que o Lean Construction ataca.

Lean Construction é a aplicação do pensamento enxuto à construção civil. Ele parte de uma ideia simples: a obra não é só um conjunto de transformações, é também um conjunto de fluxos de material, de mão de obra, de informação e de liberação de frente. O serviço é visível e recebe atenção. O fluxo entre serviços é invisível e come o prazo.

O setor resistiu ao Lean Construction por décadas com um argumento que parece bom e não é: cada obra é única, não dá para padronizar. A unicidade está no produto; o processo se repete. Um prédio em Belo Horizonte é diferente de um galpão em Betim, mas concretar uma laje é o mesmo processo nos dois canteiros, com as mesmas etapas e as mesmas esperas.

Este é o artigo guarda-chuva do tema. Ele cobre Koskela e o modelo de transformação, fluxo e valor, os desperdícios de canteiro, o Last Planner System e o PPC. Cobre ainda linha de balanço, projeto, 5S, segurança, clima e subcontratação.

A procedência: o modelo de transformação, fluxo e valor vem do relatório de Lauri Koskela de 1992, e os princípios enxutos foram conferidos contra o Lean Lexicon do Lean Enterprise Institute. O exemplo de oito semanas de PPC é um caso composto, montado com padrões de obra vertical brasileira que a gente encontra em diagnóstico e treinamento. Toda a aritmética foi recalculada antes de entrar no texto.

O que é Lean Construction

Lean Construction, ou construção enxuta, é a adaptação dos princípios do Sistema Toyota de Produção à construção civil. O método trata a obra como sistema de produção, separa o que agrega valor do que não agrega e ataca as perdas de fluxo: espera, movimentação, estoque em canteiro e retrabalho.

A perda que o Lean Construction persegue não é o preço do material nem o ritmo do pedreiro. É o tempo em que nada acontece com o produto: a laje esperando concreto, o apartamento esperando o elétrico. Nesses intervalos a obra consome canteiro, equipamento e juros.

O termo enxuto vem da fábrica. A base é o Lean Manufacturing, formulado a partir do Sistema Toyota de Produção e popularizado em 1990 pelo livro "A máquina que mudou o mundo". Antes dele veio a linha do Modelo T, de Henry Ford.

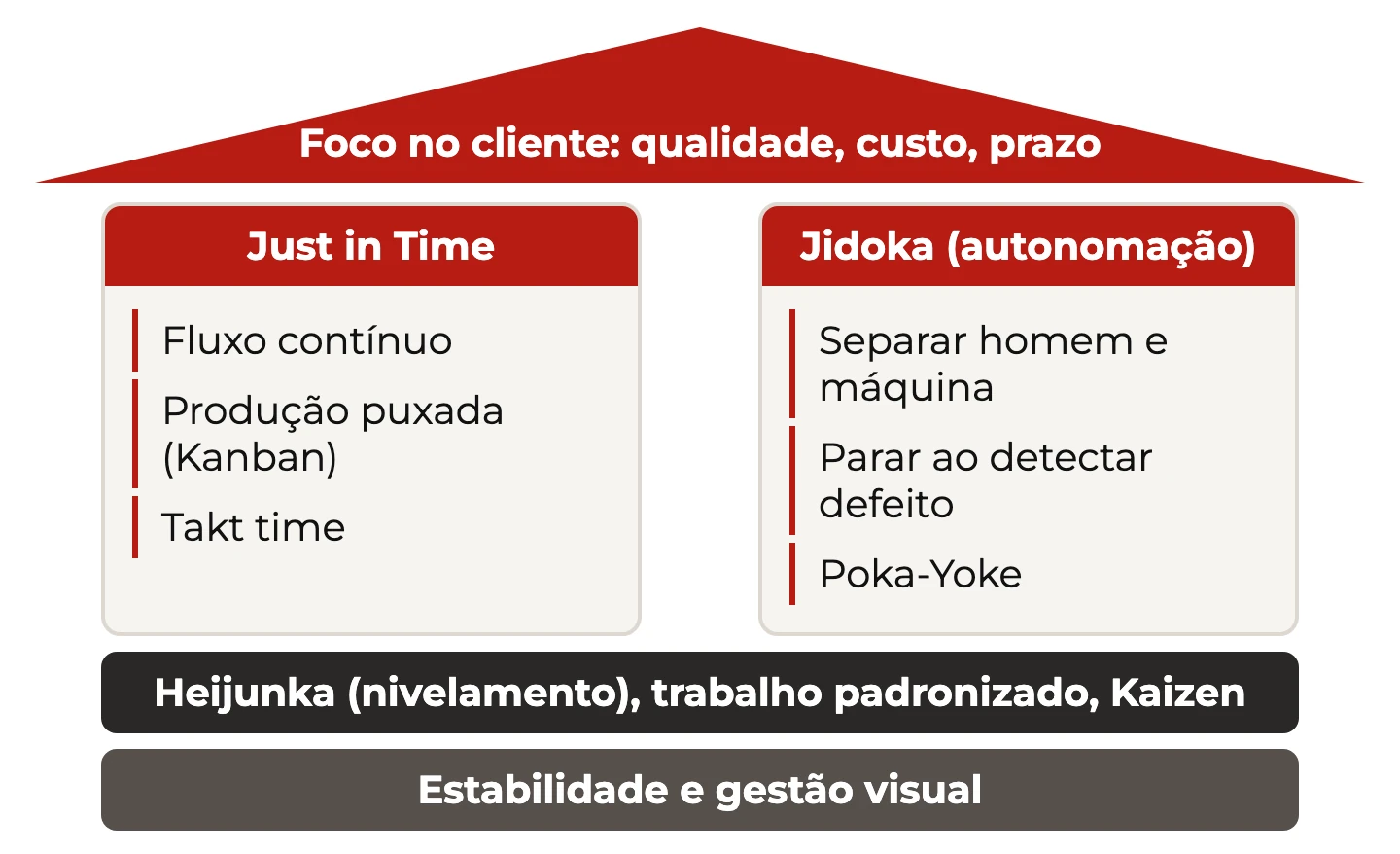

Casa Lean: telhado foco no cliente, pilares Just in Time e Jidoka com seus itens, base de Heijunka, trabalho padronizado, Kaizen e estabilidade
A casa do Sistema Toyota é o ponto de partida que a construção enxuta adaptou: o telhado de qualidade, custo e prazo vale igual no canteiro. Adaptado da formação Green Belt Lean Seis Sigma da Voitto.

"Cada obra é única": a objeção que travou o setor

A frase tem fundo verdadeiro: cada empreendimento tem terreno, projeto, cliente e equipe diferentes. O erro está no salto seguinte: da unicidade do produto se conclui que o processo também é único. Basta olhar o que as pessoas de fato fazem no canteiro.

  • Concretar uma laje: conferir forma, armadura e embutido, lançar, adensar, sarrafear, curar.
  • Levantar alvenaria: marcação, primeira fiada, elevação, encunhamento.
  • Receber um caminhão de bloco: descarga, conferência, transporte interno, estocagem.
  • Liberar uma frente: limpeza, verificação e um aceite que quase nunca é formal.

Nenhuma delas muda porque o prédio é outro: muda a quantidade, o pavimento e o prazo. A unicidade está no produto, não no processo. É no processo que o Lean Construction opera. O trabalho padronizado não exige produto repetido, exige sequência conhecida e melhorada por quem executa.

O que muda de verdade: o canteiro se transforma e o recurso circula

A diferença real entre obra e fábrica quase nunca aparece nos artigos de Lean Construction. Não é a unicidade do produto: são outras duas coisas.

A primeira: na fábrica o produto circula e o recurso fica parado. A peça anda pela linha e passa por postos fixos. Na obra é o inverso: o produto fica cravado no chão e são as equipes, os materiais e os equipamentos que circulam em volta dele.

Na obra, o desafio é a equipe encontrar a frente livre, limpa e com material no pé do serviço. Quando falha, ela não espera parada: vai para outra frente, e a obra vira um vaivém caro.

A segunda: o canteiro é um local de trabalho que se transforma ao longo do projeto. No mês três, o pátio de descarga fica onde no mês doze estará a garagem. A grua sai, o acesso muda. A fábrica desenha o layout uma vez; a obra redesenha a cada fase.

É por essas duas coisas que copiar ferramenta de fábrica sem adaptação não pega. As dificuldades concretas estão em desafios e vantagens do Lean Construction.

Koskela, 1992: transformação, fluxo e valor

Em 1992, o finlandês Lauri Koskela publicou pela Universidade de Stanford o relatório "Application of the New Production Philosophy to Construction", que funda o Lean Construction como campo.

A contribuição central do Lean Construction é um modelo com três olhares sobre a produção, o modelo TFV.

  • Transformação: a produção converte entrada em saída. Cimento, areia, água e armadura viram laje. É o olhar clássico da engenharia.
  • Fluxo: entre uma transformação e a seguinte existem espera, transporte e inspeção. Esses intervalos custam sem transformar nada.
  • Valor: a produção existe para atender requisito de cliente. O que não atende requisito nenhum é custo puro.

A gestão tradicional usa só o primeiro olhar: decompõe a obra em serviços, orça e controla cada um. Fluxo e valor não cabem nessa decomposição, então não são geridos nem medidos.

Do relatório saíram os onze princípios de Koskela, base conceitual do método, que conversam com as ferramentas do Lean Manufacturing, mas com adaptação de uso.

Por que a obra tradicional só enxerga transformação

Todo o instrumental de gestão da construção brasileira foi montado em cima da transformação, e a melhoria vai toda para acelerar o serviço.

  • A composição unitária de custo orça por serviço executado, em metro quadrado ou metro cúbico. Não existe linha para "equipe parada esperando liberação".
  • A medição de avanço físico paga pelo serviço entregue. Semana em que a equipe andou muito e produziu pouco mede igual.
  • O cronograma de barras mostra duração de atividade, não a espera entre atividades nem a fila de equipes disputando a mesma frente.
  • O diário de obra registra o que foi feito, raramente o que deixou de ser feito e por quê.

A parcela maior é o fluxo, não é medida e por isso ninguém a melhora. É o buraco que o Lean Construction preenche. Há efeito no preço: como o custo indireto é rateado por prazo, obra que se arrasta infla o BDI da construção civil sem entregar nada a mais.

Os princípios de Koskela e o valor para o cliente

Dos onze princípios do Lean Construction, cinco são os que mais mudam a rotina de canteiro.

  1. Reduzir atividades que não agregam valor. Torne o fluxo visível primeiro, porque o que não é explicitado não é eliminado. Sem exagero: controle dimensional e proteção coletiva não agregam valor e são indispensáveis.
  2. Aumentar o valor considerando o cliente. Quem reboca recebe o prejuízo do prumo errado de quem levantou a parede.
  3. Reduzir a variabilidade. Ela vem do fornecedor, como bloco fora de dimensão; do processo, como a tarefa que leva dois dias numa semana e cinco na outra; e da demanda, como mudança pedida na planta.
  4. Reduzir o tempo de ciclo. Herdado do just in time, o ciclo soma transporte, espera, processamento e inspeção. Comprimir o prazo força a eliminação de etapas de fluxo, com lotes menores e paralelismo.
  5. Simplificar reduzindo passos e partes. Cada passo traz montagem, limpeza e inspeção próprias. Pré-fabricado e equipe polivalente cortam passos.

A régua de valor é curta. A atividade agrega valor quando o cliente pagaria por ela, quando transforma de fato o produto e quando é feita certa da primeira vez. Falhou em um dos três, é fluxo ou perda. O cliente aqui inclui a equipe seguinte.

Os outros seis tratam de transparência, controle global, melhoria contínua, flexibilidade e referenciamento. O passo a passo está em como implementar o Lean Construction.

Os desperdícios de canteiro, um a um

A lista de sete perdas de Taiichi Ohno, ampliada para oito com o desperdício intelectual, funciona no Lean Construction. Só precisa de tradução.

DesperdícioComo aparece na obraContramedida
Espera por liberação de frenteEquipe sobe e o serviço anterior não terminouRestrição tratada no lookahead e aceite de frente
Retrabalho por interferência de projetoEletroduto batendo em viga, furo depois de concretarCompatibilização das disciplinas antes da execução
Movimentação de materialBloco do portão para o pátio e só depois para o pavimentoDescarga no ponto de uso e entrega programada por frente
Estoque em canteiroRevestimento comprado cedo demais, quebrando no pátioEntrega puxada por consumo, com lote e data acordados
Refazer serviço de outra equipeInstalador quebra a parede pronta e o pedreiro reconstituiSequência executiva definida e passagem de frente verificada
Movimento do trabalhadorServente desce três andares para buscar ferramentaKit no posto e arranjo físico revisado por fase
Excesso de produçãoArgamassa produzida além do consumo do diaProdução dimensionada pelo ritmo, não pela masseira
Processamento impróprioContrapiso mais espesso que o previsto por falta de nívelControle de nível na concretagem
Desperdício intelectualEncarregado sabe onde a programação vai furar e ninguém perguntaÚltimo planejador na reunião semanal

Duas leituras ajudam. Das nove linhas, seis são perdas de fluxo, e nenhuma aparece em composição de custo. E a contramedida quase nunca é equipamento novo: é combinado de sequência e informação.

Para separar desperdício de oscilação de ritmo e de sobrecarga, o diagnóstico de muda, mura e muri organiza a conversa.

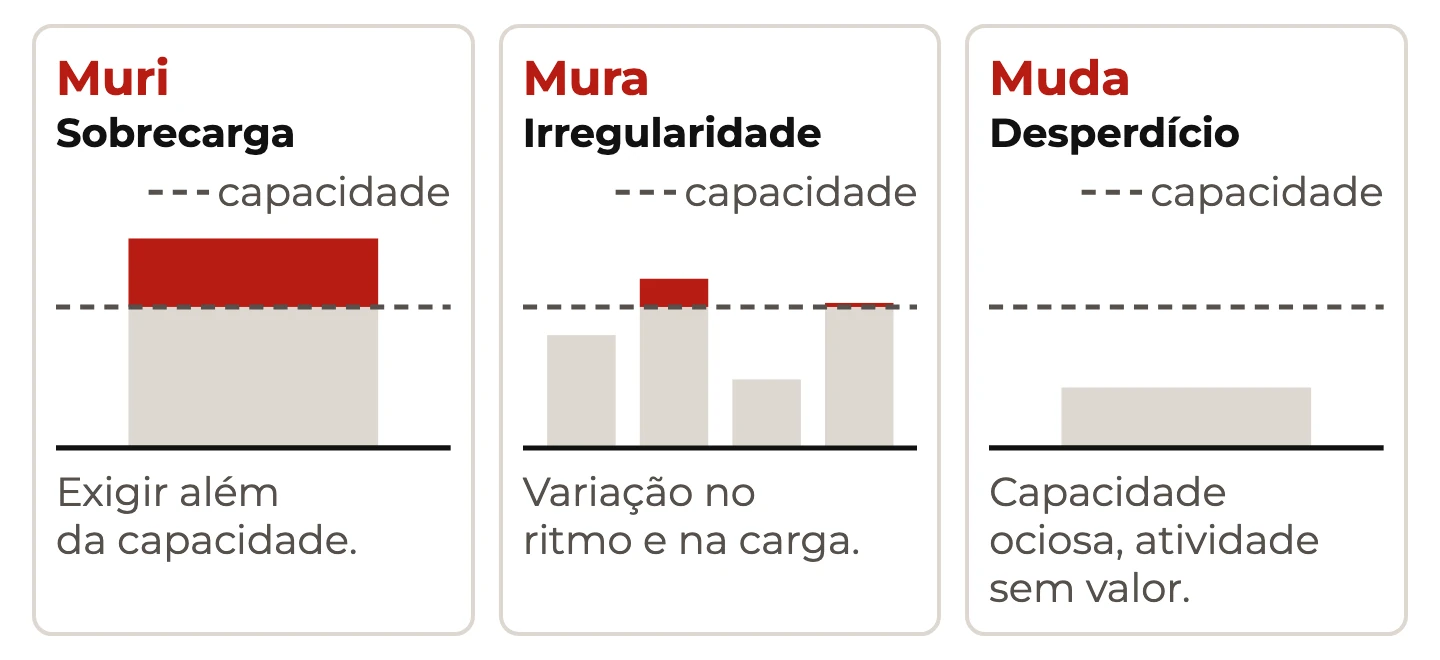

Muri, Mura e Muda em barras contra a linha de capacidade: sobrecarga acima dela, ritmo irregular e capacidade ociosa
Na obra, a equipe que sobe e não tem frente é capacidade ociosa; o ritmo que oscila entre pavimentos é irregularidade; o pico de produção para bater medição é sobrecarga.

Last Planner System: a ferramenta que define o método

A ferramenta que é do Lean Construction, e não emprestada da fábrica, é o Last Planner System, criado por Glenn Ballard e Greg Howell nos anos 1990.

O nome é o conceito. O último planejador é quem decide o que a equipe vai fazer amanhã de manhã: o encarregado, o mestre, o líder do subempreiteiro. É quem ainda pode mudar a designação antes de o trabalho acontecer.

O planejamento tradicional ignora essa pessoa: o cronograma nasce no escritório e chega como ordem, já errado. O Last Planner mantém o longo prazo como referência e cria dois níveis abaixo, com quem executa. É sistema de gestão da produção, não software, e funciona em quadro branco e cartão. Quem já usou kanban reconhece a lógica de puxar e de limitar o trabalho em curso.

Os três horizontes do Last Planner

São três níveis encaixados, cada um com uma pergunta própria. Confundir as perguntas é o erro mais comum de quem implanta.

HorizontePergunta que respondeEntregaQuem participa
Longo prazo (plano mestre)O que DEVE ser feito para a obra sair no prazo?Marcos, ritmo por pavimento e estratégia de ataqueDireção, gerente de obra, planejamento e cliente
Médio prazo (lookahead, 6 a 12 semanas)O que PODE ser feito, e o que impede?Lista de restrições com dono e data, mais o estoque de tarefas liberadasGerente, engenheiro, suprimentos, projetista e encarregados
Curto prazo (semanal)O que VAI ser feito e quem se compromete?Programação só com tarefa sem restrição, mais o PPC da semana anteriorEngenheiro, mestre, encarregados e líderes de subempreiteiro

O lookahead é o nível que quase toda construtora pula, e é o que faz o Lean Construction funcionar. Ele pega a atividade das próximas semanas e pergunta o que falta para começar.

  • Projeto liberado e compatibilizado.
  • Material comprado, entregue e no pavimento certo.
  • Mão de obra disponível e treinada.
  • Equipamento disponível na janela.
  • Frente física liberada pelo serviço anterior.
  • Proteção coletiva instalada.

Cada item que falta vira restrição com dono e prazo. Só quando todas caem a tarefa entra no estoque do que pode ser feito, e é dele que a semana escolhe.

O que pode ser feito contra o que vai ser feito

Aqui está o coração do método, e é o que os artigos genéricos não contam. São três conjuntos de tarefas, e eles não coincidem.

  1. O que DEVE ser feito: tudo o que o cronograma manda acontecer nesta semana.
  2. O que PODE ser feito: o subconjunto do deve cujas restrições já caíram.
  3. O que VAI ser feito: aquilo com que a equipe se compromete, escolhido só dentro do que pode.

O tradicional programa a partir do deve, com restrição aberta ou não, e depois cobra. A equipe sobe, vê que falta material e desce. O plano vira ficção, e todos aprendem que plano não se cumpre.

O Last Planner programa a partir do pode: tarefa com restrição aberta não entra na semana. Parece rendição e é o oposto. Ao proibir a entrada, ele obriga a remover a restrição antes, que é o trabalho que ninguém fazia.

O terceiro elemento é o compromisso. Quem executa é quem diz que vai fazer, diante dos colegas cujas frentes dependem daquilo. Promessa dada em público tem outra qualidade que ordem por e-mail.

Quando a mesma restrição trava a obra inteira, vale tratá-la como gargalo com o raciocínio de teoria das restrições e Lean Construction.

Clima e imprevisto: o que o plano faz com o que não se controla

A objeção seguinte ao Lean Construction é a chuva. "Não adianta planejar, aqui chove." Tem parte de razão e justifica muito mais do que explica.

Chuva é restrição climática e entra no lookahead como qualquer outra. Tem três tratamentos, e nenhum é fingir que não vai chover.

  • Blindar a tarefa: cobrir a frente, antecipar a laje de cobertura, fechar a fachada antes do período de chuva.
  • Reservar folga no lugar certo: colchão no marco do empreendimento, não espalhado em cada atividade, onde some sem ninguém ver.
  • Manter estoque de tarefa interna liberada: serviço em área coberta pronto para receber a equipe deslocada.

O terceiro item separa obra madura de obra reativa. Sem lookahead, o mestre improvisa a frente e a equipe rende metade. Com ele, o deslocamento é decisão.

Vale medir antes de culpar o céu. No exemplo adiante, a chuva responde por 7 das 69 tarefas não cumpridas, ou 10,1%. Material e projeto somam 33, quase metade, e são causas internas.

PPC: como se calcula e oito semanas de uma obra

O indicador de Lean Construction mais usado é o PPC, percentual de programação concluída. O denominador são as tarefas programadas na semana, não as do cronograma: ele mede a confiabilidade da promessa, não o avanço.

PPC = tarefas 100% concluídas dividido por tarefas programadas, vezes 100. A regra dura é o cem por cento: tarefa 90% feita conta como não cumprida, porque a equipe seguinte não entra numa frente incompleta.

Abaixo, oito semanas de uma obra vertical de quatorze pavimentos.

SemanaPacotes programadosPacotes 100% concluídosPPCO que mudou naquela semana
1221150,0%Primeira programação, tirada do cronograma
2241354,2%Começa o registro das causas
3241458,3%Lookahead de 6 semanas implantado
4261661,5%Suprimentos recebe a lista de restrição com data
5251768,0%Compatibilização de projeto antecipada
6282071,4%Aceite de frente vira rotina
7282278,6%Subempreiteiros assumem o compromisso na reunião
8302583,3%Bloco entregue direto no ponto de uso

Os cálculos, semana a semana: 11 por 22 dá 50,0%; 13 por 24 dá 54,2%; 14 por 24 dá 58,3%; 16 por 26 dá 61,5%. Na segunda metade: 17 por 25 dá 68,0%; 20 por 28 dá 71,4%; 22 por 28 dá 78,6%; 25 por 30 dá 83,3%.

No acumulado foram 207 pacotes programados e 138 concluídos, ou PPC de 66,7%. Nas quatro primeiras semanas o índice ficou em 56,2%, com 54 de 96. Nas quatro últimas subiu para 75,7%, com 84 de 111.

As causas de não cumprimento e o que a curva mostra

O número do PPC sozinho vale pouco. O que faz o sistema aprender é registrar a causa de cada tarefa não cumprida, na mesma reunião, sem procurar culpado. As 69 falhas se distribuem assim.

Causa de não cumprimentoOcorrênciasParticipaçãoAcumuladoOnde ela se resolve
Material não estava na frente de serviço1826,1%26,1%Lookahead com suprimentos e entrega no ponto de uso
Projeto com interferência ou detalhe faltando1521,7%47,8%Compatibilização antecipada
Equipe realocada para outra frente1217,4%65,2%Limitar frentes abertas simultâneas
Serviço anterior não liberou a frente1014,5%79,7%Aceite formal de frente
Chuva710,1%89,9%Blindagem e estoque de serviço interno
Equipamento indisponível45,8%95,7%Programação de grua por janela
Retrabalho da própria equipe34,3%100,0%Verificação dimensional

Três leituras saem daí. A primeira: duas causas concentram 47,8% do problema, e nascem fora do canteiro, em suprimento e em projeto. Cobrar produtividade do pedreiro não move nenhuma delas.

A segunda: a curva subiu 33,3 pontos percentuais da primeira à oitava semana, enquanto os pacotes programados iam de 22 para 30. PPC que sobe com programação encolhendo é maquiagem: basta prometer pouco para acertar tudo.

A terceira: PPC inicial de 50% não é fracasso do Lean Construction, é diagnóstico da confiabilidade que a obra sempre teve. Obra madura costuma ficar entre 80% e 85%. Atacar a causa mais frequente semana após semana é kaizen aplicado ao planejamento.

Linha de balanço e o fluxo de equipes pela obra

O cronograma de barras é péssimo para obra repetitiva: mostra a duração de cada serviço e esconde o ritmo com que cada equipe sobe os pavimentos. Por isso o Lean Construction usa outro desenho.

A linha de balanço põe o pavimento em um eixo e o tempo no outro, e desenha cada equipe como uma reta cuja inclinação é o ritmo, em pavimentos por semana.

  • Retas paralelas: mesmo ritmo, fluxo estável. É o objetivo.
  • Retas convergindo: a equipe de trás alcança a da frente, e vem interferência e espera.
  • Retas divergindo: abre um vão, com pavimento pronto parado esperando o serviço seguinte.
  • Reta mais horizontal: aquela equipe é o gargalo e define o ritmo da obra inteira.

O raciocínio é o do takt time na fábrica, com o pavimento no lugar da peça. O ritmo estável aparece direto no lead time do empreendimento.

Interferência entre disciplinas e o BIM como apoio

A segunda maior causa de não cumprimento no exemplo é projeto. Arquitetura, estrutura, hidráulica, elétrica e climatização saem de escritórios diferentes e se encontram pela primeira vez no canteiro. Aí o eletroduto bate na viga, o shaft não comporta a prumada e a solução vira quebra, desvio e furo em elemento estrutural.

Compatibilizar é antecipar esse encontro para a prancheta, e não é preciso BIM para começar. Sobreposição de plantas e reunião com as disciplinas na mesma sala já resolve boa parte. O ganho vem de fazer antes, não de fazer com tecnologia.

O BIM potencializa porque o modelo detecta colisão e gera quantitativo. É apoio, não método. Construtora que implantou BIM e manteve o planejamento tradicional trocou a prancha pelo modelo e seguiu com equipe parada no pavimento.

A ordem que funciona é resolver o fluxo primeiro e a ferramenta depois. Vale a régua de qual metodologia usar: o problema define a ferramenta, nunca o contrário.

O canteiro que muda de lugar: 5S possível e segurança

Aplicar 5S dentro do Lean Construction tem fama de impossível: obra suja, que muda toda semana. Tudo verdade, e nada disso invalida o programa, só a cópia literal do 5S de fábrica.

  1. A unidade é a frente de serviço, não o canteiro. Organizar o pavimento onde a equipe trabalha esta semana é possível; a obra toda de uma vez, não.
  2. O padrão é revisto a cada fase. Almoxarifado, bancada de corte e ponto de água mudam de lugar quando a obra muda.
  3. A limpeza é tarefa programada, com hora e responsável. Limpeza que sobra para quem tiver tempo não acontece: ela entra na programação semanal.

Assim o programa 5S pega no canteiro, como condição de trabalho e não como campanha de cartaz. E aqui entra o ponto que costuma ser dito ao contrário.

Segurança não é restrição ao ritmo da obra, é resultado do fluxo organizado. A maior parte do acidente de canteiro tem causa de fluxo: material no corredor, improviso por pressa, trabalho em frente não liberada.

Com material no ponto de uso e frente aceita antes de a equipe subir, o canteiro fica seguro sem campanha. Ir ao gemba e observar uma frente por trinta minutos mostra isso melhor que qualquer relatório.

Subcontratação: por que dificulta e como contratar diferente

Essa é a barreira estrutural do setor no Brasil e é pouco discutida. Grande parte do serviço de obra sai de empreiteiro contratado por produção, ou seja, por metro quadrado entregue.

Esse contrato alinha o subempreiteiro a uma coisa só: produzir o máximo de metro quadrado no menor tempo. Veja o conflito com o que o Lean Construction pede. Não adianta cobrar comportamento enxuto de quem é pago pelo oposto: o ajuste é contratual.

  • Ritmo estável perde para pico de produção, porque o pico paga mais na medição.
  • Verificar a frente do serviço anterior atrasa o início e reduz o ganho da semana.
  • Assumir compromisso público cria risco sem contrapartida contratual.
  1. Pagar parte da medição por aderência à programação, pelo PPC do próprio empreiteiro.
  2. Remunerar a entrega de frente limpa e verificada, com item na planilha.
  3. Colocar em contrato a presença do último planejador na reunião semanal.
  4. Dar previsibilidade de volume, para o empreiteiro manter equipe estável.
  5. Combinar material no ponto de uso, tirando o transporte interno da conta dele.

Sem esse ajuste, a implantação morre quando o engenheiro troca de obra.

Indicadores de obra enxuta e por onde começar

Uma advertência: escolha poucos indicadores de Lean Construction e meça toda semana. Painel com quinze índices atualizados de vez em quando não muda decisão.

  • PPC semanal e acumulado. A confiabilidade da promessa. É o principal e o primeiro a implantar.
  • Causas de não cumprimento. A contagem por causa é o que gera ação; sem ela, o PPC é termômetro sem remédio.
  • Restrições removidas no prazo. Percentual das restrições do lookahead resolvidas na data combinada.
  • Aderência ao ritmo da linha de balanço. Pavimentos por semana, por equipe.
  • Perda de material por serviço. Consumo real contra teórico em bloco, argamassa e concreto.
  • Frentes abertas simultâneas. Frente demais aberta é estoque disfarçado de avanço.
  1. Comece por uma obra piloto e um trecho dela, não pela construtora inteira.
  2. Implante só a programação semanal com compromisso, em reunião de uma hora com os encarregados.
  3. Meça o PPC desde a primeira semana e registre a causa de cada falha.
  4. Na quarta semana, entre com o lookahead e liste restrição com dono e data.
  5. Ataque a causa mais frequente, que quase sempre é material ou projeto.
  6. Só depois vá para linha de balanço, 5S e revisão dos contratos.

O erro clássico é inverter a ordem e começar por treinamento, software e cartaz. O sistema pega quando a primeira equipe vê que a programação combinada aconteceu mesmo. As etapas em detalhe estão em como implementar o Lean Construction, e os obstáculos do caminho, em desafios e vantagens do Lean Construction.

Perguntas frequentes

O que é Lean Construction?
Lean Construction, ou construção enxuta, é a aplicação dos princípios do Sistema Toyota de Produção à construção civil. O método trata a obra como sistema de produção, separa o que agrega valor do que não agrega e ataca perdas de fluxo como espera por frente, movimentação de material, estoque em canteiro e retrabalho.
Quem criou o Lean Construction?
O marco é o relatório "Application of the New Production Philosophy to Construction", publicado por Lauri Koskela em 1992 pela Universidade de Stanford, onde aparece o modelo de transformação, fluxo e valor. O Last Planner System, a ferramenta mais característica do campo, foi desenvolvido por Glenn Ballard e Greg Howell nos anos 1990.
Se cada obra é única, dá para padronizar mesmo assim?
Dá, porque a unicidade está no produto e não no processo. Dois prédios diferentes são executados com as mesmas sequências: concretar laje, levantar alvenaria, receber e transportar material, liberar frente para a equipe seguinte. O Lean opera sobre essas sequências, que se repetem em qualquer canteiro.
Qual a diferença entre Lean Construction e Lean Manufacturing?
Duas diferenças mandam. Na fábrica o produto circula e o recurso fica parado; na obra o produto fica parado e equipes, materiais e equipamentos circulam em volta dele. E o canteiro é um local de trabalho que se transforma ao longo do projeto, com layout redesenhado a cada fase, enquanto a fábrica desenha o layout uma vez.
O que é o Last Planner System?
É o sistema de planejamento e controle da produção do Lean Construction. Trabalha em três horizontes: o plano mestre diz o que deve ser feito, o lookahead de 6 a 12 semanas identifica o que pode ser feito e remove restrições, e a programação semanal define o que vai ser feito, com compromisso assumido por quem executa.
Como calcular o PPC de uma obra?
PPC é o número de tarefas 100% concluídas dividido pelo número de tarefas programadas na semana, vezes 100. Tarefa parcialmente feita conta como não cumprida, porque a equipe seguinte não entra numa frente incompleta. Exemplo: 25 pacotes concluídos em 30 programados dão PPC de 83,3%.
Qual é um bom valor de PPC?
Obra madura costuma trabalhar entre 80% e 85%. Começar perto de 50% é comum e não é fracasso: é o diagnóstico da confiabilidade que a obra já tinha e ninguém media. Atenção a um truque comum. PPC que sobe enquanto o número de tarefas programadas cai é maquiagem, não melhoria.
Quais são os principais desperdícios em um canteiro de obras?
Espera por liberação de frente, retrabalho por interferência de projeto, movimentação de material entre portão, pátio e pavimento, estoque comprado cedo demais, refazer serviço de outra equipe, movimento do trabalhador buscando ferramenta, argamassa produzida além do consumo e o conhecimento do encarregado que ninguém consulta.
Lean Construction exige BIM?
Não. O BIM ajuda porque detecta colisão entre disciplinas no modelo e gera quantitativo, mas é apoio e não método. Sobreposição de plantas e reunião de compatibilização com as disciplinas na mesma sala já resolve boa parte. Implantar BIM mantendo o planejamento tradicional não elimina a equipe parada no pavimento.
Por onde uma construtora que nunca aplicou deve começar?
Por uma obra piloto e um trecho dela. Implante a programação semanal com compromisso dos encarregados, meça o PPC desde a primeira semana e registre a causa de cada tarefa não cumprida. Na quarta semana entre com o lookahead de seis semanas e ataque a causa mais frequente, quase sempre material ou projeto.
