Trabalho Padronizado: o que é, os 3 elementos e 12 exemplos

Tempo takt, sequência de trabalho e estoque em processo: o que cada um fixa, os documentos que registram o padrão e o que impede o padrão de voltar ao jeito antigo

Letícia Basso
Publicado em 29 de nov de 2021  ·  Atualizado em 6 de out de 2026  ·  22 min de leitura
Thiago Coutinho de camiseta preta, sorrindo para a câmera com os braços apoiados sobre uma pilha de livros em uma mesa, diante de uma parede escura com o logo da Voitto iluminado ao fundo, com o texto Trabalho Padronizado: o que é, os 3 elementos e 12 exemplos sobre fundo escuro à esquerda

Aprendi chão de fábrica no zinco da Votorantim Metais. Os projetos de melhoria de lá mexiam com produtividade de mão de obra, a manutenção autônoma rodava como programa da unidade. A formação de TPM veio de uma certificadora japonesa. O trabalho padronizado estava no meio das duas conversas, mesmo quando ninguém dizia o nome.

A lição que eu levo dali cabe numa frase. Produtividade de mão de obra não se ganha pedindo pressa. Ela aparece quando o método para de mudar de pessoa para pessoa e de turno para turno, e quando a espera sai do caminho. Máquina estável e método estável andam juntos, e o livro que a gente usa na Voitto diz exatamente isso, como você vai ver adiante.

Trabalho padronizado é a melhor forma conhecida, hoje, de executar uma tarefa, escrita de um jeito que qualquer pessoa treinada consiga repetir. Ele se apoia em três elementos: o tempo takt, que é o ritmo da demanda; a sequência de trabalho; e o estoque em processo, a quantidade de material que precisa estar ali para o fluxo não parar. Não é o mesmo que padronização em geral, que vale para qualquer rotina, nem o mesmo que o POP (Procedimento Operacional Padrão), que é o documento onde o padrão fica escrito.

Aqui você vai ver o que cada elemento fixa, por que takt e tempo de ciclo são coisas diferentes e quais são os documentos clássicos. Depois vêm um exemplo de balanceamento com números do livro, um passo a passo, o papel do líder e os erros que derrubam o padrão. No fim há 12 folhas preenchidas, uma por setor, e um modelo em branco para você preencher.

Antes de começar, um aviso sobre essas 12 folhas. Elas são ilustrativas: cada uma foi montada com base num A3 ilustrativo do mesmo setor, e nenhum número foi criado para este texto. Onde a fonte não define um elemento, a folha escreve "não definido no documento" em vez de inventar.

O que é trabalho padronizado

O trabalho padronizado registra como uma tarefa é feita hoje, do melhor jeito que a equipe conhece. A parte do "hoje" importa: o padrão é o ponto de partida da próxima melhoria, não o fim da conversa. Ele nasceu no Sistema Toyota de Produção e é uma das bases do Lean Manufacturing.

Três palavras costumam se misturar. Padronização é o princípio. Trabalho padronizado é a aplicação desse princípio ao trabalho de uma pessoa ou de uma célula, amarrada ao ritmo da demanda. O POP e as folhas são os registros. A tabela separa os três.

TermoO que éPergunta que responde
Padronizaçãoprincípio de fazer do mesmo jeito o que já se sabe fazer bemo que precisa ter um padrão aqui?
Trabalho padronizadométodo de uma tarefa ligado a takt, sequência e estoque em processoem que ritmo, em que ordem e com quanto material?
POPdocumento que registra o trabalho padronizadoonde o padrão está escrito e quem aprovou?
Folha de trabalho padronizadoresumo visual do padrão no postoo que a pessoa olha enquanto trabalha?

O objetivo não é deixar todo mundo igual. É tirar a variação que ninguém escolheu. Quando cada turno faz a tarefa de um jeito, o resultado varia e ninguém sabe qual jeito explica a variação. Com um padrão só, o desvio aparece. Desvio visível é a matéria-prima da melhoria. Por isso o trabalho padronizado reduz variação, facilita o treinamento de quem chega e dá uma base para medir o antes e o depois.

O conceito não é exclusivo da linha de montagem. Qualquer tarefa que se repete e tem um jeito melhor que os outros cabe num padrão: a conferência de uma medição de contrato, a limpeza de um quarto de hotel, a coleta de uma amostra no laboratório. As folhas do fim deste artigo mostram isso setor por setor, da obra ao pronto atendimento, e mostram também onde cada setor ainda deixa buraco.

Os três elementos: tempo takt, sequência e estoque em processo

O Guia Prático Lean Seis Sigma, no capítulo 8 (Lean Manufacturing, p. 67), define assim: "O trabalho padronizado consiste em três elementos, que fornecem uma base por meio da qual é possível avaliar determinado processo: 1. tempo takt; 2. sequência de trabalho: melhor forma de executar uma atividade; 3. estoque em processo: definição da quantidade ideal de estoque."

Tempo takt. É o ritmo em que o cliente pede: o tempo disponível dividido pela demanda do período. Ele vem de fora do processo. O takt time diz de quanto em quanto tempo uma unidade precisa sair para a demanda ser atendida, e não depende de quantas pessoas estão no posto.

Sequência de trabalho. É a ordem dos passos que dá o resultado com menos movimento, menos espera e menos chance de erro. Duas pessoas podem levar o mesmo tempo e ter sequências diferentes; o padrão escolhe uma e diz por quê.

Estoque em processo. É o material que precisa estar entre as etapas para o fluxo não parar: o kit no posto, a peça esperando a próxima operação, a fila máxima permitida. Não é estoque de peças de reposição para máquina quebrada, uma confusão comum. Pouco estoque faz a operação parar esperando material; estoque demais esconde problema e ocupa espaço. Os tipos de estoque de um armazém são outra conversa.

Na prática, quem segura o teto do estoque em processo costuma ser um sinal simples. Um cartão, um espaço pintado no chão ou uma caixa vazia avisam que a etapa anterior pode produzir de novo; enquanto o espaço está cheio, ela espera. É a lógica do kanban, e ela transforma o número escrito na folha em algo que a equipe vê sem abrir documento nenhum. Com o sinal respeitado, o material parado entre as etapas deixa de crescer em silêncio de um turno para o outro.

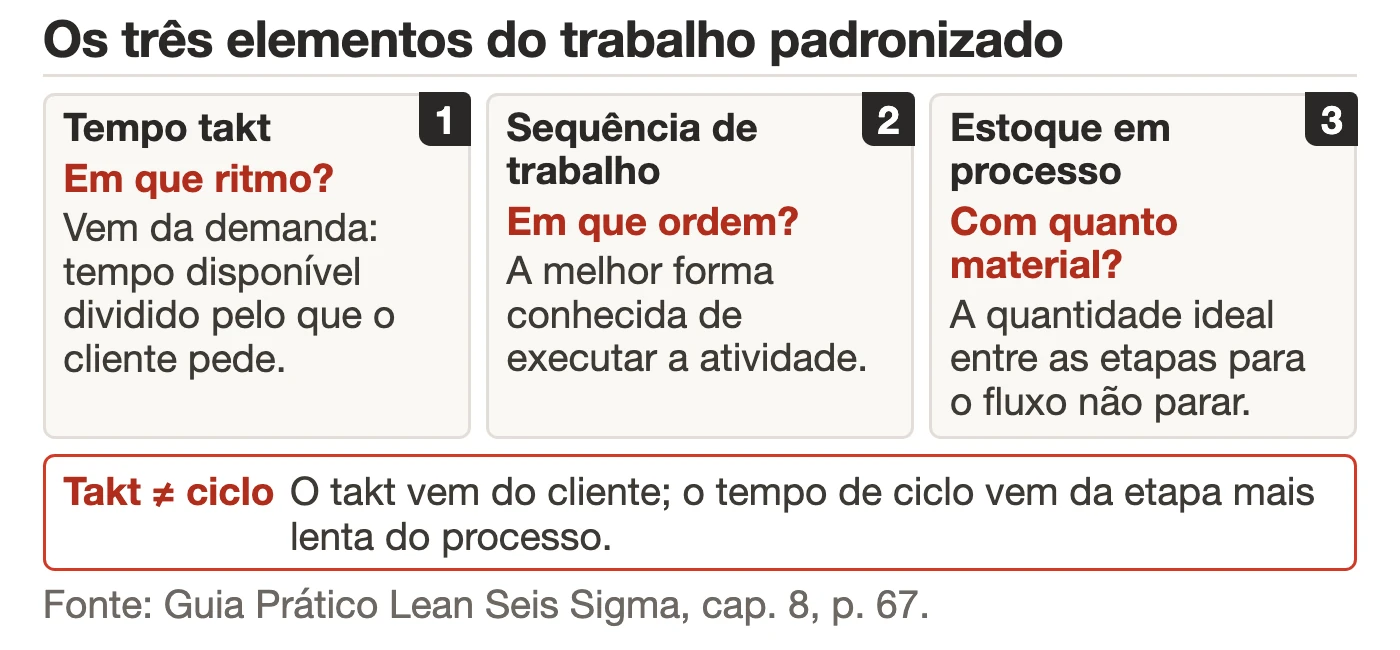

Diagrama dos três elementos do trabalho padronizado: tempo takt, sequência de trabalho e estoque em processo
Os três elementos do trabalho padronizado, na definição do Guia Prático Lean Seis Sigma (cap. 8, p. 67).

Takt não é tempo de ciclo. O takt vem da demanda. O tempo de ciclo vem do processo: é quanto a etapa mais lenta leva para entregar uma unidade. Se o ciclo é maior que o takt, o processo não acompanha o cliente. Se é muito menor, sobra capacidade, e a sobra costuma virar superprodução. Tratar os dois como sinônimos apaga justamente a comparação que o método existe para fazer.

O que o livro diz sobre trabalho padronizado

No livro que a gente usa na Voitto, o Guia Prático Lean Seis Sigma, o tema não aparece sozinho. Na Figura 8.1, a Casa de Produção Lean (p. 62), ele fica na base, junto com a estabilidade. E a seção 8.1.11 (p. 67-68) explica a ordem: primeiro vêm a gestão visual e o 5S; em cima deles se apoiam o padrão de trabalho e a TPM; e são esses dois que deixam máquina e método estáveis.

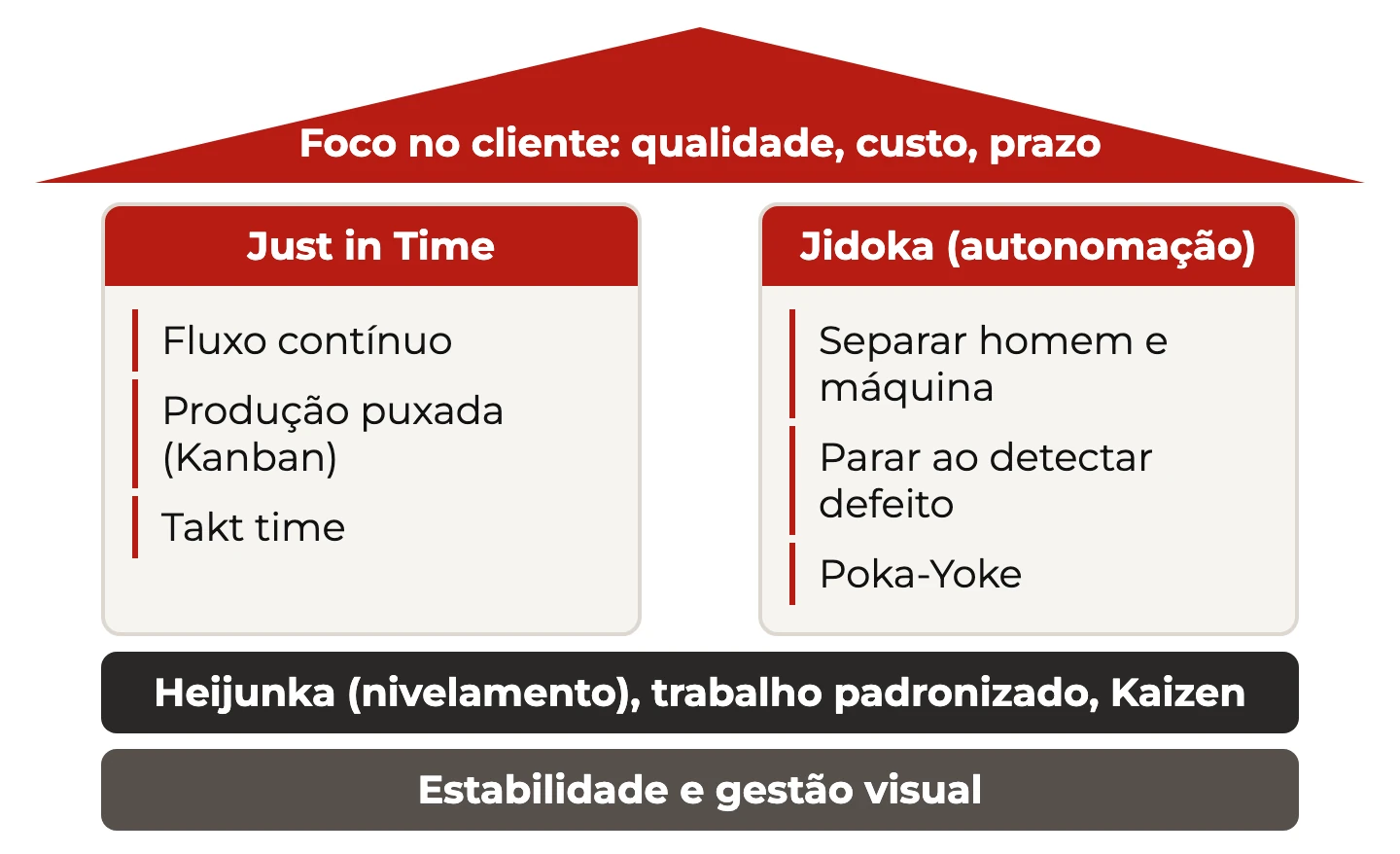

Casa Lean: telhado foco no cliente, pilares Just in Time e Jidoka com seus itens, base de Heijunka, trabalho padronizado, Kaizen e estabilidade
Na base da casa, o trabalho padronizado divide a faixa com nivelamento e kaizen, apoiado na estabilidade e na gestão visual. Adaptado da formação Green Belt Lean Seis Sigma da Voitto.

É a mesma ligação que eu vi na prática entre produtividade de mão de obra e TPM. O programa 5S arruma o posto, a TPM segura a máquina e o padrão segura o método. O livro ainda pede que os 4M, homem, máquina, material e método, estejam estáveis "para que todo o sistema possa puxar ou fluir" (p. 68).

O mesmo capítulo traz uma frase de Pascal Dennis (2008, p. 71) que eu gosto de mostrar para quem tem medo de padrão: "O trabalho padronizado é um processo, não uma prisão. Nossa meta é a perfeição, um processo sem nenhum desperdício." O livro também lista o 5S, a TPM e o padrão entre os canais de envolvimento das pessoas.

Mais adiante o tema volta duas vezes. No capítulo 13, "World Class Manufacturing" (p. 109), ele aparece como o passo 6 da organização do posto de trabalho, a padronização. E no capítulo 29 (Eliminação de Desperdícios, p. 403) o livro diz que "o modo como o trabalho padronizado é registrado é denominado 'Procedimento Operacional Padrão' (POP)". Esse capítulo trata o padrão como remédio para a sobrecarga, o muri.

Os documentos do trabalho padronizado

Na tradição da Toyota, três formulários fazem o padrão sair da cabeça das pessoas. O Lean Enterprise Institute descreve o conceito com os mesmos três elementos e cita esses três formulários básicos. Cada um responde a uma pergunta diferente.

DocumentoO que registraQuando ajuda
Quadro de capacidade do processocapacidade de cada máquina ou etapa, com tempo de troca e paradapara saber qual etapa limita o fluxo
Tabela de combinação do trabalho padronizadotempo manual, tempo de máquina e deslocamento de cada passo, contra o taktquando pessoa e máquina trabalham juntas
Diagrama de trabalho padronizadolayout do posto, caminho do operador, pontos de qualidade e de segurança, estoque em processono posto, como referência visual

Os tempos dos três vêm da cronoanálise, feita no posto e não na mesa. O caminho do operador se desenha melhor depois de um fluxograma do processo. E o registro formal fica no POP, que o livro trata como o documento do padrão. Ele não precisa de modelo único, desde que "cumpra com o propósito de treinar e orientar os envolvidos" (p. 403).

Existe ainda um ganho que quase ninguém coloca na conta. O trabalho padronizado, por escrito, é uma forma de gestão do conhecimento. Ele guarda o que a equipe aprendeu sobre a tarefa, inclusive os truques que só o operador mais experiente conhecia. Quando essa pessoa muda de área ou se aposenta, o jeito certo de fazer não vai embora com ela. E quem chega aprende a partir de uma referência, em vez de copiar o hábito de quem estiver ao lado naquele turno.

Fora da manufatura os três formulários quase nunca existem com esses nomes. Um laboratório, um centro de distribuição ou uma célula de faturamento raramente têm tabela de combinação. Por isso a gente montou, para este artigo, uma folha mais curta, organizada em três blocos.

  • Os três elementos nesta área: sequência, estoque em processo, tempo takt e o ritmo que o documento de origem fixa (horários, prazos, cadência).
  • Padrões que registram a sequência: os POPs, instruções e checklists, cada um com o que ele fixa.
  • Proteção do padrão: onde o padrão está, gestão visual, pontos de verificação, dono, reação e treinamento.

O terceiro bloco é o que mais falta nas empresas. O rodapé da folha resume: padrão sem o bloco 3 dura até a primeira troca de turno.

Abrir o modelo em branco da folha de trabalho padronizado (PDF)

Balanceamento: quando o takt manda redesenhar

O exemplo mais claro de padrão amarrado ao takt está no capítulo 29 do livro (p. 403-405), com dados de Theisens (2021). Um processo de ligação de internet tem quatro etapas, uma pessoa em cada. Os tempos medidos são 6 minutos na etapa A, 10 na B, 3 na C e 4 na D, somando 23 minutos.

O processo anda na velocidade da etapa mais lenta. Com a B em 10 minutos, o ciclo é 10: sai um pedido a cada 10 minutos, no máximo. O takt, calculado pela demanda, é 8 minutos. O processo não acompanha o cliente. A pessoa da etapa B vive sobrecarregada enquanto as da C e da D esperam.

A equipe redistribuiu parte das atividades da B para a C e a D. O resultado parece pior à primeira vista: a soma dos tempos passou de 23 para 25 minutos. Mas o ciclo caiu para 7 minutos, abaixo do takt de 8. A sobrecarga da etapa B acabou. O livro fecha o exemplo assim: "não ocorre mais sobrecarga no processo B".

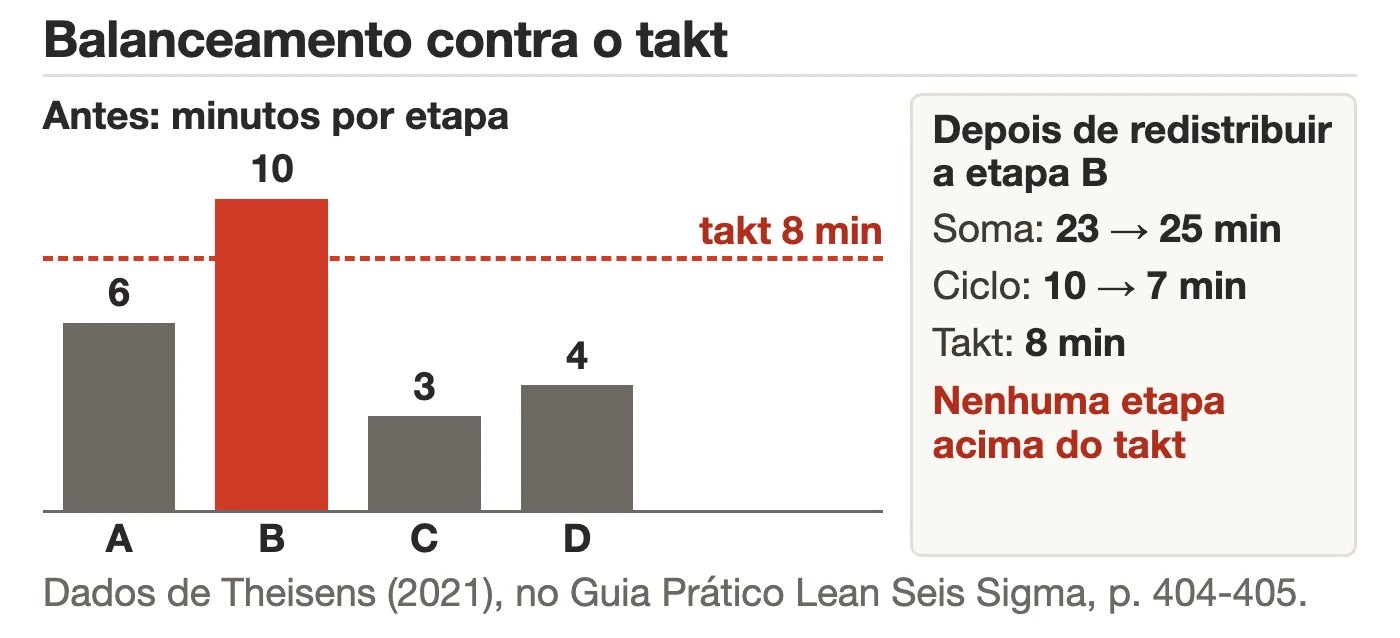

Gráfico de balanceamento com as etapas A, B, C e D antes da redistribuição, 6, 10, 3 e 4 minutos, contra o takt de 8 minutos
Antes do balanceamento, a etapa B (10 min) passa do takt de 8 min. Depois, a soma sobe para 25 min e o ciclo cai para 7. Dados de Theisens (2021), no livro, p. 404-405.

Esse é o erro de leitura que mais vejo em projeto de produtividade. Alguém olha a soma dos tempos e diz: "piorou, era 23 e virou 25". O cliente não compra a soma; ele recebe no ritmo do gargalo. É por isso que o balanceamento de linha vem antes de escrever a sequência. Também é por isso que o livro liga o padrão ao combate ao muri, a sobrecarga. Nivelar a demanda, com heijunka, é o passo seguinte quando o problema é a oscilação do pedido.

Repare também no que o exemplo não fez. Ninguém pediu à pessoa da etapa B que trabalhasse mais rápido. A equipe mudou onde cada atividade acontece. Só depois disso faz sentido escrever a nova sequência de cada posto. Um trabalho padronizado escrito sobre a distribuição antiga teria congelado a sobrecarga no papel.

Como aplicar o trabalho padronizado, passo a passo

A ordem abaixo para implantar o trabalho padronizado vale para fábrica e para escritório. Muda o nome dos documentos, não a lógica.

  1. Vá ao posto. O padrão se escreve no gemba, olhando quem faz a tarefa melhor e mais estável. Padrão escrito na sala de reunião descreve como alguém acha que o trabalho é feito.
  2. Meça antes de desenhar. Cronometre cada passo várias vezes, em turnos diferentes. A variação entre as medidas já mostra onde o método muda de pessoa para pessoa.
  3. Compare o ciclo com o takt. Se o ciclo passa do takt, balanceie antes de padronizar, como no exemplo da seção anterior.
  4. Fixe a sequência e o estoque em processo. Escreva a ordem dos passos, os pontos de qualidade e de segurança e a quantidade de material que precisa estar no posto, nem mais, nem menos.
  5. Registre no POP e na folha do posto. O POP guarda o padrão aprovado; a folha é o que a pessoa olha enquanto trabalha. Onde der, troque texto por trava, com um dispositivo à prova de erro.
  6. Treine no posto. O OJT (treinamento no trabalho) funciona melhor que a leitura do documento: a pessoa faz, o instrutor observa e corrige na hora.
  7. Proteja o padrão. Defina dono, indicador visível e reação ao desvio. A gestão à vista mostra o desvio; o kamishibai garante que alguém confira o padrão com frequência combinada.

Um detalhe que faz diferença: quem executa ajuda a escrever. O livro recomenda que o POP seja escrito, idealmente, por quem realiza a atividade, com supervisão dos responsáveis pelo processo. Padrão imposto de cima dura menos do que padrão que a equipe reconhece como seu.

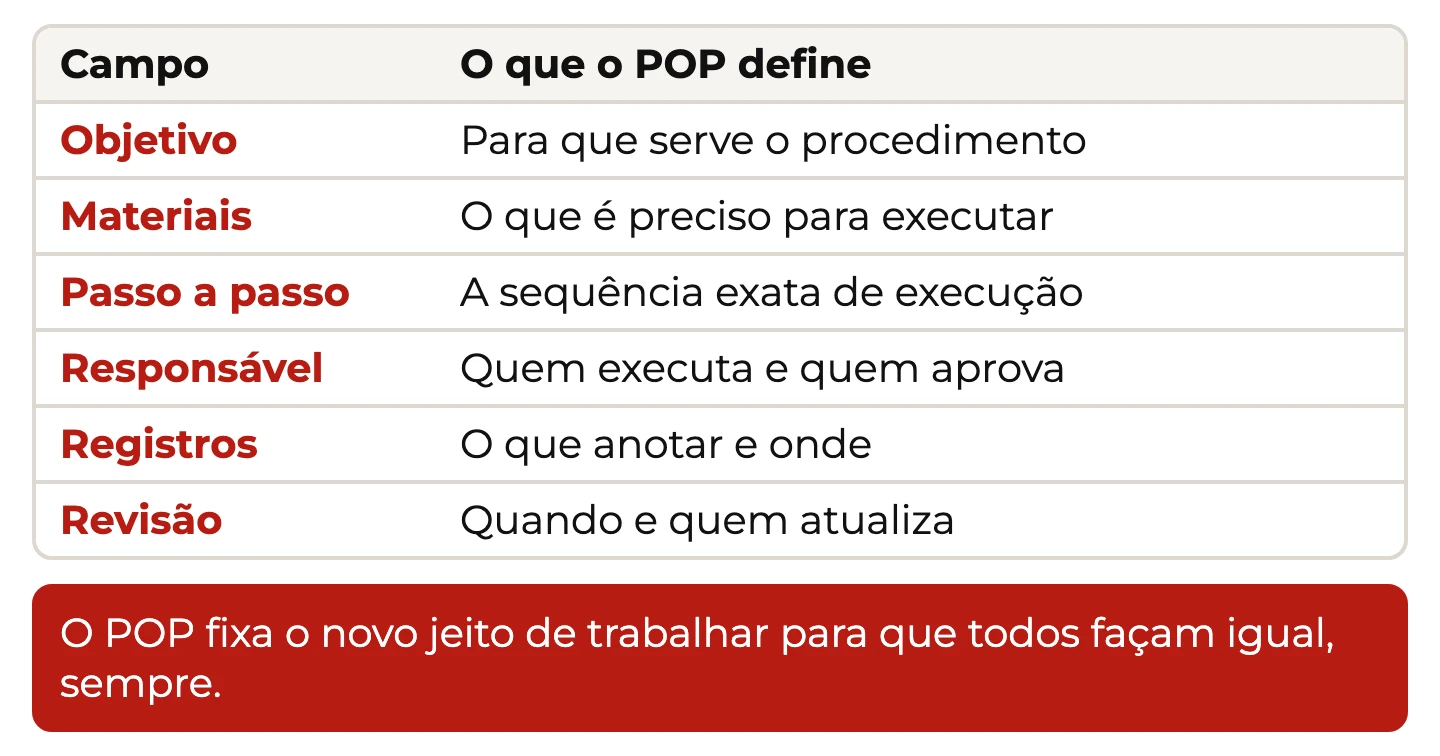

Tabela dos seis campos de um POP: objetivo, materiais, passo a passo, responsável, registros e revisão, com o que cada um define
Quem executa escreve o passo a passo; quem aprova entra no campo do responsável, e o campo de revisão já deixa marcada a data de atualizar.

E todo trabalho padronizado precisa de uma data de revisão. Processo muda, máquina é trocada, cliente passa a pedir outra coisa. Um documento que ninguém revisa envelhece aos poucos. A equipe percebe antes da gerência que a folha da parede já não descreve o posto.

O papel do líder de chão de fábrica

Trabalho padronizado bem escrito cai se ninguém olha para ele. Quem mantém o método vivo no dia a dia é o líder de chão de fábrica. O trabalho dele muda de natureza: deixa de ser apagar incêndio e passa a ser comparar o que acontece com o que foi combinado.

  • Andar no posto com o padrão na mão. A pergunta deixa de ser "está tudo bem?" e passa a ser "o que está diferente do combinado?". Desvio encontrado cedo custa uma conversa; encontrado no fim do mês custa retrabalho.
  • Tratar o desvio como informação. Quando a equipe foge do padrão, ou o treinamento falhou, ou o jeito novo ficou melhor que o escrito. Nos dois casos alguém precisa agir. Punir quem desviou não resolve nenhum deles.
  • Treinar e conferir o treinamento. Ensinar no posto, observar a pessoa executando e só então liberar. O líder é o primeiro instrutor do trabalho padronizado da área.
  • Levar o problema para cima. Quando a causa está fora do alcance da equipe, como máquina instável ou demanda oscilando, o líder escala com dado, e não com impressão.

Um bom sinal de que o líder assumiu esse papel é a reunião diária mudar de assunto. Sai a justificativa de atraso e entra a conversa sobre qual passo do padrão está falhando, por quê, e quem vai testar a correção até a próxima reunião.

Padrão e melhoria contínua andam juntos

Existe um medo antigo de que o trabalho padronizado engesse a operação. A citação de Dennis responde: o padrão é um processo, não uma prisão. Na prática, a melhoria só consegue ser medida quando existe um padrão para comparar. Sem ele, cada ganho some na variação do dia seguinte.

Essa é a ideia central da melhoria contínua: cada ganho vira o novo ponto de partida, e o próximo ciclo começa de um patamar mais alto. O trabalho padronizado funciona como uma catraca, que deixa o processo subir e impede que ele escorregue de volta. Sem a catraca, a equipe melhora, relaxa e retorna ao ponto inicial, e fica a sensação de que o esforço foi em vão.

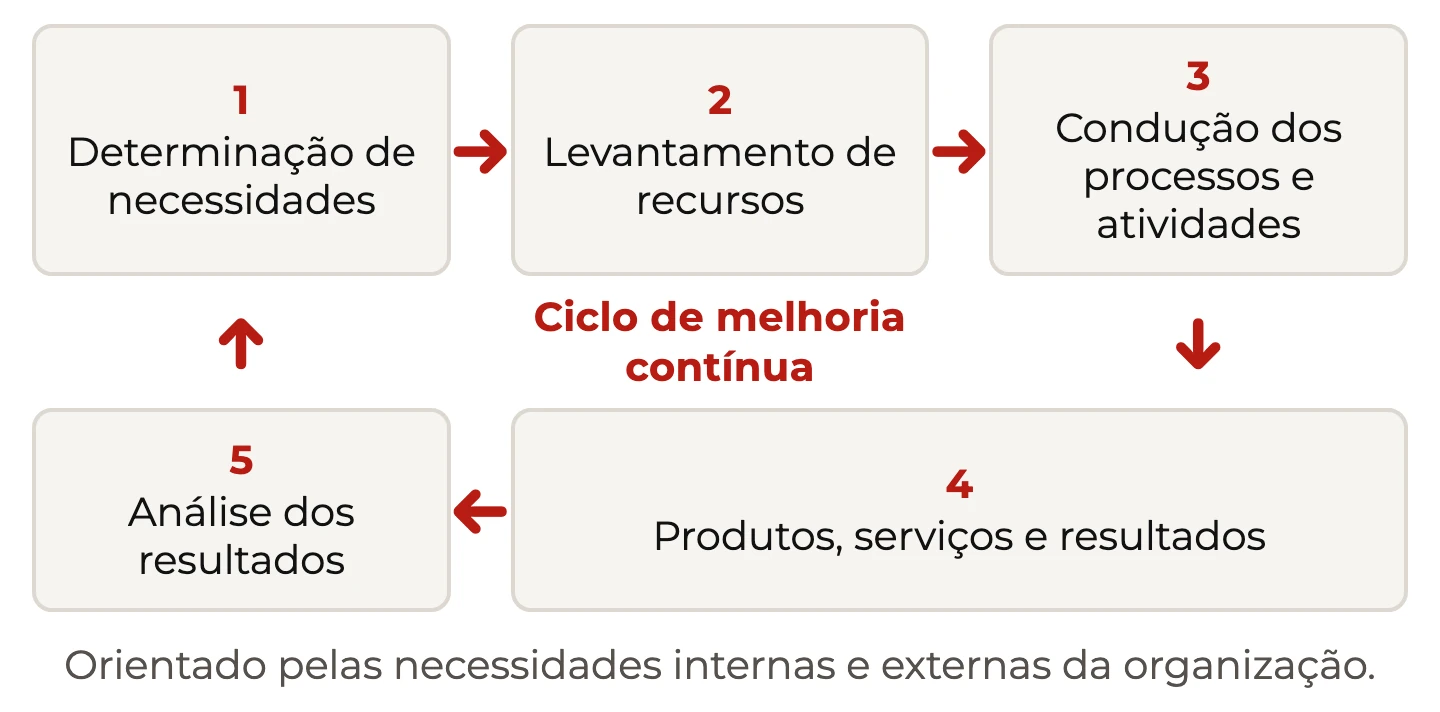

Ciclo de melhoria contínua em cinco etapas, da determinação de necessidades à análise dos resultados, que volta ao início
Cada volta do ciclo termina na análise dos resultados; é o padrão escrito que impede a volta seguinte de começar do ponto antigo.

A forma mais simples de ver isso é o par SDCA e PDCA. O SDCA mantém: padroniza, executa, verifica, age sobre o desvio. O PDCA melhora: planeja a mudança, testa, confere e, se funcionou, gera um padrão novo. Um kaizen que não termina em padrão revisado volta ao estado antigo em poucas semanas.

Quando o padrão novo prova resultado, ele pode ir para outras áreas parecidas, o que a Toyota chama de yokoten. E, para saber se a mudança segurou, a carta de controle do indicador conta mais do que a impressão de quem estava lá. Várias folhas do fim deste artigo usam exatamente isso como proteção do padrão.

Sete erros que derrubam o trabalho padronizado

  1. Confundir takt com tempo de ciclo. Sem a comparação entre os dois, o padrão não diz se o processo atende o cliente.
  2. Escrever o padrão longe do posto. O documento descreve o processo imaginado, e a equipe continua fazendo do jeito antigo.
  3. Padronizar antes de estabilizar. Máquina que para toda hora não sustenta sequência nenhuma. O livro põe 5S e TPM ao lado do padrão por isso, e a manutenção autônoma é parte da mesma base.
  4. Tratar estoque em processo como sobra. O teto de material no posto é parte do padrão, e passar dele é desvio como qualquer outro.
  5. Documento sem dono. Ninguém revisa, a versão da parede diverge da versão do sistema e a equipe para de acreditar nos dois.
  6. Treinar por leitura. Assinar que leu o POP não prova que a pessoa sabe executar.
  7. Não reagir ao desvio. Indicador no quadro sem gatilho de reação vira decoração.

O que mais vejo custar caro é o terceiro. Na minha experiência com produtividade de mão de obra, a tentação é sempre escrever o método ideal primeiro e cuidar da máquina depois. A ordem do livro é a inversa, e ela está certa: sem estabilidade o trabalho padronizado vira uma lista de desculpas para o desvio.

12 exemplos de trabalho padronizado preenchidos

A gente formatou as 12 folhas uma por setor, e cada uma tem o PDF de uma página para baixar. Todas seguem os três blocos da folha descrita acima, e cada uma tem um recorte no topo: o ponto em que aquele padrão difere dos outros.

Repare na linha do tempo takt. Em todas as 12 ela diz "não definido no documento". Nenhum dos documentos de origem registra demanda e tempo disponível, e calcular o takt exigiria inventar os dois. É uma lacuna comum fora da linha de montagem. E o seu padrão, tem takt escrito? Se não tem, falta a régua que diz se o processo acompanha a demanda.

◆ FOLHAS ILUSTRATIVAS, MONTADAS COM BASE NO A3 ILUSTRATIVO DE CADA SETOR. NENHUM NÚMERO FOI CRIADO PARA ESTE TEXTO, E QUEM LIDERA, PATROCINA OU RESPONDE PELO PADRÃO APARECE PELO PAPEL, SEM NOME.

1. Hotelaria: a ordem dos quartos segue a chegada do hóspede

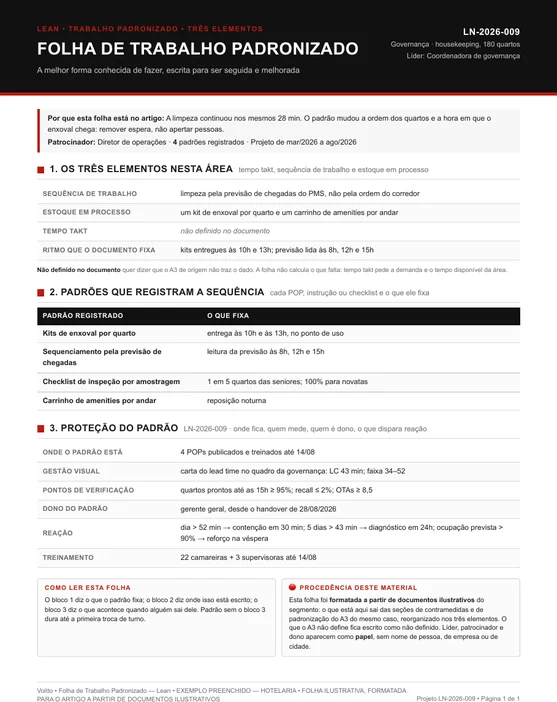

Folha de trabalho padronizado ilustrativa de hotelaria, LN-2026-009O ritmo desta folha é o relógio da recepção. A governança de um hotel de 180 quartos lê a previsão de chegadas do PMS às 8h, 12h e 15h e limpa primeiro os quartos de quem chega antes.

A sequência deixou de seguir a ordem do corredor. O estoque em processo virou kit: um kit de enxoval por quarto, entregue às 10h e às 13h, e um carrinho de amenities por andar, com reposição noturna.

A limpeza em si continuou nos mesmos 28 min. O que saiu foi a espera, e o recorte da folha diz isso sem rodeio: remover espera, não apertar pessoas.

No quadro da governança, o lead time fica centrado em 43 min, com faixa de 34 a 52. Dia que fecha além de 52 min tem 30 min para ser contido, e ocupação prevista passando de 90% traz reforço já na véspera. Até 14/08, 22 camareiras e 3 supervisoras passaram pelo treinamento.

2. Sustentabilidade: o padrão da obra trava o pedido de material

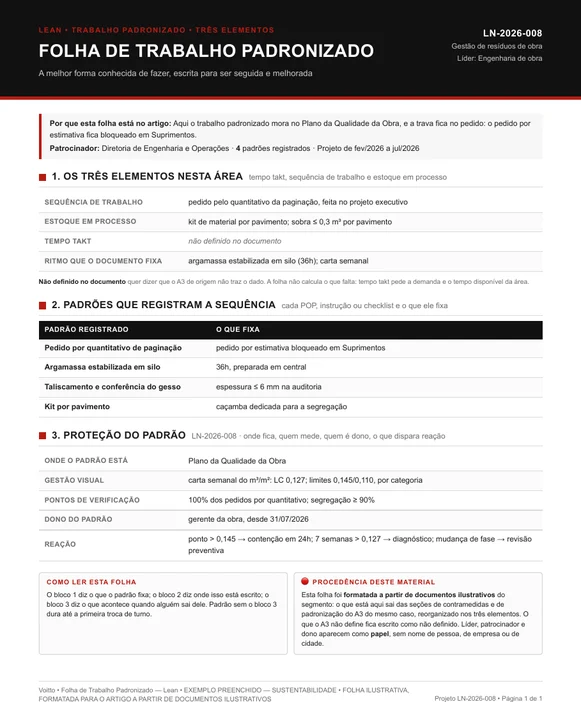

Folha de trabalho padronizado ilustrativa de sustentabilidade, LN-2026-008Obra não tem posto fixo, então o padrão desta folha mora no Plano da Qualidade da Obra. Na torre 2, cada m² construído deixava 0,182 m³ de resíduo, e a meta pedia 0,13. A sequência começa no pedido: o material sai pelo quantitativo da paginação, e o pedido por estimativa fica bloqueado em Suprimentos. O teto de estoque é por pavimento, com kit de material, caçamba dedicada e sobra aceita de até 0,3 m³. A argamassa estabilizada fica em silo por 36h, e a espessura do gesso tem teto de 6 mm.

A gerente da obra segura o padrão desde 31/07/2026. O indicador m³/m² é lido toda semana contra LC de 0,127, com teto de 0,145 e piso de 0,110; estourado o teto, conter é tarefa das próximas 24h. Mudança de fase da obra dispara revisão preventiva.

3. Manutenção de elevadores: folga e torque por família, no checklist

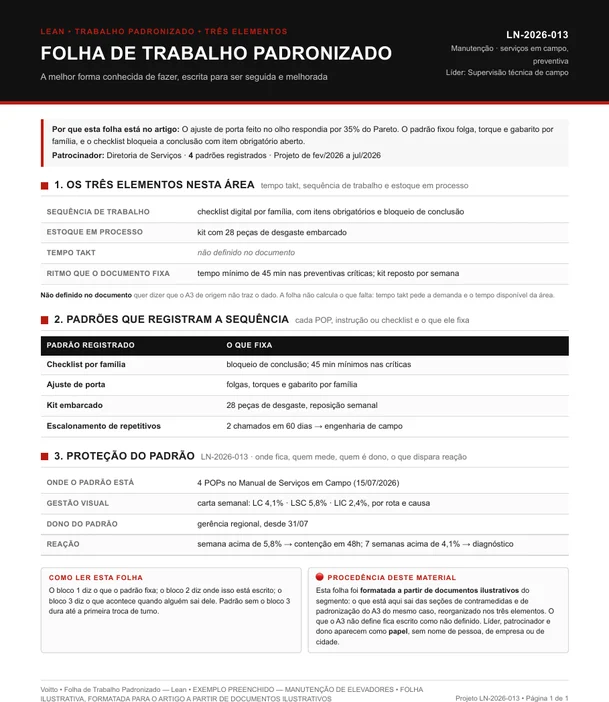

Folha de trabalho padronizado ilustrativa de manutenção de elevadores, LN-2026-013O ajuste de porta feito no olho respondia por 35% do Pareto de rechamadas. A sequência desta folha tira o olho da conta: folga, torque e gabarito definidos por família de equipamento, dentro de um checklist digital que bloqueia a conclusão da visita com item obrigatório aberto.

Aqui o estoque em processo anda no carro do técnico: um kit de 28 peças de desgaste, reposto toda semana. E o ritmo tem piso, não teto: preventiva crítica leva no mínimo 45 min, para o técnico não encurtar a visita.

Chamado repetido tem destino: 2 chamados em 60 dias no mesmo equipamento sobem para a engenharia de campo. A gerência regional cuida, desde 31/07, do indicador semanal, que gira em torno de 4,1% entre os limites de 2,4% e 5,8%.

4. Manutenção industrial: o kit por equipamento acaba com a OS parada

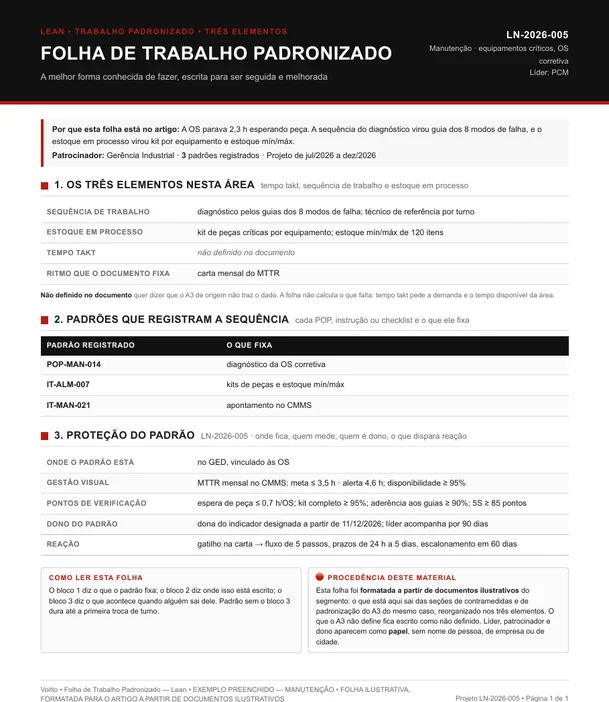

Folha de trabalho padronizado ilustrativa de manutenção, LN-2026-005A ordem de serviço corretiva parava 2,3 h esperando peça. Foi por isso que eu trouxe esta folha: nela, quem manda é o estoque em processo.

O kit é montado por equipamento, e o almoxarifado trabalha com estoque mínimo e máximo de 120 itens.

A sequência do diagnóstico segue os guias dos 8 modos de falha, com técnico de referência por turno. O padrão está em três documentos, POP-MAN-014, IT-ALM-007 e IT-MAN-021, guardados no GED e ligados às OS.

Entre os pontos de verificação da folha, três dizem se o padrão segura: espera de peça de no máximo 0,7 h por OS, kit completo em 95% ou mais das ordens e aderência aos guias de 90%. O MTTR do mês mira 3,5 h, e 4,6 h já acende alerta.

5. Farmacêutico: a fila do laboratório ganhou teto e regra de prioridade

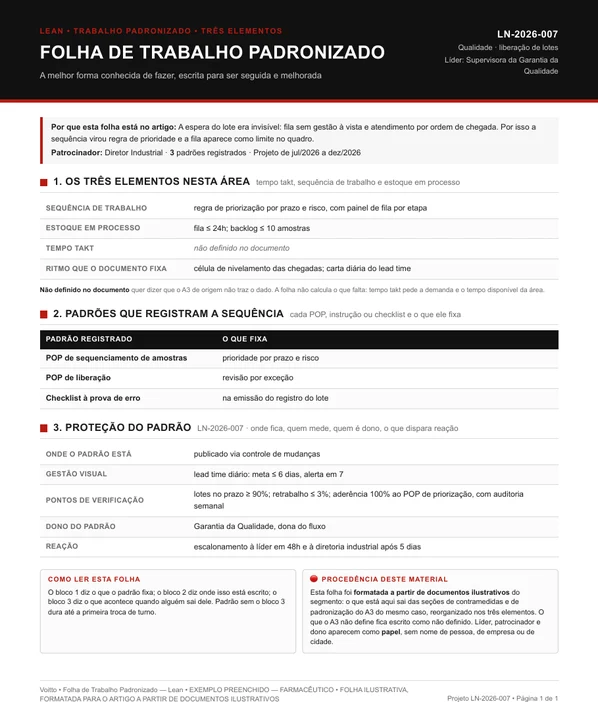

Folha de trabalho padronizado ilustrativa de indústria farmacêutica, LN-2026-007Na liberação de lotes, a espera era invisível: a amostra entrava na fila por ordem de chegada e ninguém via o tamanho da fila. A sequência virou regra de prioridade por prazo e risco, com painel de fila por etapa. O estoque em processo, aqui, é a própria fila. A folha fixa o teto dela: até 24h e backlog de até 10 amostras, com uma célula de nivelamento distribuindo as chegadas para a fila não crescer em onda.

Dona do fluxo, a Garantia da Qualidade lê o lead time todo dia, com meta de 6 dias e alerta em 7, e audita toda semana a aderência ao POP de priorização, que precisa ser de 100%. Desvio sobe à líder do projeto depois de 48h e à diretoria industrial depois de 5 dias.

6. Financeiro: a janela de medição foi nivelada até o dia 25

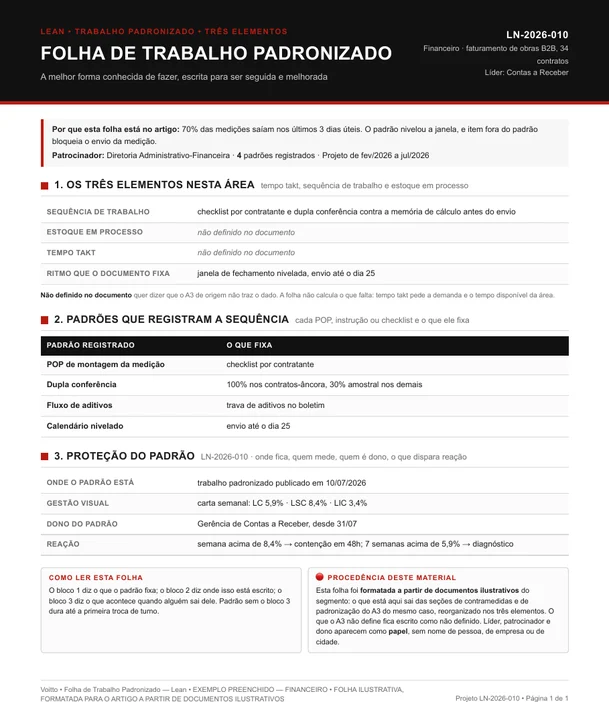

Folha de trabalho padronizado ilustrativa de financeiro, LN-2026-010A carteira tem 34 contratos de obra, e 70% das medições saíam nos últimos 3 dias úteis do mês. O ritmo que esta folha fixa é o calendário: envio até o dia 25, com a janela de fechamento nivelada.

A sequência tem duas travas. O checklist por contratante barra a medição com item fora do padrão. A dupla conferência contra a memória de cálculo cobre 100% dos contratos-âncora e 30% dos demais, por amostra. Estoque em processo não aparece no documento, e eu preferi deixar a ausência escrita na folha.

Publicado em 10/07/2026, o padrão tem como dona, desde 31/07, a área de Contas a Receber. Seu indicador semanal tem LC de 5,9%; se uma semana ultrapassa 8,4%, a contenção tem 48h.

Metade da série passou. Até aqui o estoque em processo apareceu como kit, fila máxima e roleta. Nas próximas seis ele some da maioria das folhas, e o padrão passa a morar em trava de sistema, carta de controle e reação escrita.

7. Marketing: a cadência do lead não se edita no CRM

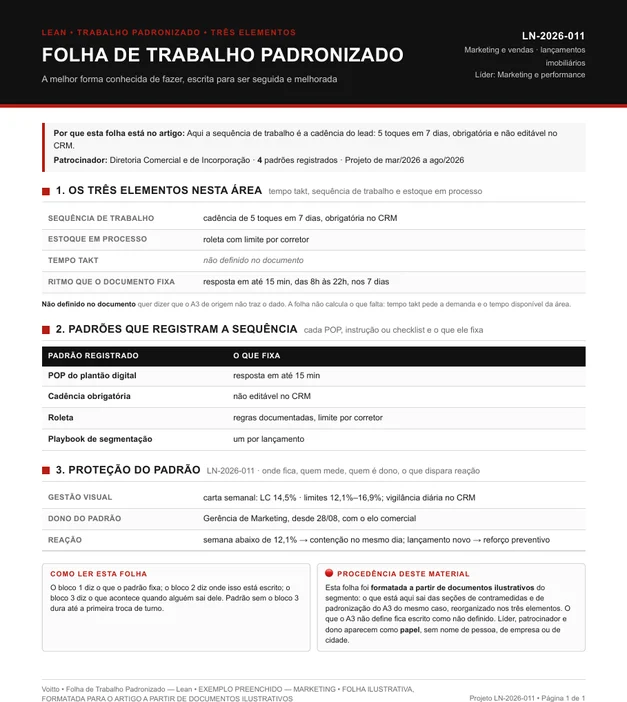

Folha de trabalho padronizado ilustrativa de marketing, LN-2026-011Em lançamento imobiliário, a cadência de contato com o lead é o próprio passo a passo: 5 toques em 7 dias, obrigatórios e travados no CRM, onde o corretor não consegue editá-los. Antes do padrão, só 8,4% dos leads novos viravam visita agendada em até 7 dias. O estoque em processo aparece de um jeito curioso. A roleta de distribuição tem limite por corretor, e ninguém acumula lead que não vai atender.

O ritmo é de resposta em até 15 min, das 8h às 22h, nos 7 dias. O padrão pertence à Gerência de Marketing desde 28/08, e ela acompanha o indicador pela linha central de 14,5%, com limites de 12,1% e 16,9%; semana que cai sob o inferior tem contenção iniciada no mesmo dia.

8. Serviços: prazo para o aditivo, dono para o cadastro

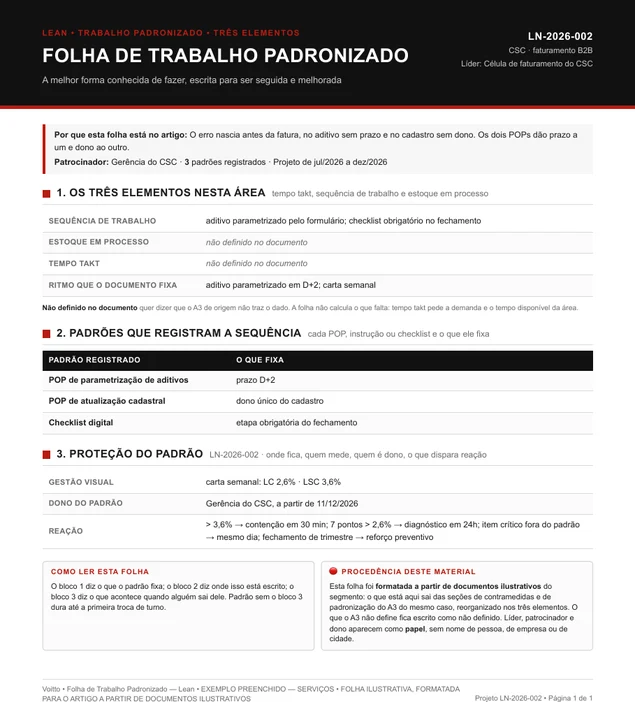

Folha de trabalho padronizado ilustrativa de serviços, LN-2026-002No faturamento de um centro de serviços compartilhados, o erro nascia antes da fatura.

O aditivo não tinha prazo para ser parametrizado e o cadastro do cliente não tinha dono. Os dois POPs desta folha dão prazo a um, D+2, e dono único ao outro.

O checklist digital virou etapa obrigatória do fechamento, e é nele que a sequência fica registrada. Eu começaria a leitura por ele. Nem takt nem estoque em processo estão definidos no documento de origem.

São quatro gatilhos de reação. Um ponto que passa de 3,6% exige conter em 30 min, e uma série de 7 pontos sobre 2,6% leva a diagnóstico em 24h. Item crítico fora do padrão se trata no mesmo dia, e o fechamento de trimestre ganha reforço preventivo. A partir de 11/12/2026, o indicador passa a ter dona nomeada.

9. Saúde: o fluxo rápido do pronto atendimento tem relógio

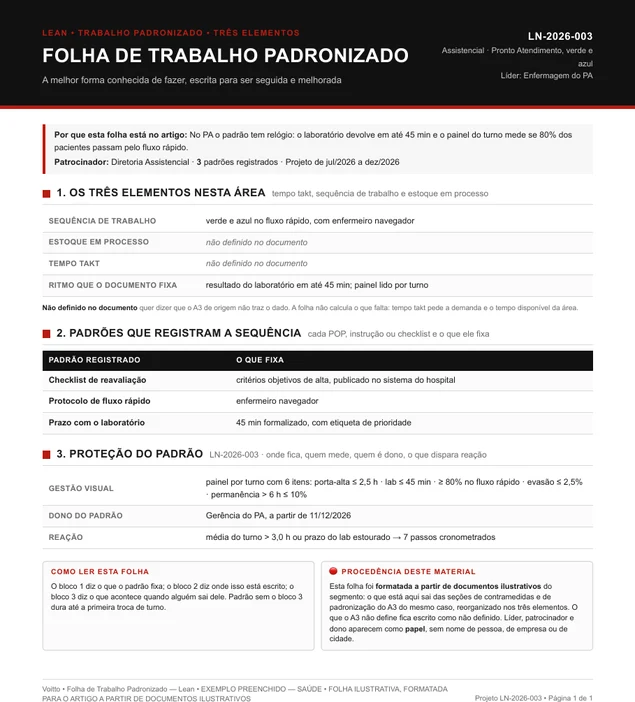

Folha de trabalho padronizado ilustrativa de saúde, LN-2026-003Pacientes classificados como verde e azul, no pronto atendimento, seguem um fluxo rápido, guiados por um enfermeiro navegador. A sequência inclui um checklist de reavaliação com critérios objetivos de alta, publicado no sistema do hospital. Quando o projeto começou, esses pacientes levavam 4,9 h da porta à alta.

O relógio vem de fora da enfermagem: o laboratório se comprometeu a devolver o resultado em até 45 min, com etiqueta de prioridade. O painel do turno mede se 80% dos pacientes passam pelo fluxo rápido.

Esse painel reúne 6 itens, entre eles porta-alta de até 2,5 h, evasão de até 2,5% e permanência maior que 6 h em no máximo 10% dos casos. Quando a média do turno passa de 3,0 h, entram os 7 passos cronometrados da reação.

10. Produção de elevadores: o primeiro padrão é o do transporte

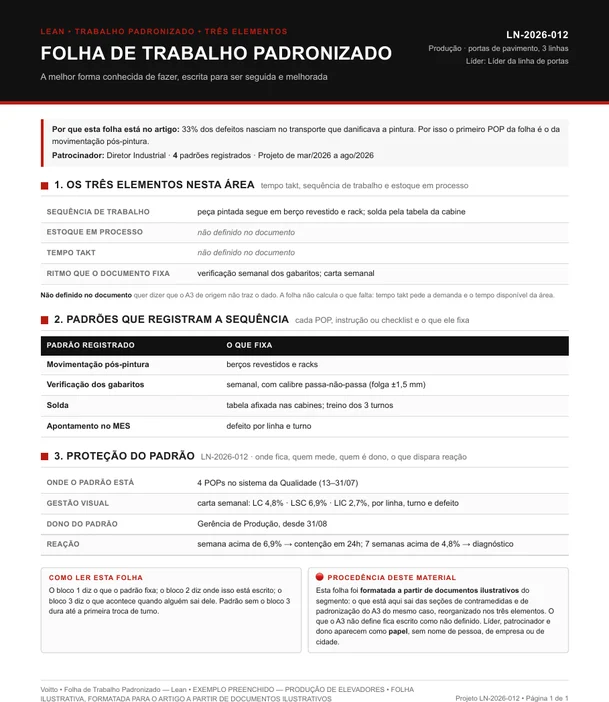

Folha de trabalho padronizado ilustrativa de produção de elevadores, LN-2026-012Pintura danificada no transporte: era de lá que saíam 33% dos defeitos de uma fábrica de portas de pavimento.

Por isso o primeiro padrão da folha é o da movimentação: peça pintada segue em berço revestido e rack.

A solda obedece à tabela afixada nas cabines, com treino nos 3 turnos. Os gabaritos passam por verificação semanal com calibre passa-não-passa e folga de ±1,5 mm, e o defeito é apontado no MES por linha e turno.

São 4 POPs no sistema da Qualidade. O indicador é da Gerência de Produção desde 31/08 e fica centrado em 4,8%, com piso de 2,7% e teto de 6,9%; semana acima do teto tem 24h de prazo para contenção.

11. Logística: no picking, o padrão é trava do WMS

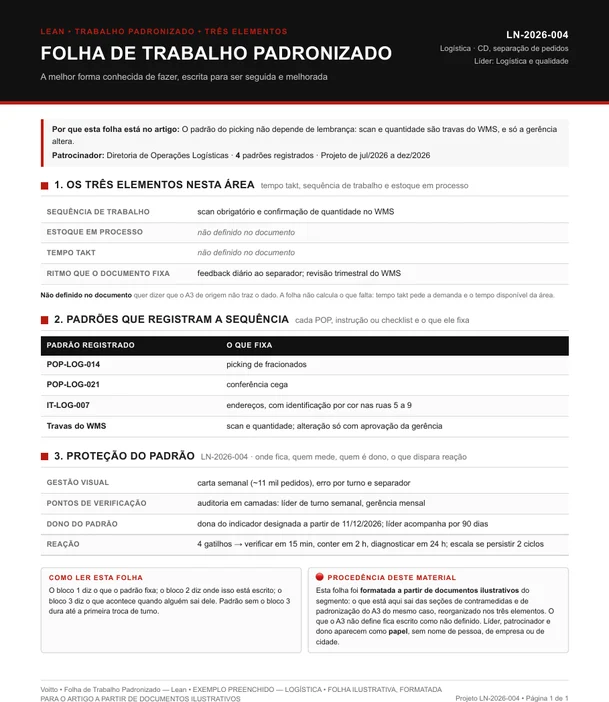

Folha de trabalho padronizado ilustrativa de logística, LN-2026-004Neste centro de distribuição, o picking não depende de memória. O erro de separação estava em 2,8%, e o teste no gemba mostrou onde ele nascia: na rua 7, com o scan reativado, o erro da semana caiu de 4,1% para 1,2%. Scan obrigatório e confirmação de quantidade são travas do WMS, e só a gerência aprova alteração: é o poka-yoke fazendo o papel do documento. Mesmo assim o documento existe, com POP-LOG-014 para o picking de fracionados, POP-LOG-021 para a conferência cega e IT-LOG-007 para os endereços. As ruas 5 a 9 têm identificação por cor.

O erro por turno vai para o quadro com feedback diário, e a verificação é em camadas: líder de turno toda semana, gerência todo mês. Quatro gatilhos organizam a reação, com 15 min para verificar, 2 h para conter e 24 h para diagnosticar.

12. Alimentício: o alarme manda refazer o ajuste antes de chamar a manutenção

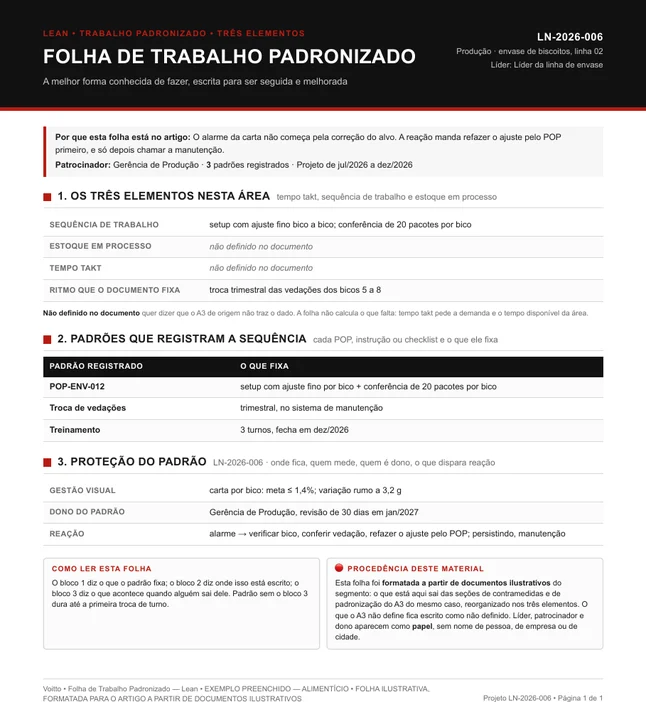

Folha de trabalho padronizado ilustrativa de indústria alimentícia, LN-2026-006Bico a bico: o setup da linha 02 de envase de biscoitos ganhou ajuste fino e conferência de 20 pacotes por bico no POP-ENV-012. O ponto de partida era um sobrepeso médio de 3,4% no envase, e a meta, 1,4%.

O recorte que eu escolhi para esta folha está na reação. Quando a carta por bico alarma, o operador verifica o bico, confere a vedação e refaz o ajuste pelo POP. Só se o problema persistir a manutenção é chamada. É o padrão sendo usado como primeira hipótese.

A troca de vedações virou tarefa trimestral no sistema de manutenção, e o treinamento cobre os 3 turnos até dez/2026. A meta da carta é até 1,4%, e a Gerência de Produção revisa o padrão em 30 dias, em jan/2027.

Modelo de folha de trabalho padronizado

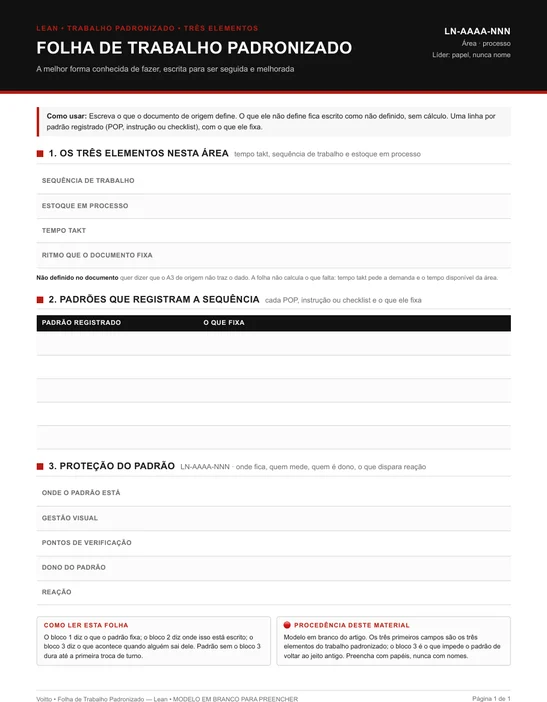

Modelo em branco da folha de trabalho padronizadoO modelo tem os mesmos três blocos das 12 folhas. Preencha o que o seu documento de origem define e escreva "não definido" no que ele não define, inclusive o takt. A lacuna escrita é mais útil que um número inventado, porque vira a primeira tarefa da próxima revisão.

Baixe, imprima e preencha no posto, com quem executa a tarefa.

Para o registro formal, use o modelo de POP citado no começo e mantenha a folha no posto como resumo. Se o padrão nasceu de um projeto, o relatório A3 guarda a história de por que ele é assim. Já a verificação antes e depois prova que ele segurou o ganho.

Se você quer levar isso para a sua área com método, o kit de ferramentas de Lean Manufacturing da Voitto traz os modelos prontos, e as academias de certificação ensinam a usar cada um dentro de um projeto real da sua empresa. Comece pelo posto que mais varia de um turno para o outro. É ali que o primeiro trabalho padronizado paga a conta.

Episódios relacionados do VoittoCast:

Perguntas frequentes

O que é trabalho padronizado?
É a melhor forma conhecida de executar uma tarefa, registrada para que qualquer pessoa treinada a repita. Ele se apoia em três elementos: tempo takt, sequência de trabalho e estoque em processo.
Quais são os 3 elementos do trabalho padronizado?
Tempo takt, que é o ritmo da demanda; sequência de trabalho, a melhor ordem dos passos; e estoque em processo, a quantidade de material necessária entre as etapas para o fluxo não parar.
Qual a diferença entre trabalho padronizado e POP?
O primeiro é o método, ligado a takt, sequência e estoque em processo. O POP é o documento onde esse método fica registrado, aprovado e versionado.
Takt time e tempo de ciclo são a mesma coisa?
Não. O takt vem da demanda do cliente; o tempo de ciclo vem do processo e é ditado pela etapa mais lenta. O padrão compara os dois para saber se o processo atende o cliente.
Quais documentos compõem o trabalho padronizado?
Na tradição da Toyota, três: quadro de capacidade do processo, tabela de combinação do trabalho padronizado e diagrama de trabalho padronizado. O registro formal costuma ficar no POP.
Trabalho padronizado engessa a melhoria?
Não. O padrão é a base de comparação da melhoria: sem ele, o ganho some na variação. Quando um kaizen funciona, o padrão é revisado e passa a ser a nova base.
