Gerenciamento de projetos: o guia completo das fases, das áreas de conhecimento e das restrições que decidem a entrega

Projeto não é rotina. Rotina se repete e se melhora por padrão; projeto tem começo, fim e entrega única, e por isso é gerenciado por restrição

Thiago Coutinho
Publicado em 30 de jan de 2020  ·  Atualizado em 6 de out de 2026  ·  17 min de leitura
Colaboradora da Voitto de camiseta preta estendendo uma caneca e sorrindo diante do letreiro luminoso da Voitto, com o texto Gerenciamento de projetos: o guia completo das fases, das áreas de conhecimento e das restrições que decidem a entrega sobre fundo escuro à esquerda

Gerenciamento de projetos é a aplicação de conhecimento, habilidades, ferramentas e técnicas para entregar um resultado único dentro de restrições combinadas de escopo, prazo e custo. A definição é curta e engana. O trabalho de verdade não está em executar tarefa, está em administrar o que essas restrições fazem umas com as outras.

A tese deste artigo é simples. Projeto não é rotina. Rotina se repete e se melhora por padrão; projeto tem começo, fim e entrega única, e por isso é gerenciado por restrição. Quem trata projeto como processo procura o padrão que não existe. O gerenciamento de projetos entra exatamente aí, para dar controle onde não há repetição.

As três restrições clássicas se movem juntas. Escopo, prazo e custo formam um sistema, e mexer em um sem negociar os outros dois é o modo de falha mais comum de todos. A frase que mata o gerenciamento de projetos é curta: entra sim, dá tempo.

O texto cobre a definição de projeto, o ciclo de vida, os grupos de processos e as dez áreas de conhecimento. Cobre termo de abertura, estrutura analítica, caminho crítico, responsabilidades, partes interessadas, riscos e indicadores. Fecha com ágil, softwares, certificações, modos de falha e encerramento.

O cronograma de sete atividades e o painel de valor agregado usados aqui foram montados para este artigo no formato do Kit de Gestão de Projetos da Voitto. São valores ilustrativos e internamente consistentes: durações, folgas e índices foram conferidos em planilha e fecham por dois caminhos de cálculo distintos. Nenhum projeto de cliente está descrito ali.

O que é gerenciamento de projetos e para que serve

O gerenciamento de projetos é a disciplina que organiza um esforço temporário para entregar um produto, serviço ou resultado único, dentro de restrições de escopo, prazo, custo, qualidade e recursos. Ele existe para reduzir a distância entre o que foi prometido e o que é entregue, com decisão documentada.

A função prática é dar previsibilidade. Um projeto sem gestão também termina, só que ninguém sabe quando, por quanto e com o que dentro. O gerenciamento de projetos transforma intenção em compromisso verificável, com responsável, data e critério de aceite escritos antes de a equipe começar.

A definição usada por praticamente todo o mercado vem do PMI, o Project Management Institute, instituição sem fins lucrativos que publica o Guia PMBOK e mantém as certificações mais reconhecidas da área. Ela é a referência adotada aqui sempre que houver divergência de nomenclatura.

O projeto é o esforço; a gestão do projeto é o controle desse esforço. Trocar uma pela outra faz o gerente virar executor de tarefa e deixar o escopo sem dono.

Projeto não é rotina: a diferença entre projeto e processo

Essa é a distinção que define todo o resto. O processo é contínuo, repetitivo e entrega sempre a mesma coisa dentro de um padrão. O projeto é temporário, tem começo e fim definidos e entrega um resultado único, que nunca foi feito exatamente daquele jeito antes.

A consequência é operacional. Processo se melhora medindo a variação em torno do padrão. Projeto não tem padrão para comparar, então se controla por restrição: quanto foi combinado de escopo, até quando e por quanto. Detalhamos a fronteira em diferença entre projeto e processo.

O lançamento de um smartphone ilustra bem. Pesquisa, desenho do produto, homologação e plano de marketing formam um projeto, com data de anúncio e orçamento fechado. No dia seguinte ao lançamento, fabricar milhares de unidades por turno é processo, e passa a ser medido por produtividade e refugo.

Quem confunde os dois erra na ferramenta e aplica gerenciamento de projetos onde cabia padronização. Aplica controle estatístico onde deveria negociar escopo, ou monta cronograma para uma operação que precisava de padrão de trabalho. O sintoma é sempre o mesmo: muito relatório e pouca decisão.

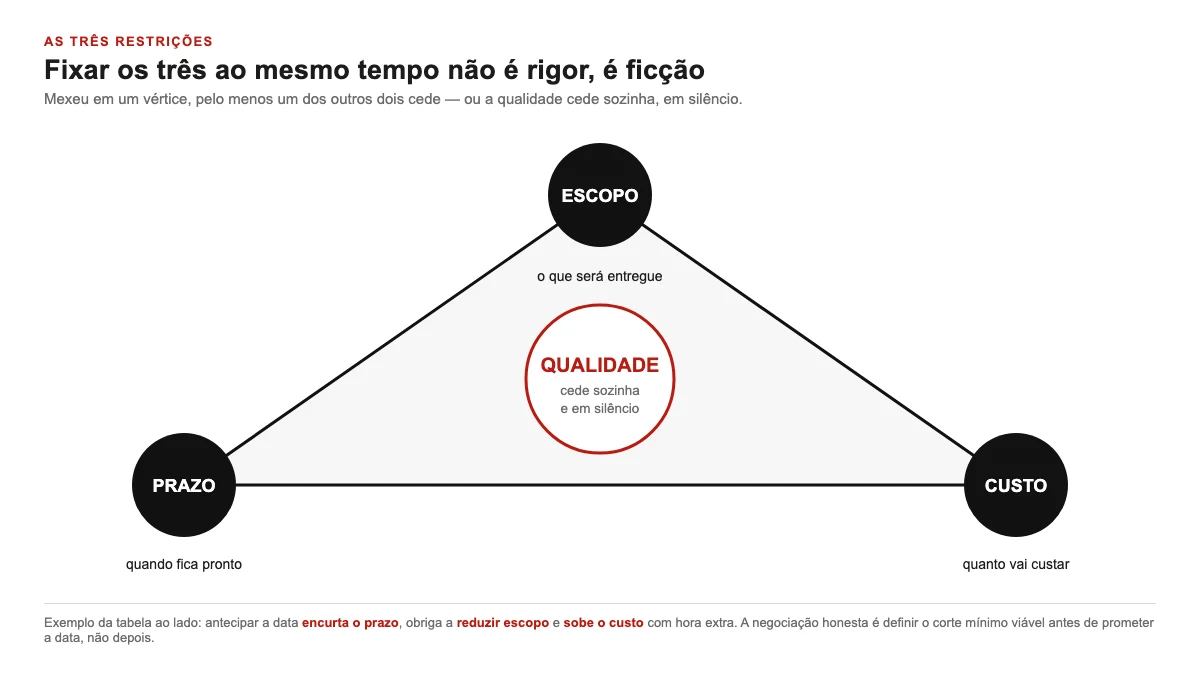

As três restrições: escopo, prazo e custo se movem juntas

O triângulo das restrições, o modelo mais antigo do gerenciamento de projetos, diz que escopo, prazo e custo estão amarrados, com a qualidade no centro. Fixar os três ao mesmo tempo não é rigor, é ficção. Toda vez que um deles muda, pelo menos um dos outros dois precisa ceder, ou a qualidade cede sozinha e em silêncio.

Triângulo das restrições do gerenciamento de projetos com escopo, prazo e custo nos vértices e a qualidade no centro, indicando que ela é o que cede quando os três são fixados ao mesmo tempo
Fixar escopo, prazo e custo simultaneamente não elimina o trade-off: transfere ele para a qualidade, que cede sem ninguém decidir.

Na prática o problema raramente aparece como pedido de mudança formal. Aparece como favor. Alguém pede mais uma tela, mais um relatório, mais um país no piloto, e o gerente responde que dá para encaixar. O escopo cresceu e ninguém recalculou prazo nem custo.

Mudança pedidaEfeito no escopoEfeito no prazoEfeito no custoNegociação honesta
Incluir nova entregaAumentaCresce ou tira outra entregaSobe com horas e materialTrocar por entrega de valor equivalente ou repactuar a data
Antecipar a data de entregaPrecisa reduzirEncurtaSobe com hora extra e paralelismoDefinir o corte mínimo viável e assumir o custo do reforço
Cortar o orçamentoPrecisa reduzirEstica se a equipe diminuiCaiEscolher o que sai da entrega antes de cortar a verba
Manter escopo, prazo e custoFixoFixoFixoA qualidade absorve tudo, e isso vira retrabalho depois
Perder um recurso-chaveFixo no papelCresce enquanto não há reposiçãoSobe com curva de aprendizadoReconhecer o impacto na data em vez de esperar milagre

A última linha é a mais cara. Quando nada é negociado, a folga sai da revisão, do teste e da documentação. O projeto entrega no prazo e volta como defeito três meses depois.

Quais são os benefícios do gerenciamento de projetos

Os ganhos de um bom gerenciamento de projetos não são abstratos. Eles aparecem em decisões que passam a ser tomadas mais cedo e com informação melhor.

  • Alinhamento estratégico: o projeto passa a existir por um motivo escrito, ligado a um objetivo da empresa, e não porque alguém insistiu.
  • Controle e previsibilidade: linha de base de escopo, prazo e custo permite comparar o planejado com o realizado toda semana.
  • Comunicação e colaboração: o plano define quem recebe qual informação, em que frequência e com que detalhe, o que reduz reunião de alinhamento.
  • Qualidade da entrega: critério de aceite definido antes da execução evita a discussão de gosto no dia da entrega.
  • Otimização de recursos: pessoas, verba, equipamento e tempo passam a ser alocados por prioridade declarada, não por quem pressiona mais.
  • Redução de riscos: ameaça identificada cedo custa uma conversa; a mesma ameaça materializada custa retrabalho e reputação.
  • Eficiência e produtividade: menos idas e vindas por requisito mal entendido, menos espera por decisão que ninguém sabia que era sua.

Nenhum desses benefícios vem da ferramenta escolhida. Todos vêm de combinações feitas antes de começar e revisadas durante a execução.

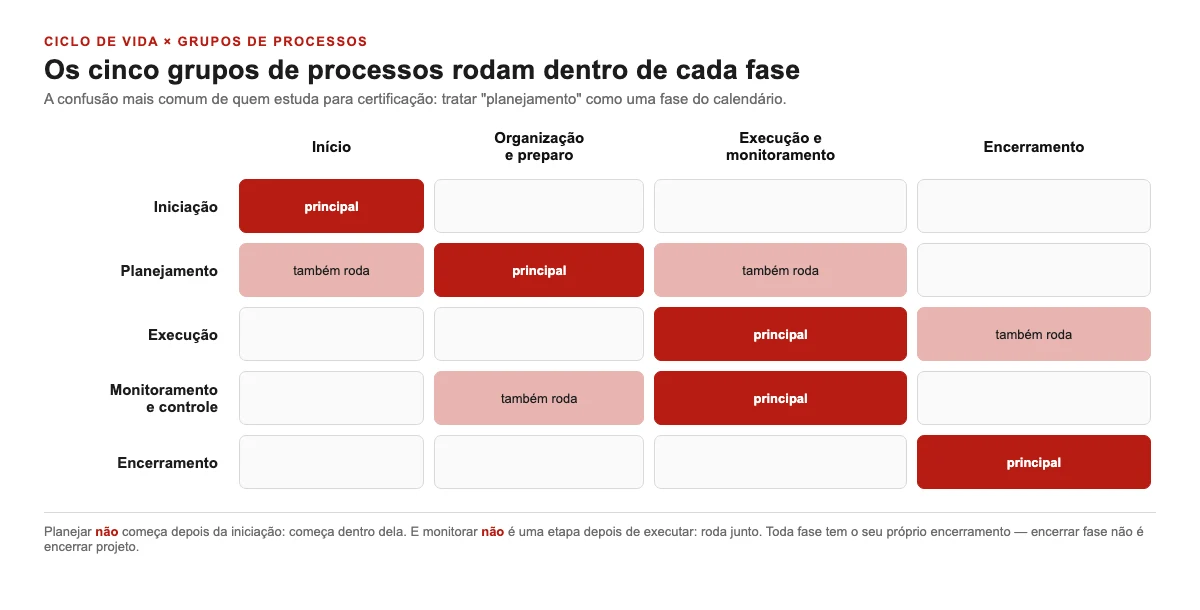

O ciclo de vida, as fases e por que elas não são os grupos de processos

O ciclo de vida é a sequência de fases que o projeto atravessa do início ao fim. Em boa parte dos projetos ele é descrito em quatro fases: início, organização e preparo, execução com monitoramento, e encerramento. Cada fase termina com uma decisão de seguir, ajustar ou parar, e o gerenciamento de projetos existe para que essa decisão seja tomada com dado.

Os grupos de processos são outra coisa. São cinco conjuntos de atividades de gestão (iniciação, planejamento, execução, monitoramento e controle, e encerramento) que se repetem dentro de cada fase. Esta é a confusão mais comum de quem estuda para certificação.

Matriz cruzando as quatro fases do ciclo de vida do projeto com os cinco grupos de processos, mostrando que planejamento já roda na fase de início e que monitoramento roda junto com a execução
Os cinco grupos de processos se repetem dentro de cada fase. Planejamento não é uma fase do calendário, e monitorar não vem depois de executar.
Fase do ciclo de vidaO que acontece nelaGrupos de processos ativosConfusão que a tabela desfaz
InícioJustificativa, objetivo, restrições e autorização formalIniciação, com planejamento inicialPlanejar não começa depois da iniciação, começa dentro dela
Organização e preparoEscopo detalhado, cronograma, orçamento, riscos e plano de comunicaçãoPlanejamento, com controle do próprio planoPlanejamento é grupo de processos, não uma fase isolada no tempo
Execução e monitoramentoEntregas sendo produzidas e desvio sendo medidoExecução e monitoramento e controle, com replanejamentoMonitorar não é uma etapa depois de executar, roda junto
EncerramentoAceite formal, encerramento de contratos e lições aprendidasEncerramento, com execução residualEncerrar fase não é encerrar projeto; toda fase tem encerramento

A leitura mais recente do padrão do PMI acrescentou domínios de desempenho e princípios, sem mudar essa lógica. Detalhamos a sequência em ciclo de vida de um projeto.

As dez áreas de conhecimento e o que cada uma decide

As áreas de conhecimento do gerenciamento de projetos organizam o que precisa ser gerenciado. São dez, e cada uma responde a uma pergunta diferente. Estudar por essa divisão é o caminho mais rápido para descobrir qual parte do seu projeto está sem dono.

Área de conhecimentoPergunta que respondeEntrega típica
IntegraçãoComo as partes do projeto se conversam e quem decide o conflito entre elasTermo de abertura e plano de gerenciamento do projeto
EscopoO que está dentro e, principalmente, o que está foraDeclaração de escopo e estrutura analítica do projeto
CronogramaEm que ordem e em quanto tempo o trabalho aconteceDiagrama de rede e linha de base do cronograma
CustosQuanto custa e como o gasto é acompanhadoEstimativa, orçamento e curva de desembolso
QualidadeQual o critério de aceite e como ele é verificadoPlano de qualidade e checklist de inspeção
RecursosQuem faz, com qual competência e com que equipamentoMatriz de responsabilidade e plano de mobilização
ComunicaçõesQuem precisa saber o quê, quando e por qual canalPlano de comunicação e relatório de desempenho
RiscosO que pode dar errado e o que fazemos antesRegistro de riscos com resposta e responsável
AquisiçõesO que compramos fora e sob qual contratoEspecificação de compra e critério de seleção de fornecedor
Partes interessadasQuem influencia e quem é afetado pelo projetoRegistro de partes interessadas e plano de engajamento

Nenhuma área existe sozinha. Mudança de escopo bate em cronograma, custo e risco no mesmo dia. O aprofundamento área por área está em gerenciamento de projetos segundo o PMI.

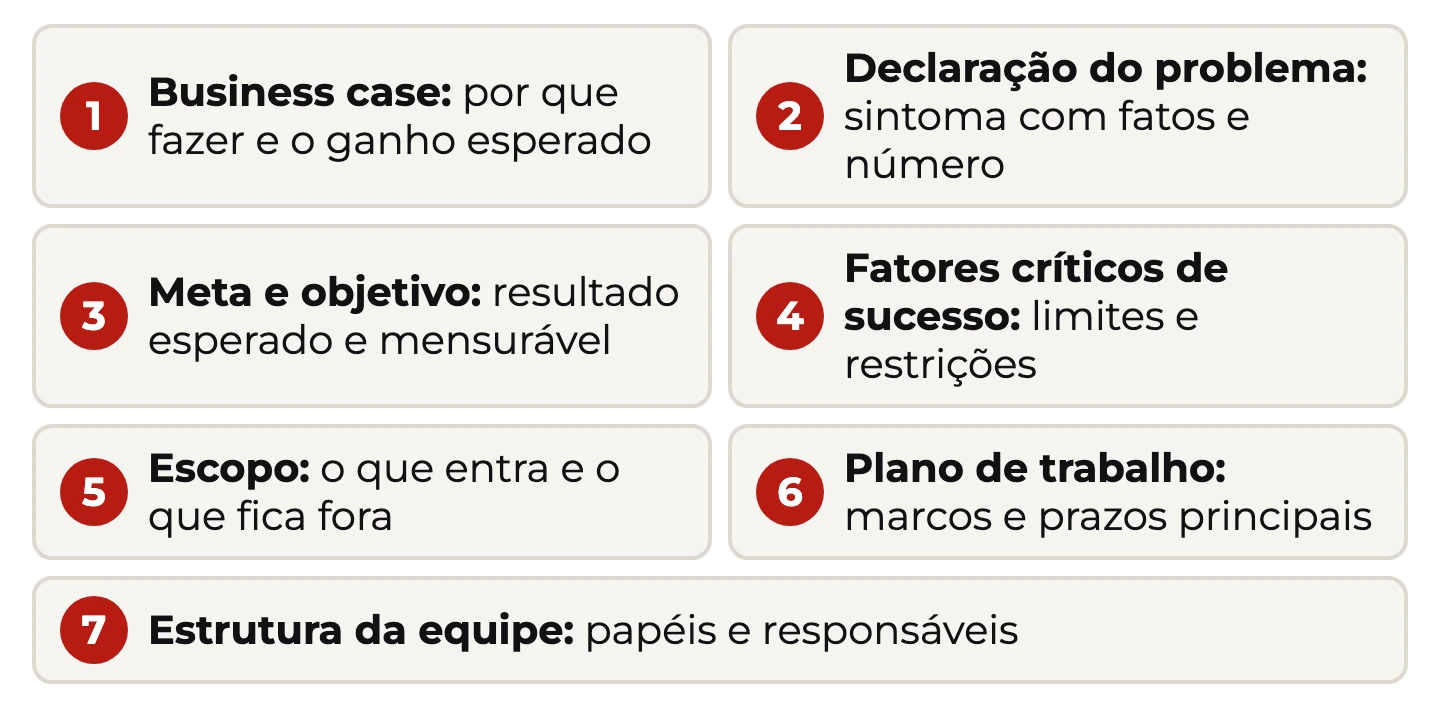

O termo de abertura: o documento que autoriza o projeto

O termo de abertura, também chamado de project charter ou TAP, é o documento que faz o projeto existir formalmente. Ele nomeia o gerente, dá a ele autoridade sobre recursos e registra por que a empresa está gastando dinheiro nisso. É a primeira entrega formal do gerenciamento de projetos.

Um termo de abertura útil decide poucas coisas, e decide de verdade. Justificativa do negócio, objetivo mensurável, escopo em uma linha com o que está fora, premissas, restrições conhecidas, marcos principais, orçamento aproximado, patrocinador e principais partes interessadas.

Os sete elementos do Charter numerados, cada um com a frase que o explica, do business case à estrutura da equipe
Sete elementos cabem numa página: do primeiro, que diz por que fazer e o ganho esperado, à estrutura da equipe, com papéis e responsáveis. Adaptado da formação Green Belt Lean Seis Sigma da Voitto.

O erro clássico é transformar o documento em plano. Ele não detalha atividade nem cronograma, porque nessa altura ninguém tem informação para isso. Ele fixa a fronteira dentro da qual o plano será feito depois.

Quando o patrocinador se recusa a assinar, o projeto não está pronto para começar, e isso é uma informação valiosa. Modelo comentado em termo de abertura do projeto, e uso de inteligência artificial para rascunhar a primeira versão em IA e project charter.

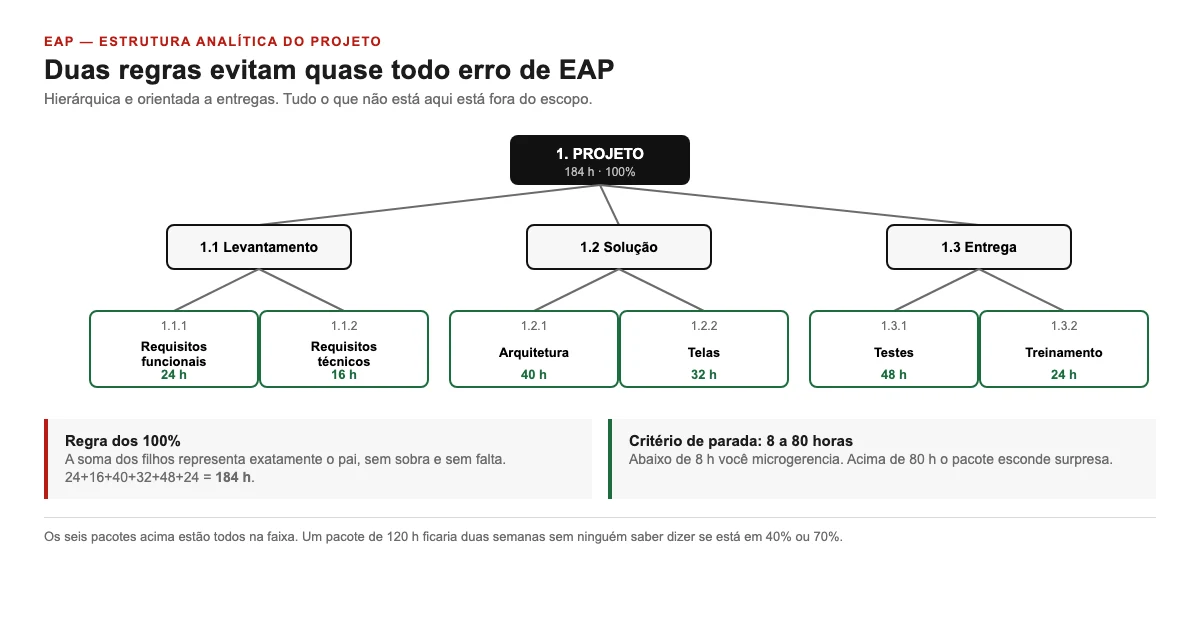

A EAP e a regra de decomposição do escopo

A estrutura analítica do projeto, ou EAP, quebra a entrega total em pedaços menores até chegar a pacotes de trabalho que dá para estimar e atribuir. Ela é hierárquica e orientada a entregas, e é a peça de gerenciamento de projetos que mais evita discussão de escopo no fim.

Duas regras evitam quase todo erro de EAP. A primeira é a regra dos cem por cento: a soma dos filhos precisa representar exatamente o pai, sem sobra e sem falta. A segunda é o critério de parada: decompor até o pacote ter entre oito e oitenta horas de trabalho.

Estrutura analítica de projeto em três níveis, do projeto total aos seis pacotes de trabalho, com as horas de cada pacote somando 184 horas e todos dentro da faixa de 8 a 80 horas
A regra dos 100% e o critério de 8 a 80 horas por pacote. Os seis pacotes somam exatamente o total do nível acima.

Abaixo de oito horas você está microgerenciando e vai gastar mais controlando do que executando. Acima de oitenta horas o pacote esconde surpresa, porque ninguém consegue dizer se ele está em quarenta ou setenta por cento durante duas semanas.

Tudo o que não está na EAP está fora do escopo, e essa frase precisa estar escrita no plano. É ela que sustenta a recusa educada ao pedido de última hora. Material complementar em EAP e em escopo do projeto.

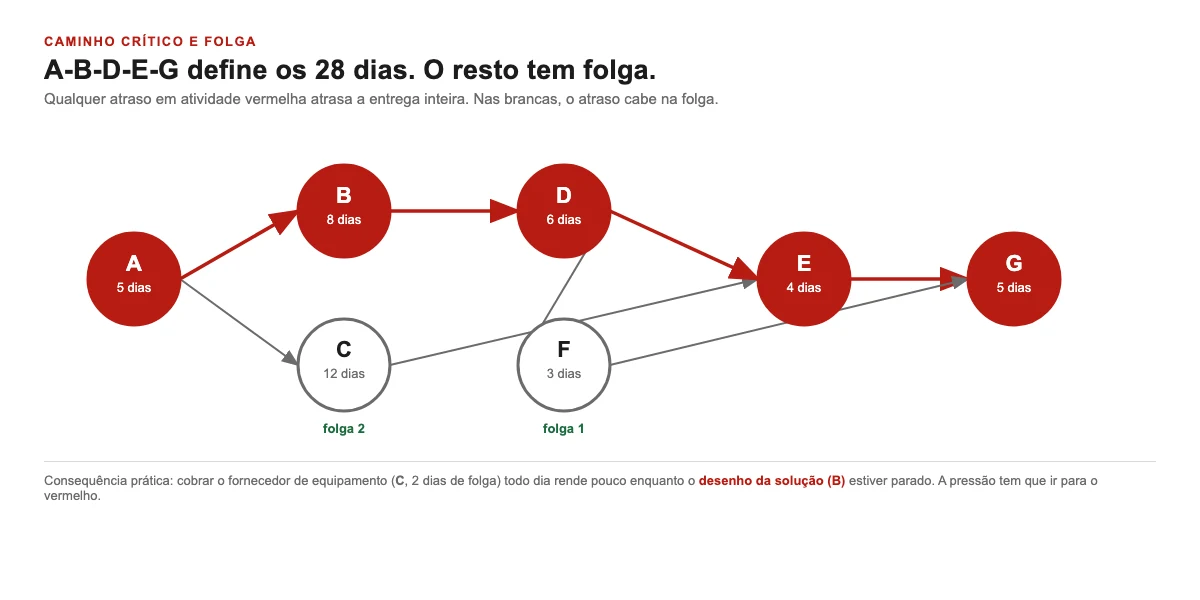

Cronograma, caminho crítico e folga

No gerenciamento de projetos, o cronograma nasce da EAP e não do calendário. Primeiro se lista o pacote de trabalho, depois a dependência entre eles, depois a duração, e só então aparece a data. Quem começa pela data de entrega desejada produz um desenho bonito que a execução desmente na terceira semana.

O caminho crítico é a sequência mais longa de atividades dependentes. Ele define a duração mínima do projeto, e qualquer atraso nele atrasa a entrega inteira. Folga é quanto uma atividade pode escorregar sem empurrar a data final.

AtividadeDuração (dias)Depende deInício mais cedoFolga (dias)
A. Levantamento de requisitos5-Dia 00
B. Desenho da solução8ADia 50
C. Compra de equipamento12ADia 52
D. Configuração6BDia 130
E. Instalação4C e DDia 190
F. Treinamento3DDia 191
G. Testes e aceite5E e FDia 230
Rede de sete atividades de projeto com o caminho crítico A, B, D, E e G destacado em vermelho somando 28 dias, e as atividades C e F fora dele com dois dias e um dia de folga
O caminho crítico define os 28 dias. Atrasar C em até dois dias ou F em um dia não move a data de entrega.

O caminho crítico é A, B, D, E e G, somando 28 dias. C tem dois dias de folga e F tem um dia, o que significa que cobrar o fornecedor de equipamento todo dia rende pouco enquanto o desenho da solução estiver parado. Base do método em o que é cronograma e planilha pronta em modelo de cronograma em Excel.

Matriz de responsabilidade: quem decide e quem só executa

Atraso em gerenciamento de projetos raramente é falta de competência técnica. É espera por decisão que ninguém sabia ser sua. A matriz de responsabilidade resolve isso cruzando entregas da EAP com pessoas e papéis.

O formato mais usado é o RACI. Responsável é quem faz; aprovador é quem responde pelo resultado e é sempre um só; consultado é quem opina antes; informado é quem recebe o resultado depois. Uma linha por entrega, uma coluna por pessoa.

Dois testes rápidos revelam matriz mal feita. Se uma linha tem dois aprovadores, a decisão vai travar na primeira divergência. Se uma coluna está cheia de consultados, aquela pessoa vira gargalo de reunião e o cronograma some.

Com a matriz na mesa, cobrar prazo deixa de ser conflito pessoal e vira conferência de combinado. Preenchimento passo a passo em matriz de responsabilidade RACI.

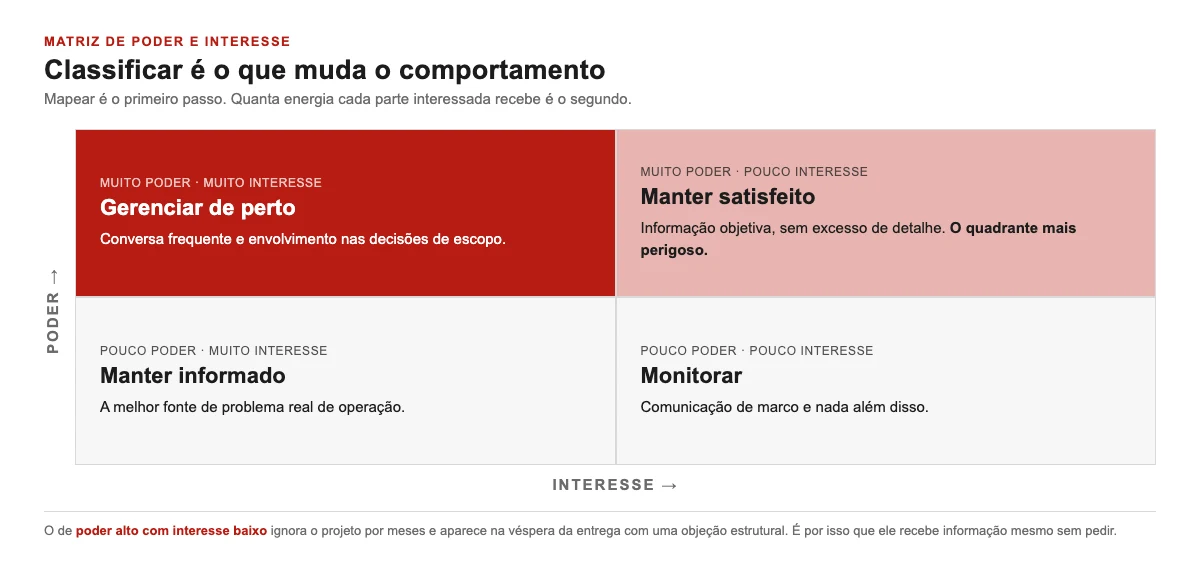

Partes interessadas e a matriz de poder e interesse

Parte interessada é qualquer pessoa ou grupo que influencia o projeto ou é afetado por ele. Cliente, patrocinador, equipe, área que vai operar a entrega, fornecedor, órgão regulador e, com frequência, o time vizinho que perde recurso para o seu projeto.

Mapear é o primeiro passo do gerenciamento de projetos aqui, e classificar é o que muda o comportamento. A matriz de poder e interesse divide o grupo em quatro quadrantes e define quanta energia cada um recebe.

  • Muito poder e muito interesse: gerenciar de perto, com conversa frequente e envolvimento nas decisões de escopo.
  • Muito poder e pouco interesse: manter satisfeito, com informação objetiva e sem excesso de detalhe.
  • Pouco poder e muito interesse: manter informado, porque são a melhor fonte de problema real de operação.
  • Pouco poder e pouco interesse: monitorar, com comunicação de marco e nada além disso.
Matriz de poder e interesse dividida em quatro quadrantes com a estratégia de comunicação de cada um: gerenciar de perto, manter satisfeito, manter informado e monitorar
O quadrante de poder alto com interesse baixo é o que derruba projeto: some por meses e reaparece na véspera com objeção estrutural.

O quadrante mais perigoso é o de poder alto com interesse baixo. Essa pessoa ignora o projeto por meses e aparece na véspera da entrega com uma objeção estrutural. Técnica de mapeamento em mapa de stakeholders.

Gestão de risco em projeto: antes, não depois

No gerenciamento de projetos, risco é evento incerto que, se ocorrer, afeta objetivo do projeto. Ele pode ser ameaça ou oportunidade, e as duas entram no mesmo registro. Problema, por outro lado, já aconteceu e não é mais risco, é questão a tratar.

O ciclo é curto e precisa girar toda semana. Identificar, analisar por probabilidade e impacto, priorizar, definir resposta com responsável e prazo, e revisar. Registro de risco sem responsável nomeado é lista de preocupações.

As respostas possíveis para ameaça são quatro: evitar mudando o plano, mitigar reduzindo probabilidade ou impacto, transferir por contrato ou seguro, e aceitar de forma consciente com reserva de contingência. Aceitar é decisão legítima quando está escrito que foi decisão.

A reserva de contingência é o dinheiro e o tempo separados para os riscos conhecidos. Projeto sem reserva transforma qualquer surpresa em pedido humilhante de aditivo. Fundamentos em gestão de riscos e priorização visual em matriz de risco.

Indicadores de projeto: prazo, custo e valor agregado

Percentual concluído informado pela equipe é o indicador mais popular do gerenciamento de projetos e o menos confiável. Ele mistura esforço gasto com resultado entregue. A análise de valor agregado corrige isso comparando três valores na mesma data.

Valor planejado é quanto do orçamento deveria estar consumido pelo trabalho previsto até hoje. Valor agregado é quanto vale, em orçamento, o trabalho realmente concluído. Custo real é quanto de fato foi gasto.

Suponha um projeto de orçamento total de R$ 400.000. Na semana oito, o valor planejado é R$ 180.000, o valor agregado é R$ 150.000 e o custo real é R$ 172.000. O índice de desempenho de prazo fica em 0,83 e o de custo em 0,87.

Gráfico de análise de valor agregado com as curvas de valor planejado, valor agregado e custo real até a semana oito, marcando 180, 150 e 172 mil reais e o custo final projetado de 459 mil
Na semana 8 o projeto entregou R$ 150 mil de valor tendo gasto R$ 172 mil. A distância entre as duas curvas projeta o estouro.

A leitura é direta. O projeto entregou 83% do que deveria ter entregue e gastou R$ 1,00 para cada R$ 0,87 de valor produzido, o que projeta um custo final perto de R$ 458.667. Painel completo em indicadores de desempenho em projetos.

Tradicional contra ágil: quando cada abordagem serve

A escolha não é ideológica, é sobre quanto o escopo é conhecido no início. Quando dá para especificar a entrega com precisão, planejar tudo antes é mais barato. Quando o requisito só fica claro depois que alguém usa, planejar tudo antes é desperdício.

A abordagem preditiva, associada ao Guia PMBOK e ao PRINCE2, funciona bem em obra, implantação de equipamento, projeto regulado e contrato de escopo fechado. Ela entrega valor no final e controla mudança por processo formal.

A abordagem ágil entrega em ciclos curtos e replaneja a cada ciclo. O Scrum organiza o trabalho em uma lista priorizada chamada product backlog, dividida em sprints de duração fixa, com reunião diária da equipe para sincronizar e remover impedimento. O Kanban controla o fluxo limitando o trabalho em andamento em cada coluna do quadro.

Existem ainda arranjos intermediários, como o RUP, iterativo e disciplinado para projetos grandes de software, e os modelos híbridos, que usam marcos preditivos com execução iterativa. Comparação em gestão ágil contra gestão tradicional e diferença entre os dois quadros em Scrum contra Kanban.

Softwares de gerenciamento de projetos

Software de gerenciamento de projetos não gerencia nada sozinho, mas ferramenta errada atrapalha. A escolha depende de três coisas: tamanho da equipe, necessidade de dependência entre atividades e nível de controle de custo exigido.

  • Microsoft Project: o mais completo em cronograma, caminho crítico, nivelamento de recursos e linha de base. Indicado quando o controle de prazo precisa ser formal.
  • Trello: quadro visual simples, fácil de adotar, bom para equipe pequena e fluxo de tarefas. Não resolve dependência nem orçamento.
  • Asana: tarefas, prazos, dependências e visões múltiplas do mesmo trabalho, entre o quadro simples e o cronograma completo.
  • Jira: padrão em desenvolvimento de software e gestão ágil, com backlog, sprint, rastreio de defeito e integração com repositório.
  • Monday.com: fluxos personalizáveis e automações, forte em visibilidade para quem está fora da equipe do projeto.
  • Smartsheet: lógica de planilha com recursos de projeto, boa transição para quem controla tudo em Excel.

Comece pelo mais simples que resolve. Migrar de quadro para cronograma é fácil; abandonar ferramenta pesada que ninguém alimenta é caro.

Certificações em gerenciamento de projetos e o que cada uma exige

Uma certificação da área não substitui a prática, mas organiza o vocabulário e abre porta em processo seletivo. As mais procuradas no Brasil se dividem entre as do PMI, a linha PRINCE2 e as certificações ágeis.

  • PMP: a mais reconhecida. Exige nível superior, 36 meses liderando projetos e 35 horas de educação em gerenciamento de projetos, ou ensino médio com 60 meses de experiência. A prova tem 180 questões.
  • CAPM: porta de entrada para quem ainda não tem experiência de liderança. Exige ensino médio concluído e 23 horas de curso, e cobra fundamentos do padrão.
  • PMI-ACP: voltada a quem trabalha com abordagens ágeis e cobra várias delas, não apenas Scrum.
  • PRINCE2: método britânico estruturado em princípios, temas e processos, com os níveis Foundation e Practitioner. Comum em empresas de origem europeia.
  • PSM e CSM: certificações de Scrum Master, mais curtas e focadas no framework, úteis para quem atua em time de produto.

Escolha pela realidade do trabalho: quem conduz obra e contrato ganha mais com PMP ou PRINCE2, e quem está em time de produto digital aproveita mais uma certificação ágil.

Os modos de falha mais comuns em projetos

O gerenciamento de projetos falha por um repertório pequeno de motivos, e quase todos são visíveis semanas antes do estouro. Reconhecer o padrão cedo vale mais do que qualquer ferramenta nova.

  1. Escopo sem fronteira escrita: não existe lista do que está fora, então todo pedido parece razoável e o projeto cresce sem recalcular prazo e custo.
  2. Estimativa que virou meta: alguém chutou uma data em reunião, a data virou compromisso público e o plano passou a ser feito para caber nela.
  3. Patrocinador ausente: sem quem decida entre prioridades conflitantes, o gerente negocia com pares e perde toda vez.
  4. Risco identificado sem resposta: a planilha existe, ninguém foi nomeado para agir, e o risco reaparece como crise.
  5. Equipe alocada em papel: a pessoa está no plano com 100% de dedicação e na prática atende três frentes.
  6. Status verde até a véspera: relatório que só reporta atividade iniciada esconde atraso, porque medir esforço não é medir entrega.
  7. Ausência de critério de aceite: a entrega é discutida por gosto no dia da apresentação e volta para retrabalho.

Repare que seis dos sete começam antes da execução. Um escritório de gerenciamento de projetos bem posicionado existe justamente para padronizar essas decisões iniciais entre projetos diferentes.

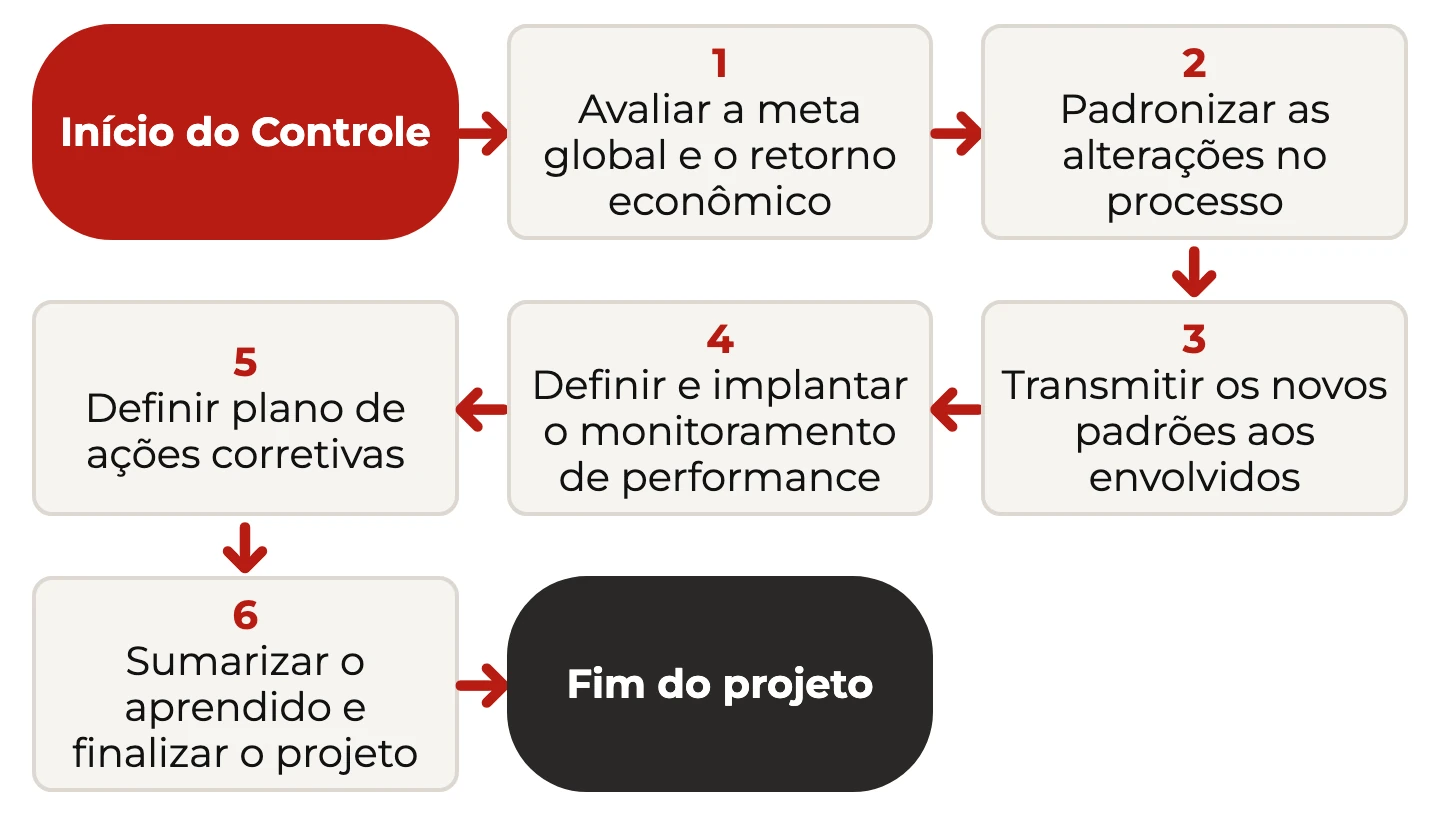

Encerramento: a fase que quase ninguém faz

Encerrar não é a equipe parar de trabalhar porque a entrega saiu. É um conjunto de atos formais que fecham o projeto e transferem o resultado para quem vai operar. Pular essa fase é a economia mais falsa do gerenciamento de projetos.

O roteiro é curto. Obter aceite formal do cliente contra o critério combinado, encerrar contratos e ordens de compra em aberto, liberar a equipe com avaliação registrada, transferir a operação com treinamento e documentação, arquivar o acervo e realizar a reunião de lições aprendidas.

Fluxo da fase de controle em seis passos numerados: avaliar a meta, padronizar, transmitir padrões, monitorar, ações corretivas e sumarizar
Num projeto de melhoria, sumarizar o aprendizado é a última caixa antes do fim, depois de padronizar e transmitir os novos padrões.

A reunião de lições aprendidas é o item mais sacrificado e o de maior retorno. Ela precisa de duas colunas: o que funcionou e vamos repetir, o que falhou e como será diferente. Sem registro em repositório consultável, o aprendizado morre com a dispersão da equipe.

Feche também a conta com o patrocinador. Compare o objetivo do termo de abertura com o resultado real, em número, e diga se o benefício prometido foi atingido. Projeto que não é medido no fim não ensina nada à empresa, e o próximo repete o mesmo erro.

Perguntas frequentes

O que é gerenciamento de projetos?
Gerenciamento de projetos é a aplicação de conhecimento, habilidades, ferramentas e técnicas para conduzir um esforço temporário que entrega um produto, serviço ou resultado único. Ele se organiza em torno de restrições combinadas de escopo, prazo, custo, qualidade e recursos. A diferença para a gestão de rotina é que não existe padrão anterior para comparar, então o controle é feito por restrição negociada e não por variação em torno de um padrão.
Qual a diferença entre projeto e processo?
Projeto é temporário, tem início e fim definidos e entrega um resultado único. Processo é contínuo, repetitivo e entrega sempre o mesmo produto dentro de um padrão. A consequência prática é a forma de controle: processo se melhora medindo a variação em relação ao padrão, enquanto projeto se controla por escopo, prazo e custo combinados. Desenvolver um produto novo é projeto; fabricá-lo todos os dias é processo.
Quais são as fases do gerenciamento de projetos?
As fases do ciclo de vida costumam ser descritas em quatro: início, organização e preparo, execução com monitoramento, e encerramento. Elas não se confundem com os cinco grupos de processos, que são iniciação, planejamento, execução, monitoramento e controle, e encerramento. Os grupos de processos se repetem dentro de cada fase. Essa distinção é uma das mais cobradas em prova de certificação e uma das mais confundidas na prática.
Quais são as dez áreas de conhecimento em gerenciamento de projetos?
São integração, escopo, cronograma, custos, qualidade, recursos, comunicações, riscos, aquisições e partes interessadas. Cada área responde a uma pergunta diferente e produz entregas próprias, como o termo de abertura na integração, a estrutura analítica no escopo e o registro de riscos na área de riscos. Elas não funcionam isoladas: uma mudança de escopo afeta cronograma, custo e risco na mesma semana.
O que é o triângulo de restrições do projeto?
É o modelo que mostra escopo, prazo e custo ligados entre si, com a qualidade no centro. Quando um dos três muda, pelo menos um dos outros dois precisa ceder. Se ninguém negocia, quem cede é a qualidade, porque a folga sai de revisão, teste e documentação. O modo de falha mais comum em projetos é aceitar aumento de escopo sem recalcular prazo e custo.
O que é o termo de abertura do projeto?
É o documento que autoriza formalmente o projeto, nomeia o gerente e lhe dá autoridade sobre recursos. Ele registra justificativa de negócio, objetivo mensurável, escopo em alto nível com o que está fora, premissas, restrições, marcos, orçamento aproximado, patrocinador e principais partes interessadas. Não é o plano do projeto: ele fixa a fronteira dentro da qual o plano detalhado será construído depois, na fase de organização e preparo.
O que é caminho crítico e folga no cronograma?
Caminho crítico é a sequência mais longa de atividades dependentes do projeto, e por isso define a duração mínima possível. Qualquer atraso em atividade do caminho crítico atrasa a entrega final. Folga é quanto uma atividade fora desse caminho pode escorregar sem empurrar a data. Saber onde está a folga evita cobrar a frente errada: pressionar atividade com folga não antecipa nada, só gasta energia da equipe.
Qual a diferença entre gerenciamento tradicional e ágil?
O tradicional, ou preditivo, planeja o escopo inteiro antes de executar e controla mudança por processo formal. Ele serve quando a entrega pode ser especificada com precisão, como obra, implantação de equipamento e contrato fechado. O ágil entrega em ciclos curtos e replaneja a cada ciclo, o que serve quando o requisito só fica claro depois do uso. A escolha depende de quanto do escopo é conhecido no início, não de preferência.
Qual certificação de gerenciamento de projetos vale mais a pena?
Depende do tipo de trabalho. O PMP é o mais reconhecido e exige experiência comprovada liderando projetos, além de horas de formação. O CAPM é a entrada para quem ainda não tem essa experiência. O PRINCE2 aparece bastante em empresas de origem europeia. Certificações de Scrum Master, como PSM e CSM, são mais curtas e úteis em times de produto digital. Quem conduz obra e contrato tende a ganhar mais com PMP.
Por que a fase de encerramento é tão importante?
Porque é nela que o resultado é formalmente aceito e transferido para quem vai operar. O encerramento inclui aceite contra o critério combinado, fechamento de contratos, liberação da equipe, transferência com treinamento e documentação, arquivamento do acervo e a reunião de lições aprendidas. Sem esse fechamento, contratos ficam abertos, a operação recebe algo que não sabe usar e a empresa repete no próximo projeto exatamente os mesmos erros.
