Metodologias & Qualidade

VOC (Voz do Cliente): o que é e como traduzir em CTQ mensurável

A fala do cliente chega vaga e chega como solução. Traduzir essa fala em requisito com número é o que separa a VOC de uma pesquisa bem-intencionada.

Thiago Coutinho
Publicado em 26 de nov de 2020  ·  Atualizado em 10 de set de 2026  ·  26 min de leitura
Thiago Coutinho sentado a uma mesa clara junto a uma janela, de camiseta preta, sorrindo para a câmera com um livro aberto sob as mãos e uma pilha de livros ao fundo, com o texto VOC (Voz do Cliente): o que é e como traduzir em CTQ mensurável sobre fundo escuro à esquerda

No programa Mundo Empreendedor eu sentei na frente de empreendedores em sete países, Rússia, Tailândia, Suécia, Itália, França, Espanha e Portugal. Ouvi cada um contar o próprio negócio. A pergunta que eu levava era aberta, e a resposta vinha quase sempre no mesmo formato: uma solução pronta. “Eu preciso de mais vendedor.” “Eu preciso de um sistema melhor.” Nenhum deles estava mentindo, e nenhum deles tinha me dito qual era o problema. Foi ali que a VOC virou trabalho, e não teoria, para mim.

VOC é a sigla de Voice of Customer, a Voz do Cliente. É a prática de coletar o que o cliente diz sobre o produto ou o serviço e usar isso como fonte de melhoria. Até aí, quase toda empresa acha que faz. O que quase nenhuma faz é o passo seguinte, que é onde a VOC vira ferramenta: transformar a fala em uma característica que alguém consegue medir na segunda-feira.

Esse passo tem nome. A fala traduzida em característica mensurável se chama CTQ, Critical to Quality. Sem CTQ, a VOC termina num relatório de pesquisa que ninguém abre. Com CTQ, ela vira o Y de um projeto, entra no painel e cobra resultado de alguém.

Este artigo faz o caminho inteiro, da coleta à tradução, e depois mostra o caminho feito. São sete tabelas de VOC para CTQ preenchidas com dado real de projeto, uma por segmento. Cada uma traz o verbatim do cliente preservado entre aspas e a meta numérica ao lado. Cada uma sai em PDF de uma folha, para levar à reunião.

O lastro conceitual vem do capítulo 20 do Guia Prático Lean Seis Sigma, que se chama Voz do Consumidor. Ele dedica uma seção inteira, a 20.4, à tradução em CTQs e CTPs. As citações estão marcadas onde aparecem, com número de página.

O roteiro é este. Primeiro o que a VOC é e de quem é a voz. Depois, por que a fala nunca chega pronta, as fontes de coleta e os cinco passos do método. Em seguida a diferença entre CTQ e CTP, a regra de escrita de uma CTQ e onde essa tabela mora no projeto. No fim, as sete tabelas preenchidas e os erros que derrubam a tradução.

O que é VOC e de quem é a voz que se escuta

Chamar de VOC é dar nome a um conjunto de práticas. Elas captam o que o cliente diz sobre produto ou serviço e convertem a fala em requisito de projeto. O trabalho não termina na escuta. Ele termina quando cada necessidade vira uma característica mensurável, chamada CTQ.

A primeira pergunta do método não é o que o cliente quer. É de quem é a voz. O livro separa duas. O consumidor externo compra, usa e reclama. O consumidor interno recebe a saída de uma etapa para trabalhar na etapa seguinte. A voz do externo é a VOC. A voz da empresa sobre o próprio negócio é a VOB, Voice of Business.

Essa separação parece acadêmica até a primeira reunião em que alguém defende uma melhoria que agrada o cliente e destrói a margem. Quem recebe o processo por dentro tem requisito legítimo, e quem paga a conta também. O artigo sobre cliente interno e externo detalha os dois papéis. Já o de tipos de clientes ajuda a listar quem entra na conta antes de sair coletando.

Vale uma distinção de termos. Escutar cliente não é o mesmo que ter foco no cliente. Escuta é atividade. Foco é critério de decisão. Um projeto pode ter dez horas de entrevista gravada e continuar decidindo por conveniência interna. É isso que a tradução em CTQ impede. Depois que a fala virou número com meta, a decisão fica exposta.

A VOC é, no fim, a correia de transmissão. Entra fala, sai indicador. O restante deste artigo é sobre o câmbio: por que a fala não chega pronta, onde ela é coletada, quais são os cinco passos do método. Depois, o que distingue CTQ de CTP e como se escreve uma característica que alguém consegue medir na semana seguinte.

Por que a fala do cliente nunca chega pronta

O livro é direto no diagnóstico, na seção 20.4, à página 178: “Os clientes frequentemente apresentam descrições vagas de suas necessidades. A frase de Henry Ford reforça esse contexto: ‘Se eu perguntasse a meus compradores o que eles queriam, teriam dito que era um cavalo mais rápido’. Mais do que coletar informações, é necessário traduzi-las em termos técnicos.”

A citação costuma ser lida como piada sobre clientes que não sabem o que querem. Não é. O comprador de 1900 sabia perfeitamente o que queria: chegar antes. O que ele não tinha era obrigação de conhecer o cardápio de soluções disponíveis. Por isso descreveu a necessidade usando a única tecnologia que conhecia. A falha de tradução foi de quem perguntou.

No Mundo Empreendedor essa cena se repetiu em sete países seguidos, com sotaques diferentes e a mesma estrutura. Ninguém dizia “meu ciclo de venda tem três reuniões a mais do que deveria”. Todos diziam “eu preciso de mais vendedor”. A necessidade vinha embrulhada na solução, e desembrulhar era trabalho de quem estava do lado de cá da mesa.

A fala chega deformada por três motivos, e nenhum deles é má vontade. A linguagem, porque o cliente descreve o efeito que sente e não a variável que o produz. A referência, porque ele compara com o que já viu. E o contexto, porque a pergunta quase sempre sugere a resposta.

Diagrama em três estágios mostrando a fala do cliente virando requisito: à esquerda o verbatim entre aspas, com a frase de Henry Ford sobre o cavalo mais rápido; no centro a necessidade por trás da fala, chegar antes; à direita a CTQ mensurável. Abaixo dos estágios, os três motivos pelos quais a fala chega deformada, cada um ligado ao estágio em que atrapalha: linguagem, referência e contexto.
A fala não chega errada: chega em outro nível de abstração.

Daí a regra prática que sustenta a VOC inteira: registrar a fala literal antes de interpretar. O verbatim entre aspas é o dado bruto. A interpretação é hipótese, e hipótese assinada por quem interpretou. Quando as duas coisas se misturam na mesma célula da planilha, ninguém consegue mais auditar de onde veio o requisito.

Isso também explica por que medir satisfação do cliente não substitui a VOC. Satisfação é resultado agregado, medido depois. A VOC é matéria-prima de projeto, coletada antes, com o objetivo de descobrir qual característica mexer. Uma nota que cai avisa que algo quebrou; ela não diz o quê.

A ironia histórica é que a linha de montagem que Ford construiu virou o exemplo clássico de processo desenhado de dentro para fora. O artigo sobre fordismo conta o que aconteceu quando o mercado passou a pedir variedade e a fábrica só sabia entregar volume. Escutar mal custa caro com atraso, e o atraso é o que engana.

Onde a VOC é coletada: fontes reativas e fontes ativas

A seção 20.2 do livro separa as fontes de VOC em dois grupos. Fonte reativa é a que chega sozinha, sem convite. Fonte ativa é a que só existe se alguém for buscar. As duas medem populações diferentes, e trocar uma pela outra é a origem mais comum de requisito errado.

  • Reativas: reclamação no SAC, chamado aberto, devolução, acionamento de garantia, pedido de cancelamento, comentário em rede social, avaliação em marketplace ou em portal de reserva.
  • Ativas: entrevista individual, pesquisa estruturada, grupo focal, cliente oculto, visita e observação em campo, análise de dados de uso e de transação.

A VOC reativa é barata e enviesada por construção: traz a voz de quem se irritou o bastante para escrever. O cliente mediano, que ficou levemente insatisfeito e parou de comprar, não aparece nesse conjunto. Tratar reclamação como amostra da base produz projeto que resolve o caso extremo.

A VOC ativa corrige o viés e cobra disciplina. Entrevistar exige roteiro, e roteiro exige perguntar pela experiência concreta em vez da preferência. “Conte o que aconteceu na última vez” devolve fato. “O que o senhor gostaria que melhorasse” devolve solução pronta, que é exatamente o material que não serve.

Instrumentos padronizados entram aqui como fonte, não como método completo. A ASQ mantém público o catálogo de ferramentas de escuta do cliente, que organiza o mesmo repertório. O NPS dá uma série temporal comparável e um campo aberto que costuma ser a parte mais rica do questionário. Já uma pesquisa de satisfação bem construída permite estratificar por segmento e por etapa da jornada. É esse o recorte de que o projeto precisa.

Seja qual for a fonte, a coleta precisa ser planejada antes de começar. O livro fecha a seção com o Quadro 20.2, chamado Fatores para coleta de dados, à página 175. São oito campos. A lista traz indicador, definição operacional, fonte de dados e tamanho da amostra. Traz também responsável pela coleta, quando coletar, como coletar e quais outros dados coletar ao mesmo tempo.

Esse quadro é o plano de coleta de dados do projeto. Existe para que a segunda rodada de VOC seja comparável com a primeira. Sem definição operacional escrita, dois entrevistadores classificam a mesma frase em categorias diferentes, e a série que parecia tendência é ruído de critério.

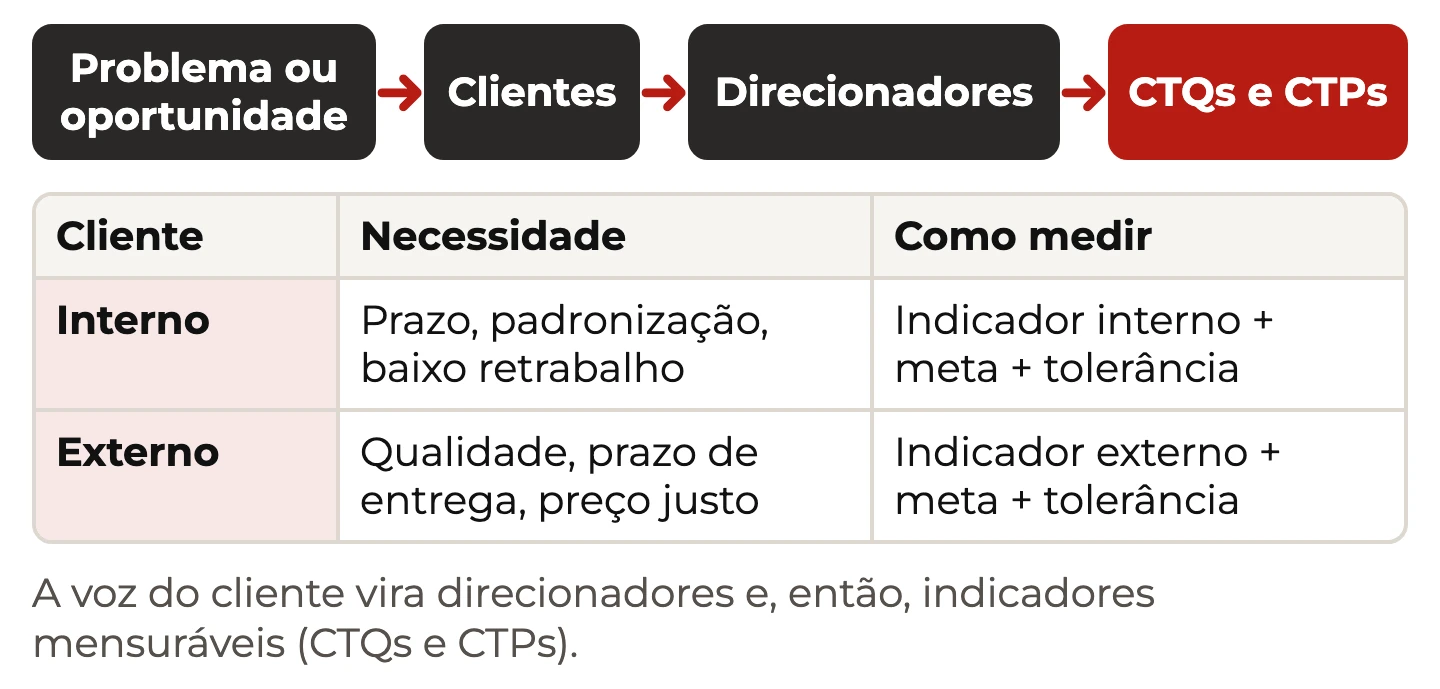

Os cinco passos para compreender a VOC

O Quadro 20.1, à página 174, organiza a VOC em cinco passos. Eles cabem em qualquer projeto de melhoria e ocupam a fase Definir do método DMAIC, antes de existir baseline. A ordem importa: pular o primeiro passo é o que faz o quinto devolver indicador que ninguém consegue coletar.

  1. Identificar os clientes do projeto. Quem recebe a saída, quem paga, quem fiscaliza, quem opera. Nomear por papel, não por pessoa.
  2. Planejar o modo de coleta. Escolher fonte reativa ou ativa, definir amostra, roteiro e responsável, e escrever isso antes de falar com o primeiro cliente.
  3. Analisar as informações, identificando necessidades. Agrupar verbatins por tema, separando o que é necessidade do que é solução sugerida.
  4. Traduzir a fala em termos técnicos ou de negócio. É aqui que nascem as CTQs e as CTPs, cada uma amarrada ao verbatim que a originou.
  5. Estabelecer quais medidas podem direcionar o projeto. Escolher, entre as CTQs, qual vira o Y primário e quais ficam como restrição a não piorar.

O passo 1 da VOC é o que mais se atropela. Em operação existe sempre um cliente silencioso, que não reclama porque não sabe que poderia. E um barulhento, que não paga a conta, mas manda no clima da reunião. Listar por papel expõe os dois, e a lista sai com quatro a seis linhas, não com uma.

O passo 3 tem um teste simples. Se a necessidade escrita contém substantivo de sistema, de cargo ou de ferramenta, ela ainda é solução disfarçada. “Preciso de um novo módulo no CRM” não é necessidade. “Preciso saber, sem ligar para ninguém, se o pedido saiu” é necessidade, e admite mais de uma solução.

O passo 5 é onde o projeto ganha foco. Quatro ou cinco CTQs saem da tradução, e exatamente uma vira o Y primário, aquela cuja melhoria justifica o esforço. As demais entram como restrição declarada, do tipo “não piorar”. Sem essa escolha, o projeto persegue todas e não move nenhuma, que é o padrão de falha descrito no artigo sobre gerenciamento de projetos.

CTQ e CTP: as duas traduções da fala, e por que se confundem

Duas definições curtas resolvem a confusão mais cara do capítulo, e estão lado a lado na p. 178. CTQ “corresponde às características mensuráveis e determinantes para a qualidade do produto ou serviço. Quando o cliente manifesta uma reclamação referente a um produto ou serviço, indica o não atendimento de uma CTQ”.

A CTP vem logo em seguida: “são as características críticas para o processo. Quando o consumidor faz referência ao processo indicando que tem alguma expectativa nessa etapa do fluxo de valor, está se referindo à CTP”. A diferença, portanto, não está na importância. Está no objeto de que a fala trata.

CTQ (Critical to Quality)CTP (Critical to Process)
Voz de origemVoz do Cliente (VOC)Voz do Negócio (VOB)
Objeto da falao produto ou o serviço entreguea etapa do fluxo de valor
Fala típica“a fatura veio com valor errado”“ninguém me avisa quando o pedido atrasa”
Virarequisito de saída, medido no resultadorequisito de processo, medido durante
Exemplo de medidataxa de faturas com erro ≤ 2,0%prazo de emissão dentro do fechamento

A Figura 20.7 do livro, à página 179, chama-se Relação das CTPs e das CTQs com a Voz do Consumidor e com a Voz do Negócio. Ela desenha os dois caminhos em paralelo. A escada tem quatro degraus dos dois lados. A VOC recolhe reclamações dos clientes, os RCs, que viram requerimentos críticos do cliente, os RCC, e só então CTQs. A VOB percorre os mesmos degraus com RNs e RCN, e termina em CTPs.

A caixa do meio filtra. Nem toda necessidade declarada é crítica: parte é preferência, parte é ruído de amostra, parte já está atendida. O refinamento reduz vinte falas a três ou quatro requisitos que decidem a percepção de qualidade. É sobre esses que vale gastar medida.

Diagrama com duas trilhas paralelas de quatro degraus cada. Na trilha de cima, a VOC, voz do cliente, leva a RCs, reclamações dos clientes, depois a RCC, requerimentos críticos do cliente, e termina em CTQs. Na trilha de baixo, a VOB, voz do negócio, leva a RNs, reclamações do negócio, depois a RCN, requerimentos críticos do negócio, e termina em CTPs. O terceiro degrau de cada trilha está destacado como filtro, e sob cada uma está escrito o objeto da fala: o produto entregue na de cima, a etapa do fluxo na de baixo.
Os dois degraus do meio, que a tabela acima não tem, são onde a maior parte das falas para.

Na prática, confundir CTQ com CTP tem um custo concreto: o projeto mede o que é fácil de medir. Prazo de etapa interna sai do sistema com dois cliques; taxa de erro percebido pelo cliente exige conferência. Quando a CTP ocupa o lugar do Y, a operação melhora no painel e o cliente não sente diferença. É sintoma que a gestão por processos conhece bem.

Como escrever uma CTQ que alguém consegue medir

Uma CTQ bem escrita tem quatro partes, e faltar qualquer uma delas devolve o requisito para a fila. A característica nomeia o que se mede. A unidade diz em que escala. A meta é o número que separa aceitável de inaceitável. A base de cálculo informa o denominador e a janela de tempo.

A CTQ do projeto do financeiro escrita em uma frase única, com as quatro partes coloridas dentro dela: característica, unidade, meta e base de cálculo. Abaixo, quatro colunas dizendo o que quebra quando cada parte falta. Ao pé, o verbatim de origem dito pela fiscalização do contratante e o alerta de que reduzir glosas se cumpre faturando menos.
Falta uma peça e o requisito ainda soa bem. Por isso passa na reunião e trava na medição.

O denominador é a parte que mais some e a que mais engana. “Reduzir glosas” pode ser cumprido faturando menos. “Taxa de medições glosadas sobre o total apresentado no mês” não aceita esse truque. Meta sem denominador é meta que se bate estreitando a base, e alguém sempre descobre isso.

A segunda regra é a definição operacional: escrever como se decide, caso a caso, se a ocorrência entra na conta. Glosa parcial conta? Glosa revertida na reapresentação conta? Sem essa regra, duas pessoas com a mesma planilha chegam a números diferentes. A discussão vira sobre o indicador em vez do processo.

A terceira regra é a rastreabilidade. Cada CTQ carrega ao lado o verbatim de VOC que a originou, entre aspas, com o papel de quem falou. Quando o requisito é questionado seis meses depois, a resposta não é memória de reunião: é a linha da tabela.

A quarta é a hierarquia. Entre as quatro ou cinco CTQs, uma recebe a marca de Y primário e as outras entram como restrição. Os artigos sobre indicadores de desempenho e sobre gestão da qualidade tratam do painel que resulta disso. Aqui o ponto é anterior, e é de escolha.

A lista de CTQs às vezes fica grande, e as relações entre requisito e característica técnica pedem peso. Aí o instrumento clássico é o QFD, a casa da qualidade. O próprio capítulo a apresenta na Figura 20.6, com um exemplo de smartphone. Para a maioria dos projetos de melhoria, a tabela de três colunas resolve sem precisar abrir a árvore de CTQ em direcionadores e requisitos. A casa da qualidade é ferramenta de desenvolvimento de produto.

Já quando a dúvida é qual variável de processo puxa a CTQ escolhida, o caminho é outro. A matriz de causa e efeito pontua as entradas do processo contra as saídas que o cliente enxerga. A VOC define o que vale medir; a matriz aponta onde mexer para mover aquilo.

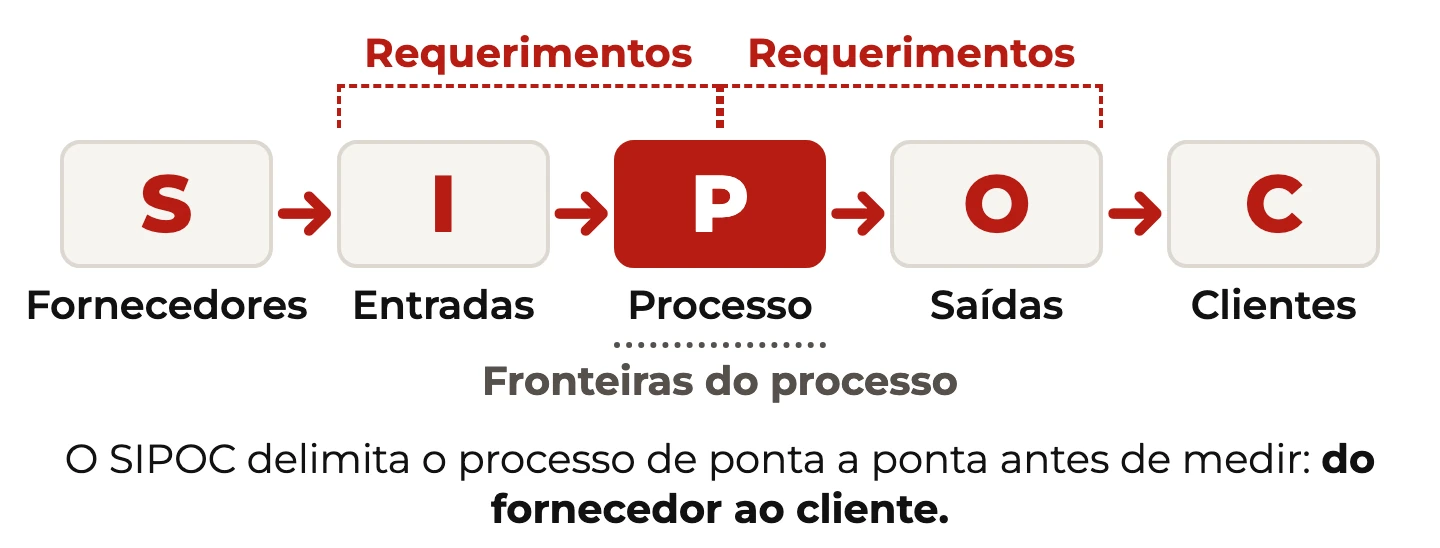

Onde a tabela de VOC para CTQ mora dentro do projeto

A tabela de VOC não é documento independente. Ela vive dentro do mapa de alto nível do processo, na seção de requisitos críticos. Entra depois de o fluxo estar desenhado e antes de o baseline ser coletado. É a posição que garante que os requisitos falem das saídas daquele processo, e não de saídas em geral.

No formato da Academia, a gente chama essa seção do SIPOC de Requisitos Críticos dos Clientes. O subtítulo é “Conecta o SIPOC à Voz do Cliente e ao Y do projeto”. São três colunas: cliente, requisito com a VOC traduzida entre aspas e CTQ mensurável. Uma das linhas leva a marca de Y primário.

Existe um segundo formato, para quando o projeto tem várias saídas distintas em vez de vários clientes distintos. A seção se chama Requisitos Críticos ligados às Saídas e a indexação muda. Cada linha é uma saída, com os requisitos dela e a característica que a mede.

Saída do processoRequisitosCTQ
Fatura emitidavalores conforme contrato ou aditivo vigente, dados cadastrais corretos, sem necessidade de reemissãotaxa de faturas com erro, Y primário, de 6,2% para 2,0%
Fatura enviada no prazoemissão dentro do calendário de fechamento, sem atrasoprazo de emissão, restrição do charter: manter
Base de recebíveisrecebimento dentro do prazo contratual de 48 diasPMR, indicador secundário, de 62 para 52 dias

O quadro acima é a seção de requisitos de um projeto de redução de erros de faturamento em centro de serviços compartilhados. Ele serve de contraste: repare que não há verbatim entre aspas. A VOC foi consolidada em requisito antes de entrar, o que é legítimo quando o cliente é interno e a saída é padronizada. É perda de rastreabilidade quando não é.

A escolha entre os dois formatos tem regra simples. Se clientes diferentes querem coisas diferentes da mesma saída, indexe por cliente e mantenha o verbatim. Se o mesmo cliente recebe várias saídas com requisitos próprios, indexe por saída. Misturar os dois eixos produz linha repetida e requisito órfão.

Depois de preenchida, essa seção alimenta o contrato do projeto. O Y primário vira a métrica do escopo. As demais CTQs viram restrições, e a lista de clientes vira a lista de partes interessadas. É assim que a VOC entra na estrutura descrita no artigo sobre projeto Lean Seis Sigma, em vez de ficar num anexo que ninguém abre.

Sete tabelas de VOC para CTQ preenchidas, uma por segmento

As sete tabelas de VOC abaixo vieram de projetos de melhoria em setores diferentes. Todas usam o mesmo formato de três colunas: cliente, requisito com a fala traduzida e CTQ mensurável. Em cada uma, uma linha carrega a marca de Y primário, a característica cuja melhoria justifica o projeto.

O que muda de um setor para o outro não é o método. É quem entra na lista de clientes e quanto da fala sobrevive à tradução. Lidas em sequência, elas mostram um padrão que uma tabela isolada esconde. É a presença constante de uma linha de restrição, quase sempre escrita por quem opera o processo.

1. Financeiro: a medição é glosada e o dinheiro some do mês

Tabela de três colunas com cliente, requisito da Voz do Cliente e CTQ mensurável do projeto de redução de glosas em medições de obra, com quatro linhas e a marca de Y primário na primeira.Trinta e quatro contratos B2B, cerca de 130 medições por mês e tíquete médio de R$ 210 mil. Esse é o processo de faturamento de medições de obra do Grupo Altavia. O fluxo vai do apontamento até o aceite do contratante. A fala que abriu o projeto veio da fiscalização da obra, e ela não falava de dinheiro.

O verbatim registrado foi “medição aderente ao contrato, com documentação completa”. Traduzido, virou taxa de medições glosadas menor ou igual a 6%, e essa é a linha marcada como Y primário. Eu insisto: o requisito do cliente fala de aderência e de documento; a CTQ fala de percentual sobre o total apresentado.

As outras três linhas mostram por que a tabela precisa de mais de um cliente. A Tesouraria cobra prazo, e o requisito dela vira PMR da carteira menor ou igual a 52 dias. A Controladoria cobra a hora que o retrabalho consome, com teto de R$ 6 mil por mês. São dores diferentes do mesmo processo, e cada uma pede a própria métrica, como a lista abaixo mostra.

  • Contratante e fiscalização: “medição aderente ao contrato, com documentação completa” → taxa de medições glosadas ≤ 6% (Y primário)
  • Contas a Receber e Tesouraria: “receber no prazo contratual, sem ciclo de reapresentação” → PMR da carteira ≤ 52 dias
  • Controladoria: “caixa previsível e menos horas queimadas em retrabalho” → custo de retrabalho ≤ R$ 6 mil por mês
  • Gestão da obra: “aditivos formalizados antes de virarem cobrança” → itens sem aditivo formalizado no boletim = 0

A quarta linha é a mais instrutiva. A gestão da obra pediu “aditivos formalizados antes de virarem cobrança”. A CTQ correspondente tem meta zero: nenhum item sem aditivo formalizado no boletim. Meta zero é legítima quando a ocorrência é binária e evitável por procedimento, e é armadilha quando o fenômeno tem variação natural.

Os requisitos críticos acima saíram do SIPOC que o time preencheu na fase Medir, e nenhuma fala foi reescrita. O contexto completo aparece no case do setor financeiro.

2. Hotelaria: o quarto está limpo, o sistema não sabe, e o hóspede espera

Tabela de VOC para CTQ do projeto de redução do tempo de liberação de quartos, com quatro clientes, requisitos entre aspas e metas numéricas por linha.O hóspede que chega às 15h tem um requisito de uma frase só: “chegar às 15h e entrar direto no quarto”. O Altavia Hotel Centro tem cerca de 1.800 check-outs por mês e picos de até 95 em um único dia. Ali, essa frase se traduziu em duas medidas ao mesmo tempo. É por isso que a linha ficou marcada como Y primário.

A primeira medida é tempo de liberação menor ou igual a 45 minutos, contado do check-out até o quarto ficar disponível para venda. A segunda é o percentual de quartos prontos até as 15h, com meta de pelo menos 95%. Eu leio as duas juntas: duração e compromisso com o horário prometido. Nenhuma das duas sozinha cobre a fala do hóspede.

A recepção entrou na tabela com um requisito que não é sobre limpeza: “saber quais quartos estarão prontos e quando”. A CTQ virou confiabilidade do status no sistema de gestão hoteleira, com o marco definido como inspecionado, não como limpo. É uma CTQ de informação, e ela existe porque o hóspede na fila sofre tanto com a incerteza quanto com a espera.

Comercial e Reservas trouxeram a linha que paga a conta: poder vender early check-in com segurança, medido em quartos vendáveis antes das 15h, com 105 vendas por mês recuperadas. E a gestão do hotel fechou com três metas de uma vez: recall de limpeza até 2%, nota em portal de reserva de pelo menos 8,5 e hora extra de até R$ 1,5 mil por mês.

Essa última linha merece uma ressalva de método: três metas numa célula é o limite do tolerável. Funciona porque as três descrevem a mesma restrição, que é melhorar sem gastar mais nem entregar pior. Se descrevessem objetivos distintos, o correto seriam três linhas.

Cada verbatim citado está no quadro do SIPOC daquele projeto, exatamente como ficou anotado durante a medição. O projeto inteiro foi publicado como case de hotelaria.

3. Logística: o pedido sai completo no sistema e errado na caixa

Tabela de três colunas do projeto de redução de erros de separação em centro de distribuição, com clientes B2C e B2B, requisitos entre aspas e CTQ por linha.No centro de distribuição de São Paulo o processo mapeado vai da separação à expedição, passando pela conferência. Dois clientes com nomes parecidos aparecem na tabela e pedem coisas diferentes: o consumidor final e o cliente empresarial. Separar os dois é o que impede a métrica única que não serve para nenhum.

O consumidor final disse “receber exatamente o que comprei”. A tradução impôs um teto de 1,0% aos erros de separação, marcado como Y primário. O cliente empresarial disse “pedido completo e no prazo combinado”, e a tradução foi OTIF de pelo menos 96%. Eu chamo isso de duas réguas: item trocado e pedido inteiro no prazo.

Faturamento e SAC entraram com “menos reentregas, devoluções e ressarcimentos”, que virou custo de reentrega de até R$ 26 mil por mês. A quarta linha é a restrição: a gestão do centro de distribuição quer corrigir erros sem perder ritmo. A CTQ é produtividade em linhas por hora mantida no baseline.

Essa quarta linha é o tipo de requisito que quase nunca é coletado e quase sempre existe. Se ela ficasse de fora, a solução óbvia seria dobrar a conferência, o erro cairia e a expedição atrasaria. O requisito de quem opera não é obstáculo ao projeto; é parte da definição de sucesso dele.

Fonte da ficha: o campo de requisitos críticos do SIPOC, preenchido enquanto o projeto media o processo. Os números da fase de análise aparecem no case de logística.

4. Manutenção de elevadores: o técnico sai do prédio e o chamado volta

Tabela de VOC para CTQ do projeto de redução de rechamadas em manutenção preventiva de elevadores, com quatro clientes e metas de rechamada, disponibilidade, custo e churn.Rechamada é o nome que a operação dá ao chamado corretivo que entra pouco depois de uma preventiva executada. Na filial São Paulo da Vertelli Elevadores, o processo mapeado começa na rota mensal programada no sistema de campo. Termina na ordem de serviço fechada com checklist. É esse fechamento que a fala do cliente questiona.

O síndico e a administradora chegaram com a exigência mais direta da tabela. O equipamento não pode voltar a parar pouco depois da visita preventiva. A tradução foi taxa de rechamada menor ou igual a 4,5% das preventivas, e é o Y primário do projeto. A CTQ não fala de qualidade da manutenção em abstrato: fala de reincidência dentro de uma janela, sobre a base de preventivas executadas.

Os usuários do edifício, que não abrem chamado nem assinam contrato, entraram na tabela com “elevador disponível e seguro todos os dias”. Isso virou disponibilidade de pelo menos 99%, que é o compromisso contratual. É a linha do cliente silencioso, e ela costuma ser lembrada só depois que alguém pergunta quem mais recebe a saída desse processo.

  • Síndico e administradora: “o elevador não pode parar de novo logo depois da manutenção” → taxa de rechamada ≤ 4,5% das preventivas (Y primário)
  • Usuários do edifício: “elevador disponível e seguro todos os dias” → disponibilidade ≥ 99%
  • Central e gestão do contrato: “menos chamados corretivos evitáveis na fila” → custo de rechamadas ≤ R$ 90 mil por mês na filial
  • Gestão da filial e diretoria: “reter contratos e proteger a marca” → churn de contratos ≤ 5% ao ano

As duas últimas linhas mostram a escala do problema em duas moedas diferentes. A central mede em dinheiro, com custo de rechamadas de até R$ 90 mil por mês na filial. A diretoria mede em contrato perdido, com churn de até 5% ao ano. É a mesma falha lida por dois horizontes de tempo, e as duas leituras cabem na tabela.

Nada aqui foi acrescentado: as linhas vêm do bloco de requisitos do SIPOC, ainda na etapa de medição. Nenhum nome de pessoa foi transportado das fontes para o texto.

5. Marketing: o lead responde em minutos e o corretor liga no dia seguinte

Tabela de requisitos críticos do projeto de conversão de leads em visitas agendadas, com duas linhas do mesmo cliente, requisitos entre aspas e metas de tempo e de conversão.Quinze minutos: é essa a meta de primeira resposta que saiu da fala do comprador potencial no projeto de lançamentos imobiliários do Grupo Altavia. O processo mapeado começa quando o lead digital entra no CRM e termina quando a visita é confirmada. A tabela de requisitos tem uma particularidade que vale estudar.

O mesmo cliente aparece em duas linhas. Na primeira, o requisito é “quero resposta rápida, pelo WhatsApp, sem insistência vazia”. Na tabela, isso é primeira resposta em até 15 minutos e contato no canal preferido. Na segunda, é “quero agendar a visita sem fricção, com data e hora certas”. Isso vira conversão em visita em até 7 dias de pelo menos 14%, o Y primário.

Repetir o cliente é correto quando ele tem duas necessidades que se medem de formas incompatíveis. Tempo de resposta é medido por lead e em minutos; conversão é medida por coorte e em percentual. Espremer as duas numa linha só produziria uma CTQ que não se calcula, e essa é a regra por trás da escolha.

Os corretores do plantão trouxeram um requisito de justiça, não de volume: “leads no perfil certo, distribuídos com justiça”. A medida é pelo menos 70% dos leads dentro do perfil e distribuição com limite por corretor. Incorporação e diretoria fecharam com pelo menos 448 visitas por mês e custo por lead de até R$ 80.

O quadro repete, sem edição, aquilo que o SIPOC de Medir guardou no campo dos requisitos críticos. O desdobramento do projeto está no case de marketing.

6. Produção: a porta chega à obra e não fecha no vão

Tabela de VOC para CTQ da fabricação e montagem de portas de pavimento, com quatro clientes, requisitos entre aspas e metas de retrabalho, expedição, custo e ritmo.A folga entre a porta e o batente tem tolerância de mais ou menos 1,5 milímetro. É esse número que traduz a fala da equipe de instalação em obra. A fábrica-matriz de Joinville opera três linhas e produz cerca de 3.000 portas de pavimento por mês. O processo mapeado vai da conformação até a expedição do kit.

O requisito registrado foi “porta chega sem risco e monta sem precisar de ajuste”. Ele virou duas medidas na mesma linha: percentual de portas com retrabalho menor ou igual a 5%, que é o Y primário, e a folga dimensional dentro da tolerância. A primeira mede a consequência; a segunda mede a característica física que a produz.

Esse par é o exemplo mais limpo de CTQ de produto e característica de processo convivendo. O cliente sente o retrabalho na obra; a fábrica controla o milímetro na linha. Amarrar as duas na mesma linha da tabela evita o meio caminho. O projeto não persegue a dimensão e esquece o efeito, nem faz o contrário.

A construtora entrou com “elevador instalado no prazo do contrato”, medido em kits expedidos sem pendência de pelo menos 98%. A controladoria industrial pediu “menos custo de não qualidade na linha”, com teto de R$ 18 mil por mês. E a gestão da fábrica repetiu a restrição que aparece em todo projeto de operação. Era manter o ritmo de cerca de 3.000 portas por mês no baseline.

Um dado do próprio mapeamento explica por que o requisito da obra é o Y: a inspeção final detecta 61% dos retrabalhos. O SIPOC não diz onde os demais aparecem, e é essa fatia sem dono que a equipe de instalação encontra em obra. Escolher a CTQ pela dor de quem recebe, e não pelo que a inspeção já vê, muda o escopo do projeto.

As falas estão como o SIPOC as registrou quando o projeto ainda media o processo, no campo de requisitos. Os códigos internos de dossiê ficaram fora do texto por não serem método.

7. Sustentabilidade: o entulho é pago duas vezes, na compra e na caçamba

Tabela de requisitos críticos do projeto de redução de geração de resíduos de obra, com quatro clientes, requisitos entre aspas e metas por metro quadrado, custo, segregação e rastreabilidade.Entulho custa duas vezes: uma quando o material é comprado e outra quando ele é retirado. No Residencial Vista Serra, na torre 2, o processo mapeado parte do quantitativo de projeto. O fim dele é a destinação com controle de transporte de resíduos. A tabela reúne quatro clientes que quase nunca se sentam na mesma reunião.

A diretoria de engenharia disse “obra dentro do orçamento, sem comprar entulho”. A tradução foi geração menor ou igual a 0,13 metro cúbico por metro quadrado construído, o Y primário. Note o denominador: sem os metros quadrados, a meta seria batida por uma obra menor, e o indicador perderia sentido comparativo.

Orçamento e financeiro pediram custo de destinação sob controle, medido como caçamba mais destinação de até R$ 85 mil por trimestre. A área de ESG do grupo trouxe um requisito de compromisso público. É avançar na meta de reduzir 30% do resíduo por metro quadrado até 2028. A CTQ ficou sendo segregação correta de pelo menos 90% nas baias.

A escolha dessa terceira CTQ merece atenção. O requisito da ESG é sobre volume gerado, e a medida escolhida é sobre segregação. A ponte é que resíduo mal segregado é resíduo que não pode ser destinado corretamente e volta como custo e como passivo. Quando a CTQ não é a medida direta do requisito, a tabela precisa deixar a ponte explícita.

A quarta linha é regulatória e binária: a prefeitura e o órgão ambiental querem destinação regular e rastreável. Mede-se 100% do volume destinado com controle de transporte emitido. Cliente que não compra nada mas pode parar a obra é cliente, e a tabela é o lugar onde isso fica registrado.

Tudo o que a tabela mostra veio da parte de requisitos críticos do SIPOC preenchido em Medir, palavra por palavra. Quem acompanha o case de sustentabilidade vê onde o projeto chegou.

Os erros que derrubam a tradução da VOC

Nada estraga uma CTQ mais rápido do que meta sem denominador, mas ela não está sozinha. Os erros de VOC abaixo aparecem em projeto de qualquer porte. Todos são detectáveis na leitura da própria tabela, antes de qualquer coleta.

  • Requisito que já é solução. “Contratar mais dois conferentes” não é requisito, é proposta. O sinal é o verbo no infinitivo com objeto de recurso.
  • CTQ sem unidade ou sem base. “Melhorar o tempo de atendimento” não decide nada. Sem unidade e sem denominador, duas pessoas medem duas coisas.
  • Verbatim reescrito. A fala parafraseada perde o que tinha de específico e vira frase de relatório. O registro literal é o que permite auditar o requisito depois.
  • Tabela com um cliente só. Projeto que enxerga apenas o cliente externo otimiza contra a operação e é revertido em três meses.
  • Cinco Y primários. Se tudo é prioritário, a escolha foi adiada. Ela vai acontecer sozinha, por pressão de quem gritar mais alto na reunião de acompanhamento.
  • Amostra só de reclamação. Fonte reativa isolada descreve o cliente irritado, não a base de clientes.

Existe ainda um erro de sequência, mais difícil de ver: traduzir antes de agrupar. Quando cada verbatim vira uma CTQ, a tabela cresce até vinte linhas e nenhuma tem peso. O passo 3 existe para consolidar falas parecidas em uma necessidade antes de o passo 4 traduzir.

O sintoma tardio desses erros vale como teste final. Passados três meses, alguém pergunta por que o projeto escolheu aquele indicador. Se a resposta exige contar uma história, a tabela falhou. Se é apontar a linha, com a fala entre aspas ao lado do número, a tradução foi feita direito.

Nada disso é conhecimento novo. Boa parte do arsenal do Seis Sigma nasceu de reclamação mal traduzida em empresa grande. É história que o artigo de curiosidades sobre o Seis Sigma conta com nome e data. O método mudou de embalagem várias vezes; a etapa de tradução continua sendo a que se pula.

O que fazer com a tabela depois de preenchida

A VOC já traduzida em CTQ tem três destinos imediatos, todos do mesmo dia. O primeiro é o contrato do projeto, onde o Y primário vira a métrica de escopo e as demais CTQs viram restrições declaradas. Sem essa transposição, o documento fica sendo anexo bonito e o projeto continua tocado por opinião.

O segundo destino é o plano de coleta. Cada CTQ precisa de definição operacional, fonte, responsável e periodicidade antes de existir baseline. É comum descobrir aqui que uma delas não é coletável com o sistema atual. Na primeira semana isso custa uma reunião; na fase de análise custa o projeto.

O terceiro é a devolutiva para quem falou. Mostrar ao cliente a linha que traduziu a fala dele valida a tradução com quem tem autoridade para validá-la. Também transforma o entrevistado em parte interessada. É a etapa mais barata da VOC e a que mais se esquece.

Depois disso, a VOC volta uma vez, no fim. A mesma pergunta feita ao mesmo papel, com o mesmo roteiro, mede se a percepção acompanhou o indicador. Quando o número melhora e a fala não muda, a CTQ escolhida não era a que o cliente sentia. Essa descoberta vale mais do que o ganho reportado.

Se você está montando a sua primeira tabela de CTQ, o caminho que a gente indica é a certificação Seis Sigma. A VOC aparece lá na fase Definir, com os quadros e os formulários que este artigo destrinchou. O material de apoio muda de nome entre escolas; a sequência de cinco passos, não.

Perguntas frequentes

O que significa VOC?
VOC é a sigla de Voice of Customer, ou Voz do Cliente. Designa a prática de coletar de forma estruturada o que o cliente diz sobre um produto ou serviço e converter essas falas em requisitos de projeto mensuráveis, chamados CTQs. A VOC é usada na fase Definir de projetos de melhoria.
Qual a diferença entre VOC e CTQ?
VOC é a fala do cliente, registrada na linguagem dele e preservada entre aspas. CTQ é essa mesma necessidade traduzida em característica mensurável, com unidade, meta e base de cálculo. A VOC diz “medição aderente ao contrato”; a CTQ correspondente diz “taxa de medições glosadas menor ou igual a 6%”.
O que é CTP e como se diferencia de CTQ?
CTP significa Critical to Process e nomeia as características críticas do processo. A CTQ nasce da VOC e mede o resultado entregue; a CTP nasce da Voz do Negócio, a VOB, e mede a etapa do fluxo de valor. Quando o cliente reclama do produto, indica CTQ; quando fala da etapa, indica CTP.
Quais são os passos para compreender a Voz do Cliente?
São cinco: identificar os clientes do projeto; planejar o modo de coleta; analisar as informações identificando necessidades; traduzir a fala em termos técnicos ou de negócio, criando CTQs e CTPs; e estabelecer quais medidas podem direcionar o projeto, escolhendo entre elas o Y primário.
Como coletar a Voz do Cliente na prática?
Por fontes reativas, que chegam sozinhas, como reclamação, devolução e acionamento de garantia, e por fontes ativas, que exigem ir buscar, como entrevista, pesquisa estruturada, grupo focal e observação em campo. A fonte reativa é enviesada para o cliente irritado, então as duas se combinam.
Onde a tabela de VOC para CTQ fica no projeto?
Na seção de requisitos críticos do mapa de alto nível do processo, o SIPOC, logo depois de o fluxo estar desenhado e antes da coleta do baseline. São três colunas: cliente, requisito com a fala traduzida e CTQ mensurável, com uma linha marcada como Y primário do projeto.
Quantas CTQs um projeto deve ter?
Entre três e cinco, com exatamente uma marcada como Y primário. As demais entram como restrição declarada, do tipo não piorar, e costumam incluir um requisito de quem opera o processo, como manter o ritmo de produção ou o prazo de emissão no baseline atual.
Thiago Coutinho
Escrito por
Thiago é engenheiro de produção, pós-graduado em estatística e mestre em administração pela UFJF. Especialista Black Belt em Lean Six Sigma, trabalhou na Votorantim Metais e MRS Lo…

Veja também

Conteúdos de Metodologias & Qualidade

Materiais, resumos e podcasts para você se aprofundar no tema.

Ver todos os conteúdos de Metodologias & Qualidade
