Metodologias & Qualidade

Case de Lean Seis Sigma na logística: 68% menos erro de separação

Um projeto-modelo de centro de distribuição contado do contrato de projeto até o OCAP. Os doze arquivos estão preenchidos e o critério de encerramento ainda não fechou.

Thiago Coutinho
Publicado em 3 de set de 2026  ·  Atualizado em 3 de set de 2026  ·  29 min de leitura
Thiago Coutinho de camiseta preta, de perfil, olhando para um material apoiado à sua frente, com o letreiro iluminado da Voitto ao fundo, com o texto Case de Lean Seis Sigma na logística: 68% menos erro de separação

Na turma 9 do Gestão 4.0, em 2019, um dos mentores soltou uma frase que eu anotei e nunca mais consegui desanotar: tecnologia não conserta processo ruim, ela só acelera o que já estava acontecendo. Lembrei dela inteira quando abri o dossiê do case de Lean Seis Sigma montado dentro de um centro de distribuição. O centro de distribuição tinha WMS, coletor, código de barras em tudo e painel na parede. E mandava 1.340 pedidos errados para a rua todo mês. A trava que impedia o separador de pegar o item vizinho existia, estava paga e estava instalada. Alguém desligou ela num pico de demanda de 2023, como medida temporária, e ninguém nunca mais ligou de volta. Esse é o tipo de detalhe que só aparece quando alguém desce do painel na parede até a causa.

O que vem abaixo é um projeto de Lean Seis Sigma inteiro, do contrato de projeto até o plano de reação da carta de controle. O cenário é um centro de distribuição que expede 48 mil pedidos por mês. É um projeto-modelo, com dados fictícios, montado pela Voitto para mostrar como cada documento do método DMAIC entrega número para o documento seguinte. Nada aqui é relato de cliente. O projeto recebeu o código GB-2026-021 e rodou de julho a dezembro de 2026. Os doze arquivos estão preenchidos e você baixa cada um deles no meio do texto.

Tem um número neste case de Lean Seis Sigma que precisa de contexto antes de qualquer outra coisa. Eu prefiro entregar o contexto agora. O resultado que aparece no slide de fechamento é uma queda de 4,1% para 1,3% no erro de separação, ou seja, 68% a menos. Só que 4,1% não é a taxa do centro inteiro, que era 2,8%. É a taxa das ruas 5 a 9 no turno da noite, o pedaço pior da operação, medida em três semanas de piloto. A meta assinada no contrato de projeto é outra. Sair de 2,8% para 1,0% no CD todo, uma redução de 64%. Quem soma as duas leituras produz uma terceira porcentagem que nenhum documento sustenta.

Cada uma das doze etapas do DMAIC tem o arquivo preenchido esperando por você. É o mesmo material que a gente abre nas turmas de Lean Seis Sigma. Esse pacote a gente montou na Voitto do jeito que eu queria ter recebido no meu primeiro projeto de melhoria, com o documento aberto na tela em vez do resumo pronto. Num projeto de Lean Seis Sigma bem conduzido, o número de um documento reaparece no próximo. Os 1.340 erros do gráfico de Pareto saem do apontamento no coletor, com o estudo de concordância já aprovado antes. Os 240 pontos da matriz de causa e efeito viram a primeira cadeia dos 5 Porquês. E as seis divergências que eu encontrei entre um arquivo e outro estão marcadas no lugar onde elas aparecem.

Define: o que 1.340 pedidos errados por mês diziam sobre o processo

O erro de separação no centro de distribuição estava em 4,1% dos pedidos. Cinco meses e R$ 27,4 mil depois, o piloto fechou em 1,3%, uma queda de 68%. Dez soluções foram avaliadas e sete entraram no plano de ação, o percurso que este case de Lean Seis Sigma na logística acompanha.

O centro de distribuição de São Paulo desta operação expede 48 mil pedidos por mês e errava 2,8% deles. Escrito assim, 2,8% parece pequeno. Convertido para o que sai pelo portão, são cerca de 1.340 pedidos por mês. Cada um chega na casa de alguém com o item trocado, com quantidade a menos ou com uma caixa faltando. A referência interna da empresa para a mesma operação era 0,8%. O projeto de Lean Seis Sigma nasceu porque a distância entre 0,8% e 2,8% tinha virado assunto de diretoria. Não mais de supervisão de turno.

O dinheiro explica por que a diretoria entrou. Reentrega, logística reversa e ressarcimento somavam R$ 74 mil por mês, ou R$ 888 mil por ano. Junto vinham 210 reclamações mensais no SAC com a causa registrada como erro no pedido. E um OTIF de 91%, cinco pontos abaixo do que o comercial prometia para os clientes B2B. Nenhum desses três números é o Y do projeto de Lean Seis Sigma. Os três juntos são o motivo pelo qual alguém autorizou R$ 30 mil de orçamento e meio Green Belt por cinco meses.

No capítulo 19 do Guia Prático Lean Seis Sigma, “Definição do Problema e Planejamento do Projeto”, eu deixei na página 168 a frase que separa um projeto de um mutirão de boa vontade. Ela diz assim. “Um dos principais fatores responsáveis pelo sucesso de um projeto LSS é a mensuração direta de seus benefícios na lucratividade da empresa.” Os R$ 888 mil por ano de custo e os R$ 576 mil por ano de ganho estimado são essa mensuração. Sem eles, o erro de separação seria só um incômodo do turno da noite. A American Society for Quality define Seis Sigma como o método que dá à organização ferramentas para melhorar a capacidade dos seus processos. Capacidade, aqui, tem endereço. A rua 7, no turno da noite.

IndicadorBaselineMetaPapel no projeto
Taxa de erro de separação2,8% dos pedidos1,0% dos pedidosY primário
Custo de reentrega e devoluçãoR$ 74 mil por mêsR$ 26 mil por mêsSecundário
OTIF do CD São Paulo91%96%Secundário
Produtividade de separaçãolinhas por hora do baselinemanter o baselineRestrição
Reclamações no SAC210 por mêscerca de 75 por mêsGanho não financeiro

A quarta linha da tabela é a mais importante e a que menos gente lê. Produtividade não é meta neste projeto, é restrição. Quer dizer que a solução que zera o erro e derruba a expedição está proibida por contrato. Conferir tudo duas vezes é exatamente essa solução. Guarde essa linha, porque no fim do case a produtividade cai 1,8% e essa queda vira a discussão mais honesta do pacote inteiro. Todo o resto do termo de abertura serve para chegar até aqui, e em Lean Seis Sigma isso é o desenho certo. Um alvo, um prazo e uma porta fechada.

Measure: como o 2,8% ficou confiável antes de virar alvo

Antes de atacar 2,8% o projeto de Lean Seis Sigma precisou responder uma pergunta chata. Esse 2,8% é verdade? A resposta ocupa a fase Measure inteira, aberta em 10 de agosto e encerrada em 11 de setembro de 2026. Quem pula essa fase economiza um mês e paga com o projeto todo, porque cada decisão de Analyze e de Improve fica pendurada num baseline que ninguém auditou. Em Lean Seis Sigma essa é a fase que mais parece burocracia e menos é.

A fronteira veio do SIPOC, que vai da liberação da onda de pedidos no sistema até o embarque no veículo, em seis etapas. Nenhum projeto de Lean Seis Sigma anda sem essa linha desenhada primeiro. Ele também traduz a voz do cliente em número. Receber exatamente o que comprou vira taxa de erro de até 1,0%. Pedido completo no prazo vira OTIF de 96%, e menos reentrega vira teto de R$ 26 mil por mês. E aponta onde medir, na etapa 4, a conferência, onde o erro é detectado.

Com a fronteira desenhada, o plano de coleta de dados deste projeto de Lean Seis Sigma definiu seis indicadores. Para cada um vêm a definição operacional, a fonte, a estratificação, a amostra e o dono. O Y primário é o percentual de pedidos expedidos com pelo menos um erro detectado na conferência ou reportado pelo cliente em até 15 dias. Sai do log do sistema somado ao CRM, cobre 100% dos cerca de 2.200 pedidos diários e consolida por semana.

IndicadorTipo de dadoFonte e métodoAmostra e frequência
Taxa de erro de separaçãoAtributo, gráfico pWMS mais CRM, extração diária100% dos pedidos, semanal
Modo de falhaAtributo categóricoApontamento no coletor, lista fixa100% das ocorrências
Custo de reentrega e devoluçãoContínuo em reaisERP e Financeiro, conciliadoCenso mensal
Produtividade de separaçãoContínuoWMS, extração semanal100% das tarefas
OTIF do CD São PauloAtributoWMS e TMS, relatório semanalCenso semanal
Reclamações de clientesContagemCRM e SAC, relatório mensalCenso mensal

Duas peças fecham a fase. A folha de verificação no coletor obriga data, pedido, turno, rua, endereço, SKU, tipo de item, modo de falha, separador e conferente. São exatamente os cortes que o Pareto vai usar depois. E a análise do sistema de medição por atributos testou três conferentes contra 30 pedidos preparados, metade com erro plantado, em duas réplicas às cegas. O critério exigia 90% de concordância e Kappa de 0,75. Sem ela, o dado do WMS seria opinião com carimbo, e nenhum projeto de Lean Seis Sigma sobrevive a um baseline assim. É o mesmo princípio que o Inmetro aplica à balança do supermercado. O instrumento é conferido antes de o número dele valer alguma coisa.

Analyze, primeiro corte: onde os 1.340 erros estavam

Baseline fechado, a fase Analyze abre com a pergunta mais barata que existe em Lean Seis Sigma. Os erros estão espalhados ou concentrados? O diagrama de Pareto deste case pegou os 1.340 erros de agosto de 2026 e classificou em seis modos de falha. Item trocado, 578 ocorrências, 43,1%. Quantidade divergente, 402 ocorrências, 30,0%. Somados, 73,1% do problema em duas caixas.

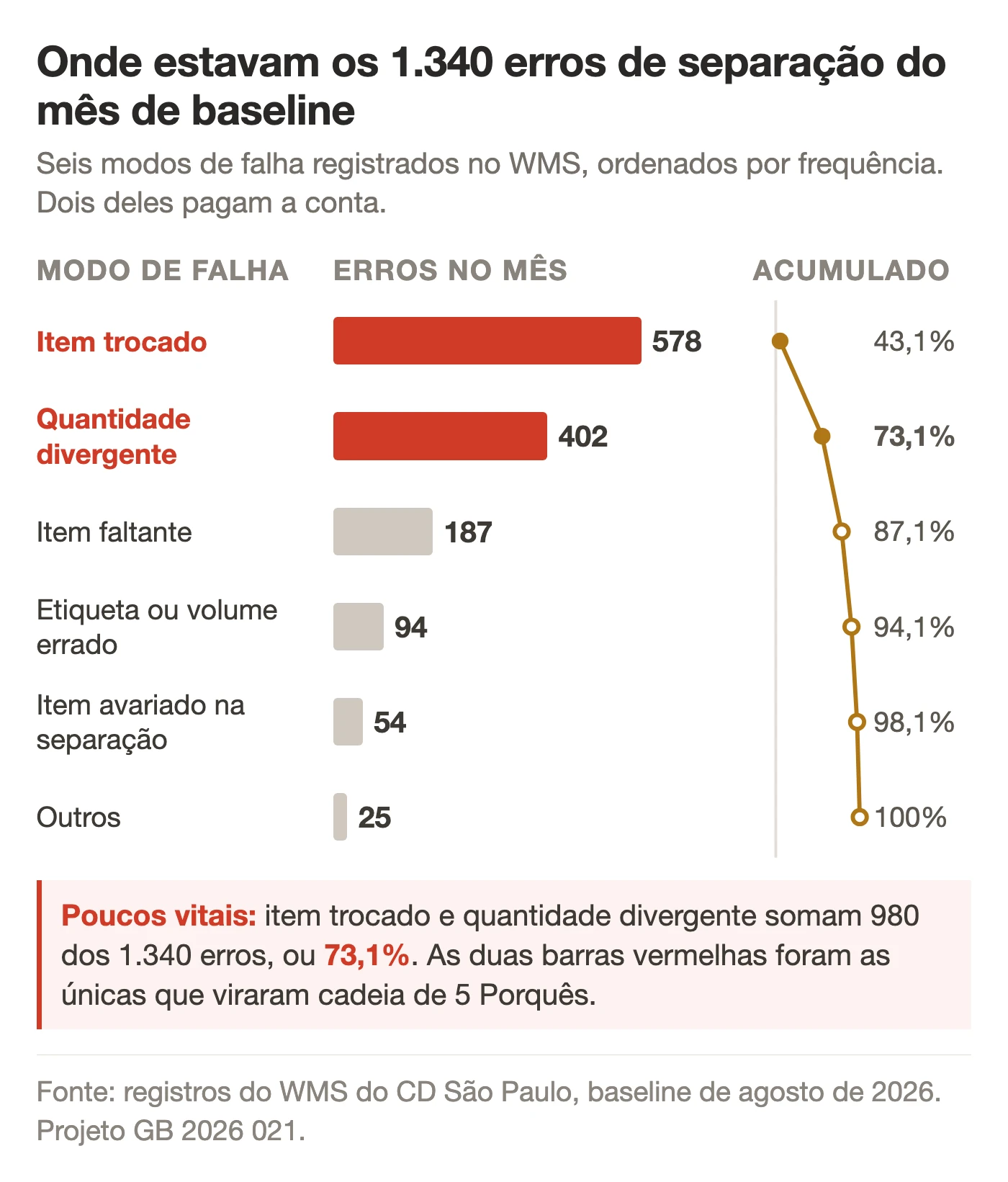

Diagrama de Pareto dos seis modos de falha do case de Lean Seis Sigma na logística. As barras item trocado com 578 erros e quantidade divergente com 402 erros aparecem destacadas como poucos vitais. A linha de percentual acumulado passa por 43,1%, 73,1%, 87,1%, 94,1% e 98,1%
Os dois primeiros modos de falha concentram 73,1% dos 1.340 erros do mês de baseline.

A equipe cortou em dois modos de falha e não em três, o que deixa a linha em 73,1% em vez dos 80% de manual. Incluir item faltante levaria a 87,1% e a mais um pedaço de escopo. Isso é decisão, e o documento assume a decisão em vez de fingir que o número deu redondo. Quem exige 80% na marra em todo projeto de Lean Seis Sigma acaba puxando para dentro uma causa que não tem nada a ver com as outras duas.

Modo de falhaErros no mês% do total% acumuladoClassificação
Item trocado57843,1%43,1%Poucos vitais
Quantidade divergente40230,0%73,1%Poucos vitais
Item faltante18714,0%87,1%Muitos triviais
Etiqueta ou volume errado947,0%94,1%Muitos triviais
Item avariado na separação544,0%98,1%Muitos triviais
Outros251,9%100,0%Muitos triviais

O que salva esse documento de ser decorativo é o segundo nível. Os 980 erros vitais foram cortados de novo, por tipo de item e por turno. Fracionado responde por 568, ou 58%, contra 255 de caixa fechada e 157 de kits. O turno 3 responde por 461, ou 47%. Sem esse segundo corte o projeto de Lean Seis Sigma sairia atacando item trocado no CD inteiro. Com ele, o projeto tem endereço. Item fracionado, turno da noite, separação sem leitura de código. É a mesma lógica da curva ABC aplicada a defeito em vez de a estoque.

Analyze, segundo corte: das 18 hipóteses até duas decisões de gestão

Com o endereço na mão, a equipe fez o caminho contrário e abriu de novo. Essa alternância entre fechar e abrir é a assinatura do Lean Seis Sigma dentro da fase Analyze. A sessão de brainstorming de 18 de setembro reuniu o time do projeto e dois separadores convidados. O diagrama de Ishikawa saiu com 18 causas potenciais nos seis M. Ter separador na sala não é gentileza. É a única forma de aparecer no quadro uma frase como conferência de memória, que ninguém de escritório escreve sozinho.

A multivotação escolheu cinco causas, e a matriz de causa e efeito ordenou oito candidatas, as cinco votadas mais três do quadro, contra os quatro Ys com peso. Erro pesa 10, custo pesa 8, OTIF pesa 7 e produtividade pesa 5. C1, o picking por descrição sem leitura de código de barras, tirou 240 dos 270 possíveis. C2, SKUs similares em endereços vizinhos, tirou 188. C4, o sistema sem trava de quantidade, 150. C3, embalagens parecidas, 140. C5, conferência de memória, 128. O corte ficou em 120. É esse tipo de critério escrito que separa um projeto de Lean Seis Sigma de uma reunião de opinião.

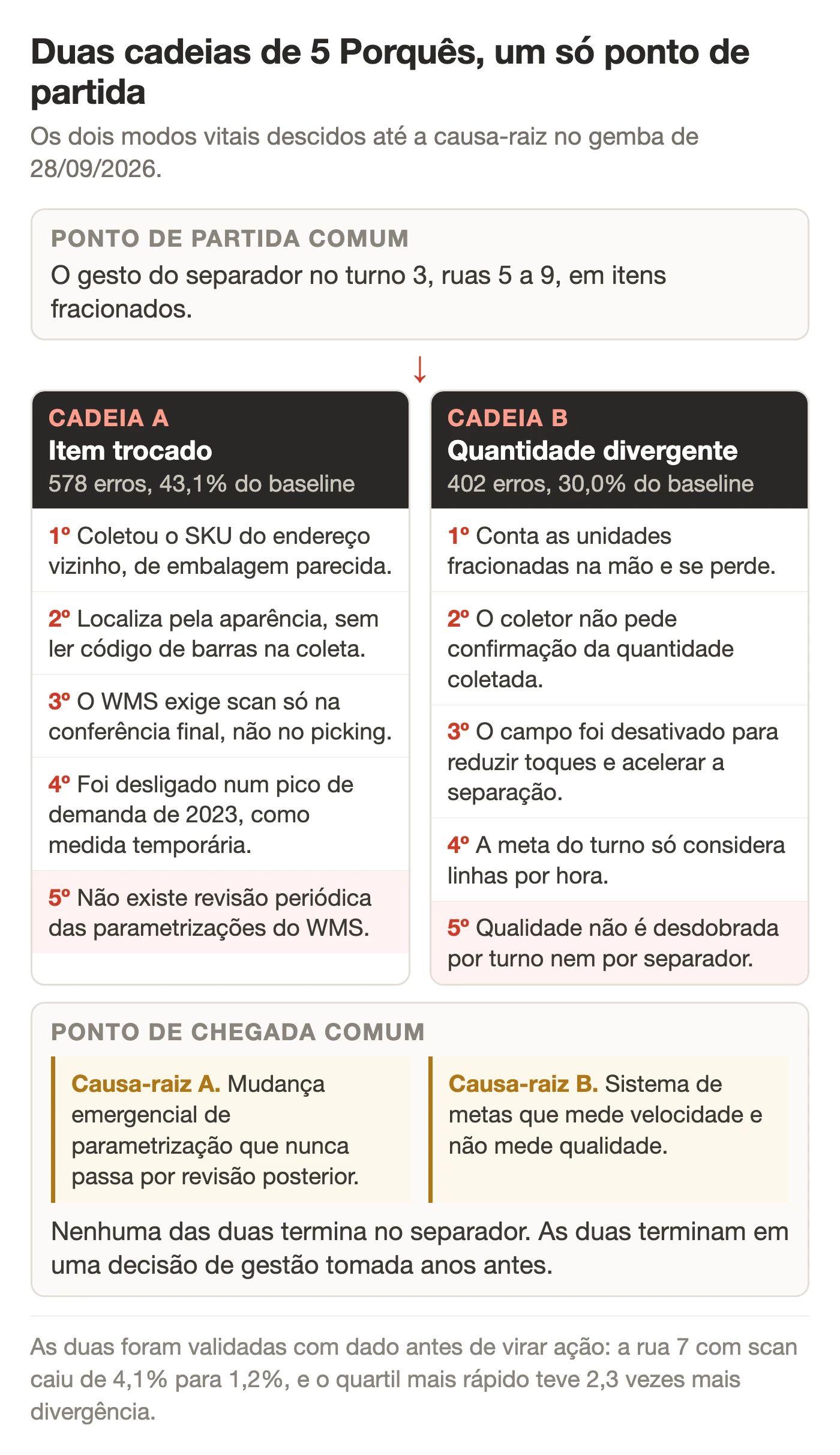

Duas cadeias de 5 Porquês do case de Lean Seis Sigma na logística, lado a lado. A cadeia do item trocado desce de coleta do SKU vizinho até ausência de revisão periódica das parametrizações do sistema. A cadeia da quantidade divergente desce da contagem manual até indicadores de qualidade não desdobrados por turno
As duas cadeias começam no gesto do separador e terminam em decisão de gestão.

Os 5 Porquês foram puxados no gemba, em 28 de setembro, no turno 3, nas ruas 5 a 9. A cadeia do item trocado desce assim. O separador pega o vizinho porque localiza por descrição, sem ler o código. Não lê porque o sistema exige leitura só na conferência final. Exige só ali porque o scan no picking foi desligado durante um pico de demanda em 2023, em caráter provisório. E continuou desligado porque não existe revisão periódica das parametrizações. A cadeia da quantidade divergente termina em outro lugar. Os indicadores de qualidade não são desdobrados por turno nem por separador, e a meta do turno só olha linhas por hora.

Nenhuma das duas causas-raiz é erro de separador, e é por isso que este case de Lean Seis Sigma interessa. As duas são decisão de gestão que envelheceu dentro do sistema. E as duas foram validadas com dado antes de virar ação, no espírito do teste de hipótese. A rua 7 com scan ligado caiu de 4,1% para 1,2% na semana do teste, com as outras ruas estáveis. E os separadores no quartil superior de velocidade acumulam 2,3 vezes mais divergência, com queda de 61% quando a trava entra. As outras três causas priorizadas seguiram sem esse carimbo.

Improve: dez soluções, R$ 27,4 mil e um piloto em cinco ruas

A fase Improve deste projeto de Lean Seis Sigma começa com dez soluções na mesa e termina com sete linhas de plano de ação. O funil não é automático, e o documento que faz a triagem é a matriz esforço e impacto. Cada solução recebeu nota de impacto e nota de esforço. O quadrante de ganho rápido reuniu cinco soluções, e as duas melhores notas são A1, impacto 4,8 e esforço 1,5, e A2, impacto 4,5 e esforço 2,0. As duas atacam as duas causas-raiz validadas, e as duas custam zero, porque as duas são parametrização.

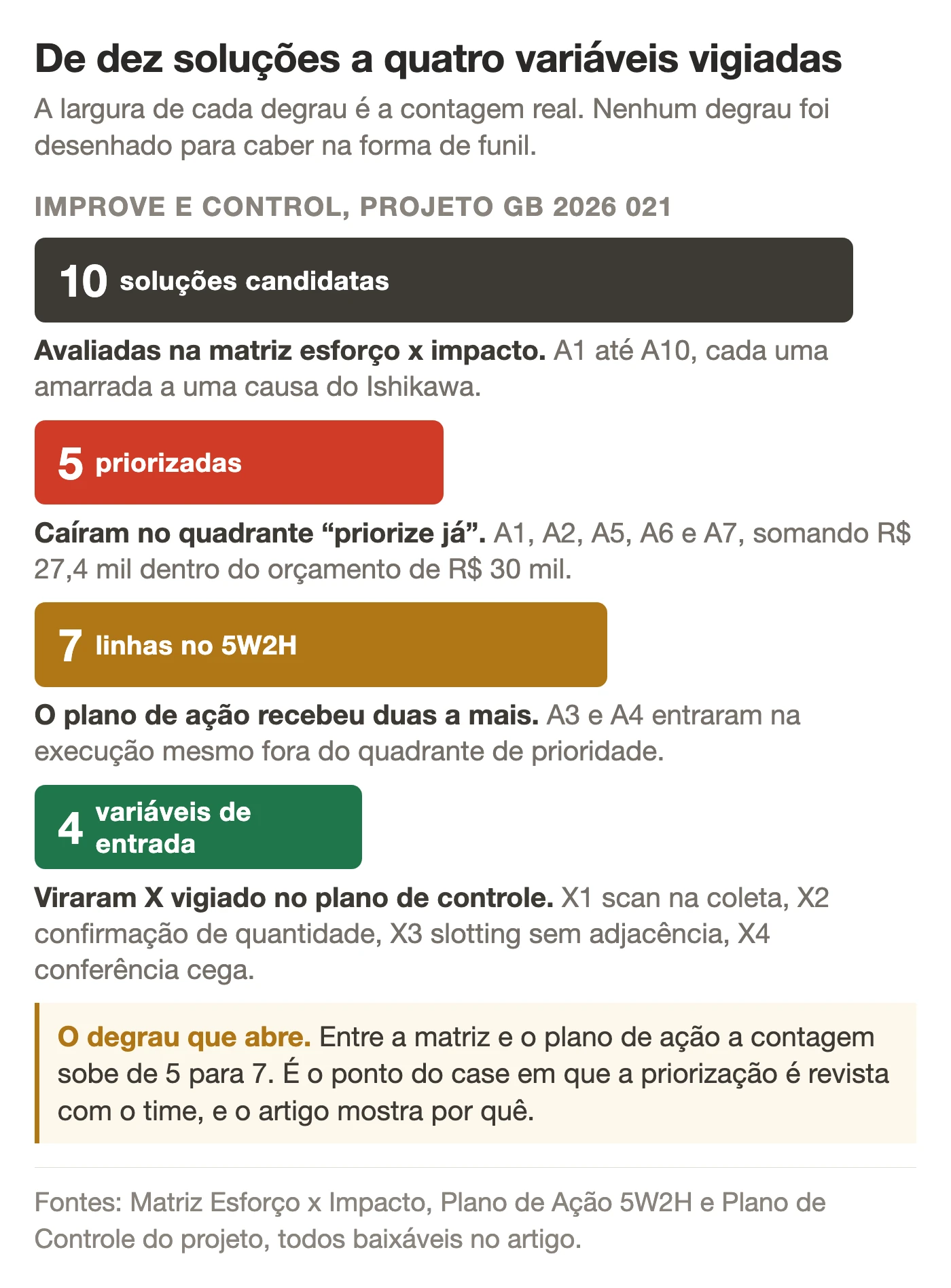

Funil em quatro degraus do case de Lean Seis Sigma na logística. Dez soluções avaliadas na matriz esforço e impacto, cinco priorizadas para o plano de ação. Sete linhas efetivamente escritas no 5W2H e quatro variáveis de entrada vigiadas no plano de controle
O funil abre de novo entre a matriz e o plano de ação: cinco viram sete.
AçãoResponsávelJanelaCustoStatus no documento
A1, leitura de EAN no pickingAnalista de WMS19/10 a 30/10/2026R$ 0Concluída
A2, confirmação de quantidade no coletorAnalista de WMS19/10 a 30/10/2026R$ 0Concluída
A5, revisão de slotting de similaresAnalista de inventário26/10 a 06/11/2026R$ 3,2 milEm andamento
A6, indicador de qualidade por turnoLíder do turno 326/10 a 06/11/2026R$ 0,8 milEm andamento
A7, rotina de revisão de parametrizaçãoAnalista de WMS e gerência de operações02/11 a 13/11/2026R$ 0Planejada
A4, conferência cega no checkoutAnalista de inventário e analista de WMS02/11 a 20/11/2026R$ 8,6 milPlanejada
A3, EAN unitário e reembalagemAnalista de inventário09/11 a 20/11/2026R$ 14,8 milPlanejada

Repare no que aconteceu entre um documento e outro, porque é aqui que a maioria dos pacotes de Lean Seis Sigma perde a rastreabilidade. A matriz mandou cinco ações para o 5W2H, que são A1, A2, A5, A6 e A7, e elas custam R$ 4 mil somadas. O plano de ação tem sete linhas, porque A4 e A3 também entraram, e a própria matriz já registrava que as duas seriam planejadas dentro da janela do Improve. O que ela não explica é o rótulo do dinheiro. Os R$ 27,4 mil que a matriz chama de total das ações priorizadas só fecham se as duas do quadrante de projeto estiverem dentro da conta. E a A8, que saiu da matriz como apoio à implantação, não aparece em linha nenhuma do plano. Some do pacote sem prazo, sem dono e sem custo.

Do ponto de vista de conteúdo, A1 e A2 são poka-yoke puro. O sistema deixa de aceitar o que o processo não quer. É o tipo de solução que a logística lean prefere justamente porque não depende de atenção humana sustentada por turno de oito horas. O poka-yoke custa a parametrização e resolve enquanto ninguém desligar ele de novo, que foi exatamente o que aconteceu em 2023 e virou a causa-raiz deste projeto de Lean Seis Sigma.

Control: quem segura o resultado depois que o Green Belt sai

Projeto de Lean Seis Sigma morre na fase Control, e morre em silêncio. A equipe se desfaz, o painel some da parede e seis meses depois o indicador voltou ao lugar antigo sem que ninguém tenha decidido nada. O plano de controle deste case existe para tornar essa volta visível. Ele começa em 23 de novembro de 2026 com dono nomeado, a gerência de operações do CD, e sete itens de controle.

Quatro desses itens são variáveis de entrada, não o resultado, e essa proporção é o que o Lean Seis Sigma pede. É a diferença entre vigiar o processo e vigiar a nota. X1 é leitura do código EAN em 100% das tarefas de picking de fracionados. X2 é confirmação de quantidade, com dupla confirmação acima de 10 unidades. X3 é slotting, com zero pares de similares em endereços adjacentes. X4 é conferência cega, testada com erro plantado uma vez por mês. O Y, a taxa de erro, é vigiado à parte, em censo semanal de cerca de 11 mil pedidos.

VariávelEspecificaçãoVerificaçãoReação
X1, leitura de EAN no picking100% das linhas separadasCenso diário no WMSOCAP-01
X2, confirmação de quantidadeDupla confirmação acima de 10 unidadesCenso diário no WMSOCAP-01
X3, slotting de similaresZero pares similares adjacentesAmostra de 60 endereços por mêsOCAP-02
X4, conferência cegaTeste com erro plantadoUma vez por mêsOCAP-01
Y, taxa de erro de separaçãoMenor ou igual a 1,0%Censo semanal, gráfico pOCAP-01
Erro por turnoNenhum turno acima de 1,5 vez a médiaSemanalTratativa do supervisor
Parametrizações do sistemaRevisão formalTrimestralReabre análise

A vigilância do Y acontece em gráfico p, e é aí que entra o OCAP. Um plano de controle sem plano de reação transfere para o operador a decisão que o projeto deveria ter tomado antes. O OCAP-01 tem quatro sinais de ativação e prazo em cada degrau. Verificar a medição em 15 minutos, conter com reconferência total da rua em 2 horas, diagnosticar em 24 horas, e então corrigir ou escalar. Persistindo por dois ciclos, o DMAIC é reaberto.

O handover fecha o ciclo do projeto de Lean Seis Sigma com três POPs atualizados. O treinamento cobre 100% da equipe até 4 de dezembro de 2026 e o dono de processo assume em 11 de dezembro. O Green Belt acompanha por mais 90 dias. Em março de 2027 ele volta ao Financeiro para validar como realizado o ganho de R$ 576 mil por ano. O charter já tinha aprovado esse valor como estimativa, em 3 de julho de 2026. Estimativa aprovada e ganho realizado são duas assinaturas diferentes. Sem trabalho padronizado e sem gestão à vista, a trava de sistema segura sozinha até a primeira pessoa com senha de administrador e um pico de demanda pela frente.

Os doze arquivos deste case de Lean Seis Sigma na logística, um para cada etapa

A partir daqui é o pacote inteiro de Lean Seis Sigma, documento por documento. Cada bloco abaixo mostra um documento preenchido do projeto GB-2026-021, na ordem em que ele foi produzido. Junto vai o que eu leio nele e o que eu cobraria numa reunião de revisão. Clique na miniatura para ver o documento em tamanho grande, ou baixe o arquivo para usar como molde no seu projeto.

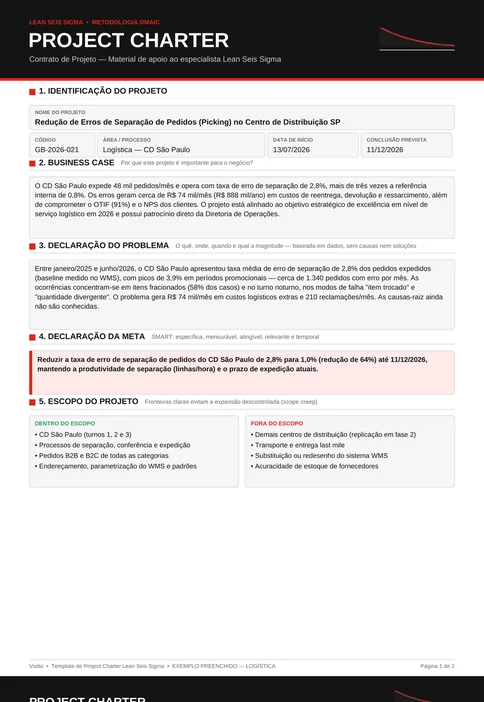

1. Termo de abertura do projeto do centro de distribuição

Termo de abertura preenchido do projeto GB-2026-021, com business case, meta, escopo dentro e fora, indicadores, ganhos, equipe e cronograma DMAICComece por aqui, porque tudo o que vem depois em Lean Seis Sigma é consequência do que este documento autorizou. O business case abre com 48 mil pedidos por mês, taxa de erro de 2,8% e R$ 74 mil por mês entre reentrega, devolução, crédito e retrabalho. São R$ 888 mil por ano em custo de má qualidade, e é esse número que compra a atenção da diretoria. A referência interna de 0,8% aparece na mesma linha. Ela serve para provar que a meta não é invenção do Green Belt. O documento ainda traz o orçamento aprovado de R$ 30 mil, o payback estimado de três meses e o aval do Financeiro sobre o ganho, datado de 3 de julho de 2026. Guarde essa data. Ela volta a aparecer no último bloco deste pacote.

A meta está escrita em uma frase só. Reduzir de 2,8% para 1,0% até 11 de dezembro de 2026, mantendo produtividade e prazo. O documento chama isso de redução de 64%. Confira a conta antes de repetir em reunião, porque a diferença entre 2,8 e 1,0 é de 64,3%. O arredondamento para baixo é honesto. Guarde esse 64%, porque ele vai brigar com outro número mais adiante no pacote de Lean Seis Sigma.

O escopo é o campo que eu leio duas vezes em qualquer projeto de Lean Seis Sigma. Dentro: o centro de distribuição de São Paulo nos três turnos, separação, conferência e expedição, pedidos B2B e B2C, endereçamento, parametrização do sistema e padrões de trabalho. Fora: os demais centros, o transporte de última milha, a substituição do sistema de gestão de armazém e a acuracidade do estoque de fornecedores. Tirar a troca do sistema do escopo é o que impede o projeto de virar um projeto de tecnologia de dois anos.

A equipe cabe em seis linhas com dedicação declarada, e o Green Belt líder entra com 50% do tempo. Repare no que o campo de causas diz. Elas ainda não são conhecidas na abertura. Um termo de abertura que já nomeia a solução é uma ordem de serviço disfarçada, e o restante do pacote vira teatro de documentação.

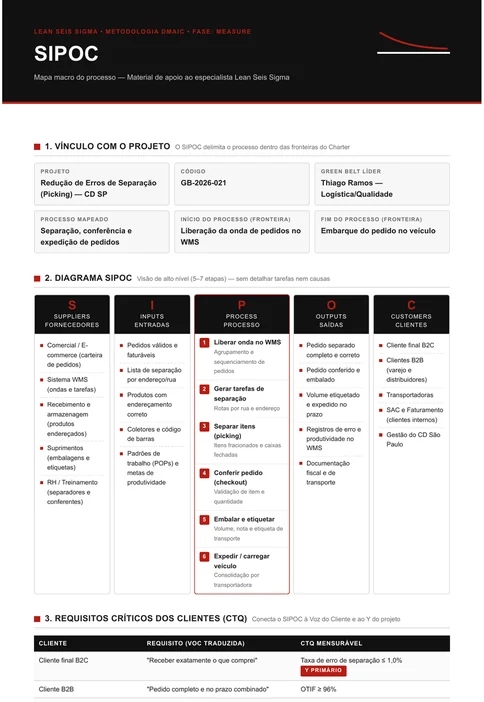

2. SIPOC da separação até o embarque

SIPOC preenchido do processo de separação de pedidos, com fornecedores, entradas, seis etapas do processo, saídas, clientes e requisitos CTQO SIPOC é o documento mais rápido de preencher em Lean Seis Sigma, e o mais fácil de preencher errado. Ele fecha a fronteira. Começa na liberação da onda de pedidos no sistema e termina no embarque do pedido no veículo. Sem essa linha, metade das reuniões seguintes vira discussão sobre se o erro do fornecedor conta.

As seis etapas cabem em uma tira. Liberar onda, gerar tarefas, separar, conferir, embalar e etiquetar, expedir. Marcadas ali estão as portas de coleta, que são a etapa de conferência e os registros do sistema nas etapas de separação e de expedição. Quem define o ponto de coleta no SIPOC não descobre na fase Measure que o dado não existe.

Os requisitos vêm com dono e com número. O cliente final quer receber exatamente o que comprou, e isso vira erro de até 1,0%. O cliente empresa quer o pedido completo no prazo, e isso vira OTIF de 96%. O faturamento quer o custo de reentrega em até R$ 26 mil por mês. A gestão do centro quer a produtividade mantida no patamar de origem. Esse último requisito é uma restrição, e ele vai cobrar a conta na fase Improve.

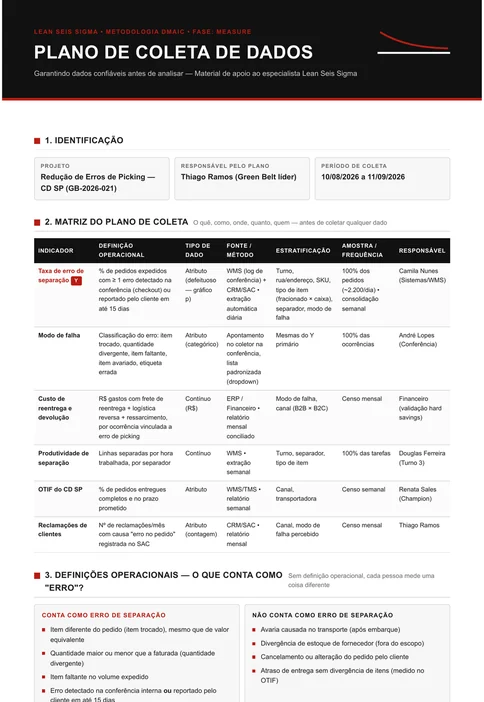

3. Plano de coleta de dados com definição de erro e estudo de medição

Plano de coleta de dados do projeto, com seis indicadores e a definição operacional do que conta como erro. Traz também o plano de análise do sistema de medição por atributos e a folha de verificaçãoEste é o arquivo que separa projeto de Lean Seis Sigma de opinião organizada, e é o que mais gente pula. Ele abre em 10 de agosto de 2026, fecha em 11 de setembro e traz seis indicadores, cada um com fonte, frequência, tamanho de amostra e responsável nominal. O indicador primário é censo, não amostra: 100% dos cerca de 2.200 pedidos por dia, consolidado por semana em gráfico de proporção.

A definição operacional ocupa meia página e vale o pacote inteiro. Conta como erro o item diferente do pedido mesmo que de valor equivalente, a quantidade maior ou menor, o item faltante. Vale tanto o erro pego na conferência quanto o reclamado em até 15 dias. Não conta a avaria no transporte, a divergência de estoque de fornecedor, o cancelamento pelo cliente e o atraso sem divergência, que é assunto de OTIF.

Repare no efeito dessa lista dentro de um projeto de Lean Seis Sigma. Item trocado por outro de preço igual continua sendo erro, porque o cliente pediu aquele item. Sem essa frase escrita, cada conferente decide sozinho. A taxa de erro passa a medir a tolerância do turno em vez do desempenho do processo.

O estudo do sistema de medição vem planejado com desenho completo. Três conferentes, 30 pedidos com 15 erros plantados e 15 conformes, duas réplicas, ordem aleatória e avaliação às cegas. O critério de aceitação é concordância de pelo menos 90% e índice Kappa de pelo menos 0,75. Reprovando, retreina com catálogo visual e repete antes de qualquer análise.

A folha de verificação fecha com nove campos e um exemplo preenchido, incluindo rua, endereço, código do item, modo de falha, separador e conferente. É a estratificação nascendo na origem. Quem coleta só a taxa consolidada precisa voltar ao campo três semanas depois para descobrir onde o erro acontece.

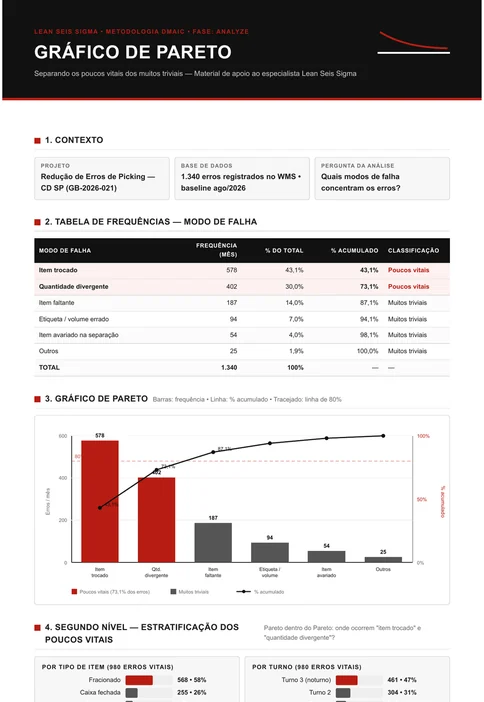

4. Pareto dos modos de falha e o segundo corte

Diagrama de Pareto dos 1.340 erros de separação com frequência e percentual acumulado por modo de falha, mais o segundo nível por tipo de item e por turnoBase de 1.340 erros registrados no mês de referência, e a leitura de um Pareto de Lean Seis Sigma leva 30 segundos. Item trocado responde por 578 ocorrências, ou 43,1%. Quantidade divergente traz 402, ou 30,0%. Juntos chegam a 73,1% do total, e essa é a fatia que o projeto persegue. Item faltante fica com 187, etiqueta ou volume errado com 94, item avariado com 54 e outros com 25.

O corte da vitalidade ficou nos dois primeiros modos, e não nos três. É uma decisão, não uma regra automática. Somar item faltante levaria o acumulado a 87,1% e traria uma causa de estoque para dentro de um projeto que declarou estoque fora do escopo. O documento poderia dizer isso com todas as letras e não diz.

O segundo nível é o que transforma o gráfico em ação, e é o que separa Pareto de enfeite em Lean Seis Sigma. Sobre os 980 erros vitais, o pedido fracionado responde por 568, ou 58%, contra 26% da caixa fechada e 16% dos kits. Por turno, o terceiro turno concentra 461, ou 47%, com 31% no segundo e 22% no primeiro. O alvo deixou de ser erro de separação e passou a ser erro em pedido fracionado no turno da madrugada.

Guardar esse recorte muda a fase seguinte inteira. As entrevistas do diagrama de causa e efeito foram feitas com quem trabalha na madrugada. O piloto foi desenhado para as ruas de fracionados. Um Pareto que para no primeiro nível entrega prioridade; um Pareto com segundo nível entrega endereço.

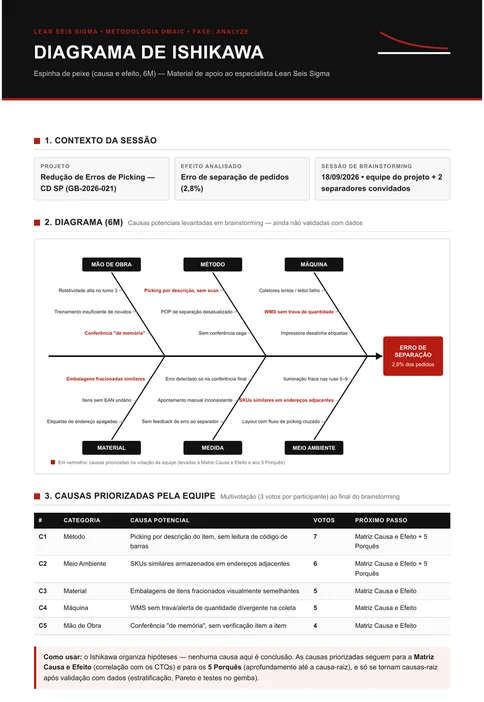

5. Ishikawa com 18 causas e a multivotação

Diagrama de Ishikawa do projeto de logística com 18 causas distribuídas nos seis M e as cinco causas priorizadas por multivotaçãoSessão de 18 de setembro de 2026, com a equipe do projeto e dois separadores convidados. Chamar quem executa para a sala é o detalhe que faz o espinha de peixe sair do genérico. As três causas de mão de obra e as três de meio ambiente têm cara de quem viu, não de quem supôs.

As 18 causas se distribuem em seis famílias, três por família, o que é bom sinal de sessão conduzida e mau sinal de sessão simétrica demais. Em método aparecem separação por descrição sem leitura de código, padrão de trabalho desatualizado e ausência de conferência cega. Em meio ambiente, iluminação fraca em um trecho das ruas, itens semelhantes em endereços vizinhos e fluxo cruzado no layout.

A priorização usou multivotação com três votos por participante, e o resultado ficou com cinco causas. Separação por descrição sem leitura de código levou 7 votos. Itens semelhantes em endereços vizinhos levou 6. Embalagens de fracionados parecidas e sistema sem trava de quantidade levaram 5 cada. Conferência de memória fechou com 4. Multivotação é rápida e é subjetiva, e por isso ela não pode ser a última palavra do projeto.

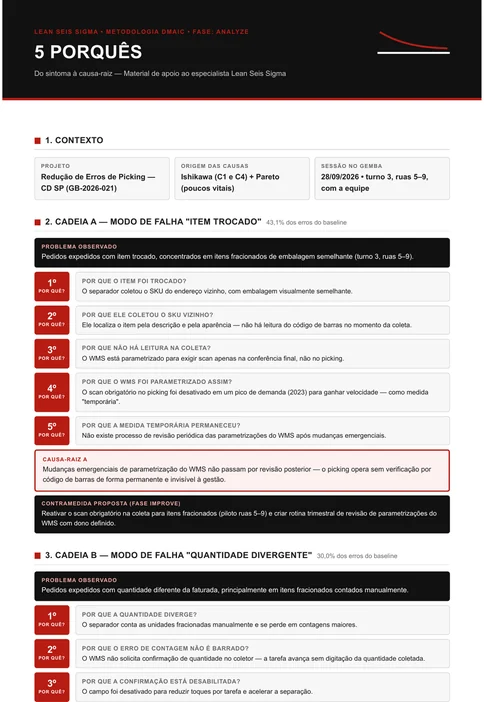

6. Os 5 Porquês nas duas causas de maior voto

Documento dos 5 Porquês com duas cadeias completas. Uma para a separação por descrição e outra para a conferência de memória, com as causas-raiz e a validação de cada umaDuas cadeias de Lean Seis Sigma, cinco degraus cada, e as duas terminam em lugar nenhum perto do chão de fábrica. A primeira parte do item trocado, que responde por 43,1% dos erros, e desce até não existir revisão periódica das parametrizações do sistema depois de mudanças emergenciais. A segunda parte da quantidade divergente, com 30,0%, e desce até os indicadores de qualidade não serem desdobrados por turno nem por separador.

A primeira cadeia é um achado de projeto de Lean Seis Sigma clássico. A trava existia. Foi desligada em 2023 para acelerar a operação em um pico de demanda. Nunca mais foi religada, porque não havia rotina de revisão de parametrização. Ninguém tomou a decisão de manter, e é justamente isso que torna a causa tão difícil de ver.

A segunda cadeia é mais desconfortável, porque acusa a gestão. Se o indicador do separador é velocidade, e a qualidade não entra na conta, o comportamento racional é ir rápido. O documento nomeia isso sem rodeio e ainda traz o dado. Quem está no quartil mais rápido acumula 2,3 vezes mais divergência.

As duas cadeias foram validadas com teste, e é o que separa este documento de uma conversa de corredor. A rua com leitura religada caiu de 4,1% para 1,2% em uma semana, com as demais ruas estáveis. A trava de quantidade derrubou a divergência do grupo mais rápido em 61%.

O que fica de fora incomoda. Os 5 Porquês saíram de duas causas apenas, e as outras três priorizadas não ganharam cadeia própria. Elas estão registradas e pontuadas na matriz de causa e efeito, o que não é a mesma coisa que ter causa-raiz investigada. Numa revisão eu pediria uma linha para cada uma, ainda que a linha fosse só o registro de que faltou evidência para tratar.

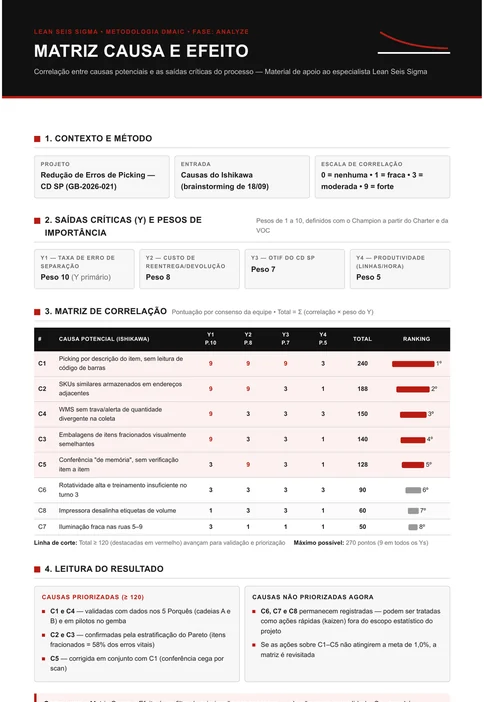

7. Matriz de causa e efeito com nota de corte

Matriz de causa e efeito do projeto, com as saídas ponderadas, as oito causas pontuadas e a linha de corte em 120 pontosDepois da multivotação vem o critério escrito, e essa é a função da matriz dentro do Lean Seis Sigma. As saídas recebem peso, as causas recebem nota de relação com cada saída. A soma ponderada ordena a fila sem depender de quem falou mais alto na sala.

As oito causas avaliadas somam 240, 188, 150, 140, 128, 90, 60 e 50 pontos. O corte ficou em 120, o que promove cinco causas e barra três. Repare que a ordem da matriz não é a ordem da multivotação, e é exatamente para isso que ela serve. Duas ferramentas que concordam sempre significam que uma delas está sendo preenchida para agradar a outra.

A causa de 240 pontos é a separação por descrição sem leitura de código, e ela lidera nas duas ferramentas. Quando o método qualitativo e o método ponderado apontam para o mesmo lugar, o projeto de Lean Seis Sigma ganha uma decisão fácil. As divergências no meio da tabela é que exigem conversa.

O que a matriz não faz é escolher solução. Ela ordena causas. O erro de leitura mais comum que eu vejo em projeto de Lean Seis Sigma é tratar a nota como orçamento e mandar a causa mais pontuada direto para a execução. Entre esta matriz e o plano existe ainda a triagem de esforço e impacto, e é lá que a restrição de dinheiro entra.

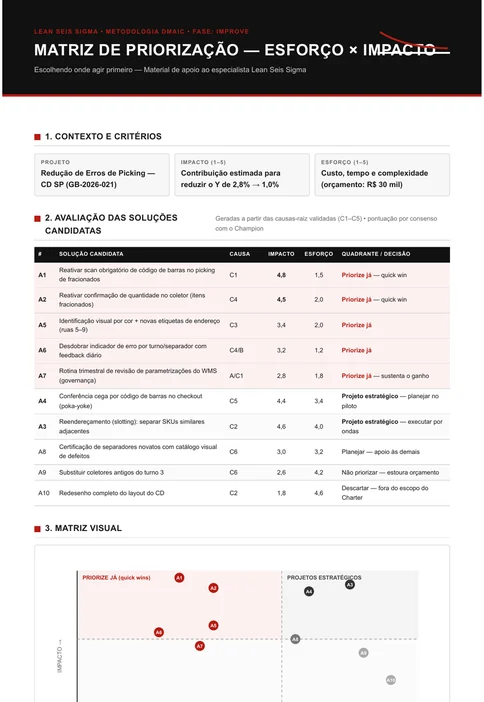

8. Matriz de esforço e impacto das dez soluções

Matriz de esforço e impacto com dez soluções pontuadas, quadrantes de ganho rápido, projeto, preenchimento e descarte, e a decisão registrada para cada açãoDez soluções entram na página, cada linha com duas notas e a decisão registrada ao lado. O quadrante de priorizar já ficou com cinco soluções, e as duas de melhor relação são travas de sistema. A leitura de código no picking, avaliada em 4,8 contra 1,5, e a confirmação de quantidade no coletor, 4,5 contra 2,0. Nenhuma das duas pede compra. São parametrização do sistema que a operação já usa, e cada uma morde uma causa-raiz validada com teste no gemba.

O quadrante de projeto estratégico ficou com as duas soluções caras. A conferência cega por código de barras no checkout, 4,4 de impacto contra 3,4 de esforço, e o reendereçamento que separa os itens semelhantes de endereços vizinhos, 4,6 contra 4,0. A matriz não traz coluna de custo por solução. O preço das duas, R$ 8,6 mil e R$ 14,8 mil, só vai aparecer no plano de ação. As duas resolvem, as duas demoram, e as duas competem pelo mesmo orçamento de R$ 30 mil. É aqui que a matriz do Lean Seis Sigma vira instrumento de negociação, e não de cálculo.

A matriz fecha com R$ 27,4 mil de total priorizado e R$ 2,6 mil de folga. Repare no que esse número esconde. As cinco do quadrante imediato somam R$ 4 mil. Os R$ 23,4 mil restantes são exatamente as duas do quadrante de projeto, que a mesma frase chama de priorizadas. A oitava solução, a certificação de novatos com catálogo visual, saiu marcada como planejar e apoio às demais, e depois não aparece em nenhuma linha do plano de ação. Documento de melhoria com decisão registrada e sem rastro do que aconteceu depois é o começo silencioso de um projeto que ninguém consegue auditar em dezembro.

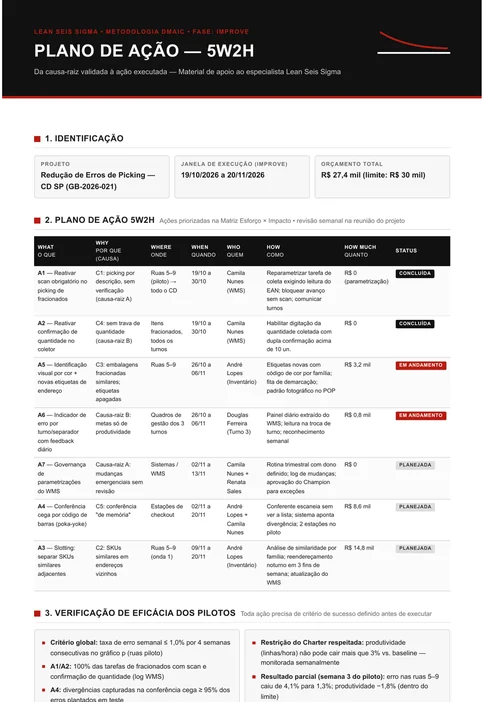

9. Plano de ação 5W2H com sete linhas e status

Plano de ação no formato 5W2H com sete linhas, responsável, prazo, local, justificativa, método e custo de cada ação, além do status de execuçãoSete linhas, cada uma com o que, por que, onde, quem, quando, como e quanto. É o documento mais operacional do pacote e o único que um supervisor consegue usar sem treinamento prévio. As datas vão de 19 de outubro a 20 de novembro de 2026, em janelas curtas de duas a três semanas.

Duas linhas aparecem concluídas, as duas de parametrização. Duas estão em andamento, a identificação visual por cor nas ruas 5 a 9 e o indicador de erro por turno. Três seguem planejadas, incluindo as duas caras. Ler o status junto do custo mostra a ordem real de execução. Primeiro o que não precisa de aprovação, depois o que precisa de compra.

Aqui aparece a primeira divergência séria do pacote de Lean Seis Sigma. A matriz mandou cinco ações para execução imediata, o plano tem sete, e as duas linhas extras são justamente as caras do quadrante de projeto. A promoção em si está registrada: a matriz já previa o planejamento das duas ainda no Improve. O que não está escrito é quem decidiu gastar R$ 23,4 mil dos R$ 27,4 mil no que a triagem tinha classificado como projeto, e não como ação do ciclo.

A segunda divergência é de calendário. O piloto de cinco ruas roda de 19 de outubro a 20 de novembro. O plano de controle começa em 23 de novembro, três dias depois. Não sobra janela para avaliar o piloto antes de padronizar. Numa revisão de fase, esse é o ponto em que eu seguraria a passagem para Control.

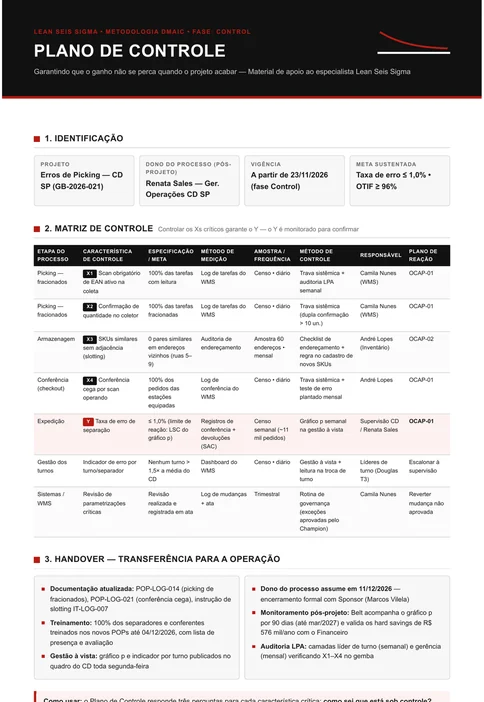

10. Plano de controle com quatro variáveis de entrada

Plano de controle do projeto com sete itens, quatro variáveis de entrada, especificação, método e frequência de verificação, responsável e reação previstaSete itens, e a escolha inteligente deste plano de controle de Lean Seis Sigma está na proporção. Quatro variáveis de entrada para um único indicador de resultado. Vigiar apenas a taxa de erro é descobrir o problema depois que ele chegou ao cliente. Vigiar leitura de código, confirmação de quantidade, endereçamento de similares e conferência cega é descobrir antes.

Cada linha tem especificação numérica, método e frequência de verificação, responsável e reação. A verificação das duas travas de sistema é censo diário automático, o que custa nada porque o próprio sistema registra. O endereçamento é amostra de 60 endereços por mês, e a conferência cega é testada com erro plantado uma vez por mês.

A vigência começa em 23 de novembro de 2026 sob a gerência de operações. Essa transferência de dono é o item que mais falta em pacote de projeto que eu recebo para revisar. Plano de controle sem nome de dono na primeira página é um documento que sobrevive até a primeira mudança de prioridade.

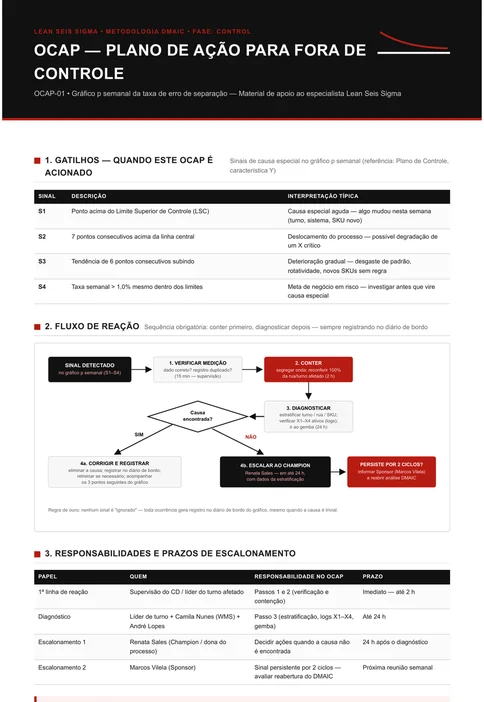

11. OCAP com gatilho, prazo e degrau de escalada

Plano de reação OCAP do projeto com dois protocolos, quatro gatilhos de acionamento, fluxo em quatro passos com prazo por degrau e critério de reabertura do DMAICDois protocolos. O primeiro trata da taxa de erro e das travas de sistema, e tem quatro gatilhos. Ponto acima do limite superior de controle. Sete pontos seguidos acima da linha central. Tendência de seis pontos consecutivos subindo. E taxa semanal acima de 1,0% mesmo dentro dos limites.

O fluxo tem quatro passos e prazo em cada um. Verificar a medição em 15 minutos, porque alarme de gráfico nasce muitas vezes de registro duplicado ou de dado errado. Conter com reconferência total da rua em 2 horas. Diagnosticar em 24 horas com os dados estratificados. Corrigir ou escalar. Persistindo por dois ciclos, o DMAIC é reaberto, e essa frase é o que impede o plano de virar rotina de apagar incêndio.

O segundo protocolo cuida do endereçamento e dá 48 horas para separar itens semelhantes que apareceram em endereços vizinhos. Prazo curto e ação específica. Um plano de reação que diz analisar a causa e tomar as providências cabíveis não é plano de reação, é um parágrafo de conforto para auditoria.

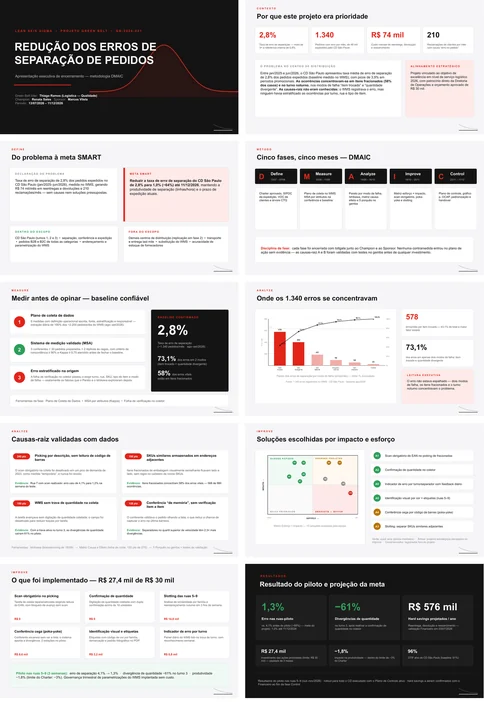

12. Apresentação executiva de encerramento em 13 slides

Apresentação executiva de encerramento do projeto GB-2026-021 com 13 slides, resultado do piloto, ganho projetado, lições aprendidas e próximos passosTreze slides que contam o projeto inteiro de Lean Seis Sigma, do problema ao próximo passo, em formato de reunião curta de encerramento. O slide de resultados traz o piloto de cinco ruas com queda de 4,1% para 1,3%, que o deck chama de 68%. O mesmo slide traz o ganho anual projetado de R$ 576 mil e os R$ 27,4 mil de investimento das ações priorizadas.

Aqui moram as contradições que valem a leitura crítica de qualquer case de Lean Seis Sigma. O termo de abertura contratou 64% de redução sobre a média geral. O deck comemora 68% sobre a base pior das ruas de fracionados. As duas afirmações são verdadeiras e não são a mesma coisa. Comparar o piloto contra a média do centro inteiro seria a leitura conservadora, e ela não aparece.

O deck também exibe como implantadas três ações que o 5W2H ainda lista como planejadas. Trata como realizado um ganho financeiro que hoje é estimativa aprovada em 3 de julho de 2026. A validação do valor realizado só acontece em março de 2027. O critério de encerramento pede quatro semanas seguidas em 1,0% ou menos, e o pacote mostra três semanas em 1,3%. Nada disso apaga o resultado, e tudo isso muda o verbo que se usa para contar ele.

O que eu levaria deste case de Lean Seis Sigma para o meu próximo projeto

Três coisas, e nenhuma delas é sobre ferramenta de Lean Seis Sigma. A primeira é que solução temporária vira permanente por omissão, não por decisão. Ninguém aprovou manter o scan desligado por três anos. Só não existia rotina para revisar. A ação A7, que cria a revisão trimestral de parametrização, custa R$ 0 e é a única do pacote que impede o projeto de precisar acontecer de novo daqui a três anos.

Thiago de capacete, óculos de proteção e colete refletivo em visita técnica, ao lado da maquete de uma planta industrial vista de cimaA segunda é sobre meta. A cadeia B dos 5 Porquês termina em um sistema de metas que só mede linhas por hora. O resultado disso não é preguiça. É gente rápida errando mais, com 2,3 vezes mais divergência no quartil superior de velocidade. Quem define o indicador define o comportamento. Um Green Belt que aprende a ler o sistema de metas antes de olhar o operador economiza meses de projeto.

A terceira é a mais desconfortável e é a razão de eu ter escrito a abertura do jeito que escrevi. Este projeto de Lean Seis Sigma não terminou. O critério de encerramento pede quatro semanas consecutivas com erro semanal em 1,0% ou menos, e o pacote mostra três semanas com 1,3%. O ganho financeiro segue como estimativa aprovada e aguarda a assinatura do realizado. Três ações estão planejadas e aparecem como implantadas no deck. Nada disso invalida o projeto, e tudo isso muda a frase que se pode dizer sobre ele em voz alta.

Se você chegou até aqui procurando um modelo para copiar, copie os documentos e não as conclusões. As causas-raiz daqui pertencem a este centro de distribuição. O que se replica em outros cases de sucesso é o caminho do Lean Seis Sigma. Estratificar o defeito na origem, priorizar com critério escrito e validar a causa no gemba antes de investir. Depois pilotar em uma rua antes de escalar para nove, e deixar um plano de reação escrito para o dia em que o indicador voltar a subir. Os doze modelos em branco ficam no kit de ferramentas Lean Seis Sigma. E quem quiser liderar um projeto desse tamanho com método encontra a formação na academia de certificação.

Perguntas frequentes

O projeto atingiu a meta de reduzir o erro de separação?
Não do jeito que o termo de abertura definiu. O documento contratou a queda de 2,8% para 1,0% na média do centro de distribuição, o que dá 64%. O que o pacote comprova é o piloto em cinco ruas de fracionados, que caiu de 4,1% para 1,3%, o que dá 68% sobre uma base pior e mais concentrada. Além disso o critério de encerramento pede quatro semanas seguidas com erro semanal em 1,0% ou menos. O resultado apresentado tem três semanas em 1,3%. O projeto de Lean Seis Sigma está muito perto e ainda não fechou. A diferença entre essas duas frases é o que distingue relatório de propaganda.
Os R$ 576 mil por ano de ganho já entraram no resultado da empresa?
Ainda não. O número é projeção baseada na extrapolação do piloto. O charter aprovou o valor como estimativa em 3 de julho de 2026. A validação do ganho realizado está marcada para março de 2027, depois de 90 dias de acompanhamento do Green Belt. Os R$ 27,4 mil também pedem cuidado. O valor é o total das sete linhas do plano de ação, e três delas ainda estão como planejadas. Do caixa saíram os R$ 4 mil das duas ações em andamento. Em projeto de Lean Seis Sigma vale a regra simples. Ganho anunciado antes de a controladoria assinar é estimativa, e quem apresenta como realizado gasta a credibilidade que vai precisar no próximo projeto.
Por que a produtividade caiu se o termo de abertura mandava mantê-la?
Porque as duas travas de sistema custam tempo por linha separada. Ler o código de barras de cada item e confirmar quantidade acima de 10 unidades acrescenta segundos que se acumulam ao longo do turno. O pacote registra queda de 1,8% em linhas por hora. A restrição escrita era manter a produtividade, então tecnicamente ela foi violada. O que o projeto argumenta é que o retrabalho evitado devolve mais tempo do que a conferência consome. O argumento é plausível e não está demonstrado com dado no pacote. Essa é uma das perguntas que eu levaria para a reunião de encerramento.
Dá para copiar este case de Lean Seis Sigma para outro centro de distribuição?
Copie os documentos e o caminho, não as conclusões. As duas causas-raiz aqui são uma trava de leitura desativada em 2023 e um sistema de metas que só mede velocidade. Outro centro pode ter a leitura ativa e errar por iluminação, por rotatividade ou por layout. O que se replica é o método do Lean Seis Sigma. Estratificar o erro na origem por turno, rua, tipo de item e modo de falha. Priorizar com critério escrito, validar a causa com teste antes de investir e pilotar antes de escalar. Ferramenta é portátil, causa-raiz não é.
Quais são as divergências entre os documentos deste case?
São seis, e eu deixei todas visíveis de propósito. O plano de ação tem sete linhas enquanto a matriz de esforço e impacto mandou cinco para execução imediata. As outras duas são as caras do quadrante de projeto, e nenhum documento diz quem autorizou gastar nelas R$ 23,4 mil. O plano de controle começa três dias depois do fim do piloto, sem janela de avaliação. A apresentação mostra como implantadas três ações que o plano lista como planejadas. O ganho aparece como realizado e ainda é projetado. O percentual de redução muda de base entre o termo de abertura e o deck. E o deck atribui ao termo de abertura um limite de queda de 3% na produtividade que o documento não escreve. Pacote real de Lean Seis Sigma tem costura à vista, e aprender a enxergá-la vale mais do que ler um case impecável.
Por qual documento eu começo se estou montando meu primeiro projeto?
Pelo termo de abertura e pelo plano de coleta de dados, nessa ordem. O termo de abertura obriga você a escrever problema, meta, escopo e ganho antes de ter uma solução na cabeça. É o filtro que impede projeto de virar execução de ideia pronta. O plano de coleta obriga a definir o que conta como defeito e a provar que a medição é confiável. É o que impede o time de discutir três meses em cima de um dado que ninguém sustenta. Pareto, Ishikawa e 5W2H são fáceis de preencher depois que esses dois estão de pé.
Thiago Coutinho
Escrito por
Thiago é engenheiro de produção, pós-graduado em estatística e mestre em administração pela UFJF. Especialista Black Belt em Lean Six Sigma, trabalhou na Votorantim Metais e MRS Lo…
