Metodologias & Qualidade

Fases do Lean: estabilidade, fluxo e sistema puxado, nessa ordem

Um especialista em operações e cadeia de suprimentos explica a sequência que evita o erro mais comum da implantação, por que a resistência aparece no diagnóstico e como priorizar falhas antes de ter dado.

Thiago Coutinho
Publicado em 7 de out de 2026  ·  Atualizado em 7 de out de 2026  ·  11 min de leitura

As fases do Lean são três, e a ordem importa: primeiro a estabilidade, que torna processo e máquina confiáveis; depois a criação de fluxo, que faz o material andar; e só então o sistema puxado, em que o consumo comanda a produção. Pular a primeira para chegar logo à terceira é o erro que mais trava a implantação, porque fluxo e puxado não se sustentam em cima de processo instável.

A sequência vem de uma conversa do VoittoCast, no quadro Papo de Especialista, conduzida por Julio. O convidado é arquiteto de formação, tem MBA com ênfase em operações pela Universidad Simón Bolívar e fez carreira em cadeia de suprimentos. Ele respondeu em espanhol, e as falas citadas aqui ficam no original.

Além da ordem das fases do Lean, o episódio traz três coisas que costumam faltar nos manuais. São elas: por que a resistência aparece justo no diagnóstico, por que a cultura de castigo e recompensa trava qualquer mudança e um atalho para ter o Pareto de falhas antes de ter o dado coletado.

Lean é filosofia, e a ferramenta vem depois

Perguntado sobre as principais ferramentas, o convidado começa recusando a pergunta, antes de chegar às fases do Lean. “Para mí Lean no es una caja de herramientas mágicas que resuelven todos los problemas mágicamente”, diz ele. Para ele, o método é uma maneira de fazer bem as coisas, de focar em resultado e de aprender a aprender, e as ferramentas são o meio para chegar lá.

A consequência prática é que a ferramenta pode mudar com o tempo, e ele não se surpreenderia se aparecessem outras. O que não muda é o raciocínio: identificar o problema, entender as consequências, achar a causa raiz e só então escolher, do grupo de ferramentas disponíveis, a que ataca aquela causa. É a mesma crítica que o blog faz no guia de como implementar Lean Manufacturing: começar pela ferramenta é começar pelo fim.

Quais são as fases do Lean

Dentro desse raciocínio, ele organiza a implantação em três fases do Lean, e diz que é a forma que mais facilitou o trabalho dele. Com ela, “permitimos que la implementación vaya desde lo más básico hasta lo más complejo y lo más difícil de implementar”.

  • Estabilidade ou confiabilidade: trabalho padronizado, cadeia de ajuda, identificação de anormalidades e centerline, para que processos e máquinas sejam confiáveis;
  • Criação de fluxo: plano para cada peça, ponto de uso, mizusumashi e milk run, para que o material ande;
  • Sistema puxado: Kanban, roda de produção e supermercado, para que o consumo comande.

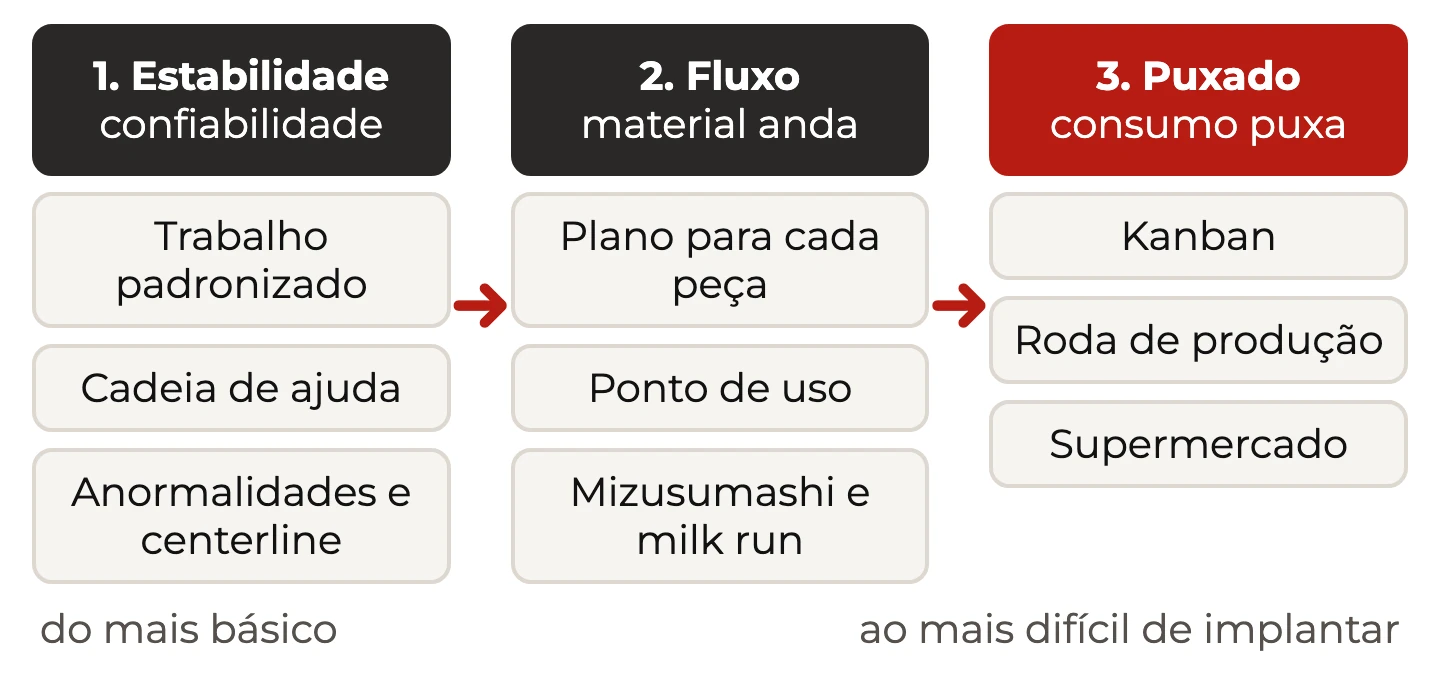

As três fases do Lean em sequência, estabilidade, criação de fluxo e sistema puxado, com as ferramentas típicas de cada uma
As três fases do Lean na ordem do convidado, do mais básico ao mais difícil, com as ferramentas que ele cita para cada uma.

A ordem não é arbitrária. O sistema puxado é o mais difícil porque depende de tudo que vem antes: o puxado só funciona com fluxo, e o fluxo só funciona se a máquina e o processo entregam o mesmo resultado todo dia. O Lean Enterprise Institute define a produção puxada como a que reabastece só o que o cliente seguinte consumiu, e é exatamente essa precisão que exige base estável.

Por que a estabilidade vem primeiro

Julio reforça pelo lado do erro que vê em campo. Muita gente não sabe por onde começar a jornada, e a resposta dele é sempre a mesma: “empieza con la estabilidad”. Não dá para meter fluxo ou sistema puxado onde não há estabilidade.

Entre os erros de quem atravessa as fases do Lean, o blog já listou por que o Lean fracassa, e pular a estabilidade está entre os modos de falha. O que o episódio acrescenta é o motivo de ordem cultural: a primeira das fases do Lean também é a que acostuma as pessoas a mudar, antes que a mudança fique cara.

Por onde começar dentro da primeira fase

A recomendação geral dele é usar primeiro as ferramentas mais simples, mais fáceis e mais rápidas de implantar. Isso treina a equipe para os processos de mudança e tem a vantagem de gerar resultado logo, o que convence a organização de que o processo funciona.

Na prática, “Generalmente comenzamos con trabajo estándar y cadena de ayudas, que son las herramientas más básicas y son las que pueden generar resultados en un corto tiempo”.

E o lugar é a produção, não o escritório. Além de ser onde se agrega valor ao produto, é onde o antes e o depois ficam fisicamente visíveis. Num projeto que atravessa as fases do Lean, esse resultado visível não é vaidade: é o argumento que compra tempo para a terceira fase, que é a demorada.

O 5S que só deixa a mesa bonita

O exemplo que ele dá de ferramenta aplicada por moda é o 5S. A empresa implanta porque está em voga e “porque es muy bonito ver los escritorios organizados, pero la gente realmente no entiende cuál es el trasfondo”.

A correção é de propósito: “la herramienta 5S tiene que ser una herramienta de productividad”. Deixar tudo arrumado e bonito não basta. Na leitura das fases do Lean, o 5S entra na estabilidade quando resolve um problema do processo, como a busca de ferramenta ou o material fora do ponto de uso, e não como decoração.

O líder estratégico olha para dois lados

Para o convidado, o líder estratégico é o agente de mudança da implantação, e trabalha em duas direções. A primeira é o time. Mudança é difícil, leva tempo e nem sempre dá certo, e há o momento em que a equipe diz que já tentou várias vezes e não conseguiu. É ali que o papel do líder fica crítico: admitir que fracassaram e seguir até o resultado.

A segunda direção, diz ele, costuma ser esquecida: a diretoria. “El líder estratégico tiene que ser el puente entre todo el proceso de cambio que está logrando la empresa y también la dirección”. Cabe a ele convencer o nível diretivo e ganhar o tempo e o apoio para que a mudança continue.

Somam-se mais duas responsabilidades: conseguir os recursos (tempo, gente e, provavelmente, algum investimento) e mudar a cultura. Atravessar as fases do Lean leva tempo, e projeto de transformação costuma morrer no trimestre em que ninguém defendeu o prazo dele.

A cultura de castigo e recompensa trava a mudança

A maioria das empresas, diz ele, trabalha sob uma lógica simples: “Lo hago bien, me recompensan. Lo hago mal, me castigan”. O problema é que mudança exige risco, porque ninguém sabe de antemão se vai funcionar, como vai funcionar ou quando.

A conclusão é mecânica, não moral. Se o erro é punido e a mudança exige errar, a mudança não acontece. A saída é a cultura de aprendizagem, que premia quem assume “riesgos calculados, riesgos consentidos, riesgos que siguen la estrategia de la empresa”, mesmo quando erra, desde que aprenda e implemente algo para o erro não voltar.

As três qualificações importam: não se trata de premiar qualquer erro. E ele sugere um teste para quem duvida: olhar as empresas de sucesso e contar quantas vezes fracassaram antes de acertar.

Por que a resistência aparece no diagnóstico

A explicação mais específica do episódio é sobre o momento em que o projeto trava. Toda mudança começa identificando onde estão os problemas e as oportunidades, e esse é talvez o ponto mais crítico da implantação. “Porque estos problemas son hechos por personas”.

Com o diagnóstico, os erros ficam evidentes, e é difícil aceitar, depois de um bom esforço, que se cometeu um erro, ou que se faz algo há muitos anos de um jeito que pode melhorar. A pessoa toma como pessoal, assume uma atitude defensiva e entra no ciclo do não é culpa minha, e o que isso produz vem em escala.

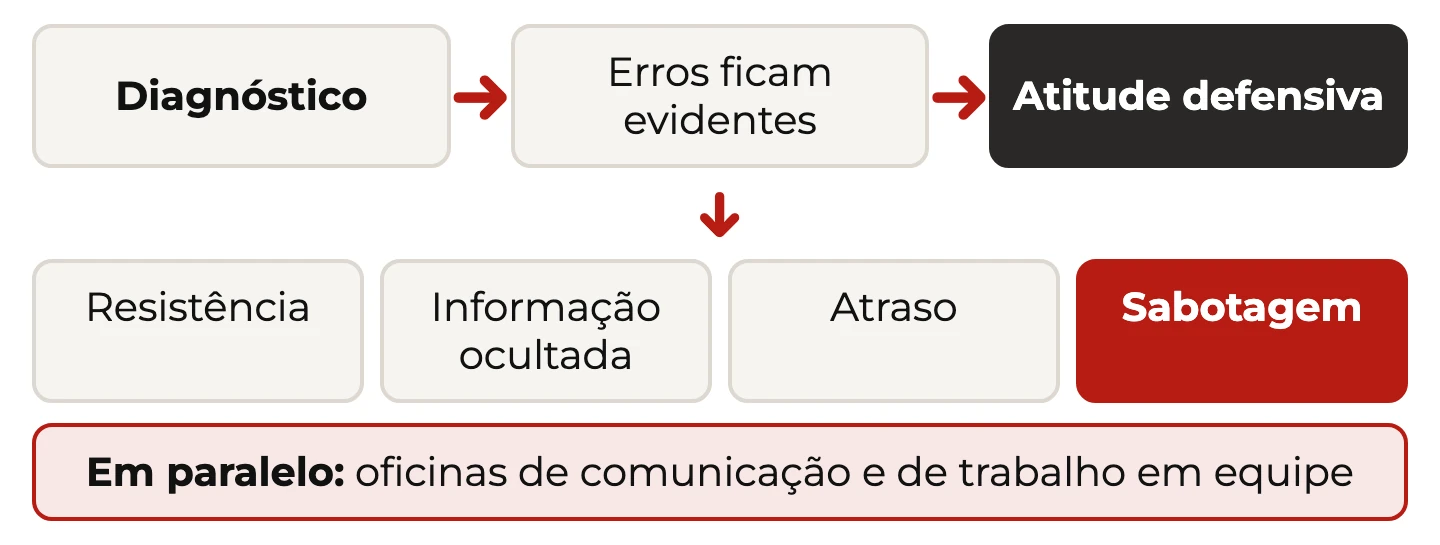

Do diagnóstico à atitude defensiva e às quatro reações: resistência, informação ocultada, atraso e sabotagem, com as oficinas em paralelo
O caminho que o convidado descreve do diagnóstico à sabotagem, e o remédio que ele aplica em paralelo com a implantação.

A resistência à mudança pode aparecer como falta de colaboração, informação ocultada, atraso no cronograma e até sabotagem. O remédio, além do papel do líder, são oficinas de comunicação e de trabalho em equipe, feitas em paralelo com a implantação, e não depois, para criar um ambiente de transparência e colaboração.

Ele resume com um ditado: “a las personas les gustan los cambios. Lo que no les gusta es el dolor que pueden generar los cambios”.

Pareto de falhas antes de ter o dado

Sobre indicadores, ele lembra que o resultado final é a rentabilidade e o nível de serviço ao cliente, mas que não dá para trabalhar direto com ele, porque “es un indicador reactivo”. O caminho é montar a árvore de indicadores até chegar aos que a equipe consegue mover.

Dentro dela, o indicador que aparece em toda parte é o Pareto de frequência de falhas, num processo ou numa máquina. O problema é obtê-lo: é preciso listar todas as falhas possíveis, normalizar, padronizar e treinar as pessoas para registrar até ter números estatisticamente significativos. “Y esto se lleva un tiempo y es un tiempo muy valioso”.

O atalho é a opinião de especialistas. Converse com os operadores e com quem executa o processo: “Ellos conocen muy bien la falla”, e, na conta dele, com 90% de confiabilidade conseguem dizer qual é a principal. Começa-se por ela, enquanto o sistema de registro é montado em paralelo.

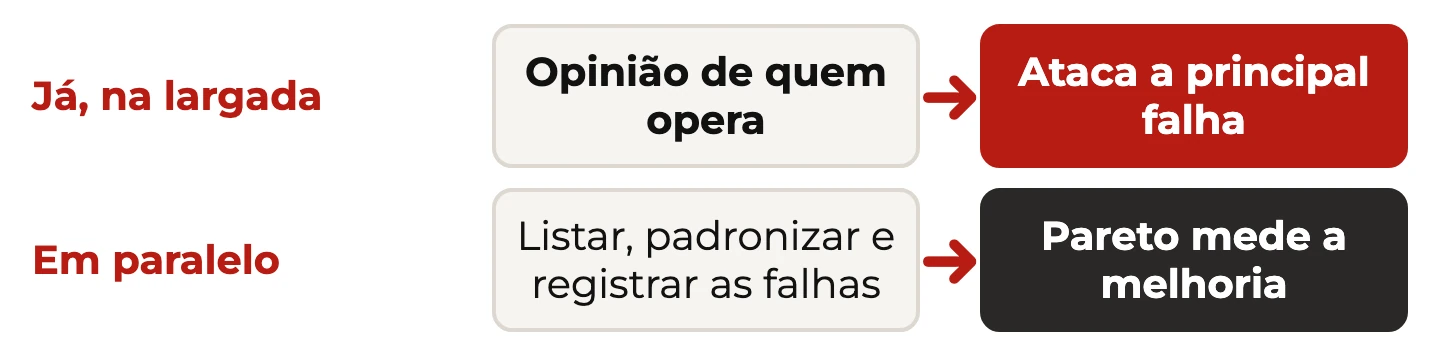

Duas trilhas em paralelo: a opinião dos operadores aponta a falha a atacar já, e o sistema de registro nasce para medir a melhoria
O atalho do convidado: a opinião de quem opera escolhe o alvo, e a coleta montada em paralelo mostra quanto se melhorou.

Assim, duas coisas acontecem ao mesmo tempo. O projeto ataca a falha certa logo na largada da primeira das fases do Lean, e a coleta passa a servir para provar o ganho, não para escolher o alvo. Esperar o dado perfeito consome justo o tempo em que o projeto ainda tem fôlego.

As fases do Lean ajudam na certificação

Perguntado sobre certificações, ele descreve uma relação de complemento. Quem trabalha com ISO já tem meio caminho andado com o trabalho padronizado, porque a forma de trabalhar está documentada e definida da melhor maneira possível. O blog detalha essa ponte em ISO 9001 e Lean.

O segundo elo é a segurança. Parte importante da estabilidade, a primeira das fases do Lean, é a segurança do produto e a do trabalho das pessoas, e isso também ajuda nas certificações de segurança. Por fim, a própria cultura de mudança facilita qualquer outra certificação em que a empresa esteja trabalhando.

Indústria 4.0 facilita o sistema puxado

O convidado percorre as quatro revoluções industriais: a máquina a vapor, a esteira que viabilizou a produção em série, a entrada do computador e dos controladores na produção por volta da década de 1970. A quarta é a digitalização total, com sensores, inteligência artificial e realidade virtual.

Para ele, a quarta casa bem com o Lean: integra cliente e empresa, faz a informação correr quase em tempo real, aproxima fornecedores, que considera o ponto mais crítico da implantação, e deixa o desperdício evidente. Das fases do Lean, a que mais ganha é a última, o sistema puxado. A roda de produção, por exemplo, “era algo prácticamente mágico, algo que dependía muchísimo de las habilidades y el entrenamiento del operador”, e a inteligência artificial reduz essa dependência.

A ressalva é econômica. A Indústria 4.0 começou na Alemanha, onde o salário mínimo é de outra ordem, e por isso vai demorar na América Latina. “Pero de que va a llegar, va a llegar”, diz ele, e o recado é estar preparado, porque a mudança chega mais rápido do que se espera. Para o primeiro passo, vale ler por onde começar a Indústria 4.0.

Três conselhos para quem começa na área

  1. Manter-se atualizado: estudar o que já sabe para não perder, aprender ferramentas e conceitos novos e desenvolver soft skills, como trabalho em equipe e comunicação;
  2. Cultivar paciência e perseverança: as mudanças levam tempo, e é fácil se frustrar quando as coisas atrasam ou não saem como o previsto;
  3. Sentir satisfação com a melhoria: ver a alegria do operador cujo trabalho passou a agregar valor é o que mantém a motivação, e quem não sente isso, diz ele, talvez não devesse trabalhar na área.

Gabriel, head de produtos do Grupo Voitto, fecha o episódio com a síntese: “el comando y control no combina con el Lean”. Se a equipe não se sente num ambiente seguro para assumir riscos controlados, fazer testes e pequenos ajustes, a empresa não sai do lugar, por mais bem desenhadas que estejam as fases do Lean. Quem quiser ir além da implantação encontra o tema em como sustentar a transformação Lean.

Ouça o episódio completo

A conversa completa está no VoittoCast, no quadro Papo de Especialista, conduzido por Julio. É o episódio 37, e o áudio é em espanhol.

Perguntas frequentes

Quais são as fases do Lean?
Três, nesta ordem: estabilidade ou confiabilidade, com trabalho padronizado, cadeia de ajuda, identificação de anormalidades e centerline; criação de fluxo, com plano para cada peça, ponto de uso, mizusumashi e milk run; e sistema puxado, com Kanban, roda de produção e supermercado.
Por que começar o Lean pela estabilidade?
Porque fluxo e sistema puxado dependem de processo e máquina confiáveis. Sem estabilidade, o fluxo para e o puxado não tem como reabastecer só o consumido.
Por onde começar dentro da primeira fase?
Por trabalho padronizado e cadeia de ajuda, as ferramentas mais básicas e que dão resultado em pouco tempo, e pela produção, onde o antes e o depois ficam visíveis.
Por que o 5S costuma dar errado?
Porque é implantado por moda e como estética. O 5S tem que ser uma ferramenta de produtividade, ligada a um problema do processo, e não só deixar tudo arrumado.
Como priorizar falhas sem ter dados?
Com opinião de especialistas: os operadores conhecem a principal falha. Ataca-se essa falha enquanto o sistema de registro é montado em paralelo, para medir a melhoria.
Por que a cultura de castigo e recompensa atrapalha a melhoria?
Porque toda mudança envolve risco. Se o erro é punido, ninguém assume o risco. A alternativa é premiar o risco calculado, consentido e alinhado à estratégia, desde que gere aprendizado.
Qual o papel do líder estratégico na implantação do Lean?
Motivar o time nos momentos de fracasso e ser a ponte com a diretoria, garantindo tempo, recursos e apoio para que a mudança continue, além de mudar a cultura.
Thiago Coutinho
Escrito por
Thiago é engenheiro de produção, pós-graduado em estatística e mestre em administração pela UFJF. Master Black Belt em Lean Seis Sigma, trabalhou na Votorantim Metais e MRS Logísti…
