Metodologias & Qualidade

Yokoten: o guia da expansão horizontal, com 13 exemplos preenchidos

A etapa que faz a melhoria sair de uma linha e chegar na planta inteira, com o mapa de réplica em cinco campos e 13 exemplos por setor

Thiago Coutinho
Publicado em 8 de set de 2026  ·  Atualizado em 8 de set de 2026  ·  36 min de leitura
Thiago Coutinho falando ao microfone de mão em um evento, de blazer e camiseta preta, com crachá em cordão azul no peito e um apresentador de slides na outra mão, diante de uma tela de projeção clara ao fundo, com o texto Yokoten: o guia da expansão horizontal, com 13 exemplos preenchidos

Yokoten é a palavra japonesa que o Sistema Toyota de Produção usa para uma ideia sem nenhum mistério: o que funcionou aqui tem que funcionar ali. O Lean Enterprise Institute define o termo como “deploying concepts, ideas, or policies horizontally across the company”, ou seja, implantar conceitos, ideias ou políticas horizontalmente pela empresa. No chão de fábrica brasileiro, a tradução que pegou foi expansão horizontal.

Eu conheci o yokoten antes de saber que ela tinha nome. Foi na Votorantim Metais, na unidade de zinco, quando eu ainda era estagiário e trabalhava no programa de manutenção autônoma. A planta fazia formação com uma empresa japonesa que certificava o TPM, e eu acabei liderando as visitas técnicas de benchmarking, em Niquelândia e em outras unidades do grupo.

Visita técnica entre unidades da mesma empresa é a versão mais barata de yokoten que existe. A melhoria já foi paga uma vez. A outra unidade não precisa descobrir nada de novo, precisa só adaptar. Ainda assim, é o primeiro item que sai do cronograma quando o mês aperta.

No livro que eu escrevi, isso não aparece como boa intenção. Aparece como critério de nota. No capítulo 13, sobre World Class Manufacturing, a régua de maturidade do pilar de Melhoria Focada descreve o nível mais baixo assim: “custos locais e perdas são entendidos e priorizados, porém a escolha de temas para melhoria focada carece de análise adequada de custo-benefício. Não há sistema para disseminar horizontalmente o conhecimento adquirido após cada melhoria”.

Repare no que a régua está dizendo. A empresa entende as perdas. Prioriza. Faz kaizen. E mesmo assim tira nota 1, porque o conhecimento não sai do lugar onde nasceu. Yokoten não é o enfeite no fim do projeto. É o que separa o nível 1 do nível 4 na escada de maturidade.

No nível 4 a frase vira outra: “as lições aprendidas são expandidas horizontalmente, e abordagens dedutivas são adotadas”. No nível 5, ela se reduz a seis palavras: “o conhecimento é expandido horizontalmente”. É a mesma ideia medida três vezes, em Guia Prático Lean Seis Sigma (Atlas/GEN), página 107.

E o livro cola a definição no termo em outro pilar. Nos sete passos do pilar de Segurança, o passo 2 é “contramedidas para possíveis acidentes e expansão horizontal (contramedidas em áreas similares)”, na página 104. Áreas similares. É esse o teste, e ele é mais duro do que parece.

Porque “similar” não quer dizer “igual”. Duas linhas com a mesma envasadora podem rodar em velocidades diferentes, com operador de outro tempo de casa e manutenção em outro estágio. Copiar o procedimento sem olhar para isso é o jeito mais comum de matar uma réplica na segunda semana.

O exemplo do Lean Enterprise Institute ajuda justamente por não ser sobre melhoria. Uma válvula com defeito aparece em uma máquina. O yokoten é o processo de garantir que todas as válvulas parecidas daquela instalação, e das outras instalações relevantes, sejam examinadas. Replica-se a checagem, não só a solução.

Neste artigo eu vou pelo caminho que uso quando um cliente pergunta como fazer a melhoria viajar. Onde o yokoten entra no passo 7 do kaizen. Quais são os cinco campos que tiram uma réplica do papel. Por que a condição básica vem antes da cópia. E o que separa yokoten de rollout e de benchmarking, que não são a mesma coisa.

No meio do caminho estão 13 casos de yokoten preenchidos, um por setor, com destino nomeado, prazo, benefício estimado e multiplicador. Cada um na folha de Kobetsu Kaizen do projeto, em PDF, para baixar.

Os casos são ilustrativos. Nomes de pessoas e de empresas não aparecem em nenhum deles, porque o que interessa na réplica é o papel de cada um, não o crachá.

No fim está o mapa em branco, a ferramenta A15 do Kit de Ferramentas WCM da Voitto. Serve para você contratar o seu yokoten em vez de prometê-lo na reunião de encerramento.

O que é yokoten e por que a tradução “expansão horizontal” engana

Yokoten é a prática japonesa de levar horizontalmente para outras áreas o que uma melhoria ensinou em um lugar: o padrão, a contramedida e a checagem. A tradução usual é expansão horizontal. Não é cópia nem comunicado. É réplica com destino nomeado, adaptação ao contexto, prazo, benefício estimado e alguém responsável por multiplicar.

A palavra tem duas partes. Yoko é lado, horizontal. Ten vem de desdobrar, estender. Junto, o sentido é estender para o lado. E é aí que a tradução brasileira começa a enganar, porque “para o lado” virou sinônimo de “para outra fábrica”.

O lado, aqui, não é geográfico. É a similaridade. A linha 2 no mesmo galpão pode ser um destino de yokoten muito mais legítimo do que a planta do outro estado. Basta que use o mesmo equipamento e sofra do mesmo modo de falha. Distância não define parentesco de processo.

O eixo vertical já tem outro nome e outro dono. Desdobrar meta de cima para baixo é desdobramento de diretrizes, o hoshin. O yokoten corre entre pares, na mesma altura da hierarquia, e por isso ele não se resolve com autoridade. Ele se resolve com evidência e com gente treinada.

Três coisas viajam num yokoten. O padrão, que é o procedimento operacional padrão revisado, o CIL e a lição ponto a ponto. A contramedida, que é o dispositivo, a trava, o gabarito. E a checagem, que é o item novo na folha de verificação ou na inspeção periódica.

A terceira é a mais esquecida e a mais barata. Voltando à válvula do Lean Enterprise Institute: examinar todas as válvulas parecidas custa uma manhã de inspeção. Trocar todas custa orçamento. O yokoten começa pela checagem justamente porque ela cabe no bolso de qualquer área.

Uma coisa não viaja: a solução idêntica. Se a área de destino tem outro equipamento, outro volume ou outro nível de trabalho padronizado, o que se replica é o raciocínio da contramedida, não a peça. Réplica sem adaptação é o modo mais elegante de fracassar com documento em dia.

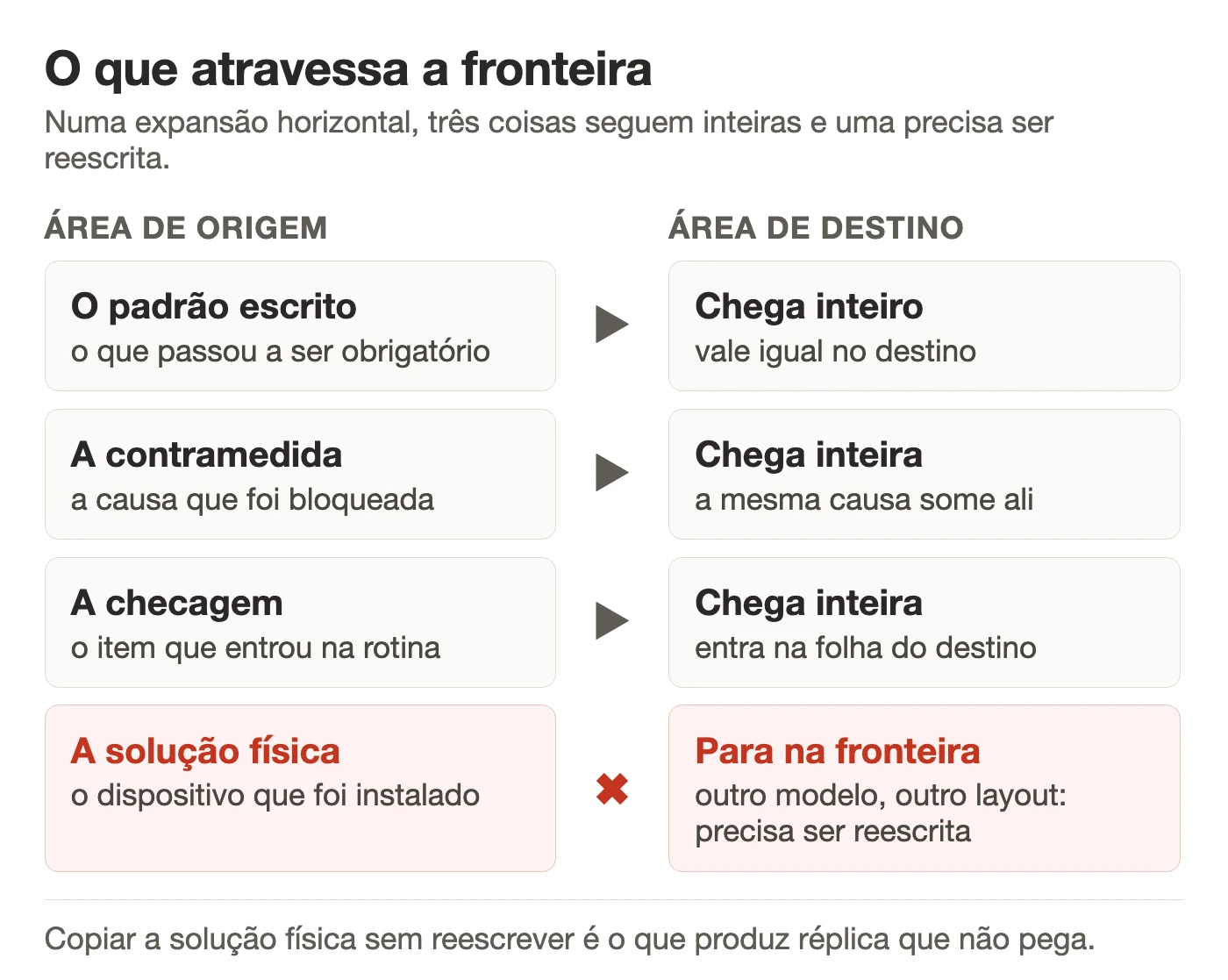

Diagrama do que viaja numa expansão horizontal: padrão, contramedida e checagem seguem para a área similar, enquanto a solução física fica sujeita a adaptação
O que atravessa a fronteira entre duas áreas num yokoten, e o que precisa ser reescrito antes de atravessar.

Repare no que a figura deixa de fora. Não há caixa de “apresentação”. Yokoten não é o slide que circula na reunião mensal de resultados. Um pacote que chega sem multiplicador vira anexo de e-mail, e anexo de e-mail não muda o jeito de trabalhar de ninguém.

O vocabulário do WCM ajuda a manter isso honesto. A área onde a melhoria nasceu chama-se área modelo. Quem leva o pacote para a próxima área chama-se multiplicador, e normalmente é o operador ou o técnico que rodou o piloto, não o engenheiro que escreveu o relatório. Quem viveu o problema ensina melhor do que quem o documentou.

E o registro de tudo isso não é um documento novo. É o mesmo relatório A3 que fecha o projeto, com o campo de replicação preenchido. O yokoten não cria burocracia: ele cobra que um campo já existente pare de sair em branco.

Onde a expansão horizontal entra: o passo 7 do Kobetsu Kaizen

Nos pilares técnicos do WCM, a melhoria focada roda em sete passos, e o yokoten mora no sétimo. O cabeçalho do passo, no formulário que a gente usa, é literal: padronização e expansão, na fase Agir. O que ele cobra é procedimento treinado, quadro do pilar atualizado, réplica horizontal contratada e lição registrada.

A posição importa. O passo 7 vem depois da confirmação do resultado, e isso não é detalhe de sequência. Replicar antes de confirmar é espalhar uma hipótese. Já vi pacote inteiro sair para três áreas com base em duas semanas boas de indicador, e voltar em silêncio no mês seguinte.

Também é por isso que o yokoten é o passo que mais some. Quando o projeto atrasa, o passo 7 é o que fica “para depois do fechamento”. E depois do fechamento a equipe já foi realocada, a sala de guerra virou sala de reunião e o multiplicador voltou para a escala normal.

Cada método de melhoria tem o seu lugar para a mesma pergunta. A tabela abaixo mostra onde o yokoten aparece em cada um, e o que costuma ser cobrado como prova de que ela existe.

MétodoOnde a expansão horizontal apareceProva exigida
Kobetsu Kaizen (WCM)Passo 7, fase AgirÁrea de destino nomeada, prazo e multiplicador definido
Manutenção autônoma (WCM)Ao fechar cada passo na área modeloPróxima área começando pelo passo 1, não pelo passo 3
PDCAEtapa A, junto da padronizaçãoPadrão publicado e treinamento aplicado fora da área piloto
DMAICFase Control, no encerramentoPlano de replicação com dono e data no relatório final
MASPEtapa 7, PadronizaçãoPadrão incorporado e divulgado às áreas equivalentes
8DD6 e D7, ações permanentes e prevençãoAção estendida a produtos e processos similares

Duas linhas dessa tabela merecem atenção. A da manutenção autônoma é a mais violada de todas: como a área modelo já chegou ao passo 3, a tentação é começar a próxima área direto no passo 3. Não funciona. Limpeza inicial com etiquetas existe para revelar o que aquela área específica esconde.

A do 8D é a mais subestimada. O D7 pede prevenção da recorrência em produtos e processos similares, o que é exatamente a definição do yokoten, escrita em outro idioma metodológico. Empresa que roda 8D para o cliente e ignora o D7 está fazendo contenção com nome de solução.

E vale dizer o óbvio: o passo 7 não termina quando o pacote é enviado. Ele termina quando o indicador da área de destino se move. Enquanto isso não acontece, o que existe é intenção com número de protocolo.

O mapa de réplica: os cinco campos que fazem a melhoria viajar

Todo yokoten que eu vi dar certo cabia em cinco campos. Não é modelo de consultoria: é o mínimo que uma área de destino precisa saber para começar segunda-feira. Quando um dos cinco falta, a réplica não morre de imediato. Ela morre devagar, na terceira reunião de acompanhamento, quando ninguém consegue dizer de quem é.

  1. Destino nomeado. Qual área, linha, turno ou unidade. “As demais linhas” não é destino. Se são quatro linhas, são quatro destinos, cada um com sua data.
  2. Adaptação. O que muda em relação ao piloto. Velocidade diferente, outro modelo de equipamento, operador com menos tempo de casa, ausência de um dispositivo. Este é o campo que separa yokoten de fotocópia.
  3. Prazo. Data de conclusão, não mês de referência. O prazo do yokoten é sempre mais curto que o do piloto, porque a descoberta já foi paga.
  4. Benefício estimado. Quanto se espera ganhar naquele destino, na moeda do indicador do piloto. Estimativa declarada é o que permite comparar depois.
  5. Multiplicador. Quem leva. Nome do papel, e alguém que rodou o piloto. Sem esse campo, o pacote fica no servidor.

O quinto campo é o que mais some das planilhas. Já vi mapa de yokoten com destino, adaptação, prazo e benefício preenchidos, e a coluna do responsável escrita como “equipe da área”. Equipe não replica: pessoa replica. Réplica sem dono é aviso de intenção com data.

O segundo campo é o mais mal preenchido. “Sem adaptação” quase nunca é verdade. Se o destino é mesmo idêntico ao piloto em equipamento, volume, turno e maturidade, ótimo, mas escreva isso como afirmação verificada, não como campo em branco. A diferença entre as duas coisas aparece na primeira semana de operação.

Um teste rápido que eu uso na reunião de passo 7: leia o mapa em voz alta e pergunte quem, o quê, onde e até quando. Se a resposta a qualquer uma das quatro for uma generalidade, o campo ainda não está preenchido. É o mesmo raciocínio do 5W2H, aplicado a um objeto específico.

Quer ver os cinco campos antes de preencher os seus? Abra a folha A15 em branco deste artigo.

A folha A15, do Kit de Ferramentas WCM, põe quatro deles em uma folha só, com uma linha por destino, e ainda pede o que replica. O multiplicador não é coluna dela: é orientação do bloco COMO USAR, e vale escrever o nome do papel ao lado da linha. Uma folha por melhoria replicada, não por projeto: se o kaizen gerou três contramedidas diferentes, são três folhas, porque cada contramedida tem parentesco com áreas distintas.

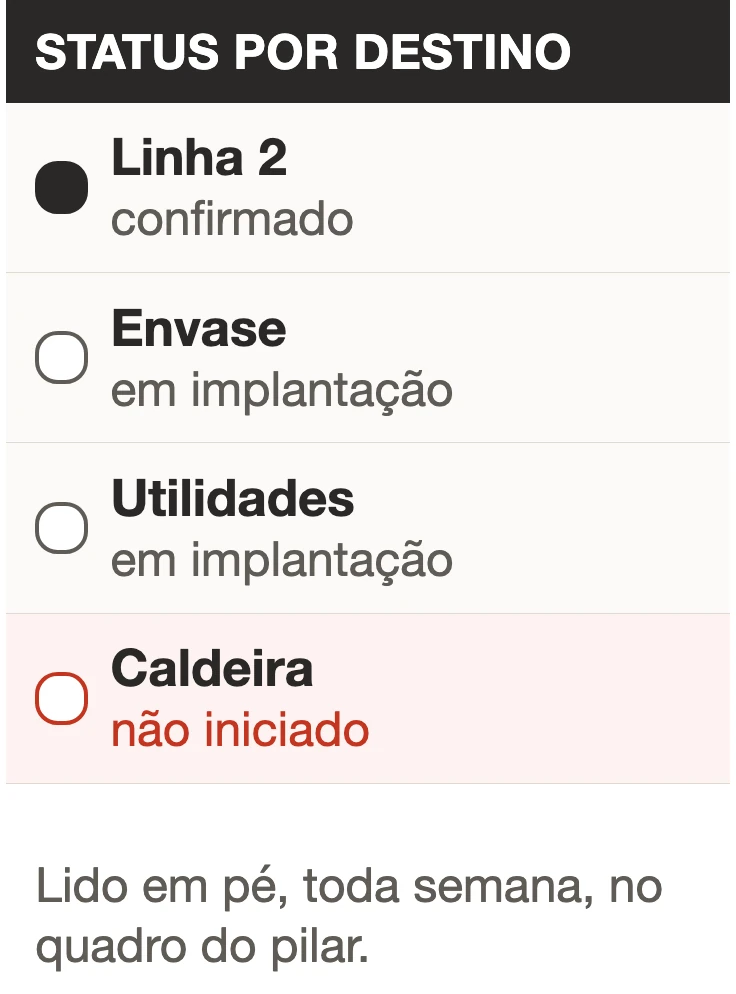

Falta outro campo na folha, e vale acrescentar a mão: o status por destino. Esse campo tem só três estados honestos: não iniciado, em implantação e confirmado. “Confirmado” não é “implantado”. É indicador movido no destino, medido depois da réplica, com o mesmo critério do piloto.

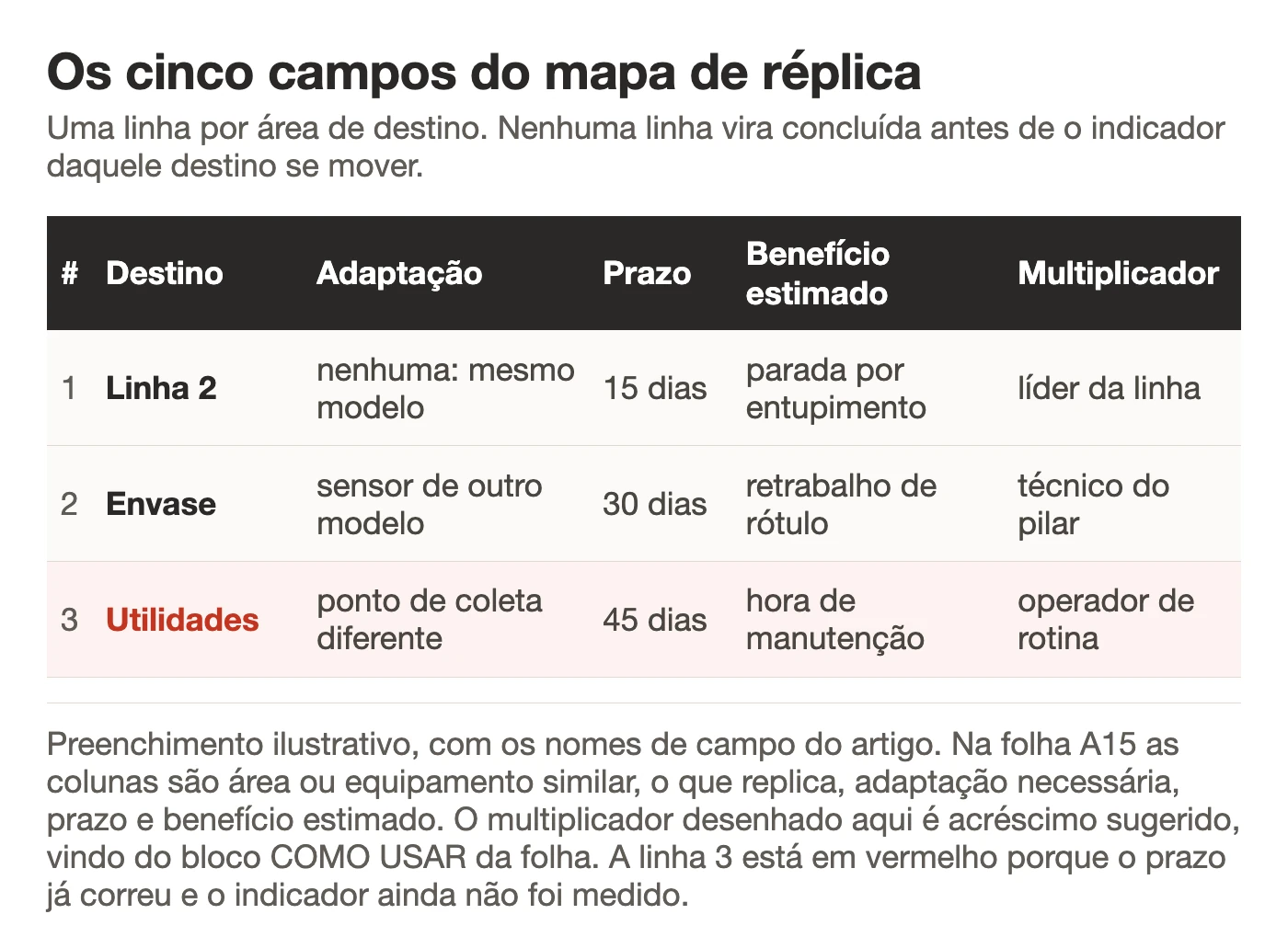

Mapa de yokoten com os cinco campos: destino nomeado, adaptação, prazo, benefício estimado e multiplicador, com uma linha por área de destino
Os cinco campos do mapa de réplica, com uma linha por destino e a linha em vermelho onde o prazo correu antes de o indicador se mover.

Repare que não há campo de “observações”. É proposital. Campo livre em formulário de réplica atrai justificativa, e justificativa preenchida com antecedência é a forma mais educada de avisar que o yokoten não vai acontecer.

Réplica não é cópia: a condição básica vem antes

Existe um pré-requisito que quase nenhum mapa de yokoten declara, e que derruba mais réplicas do que qualquer erro de planejamento. A área de destino precisa estar na condição básica. Equipamento limpo, lubrificado, apertado, com os pontos de inspeção acessíveis. Sem isso, a contramedida chega em cima de um problema mais antigo do que ela.

Ilustração com dois cartões sob a faixa ANTES DE REPLICAR: fora do padrão, a réplica falha e ninguém sabe por quê; em condição básica, a réplica falha e o motivo apareceA condição básica não é etapa preliminar do yokoten. É o que torna a réplica interpretável. Sem ela, não dá para saber se a contramedida falhou ou se o equipamento já estava fora do padrão antes de ela chegar.

O exemplo mais comum é o do dispositivo à prova de erro. Uma linha instala um poka-yoke que impede a montagem invertida e zera o defeito. A linha vizinha recebe o mesmo dispositivo e continua com defeito, porque lá a peça chega com rebarba e o operador força o encaixe. O dispositivo funciona nas duas. O problema de origem é outro.

Foi isso que eu vi na prática nas visitas técnicas do zinco. As unidades tinham o mesmo equipamento e resultados muito diferentes, e a diferença nunca estava na contramedida em si. Estava em quanto da rotina de limpeza e inspeção já era hábito. A unidade que ainda tratava limpeza como faxina não sustentava réplica nenhuma.

Por isso o pacote de yokoten precisa carregar o critério de aceitação junto. Antes de aplicar a contramedida, a área de destino confere três coisas. A rotina de inspeção existe e é cumprida? As anomalias abertas naquele equipamento estão tratadas? O operador foi treinado no padrão anterior? Três perguntas, uma manhã.

Quando a resposta é não, o yokoten não é cancelado. Ele muda de conteúdo. O que se replica primeiro é a manutenção autônoma até o ponto necessário, e só depois a contramedida. Isso alonga o prazo, e é exatamente por isso que o campo de adaptação existe: para o prazo alongado aparecer no mapa em vez de aparecer na desculpa.

Há ainda o caso oposto, que é mais raro e mais bonito. A área de destino tem condição melhor que o piloto e enxerga uma versão mais simples da contramedida. Quando isso acontece, a réplica volta para a área modelo. Yokoten de mão dupla existe, e é o sinal mais confiável de que o mecanismo pegou.

A padronização é o que fecha esse ciclo. Se a versão melhorada não vira o novo padrão corporativo, a empresa passa a conviver com duas maneiras de fazer a mesma coisa, ambas documentadas, ambas corretas. Em seis meses ninguém sabe qual é a boa.

13 exemplos de yokoten preenchidos, com PDF para baixar

A partir daqui o artigo vira consulta. São 13 mapas de yokoten, um por setor, cada um saído de um piloto com número medido e cada um apontando para um destino diferente. Os casos são ilustrativos, montados no formato que a A15 pede, e nenhum deles traz nome de pessoa ou de empresa.

A tabela abaixo é o índice. Leia a coluna do meio como o que já foi provado, e a da direita como o que foi contratado a partir disso. A distância entre as duas colunas é o tamanho do yokoten em cada caso.

SetorO que o piloto entregouPara onde a expansão horizontal foi levada
ProduçãoRetrabalho de 12% para 4,3% em uma linha de montagemA linha 2, mesmo modelo de parafusadeira, em jul/2026, R$ 60 mil/ano
AlimentícioDefeito de peso de 3,4% para 1,6% em uma envasadoraLinhas 01 e 03, do mesmo fabricante, em jan/2027, R$ 490 mil/ano
Produção (elevadores)Retrabalho de portas de 11,6% para 4,8% na planta pilotoPortas de cabina na própria planta em set/2026, e duas plantas do exterior depois
ManutençãoMTTR por OS caindo de 7,4 h a 3,6 h nas duas linhas críticasLinhas 1, 3 e 4, com conclusão em jan/2027, R$ 360 mil/ano
Manutenção (elevadores)Rechamadas de 8,9% para 4,1% na carteira antigaDuas filiais, em set/2026 e out/2026, R$ 900 mil/ano nas duas
LogísticaSeparação errada caindo de 4,1% para 1,3% nas ruas atacadasO CD inteiro até 11/12/2026 e o segundo CD em fev/2027, R$ 310 mil/ano
SaúdeTempo porta-alta reduzido de 4,9 h para 2,7 h no pronto atendimentoTurno noturno em jan/2027 e a unidade de pronto atendimento da filial, R$ 210 mil/ano
HotelariaLiberação de apartamento de 74 min para 43 minSegundo hotel da rede em set/2026, R$ 120 mil/ano, e a cozinha da própria unidade no 4º trimestre
FarmacêuticoPrazo de liberação de lote cortado à metade, para 6,0 diasLaboratório de microbiologia no 1º semestre de 2027, R$ 180 mil/ano
FinanceiroGlosa de medição de 14,2% para 5,9% no consolidadoContratos de reforma do braço hoteleiro no 4º trimestre, R$ 90 mil/ano
ServiçosFaturas B2B com erro de 6,2% para 2,6%Faturamento B2C, com rollout até mar/2027, R$ 180 mil/ano
MarketingConversão de lead de 8,4% para 14,8% em uma célulaEquipe de revenda em set/2026 e reservas diretas em out/2026, R$ 200 mil/ano
SustentabilidadeResíduo de obra de 0,182 para 0,125 m³/m² no consolidadoTorre 3 em set/2026 e a obra vizinha no 1º tri/2027, R$ 540 mil/ano

Os PDFs abaixo trazem a folha de Kobetsu Kaizen inteira de cada caso. Os primeiros blocos trazem a perda, a análise e as contramedidas do piloto. O bloco 7 é onde o yokoten está escrito: destino, prazo, benefício estimado e multiplicador.

1. Produção: o gabarito de aperto que saiu de uma linha e foi para a linha 2

Folha de Kobetsu Kaizen de um caso de produção, com o bloco 7 de padronização e expansão horizontal preenchidoDoze por cento das unidades voltavam por retrabalho de fixação na montagem final. O Pareto concentrou 70% das ocorrências em parafuso frouxo, e foi só nesse modo de falha que o piloto mexeu.

Entrou um gabarito de aperto com sinalização visual, mais um item de conferência no início de turno. O retrabalho fechou em 4,3% contra meta de 5%, e o OEE da montagem final subiu de 66% para 74%, contra meta de 73%. Esse é o tipo de pacote que eu gosto de ver sair primeiro. O que muda de área é pouco: o gabarito e uma linha a mais no início do turno.

Confirmado o número, o passo 7 nomeou o destino, e nomeou um só: a linha 2, que monta a mesma família de produto no mesmo modelo de parafusadeira. O OEE é o indicador que ela passa a acompanhar depois da réplica.

A linha 2 não é cópia do piloto. Viajou o pacote inteiro: o check de calibração dentro da rotina de limpeza e inspeção, a trava e o padrão de operação adaptado ao posto de lá. Escrever “adaptado” nessa célula obriga alguém a refazer o texto antes da data, e essa pessoa precisa ter nome na linha ao lado.

Quem leva são os montadores da linha 1, os que rodaram o piloto, em treinamento no próprio posto, e não o engenheiro do projeto. Julho de 2026 é a data, com R$ 60 mil/ano estimados nessa réplica, valor já lançado no mapa de perdas da planta.

Sobra uma linha nova na folha de verificação do início de turno, cobrando o gabarito. É pouco, e sustenta o pacote inteiro: sem essa linha, o gabarito vira enfeite de bancada em duas semanas.

2. Alimentício: a rotina de bicos que virou padrão das envasadoras irmãs

Folha de Kobetsu Kaizen de um caso de alimentício, com o bloco 7 de padronização e expansão horizontal preenchidoCair de 3,4% para 1,6% de defeito de peso numa envasadora, contra meta de 1,4%, é fechar parcial. Mas o subpeso zerou, que era o risco legal, o produto recuperado somou 7,56 t/mês e os ajustes manuais caíram de 92 para 6 por mês.

A variação estava entre os bicos 5 a 8, com picos de 4,9%. Veio uma rotina de verificação e limpeza dos bicos por turno, com registro em carta de controle e critério de parada, sem investimento em equipamento. Por isso o pacote é fácil de replicar: o que viaja é rotina, não peça.

Duas envasadoras entraram como destino, as das linhas 01 e 03, do mesmo fabricante e com a mesma troca de formato. As duas recebem vedações novas verificadas na condição Q, com SOP e CIL adaptados e carta por bico, e não só a rotina de limpeza. Escrever isso no campo de adaptação é o que separa a afirmação verificada do campo em branco. A estimativa somada é de R$ 490 mil por ano, com data em jan/2027.

Uma terceira linha do mapa não é destino contratado. O quadro de setup padronizado e a Matriz QM do conjunto dosador foram compartilhados com outra planta do grupo, que faz produto diferente. Compartilhar não é replicar, e as duas coisas não cabem na mesma linha com o mesmo status: uma tem prazo e multiplicador, a outra tem um destinatário e a esperança de que ele leia.

Confirmar, aqui, tem critério de máquina e não de conjunto. Se você já tentou confirmar máquina por máquina, sabe por que é esse critério que segura a linha do mapa no lugar. Nenhuma envasadora vira confirmada antes de a carta por bico ficar dentro da meta de 1,4%, com o alerta em 1,8%. Quem vai a cada uma é o operador líder da envasadora piloto.

3. Elevadores: o pacote de portas que começou no corredor antes de atravessar a fronteira

Folha de Kobetsu Kaizen de um caso de produção de elevadores, com o bloco 7 de padronização e expansão horizontal preenchidoEntre dez/25 e fev/26 a planta piloto retrabalhou 1.045 portas de pavimento, 11,6% de cerca de 3.000 portas por mês.

Dois modos de falha respondiam por 61% das ocorrências: dano de pintura em 342 casos (33%) e folga fora de ±1,5 mm em 289 (28%).

Veio um berço de transporte com proteção nas bordas e um dispositivo de conferência de folga na saída da dobra. Simples, barato, e com efeito nos dois modos de falha de uma vez. A meta era 5% e o resultado fechou em 4,8%, uma queda de 57%.

Para onde isso foi contratado, e em que ordem. Primeiro a linha de portas de cabina da própria planta, que usa os mesmos berços e as mesmas cabines, em set/2026. Depois as duas plantas do grupo no exterior, que fabricam a mesma porta em volume menor, em out/2026 e no 1º tri/2027. O primeiro destino fica dentro de casa, e é ele que responde pela maior parte da conta: R$ 180 mil/ano estimados só nessa réplica.

O que muda de destino para destino é o canal, e não o dispositivo. Dentro de casa o pacote passa de linha para linha em treinamento no próprio posto. Para as duas plantas de fora ele viaja pelo book global de melhoria contínua do grupo, que é onde o padrão fica registrado para quem não esteve na sala.

Setembro de 2026 abre, outubro fecha o primeiro destino de fora e o 1º trimestre de 2027 fecha o segundo. O escalonamento é de propósito, para que o multiplicador acompanhe um de cada vez. Quem leva são os operadores da linha 2, que é a área modelo do piloto. O cronograma de implantação dos três está no mesmo mapa, com responsável nomeado em cada linha.

Na cabina a réplica nem chegou a ser corretiva. Os 14 itens de manutenção preventiva de informação, o que a linha 2 aprendeu e devolveu ao projeto, entraram no pacote do equipamento novo antes da partida. A linha atingiu o patamar estável em 3 semanas. O campo pedia adaptação necessária, e a resposta honesta era que a adaptação tinha acontecido meses antes, na prancheta. É o melhor lugar em que um mapa de yokoten pode terminar, sem réplica a fazer porque o projeto já nasceu com ela.

4. Manutenção: o kit de OS que saiu das duas linhas críticas para a planta inteira

Folha de Kobetsu Kaizen de um caso de manutenção, com o bloco 7 de padronização e expansão horizontal preenchidoDuas linhas concentravam 58% da parada corretiva, a linha 2 com 89 h/mês e a linha 5 com 74 h/mês. Em 87 ordens de serviço medidas, o MTTR caiu de 7,4 h para 3,6 h por OS, uma queda de 51%. A parada corretiva da planta foi de 280 para 140 h/mês.

O tempo não estava no reparo. Estava na espera por peça, por ferramenta e por informação. Entrou um kit de OS por família de equipamento, com peças de giro rápido posicionadas na linha, ferramenta dedicada e a análise dos cinco porquês padronizada na abertura da ordem.

O resto da planta é o destino, e o mapa de yokoten foi honesto ao fatiar: as linhas 1, 3 e 4, agrupadas por família de equipamento e não por proximidade física. O que viaja para elas é o pacote inteiro das fases I e II: kits, LPPs, política de mínimo e máximo e a limpeza inicial com etiquetas e CIL. Não é só a lista de peças.

Todo o ajuste está no almoxarifado. O kit do piloto pressupõe estoque na linha, e a política de mínimo e máximo dos itens precisa estar calibrada antes de o kit sair do papel. A réplica começou em 23/11/2026 e a conclusão está prevista para jan/2027. Quem multiplica são os técnicos do piloto, e o benefício adicional estimado é de R$ 360 mil/ano, com as quebras projetadas de 35 para cerca de 13 por mês.

Uma linha ficou com status diferente das outras, de propósito: o modelo de kits por criticidade foi oferecido a uma planta irmã do grupo, e oferecido não é contratado. Não tem data, não tem multiplicador cedido e não entra na conta do benefício. Escrever “oferecido” em vez de “previsto” foi a decisão mais discutida do preenchimento, e é ela que impede esse mapa de prometer o que ninguém assinou.

5. Manutenção de elevadores: a réplica que começou pela carteira mais velha, não pela maior

Folha de Kobetsu Kaizen de um caso de manutenção de elevadores, com o bloco 7 de padronização e expansão horizontal preenchidoNem toda carteira envelhece junto. Aqui, 62% das rechamadas se concentravam em 18% dos equipamentos, cerca de 1.764 elevadores com mais de 15 anos, num total de 8,9% de rechamada sobre 620 atendimentos. A perda estimada era de R$ 2,2 milhões por ano.

O piloto levou a rechamada de 8,9% para 4,1%, abaixo da meta de 4,5%. O que mudou foi um roteiro de inspeção específico para equipamento antigo: troca preventiva de três itens de desgaste e conferência obrigatória no fim do atendimento.

Os indicadores de sustentação vieram junto. O MTBF da carteira crítica saiu de 47 para 104 dias. O MTTR foi de 3,4 h para 2,1 h. São os dois números com que o TPM julga se a manutenção melhorou de verdade.

Duas filiais entraram como destino, escolhidas por perfil de idade dos equipamentos e não por tamanho. Foi decisão deliberada: replicar primeiro onde o parentesco com o piloto é maior dá resultado mais rápido e cria o argumento para a terceira filial.

Escala de técnico é o que muda. O piloto rodou em duas rotas, 260 elevadores, com uma densidade de equipamentos por rota que as filiais não têm. O roteiro precisa ser refeito antes de a réplica valer o mesmo.

Setembro e outubro de 2026 fecham as duas filiais, escalonadas, com R$ 900 mil/ano estimados nas duas. As duas começam pela fase I, como aqui: restaurar a condição básica da carteira crítica antes de ligar o plano novo. Os multiplicadores são os técnicos seniores das duas rotas-modelo, e a fase III, com sensores de vibração no operador de porta, já está estudada para 2027.

6. Logística: a conferência do noturno que virou padrão dos três turnos e do segundo CD

Folha de Kobetsu Kaizen de um caso de logística, com o bloco 7 de padronização e expansão horizontal preenchidoNo turno noturno estava quase metade do problema. A operação separava cerca de 2.200 pedidos por dia com 2,8% de erro. O desdobramento mostrou 58% dos erros em pedidos fracionados e 47% no noturno. Item trocado respondia por 43,1% dos casos, e quantidade divergente por 30,0%.

Dupla conferência por leitura no fracionado, separação física dos itens de embalagem parecida e reposicionamento dos SKUs mais confundidos. O piloto rodou no noturno e levou o erro das ruas atacadas de 4,1% para 1,3%. O OTIF do recorte subiu de 91% para 95,8%, ainda abaixo da meta de 96%.

Dois turnos diurnos vêm primeiro e o segundo centro de distribuição depois. A ordem importa: replicar dentro do mesmo prédio permite ajustar o padrão com a mesma liderança antes de mandá-lo para outra cidade. Nos diurnos o que muda é volume, não método, porque eles rodam quase o dobro de pedidos. Para o segundo centro vai a sistemática completa: travas de sistema, endereçamento por cor, conferência cega e inspeção trimestral das parametrizações. O rollout de dentro do prédio fecha em 11/12/2026 e o segundo centro entra em fev/2027, com R$ 310 mil/ano estimados.

Fica uma auditoria em camadas, líder diária, supervisão semanal e gerência mensal, que continua rodando depois do encerramento do projeto. É a diferença entre um padrão que existe no papel e um padrão que alguém olha toda manhã. E o mapa saiu com dois multiplicadores, não um: o supervisor do noturno para os turnos de dentro e o conferente do piloto para o outro centro. Escrever dois nomes na mesma coluna parece detalhe de formulário, e é o que evita a réplica de fora ficar órfã quando a de dentro atrasa. A gente vê esse buraco direto: o de dentro atrasa, e ninguém do outro centro tinha sido nomeado para cobrir.

7. Saúde: o fluxo de porta-alta que primeiro mudou de turno, não de endereço

Folha de Kobetsu Kaizen de um caso de saúde, com o bloco 7 de padronização e expansão horizontal preenchidoReduzir o tempo porta-alta de 4,9 h para 2,7 h sem contratar médico é mexer na fila, não na equipe. A evasão antes do atendimento caiu junto, de 6,2% para 3,1%. A meta era 2,5 h, o piloto parou em 2,7 h, e o resultado está publicado pelo que é: parcial.

A reclassificação do fluxo por complexidade acontece logo na entrada, com uma rota curta para casos simples e coleta de exames antecipada na triagem. O fluxograma do processo ficou com duas rotas explícitas em vez de uma fila única.

O primeiro destino não é outra unidade, é outro turno. O rollout vai para o noturno, onde estão 57% dos casos, em jan/2027, e é ele que completa a meta de 2,5 h. Depois o fluxo rápido e o nível de serviço com o laboratório replicam para a unidade de pronto atendimento da filial, com R$ 210 mil/ano estimados.

Escala é o que muda. No noturno a equipe é menor, e o enfermeiro navegador designado por turno é a peça que precisa existir dos dois lados. Os navegadores do diurno são os multiplicadores, e multiplicador que trabalha em outro turno não acompanha: ele treina e vai embora. O mapa registra a data em que o noturno assume, jan/2027, senão a palavra multiplicador não significa nada ali.

Medir pelo sistema, e não por coleta manual, é condição do fechamento. O tempo porta-alta precisa vir dos registros de horário do sistema do hospital, que são a mesma régua da valorização, antes que qualquer unidade seja dada como confirmada. É o mesmo cuidado que um plano de coleta de dados exige no piloto.

Vale uma pausa aqui. Sete casos, sete setores, e nenhum deles replicou para “todas as áreas”. Nenhum passou de três destinos, e um deles nomeou um só. Yokoten bom é curto e específico: é isso que o torna verificável. Conte quantos destinos o seu último plano de replicação tinha; se você passou de três, provavelmente prometeu área, e não linha.

8. Hotelaria: a liberação de apartamento que saiu para o hotel irmão e para a cozinha de casa

Folha de Kobetsu Kaizen de um caso de hotelaria, com o bloco 7 de padronização e expansão horizontal preenchidoSetenta e quatro minutos para liberar um apartamento viraram 43, contra uma meta de 45.

O pico é que doía. Com cerca de 95 check-outs, o tempo médio chegava a 88 min contra 68 min nos dias normais, e era ali que o hóspede ficava esperando no lobby.

Duas contramedidas andaram juntas, e vale separar uma da outra. A primeira é a sequência padrão de arrumação, com o carrinho abastecido na véspera.

A segunda foi na lavanderia. As pequenas paradas caíram de 209 para 35 por mês e o MTBF do conjunto subiu de 6 h para 41 h. Acabou a falta de enxoval no meio da manhã.

Dois destinos recebem o pacote, e eles não são do mesmo tipo. O primeiro é outro hotel do grupo, com lavanderia própria e os mesmos carrinhos. Leva o pacote inteiro: CILs, SOPs, LPPs, quadro de etiquetas e pillar board, em set/2026, com R$ 120 mil/ano estimados.

O segundo destino fica dentro de casa. Os passos 1 a 3 da manutenção autônoma começam na cozinha da própria unidade no 4º trimestre, com os mesmos equipamentos-modelo de partida. É escopo parcial. Escopo parcial obriga alguém a escrever no campo de adaptação o que fica de fora. Senão, daqui a seis meses a cozinha aparece no relatório de yokoten como réplica completa que ninguém fez. As supervisoras e as lavanderistas que rodaram o piloto são as multiplicadoras nos dois.

Recall de limpeza em 2% ou menos autoriza o carimbo de confirmado. Você consegue defender queda de tempo numa reunião de diretoria; queda de tempo com reclamação subindo, ninguém defende. Sem esse número, o tempo cai e a reclamação sobe, que é o pior resultado possível.

9. Farmacêutico: a revisão documental que saiu da linha e foi para o laboratório

Folha de Kobetsu Kaizen de um caso de farmacêutico, com o bloco 7 de padronização e expansão horizontal preenchidoMetade do tempo de liberação de lote sumiu: eram 12,5 dias e passaram a 6,0, com o atendimento ao prazo saindo de 58% para 90%.

Em 512 lotes analisados, 68% do tempo era espera, e a fila do controle de qualidade sozinha respondia por 41%. Não era um problema de bancada.

O defeito documental estava em 9,4% dos lotes e caiu para 2,7%. Foi revisão dos campos que mais geravam devolução, com conferência na origem em vez de na entrada do CQ. A fila passou a ser ordenada por data de vencimento, não por chegada.

Quarentena é dinheiro parado, e o piloto derrubou esse valor à metade: R$ 8,2 milhões viraram R$ 4,0 milhões. O destino, porém, não é outra linha de produção. É o laboratório de microbiologia, que sofre da mesma fila e do mesmo tipo de devolução documental. São R$ 180 mil/ano estimados de forma preliminar, com entrada no 1º semestre de 2027.

O que se replica ali é o modelo, e não a lista: painel de fila, regra de priorização, revisão por exceção e checklist à prova de erro. Os SOPs vão adaptados ao ensaio microbiológico, que tem outro tempo de incubação e outro gargalo real. O método de priorização viaja; a ordenação dos ensaios se refaz no destino.

Uma segunda linha do mapa de yokoten não tem data, e não deveria ter. O pacote foi apresentado à planta de líquidos do grupo como réplica horizontal, e apresentado é o status: sem prazo contratado, sem multiplicador cedido, sem benefício na conta. Os analistas do piloto são os multiplicadores da microbiologia. A réplica usa os mesmos SOPs adaptados, cada um datado pelo controle de mudanças do sistema da qualidade, para não confundir “aprovado” com “em uso”. Quando a gente lê um mapa assim, a pergunta útil é qual das duas datas o auditor vai cobrar.

10. Financeiro: a medição de contrato que atravessou para o braço de hotelaria

Folha de Kobetsu Kaizen de um caso de financeiro, com o bloco 7 de padronização e expansão horizontal preenchidoGlosa de medição em 14,2% e meta de 6%: o piloto fechou em 6,8% e o consolidado em 5,9%, corte de 58%. O lead time de recebimento saiu de 61 para 52 dias. Foram 111 apontamentos em 55 medições, com 62% ligados a contrato com aditivo e 70% concentrados nos últimos três dias úteis do mês.

Os dois números apontavam para a mesma coisa: medição feita em cima da hora, com escopo de aditivo mal registrado. Veio conferência de escopo semanal, com o aditivo carregado no sistema antes do início da medição, e um plano de controle com corte três dias antes do fechamento.

O destino não é o restante da carteira. É o braço de hotelaria do grupo, nos contratos de reforma, que sofrem do mesmo padrão de glosa. Vai o formato completo: checklist por cliente, dupla conferência, trava de aditivos, calendário e 5S do dossiê, com implantação no 4º trimestre e R$ 90 mil/ano estimados. Replicar por padrão de glosa, e não por proximidade de área, é o que mantém o parentesco com o piloto.

Os multiplicadores são os próprios apontadores dos contratos-âncora, porque apontador emprestado sem responsável escrito é apontador que não vai. O carimbo sai por contrato, com a glosa abaixo do critério de 8%, e não pela média da carteira. Se você trabalha com carteira de fornecedor, já viu esse número bonito na média cobrindo dois contratos ruins. A média esconde o contrato ruim, que é justamente o que a réplica foi contratada para achar.

11. Serviços: a parametrização de faturamento que foi para a segunda operação

Folha de Kobetsu Kaizen de um caso de serviços, com o bloco 7 de padronização e expansão horizontal preenchidoHavia 6,2% de erro nas faturas B2B e a meta contratada foi 2,0%. O problema não estava na emissão e sim antes dela. O lead time de parametrização de um contrato novo era de 23 dias, e nesse intervalo a fatura saía com dados provisórios.

A parametrização entrou no fluxo de fechamento do contrato, com checagem obrigatória dos campos que saíam vazios antes da primeira emissão. O lead time de parametrização caiu de 23 para 1,4 dia. O erro de fatura seguiu junto, porque a causa era a mesma: parou em 2,6%, ainda acima da meta de 2,0%.

O faturamento B2C é o destino, e ele sofre dos mesmos modos de falha com outro tipo de cliente. É o tipo de destino que ninguém enxerga de primeira, porque as duas operações se veem como negócios diferentes quando o processo é o mesmo.

Campo é o que muda. A lista de campos obrigatórios do piloto não serve inteira no B2C. O pacote replicado traz a lista refeita, junto com as travas, o dono de cadastro e o checklist. O rollout vai até mar/2027, com R$ 180 mil/ano estimados e os analistas do B2B como multiplicadores.

A carta semanal do percentual de faturas com erro, com limite de reação em 3,6%, permanece depois da réplica, e impede que o padrão vire folclore. Treinar a segunda equipe sem deixar essa medição de pé teria produzido dois meses bons e a volta ao patamar antigo. Réplica dada por concluída no dia do treinamento é a que eu mais vejo voltar. A gente só sabe que pegou quando alguém opera sozinho e o indicador segura.

12. Marketing: o tempo de resposta que saiu do lançamento e foi para a revenda

Folha de Kobetsu Kaizen de um caso de marketing, com o bloco 7 de padronização e expansão horizontal preenchidoTrinta minutos é a fronteira. Em 2.480 leads analisados, a conversão era de 19% quando a resposta saía em menos de meia hora e caía para 4% depois de quatro horas.

O tempo era a variável, não o discurso. A conversão de lead qualificado estava em 8,4% e fechou em 14,8% no consolidado, contra meta de 14%, um aumento de 76%.

Veio uma escala de primeira resposta com alerta por faixa de tempo, mais um roteiro curto de qualificação. A primeira mensagem deixou de depender de o vendedor estar livre para uma conversa completa. O trabalho padronizado aqui é de minutos, não de método de venda.

Dois destinos, e nenhum deles é o plantão. O plantão digital de fim de semana é contramedida do piloto, já rodando dentro da célula. Confundir contramedida com destino é o erro mais comum de quem preenche o mapa de yokoten depressa. Os destinos são a equipe de revenda e estoque pronto, em set/2026, e as reservas diretas do braço de hotelaria do grupo, em out/2026. As duas frentes sofrem do mesmo padrão de resposta lenta.

Nos dois o ajuste é de escopo, não de ferramenta. Viaja o pacote de padrão de resposta, cadência, dojo e matriz de habilidades. O que se refaz no destino é a faixa de tempo, porque lead de revenda e hóspede que pede reserva direta não esperam a mesma coisa. O benefício adicional estimado nas duas frentes é de R$ 200 mil/ano. O plantão saiu da lista de destinos e voltou para a coluna de contramedidas do piloto, que é onde a folha o registra.

Setembro e outubro de 2026 são as datas, escalonadas, e os SDRs do piloto entram como instrutores do dojo, já habilitados. O carimbo de confirmado sai por destino, lido no gráfico sequencial de cada frente, nunca no número somado das duas.

13. Sustentabilidade: as contramedidas de resíduo que foram para a torre 3 e a obra vizinha

Folha de Kobetsu Kaizen de um caso de sustentabilidade, com o bloco 7 de padronização e expansão horizontal preenchidoResíduo de obra não se compara em número absoluto. O canteiro piloto gerava 1.240 m³. Três famílias respondiam por 79% do volume: argamassa e concreto com 422 m³ (34%), cerâmica e alvenaria com 335 m³ (27%) e gesso com 223 m³ (18%). O indicador de trabalho passou a ser volume por metro quadrado construído.

Sete contramedidas saíram por R$ 38,2 mil dos R$ 45 mil aprovados. Foram dosagem controlada na central, corte planejado de cerâmica com aproveitamento de sobra, e um ponto de coleta segregada por família junto de cada frente de trabalho. A geração caiu de 0,182 para 0,125 m³/m², queda de 31% contra meta de 28%.

A torre 3 do mesmo empreendimento e a obra vizinha da carteira recebem o pacote. A torre 3 é parentesco quase perfeito, mesmo projeto e mesma equipe, e nasce com paginação executiva, silo de argamassa estabilizada, CIL e kits por pavimento em set/2026. A obra vizinha exige leitura, porque o método construtivo muda. Ela usa alvenaria estrutural, em que o corte de bloco tem outra lógica e a família cerâmica pesa diferente no desdobramento. Por isso entra no 1º trimestre de 2027. As sete contramedidas continuam, com a ordem de implantação refeita a partir do dado local, e R$ 540 mil por ano é a estimativa nas duas frentes.

Volume por metro quadrado é o que fecha a linha, nunca o volume absoluto, que muda com o tamanho da obra. Quem multiplica são os mestres do piloto, e são eles que ensinam a diferença entre reduzir resíduo e construir menos. Uma coisa a mais saiu do preenchimento: os padrões foram versionados no Plano da Qualidade corporativo, para valerem em qualquer obra do grupo. Se você está numa construtora, repare em qual documento o padrão foi parar: é ele que decide se a próxima obra herda o padrão ou recomeça do zero. Isso não é linha de destino, é o que evita ter de abrir uma linha nova a cada obra que começa.

Yokoten, rollout e benchmarking: três palavras que não são sinônimo

Na reunião, as três palavras aparecem trocadas o tempo todo, e a confusão custa caro porque cada uma exige um preparo diferente. Rollout é implantação de algo decidido em cima. Benchmarking é ir olhar quem faz melhor. Yokoten é levar para o lado uma solução que a própria casa provou.

YokotenRolloutBenchmarking
Origem da soluçãoUma área da própria empresa, com resultado confirmadoDecisão corporativa ou de projetoOutra empresa ou outra unidade de referência
DireçãoHorizontal, entre paresVertical, de cima para baixoDe fora para dentro
Pré-requisitoPiloto medido e condição básica no destinoPatrocínio, orçamento e cronogramaCritério de comparação e acesso
O que se levaPadrão, contramedida e checagemEscopo padronizado para todosAprendizado a ser adaptado
Risco típicoCopiar sem adaptarImpor sem condição básicaVoltar com relatório e nenhuma ação

O benchmarking costuma ser a porta de entrada do yokoten, não o seu substituto. A visita revela a prática, mas o que faz a prática existir na sua planta é o mapa de réplica com os cinco campos. Sem ele, a visita técnica vira turismo industrial com crachá.

A confusão com rollout é mais perigosa. Quando a diretoria chama de yokoten a implantação de um sistema decidido na matriz, a palavra perde a única coisa que a torna útil. Some a exigência de que a solução já tenha funcionado em algum lugar comparável. Rollout pode começar sem prova. Expansão horizontal, não.

Há também a fronteira com lições aprendidas. Lição aprendida é o registro; yokoten é o uso do registro. Uma empresa pode ter um acervo impecável de lições e zero expansão horizontal, e é o que acontece na maioria. O acervo é condição necessária e completamente insuficiente.

E vale separar do gemba walk. A caminhada é o mecanismo que descobre onde a réplica cabe: o líder que anda em outra área reconhece o mesmo modo de falha que já foi resolvido na sua. Muito yokoten começa assim, com alguém dizendo “isso aí eu já vi”.

Seis motivos para o yokoten morrer na segunda área

Réplica que morre não anuncia. Ela some do acompanhamento e reaparece um ano depois, quando a mesma falha estoura no destino que estava no mapa. Estes seis motivos cobrem quase tudo o que eu já vi, e cinco deles são de gestão, não de técnica.

Ilustração de quadro de status por destino com quatro linhas: Linha 2 confirmado, Envase e Utilidades em implantação e Caldeira não iniciado, esta última em vermelhoO quadro do pilar é onde a réplica sobrevive ou morre. Enquanto o status por destino está afixado e é lido em pé, semanalmente, o yokoten continua existindo. No dia em que a folha sai do quadro, ela vira arquivo.

1. O destino não foi nomeado. “Replicar para as demais linhas” não tem dono nem data, e ninguém consegue cobrar o que não tem endereço. É o defeito mais comum e o mais fácil de corrigir: exigir uma linha por destino no mapa.

2. O multiplicador não foi liberado. O operador que rodou o piloto continua com a escala cheia. A réplica depende de duas horas dele por semana, e essas duas horas nunca aparecem. Sem horas contratadas, o quinto campo é decorativo.

3. A condição básica do destino foi ignorada. A contramedida chega antes da rotina de inspeção existir. Como o resultado não vem, a conclusão errada se instala: “aqui não funciona”. E aí o pacote fica queimado por anos.

4. O padrão não foi treinado, só enviado. Procedimento revisado no servidor não é treinamento. A avaliação de treinamento no destino é o que separa “recebeu” de “sabe fazer”, e ela custa menos que a primeira reincidência.

5. Não há checagem nova. A contramedida foi instalada e nada foi acrescentado à rotina de inspeção. Seis meses depois o dispositivo está desativado, com um calço improvisado, e ninguém percebeu porque nenhuma folha pergunta por ele.

Ilustração de folha de verificação com três itens marcados: aperto do flange, nível do óleo e, em vermelho, folga do mancal, o item que veio da réplicaO item novo na folha de verificação é a parte mais barata do pacote e a primeira a ser esquecida. É também a única que continua trabalhando depois que o projeto acaba.

6. O resultado no destino nunca foi medido. Sem medição, “confirmado” vira opinião. E como o benefício estimado do mapa nunca é comparado ao realizado, o próximo yokoten perde o argumento de crédito que ela mesma construiu.

Repare no padrão dos seis. Nenhum deles é sobre a solução técnica estar errada. Todos são sobre o mecanismo em volta dela, que é onde os princípios da melhoria contínua se aplicam. As perguntas são quem leva, com que tempo, para onde, com que preparo e com que medição. Yokoten é um problema de sistema de gestão fantasiado de problema de engenharia.

A contramedida para os seis cabe em uma rotina só. Uma vez por semana, em pé no quadro do pilar, olhar a folha de réplica e perguntar destino por destino em que estado está. Quinze minutos. É a mesma disciplina da gestão à vista, aplicada a uma coisa que normalmente vive escondida no relatório de encerramento.

E quando a resposta for “parado”, o correto não é apagar a linha. É registrar o motivo e a nova data. Mapa de yokoten com histórico de atraso visível ensina mais sobre a planta do que mapa limpo, porque mostra onde o mecanismo emperra sempre.

Baixe o mapa de expansão horizontal em branco

Mapa de expansão horizontal em branco, com uma linha por área de destino e os campos do que replica, adaptação necessária, prazo e benefício estimadoO modelo A15 do kit da Voitto é a folha em branco da réplica. É uma linha por área ou equipamento similar, com o que replica, a adaptação necessária, o prazo e o benefício estimado. É o que transforma a promessa da reunião de encerramento em compromisso verificável.

Baixe o mapa de yokoten em branco e leve a próxima melhoria para a segunda área com data e dono.

A folha vem dentro do Kit de Ferramentas WCM, junto das outras 15 ferramentas dos pilares. Use uma folha por contramedida replicada e afixe no quadro do pilar, não na pasta do projeto. Enquanto ela estiver na parede, o passo 7 continua aberto.

Se você quiser dar um passo antes desse, comece pelo mais simples que existe. Pegue a última melhoria confirmada da sua área e responda às cinco perguntas em uma folha de papel. Destino, adaptação, prazo, benefício, multiplicador. Se as cinco tiverem resposta, você acabou de fazer yokoten. Se alguma não tiver, você acabou de descobrir por que a melhoria anterior nunca saiu do lugar. Conduzir o piloto, medir o resultado e só então replicar é método, e método se aprende praticando: as academias de certificação cobrem essa formação do começo ao fim.

Perguntas frequentes

O que é yokoten?
Yokoten é o termo japonês para a expansão horizontal de uma melhoria: levar para outras áreas o padrão, a contramedida e a checagem que já funcionaram em um lugar. O Lean Enterprise Institute define a prática como implantar conceitos, ideias ou políticas horizontalmente pela empresa. Não é comunicado nem cópia: é réplica com destino nomeado, adaptação declarada, prazo, benefício estimado e um multiplicador responsável por levar o pacote.
Qual a diferença entre yokoten e benchmarking?
O benchmarking olha para fora, para uma empresa ou unidade de referência, e volta com um aprendizado que ainda precisa ser adaptado. O yokoten olha para dentro e move uma solução que a própria casa já provou, entre áreas com processos parecidos. Na prática, o benchmarking costuma ser a porta de entrada e o yokoten é o que transforma a visita em mudança de padrão, com data e dono.
Onde a expansão horizontal entra no kaizen?
No Kobetsu Kaizen do WCM ela é o passo 7, na fase Agir. O cabeçalho pede padronização e expansão: procedimento treinado, quadro do pilar atualizado, réplica horizontal contratada e lição registrada. O equivalente aparece na etapa A do PDCA, na fase Control do DMAIC, na etapa 7 do MASP e no D7 do 8D. Em todos, o passo vem depois da confirmação do resultado, nunca antes.
Quais são os campos de um mapa de expansão horizontal?
São cinco no modelo A15 do kit: a área ou equipamento similar, o que replica, a adaptação necessária, o prazo e o benefício estimado. O multiplicador não é coluna da folha, é orientação do bloco COMO USAR: quem leva o pacote, de preferência alguém que rodou o piloto. Falta de qualquer um dos cinco, ou do multiplicador nomeado ao lado, é o que faz a réplica morrer no acompanhamento.
Por que uma réplica funciona em uma área e não funciona na outra?
Quase sempre porque a área de destino não estava na condição básica: equipamento sem rotina de limpeza e inspeção, anomalias abertas, operador não treinado no padrão anterior. A contramedida chega em cima de um problema mais antigo do que ela e não tem chance. Antes de replicar, confira se a rotina de inspeção é cumprida, se as anomalias estão tratadas e se o padrão anterior foi treinado.
Yokoten é a mesma coisa que rollout?
Não. O rollout é vertical, sai de uma decisão corporativa e pode começar sem que a solução tenha funcionado em algum lugar. O yokoten é horizontal, corre entre pares e exige um piloto medido antes de existir. Chamar rollout de expansão horizontal esvazia a única exigência que torna a palavra útil, que é a de prova prévia em uma área comparável.
Thiago Coutinho
Escrito por
Thiago é engenheiro de produção, pós-graduado em estatística e mestre em administração pela UFJF. Especialista Black Belt em Lean Six Sigma, trabalhou na Votorantim Metais e MRS Lo…

Conteúdos de Metodologias & Qualidade

Materiais, resumos e podcasts para você se aprofundar no tema.

Ver todos os conteúdos de Metodologias & Qualidade
