TPM (manutenção produtiva total): as seis grandes perdas, o OEE e o pilar que decide o programa

TPM não é programa da manutenção. É programa da produção: o operador assume o cuidado básico do equipamento e a manutenção sobe para o trabalho especializado

Thiago Coutinho
Publicado em 6 de set de 2017  ·  Atualizado em 6 de out de 2026  ·  16 min de leitura
Conheça agora a Ferramenta Manutenção Produtiva Total!

TPM manutenção produtiva total é quase sempre apresentada como iniciativa da área de manutenção. É por isso que a maioria dos programas morre no segundo ano. TPM tocada pela manutenção sozinha é um plano de inspeção com nome japonês.

A tese deste artigo é outra. TPM é um programa da produção. O operador assume o cuidado básico do equipamento, e a manutenção sobe para o trabalho especializado que só ela sabe fazer. Quando a produção não compra essa troca, não existe TPM.

Antes de seguir, um aviso de sigla. Em informática, TPM significa Trusted Platform Module, um chip de segurança exigido por versões recentes do Windows. Quem digita a sigla sozinha no buscador cai em resultado de outra área. Aqui o assunto é chão de fábrica.

O texto cobre origem, os três zeros, as seis grandes perdas, o cálculo de OEE, a manutenção autônoma e seus sete passos, os oito pilares, os indicadores de confiabilidade, os modos de falha e como começar numa planta que só apaga incêndio.

Os exemplos de OEE e de MTBF foram montados para este artigo no formato do Kit de Manutenção da Voitto. São valores ilustrativos e internamente consistentes: minutos, peças, refugo e paradas foram conferidos em planilha e fecham por dois caminhos de cálculo distintos. Nenhuma planta real está descrita ali.

TPM não é um programa da manutenção

A frase que resume a manutenção produtiva total cabe em uma linha: o equipamento é responsabilidade de quem opera, com apoio de quem conserta. Essa inversão é o conteúdo do método. Pilares, indicadores e auditorias são consequência dela.

No arranjo convencional, o operador produz e avisa quando quebra. A manutenção conserta e cobra janela de parada. As duas áreas medem coisas diferentes e discutem a culpa depois do evento. O equipamento fica sem dono.

A TPM desmonta isso. O operador passa a fazer limpeza, lubrificação, reaperto e inspeção sensorial no posto, detectando desvio antes de virar parada. A manutenção sai do incêndio e vai para análise de falha, confiabilidade e formação técnica dos operadores.

A troca só funciona se alguém pagar por ela. O operador precisa de tempo de turno, treino e ferramenta. A manutenção precisa aceitar que perdeu o monopólio da chave. Quem autoriza é a produção, e por isso programa nascido dentro da manutenção não sai do papel.

A confusão de sigla: TPM em TI é outra coisa

Vale resolver o ruído antes de avançar. A sigla tem dois significados consolidados e sem relação entre si.

  • TPM na indústria: Total Productive Maintenance, manutenção produtiva total. Método de gestão de equipamentos nascido no Japão, organizado em oito pilares.
  • TPM em informática: Trusted Platform Module. Chip ou módulo de firmware que guarda chaves criptográficas na placa-mãe e é requisito do Windows 11.

Quem pesquisa a sigla sozinha recebe resultado misturado. Se o assunto é fábrica, convém buscar pela expressão completa. Aqui, TPM sempre significa manutenção produtiva total.

Origem: da preventiva americana ao TPM japonês

A manutenção preventiva chegou ao Japão vinda dos Estados Unidos no começo dos anos 1950. A ideia era simples: intervir por tempo ou por uso, antes da falha, em vez de esperar a quebra.

Nas duas décadas seguintes o conceito foi ampliado. Entraram a corretiva de melhoria, que modifica o equipamento para a falha não se repetir, e a prevenção da manutenção, que leva o aprendizado de campo para o projeto da próxima máquina.

A resposta veio da Nippondenso, hoje DENSO, fabricante de componentes do grupo Toyota. Ao automatizar as linhas, ela concluiu que não teria gente de manutenção suficiente. Passou o cuidado básico aos operadores e manteve o pessoal técnico no trabalho especializado.

Esse arranjo, reconhecido no início dos anos 1970, é tratado como o primeiro TPM. O JIPM formalizou o método, criou os oito pilares e mantém o prêmio que audita empresas no mundo inteiro. Seiichi Nakajima, ligado ao instituto, sistematizou e divulgou o conceito.

Definição e os três zeros

TPM manutenção produtiva total é um sistema de gestão de equipamentos que busca a máxima eficácia do ativo em todo o ciclo de vida, com participação de todos os níveis e departamentos, apoiado em pequenos grupos no chão de fábrica. Ciclo de vida inteiro inclui projeto, compra e instalação, não só a operação.

  • Zero quebra: nenhuma parada não programada por falha de equipamento. Ataca a disponibilidade.
  • Zero defeito: nenhuma peça fora de especificação causada pela condição da máquina. Ataca a qualidade.
  • Zero acidente: nenhuma lesão associada à operação ou à intervenção. Condição de entrada, não item opcional.

Zero é direção, não promessa. O valor do enunciado está em recusar a meta de perda aceitável. Assim que a empresa define que dois por cento de parada por falha é normal, ela para de investigar dois por cento das falhas.

Outra confusão frequente é tratar TPM e gestão da qualidade total como sinônimos. Elas compartilham a lógica de envolvimento total, mas o objeto é diferente, e a distinção está em TPM x TQM.

As seis grandes perdas, o coração técnico do método

O que a TPM persegue não é a quebra isolada. É um conjunto fechado de seis perdas que consomem capacidade instalada sem aparecer no relatório de produção. Cada uma ataca um componente do indicador de eficiência global.

PerdaO que éComponente do OEE afetadoExemplo de chão de fábrica
1. Falhas e quebrasParada não programada por falha funcionalDisponibilidadeRolamento trava e a linha para 35 minutos
2. Setup e ajustesDa última peça boa de um lote à primeira do seguinteDisponibilidadeTroca de molde leva 25 minutos, 12 de tentativa e erro
3. Pequenas paradas e vazioInterrupção curta resolvida pelo próprio operadorPerformanceSensor sujo desarma o transportador oito vezes no turno
4. Redução de velocidadeEquipamento roda abaixo do ciclo nominal de projetoPerformanceEnvasadora de 120 frascos por minuto é mantida em 105
5. Defeitos e retrabalhoPeça fora de especificação gerada em regime estávelQualidadeVariação de temperatura gera 14 refugos e 7 retrabalhos
6. Partida e rendimentoRefugo gerado até o processo estabilizarQualidadeAs primeiras peças após o aquecimento saem fora de cor

Repare na perda 3. Pequena parada é invisível porque nunca vira ordem de manutenção, e somada costuma ser a maior da planta. O pilar que ataca a lista é o de melhorias específicas, que é kaizen aplicado a uma perda escolhida.

OEE: a fórmula e o cálculo passo a passo

O OEE, eficiência global do equipamento, é o placar das seis perdas. Ele multiplica três fatores, e a multiplicação é proposital: não existe compensar disponibilidade ruim com qualidade boa.

  • Disponibilidade = tempo operando dividido pelo tempo programado de produção. Recebe as perdas 1 e 2.
  • Performance = tempo de ciclo ideal vezes peças produzidas, dividido pelo tempo operando. Recebe as perdas 3 e 4.
  • Qualidade = peças boas dividido por peças produzidas. Recebe as perdas 5 e 6.

Três cuidados derrubam quase todo OEE mal calculado. O denominador exclui parada planejada, mas não setup. O ciclo ideal é o de projeto, não a média histórica. E peça retrabalhada conta como não boa.

Considere um turno de 8 horas numa linha de injeção:

Item do cálculoValorDe onde vem o número
Turno480 min8 horas de jornada
Paradas planejadas30 minRefeição e reunião de turno
Tempo programado de produção450 min480 menos 30
Quebra e setup35 e 25 minTravamento do motor e uma troca de molde
Tempo operando390 min450 menos as 60 não programadas
Tempo de ciclo ideal0,5 min por peçaFicha técnica, ou 2 peças por minuto
Peças produzidas700Contador da máquina
Peças boas679700 menos 14 refugos e 7 retrabalhos

Disponibilidade é 390 dividido por 450, igual a 86,67%. Performance é 700 vezes 0,5, que dá 350 minutos úteis, dividido por 390, igual a 89,74%. Qualidade é 679 dividido por 700, igual a 97,00%. O produto dos três é 0,7544, ou OEE de 75,44%.

Há um atalho de conferência. Peças boas vezes ciclo ideal, sobre o tempo programado: 679 vezes 0,5 dá 339,5 minutos, e 339,5 sobre 450 resulta exatamente em 0,7544. Se os dois caminhos não baterem, há erro em algum insumo.

A leitura em minutos convence a liderança. Dos 450 programados, 60 se perderam em parada, 40 em ritmo abaixo do nominal e 10,5 em peça não boa. Sobram 339,5 de produção boa, e só eliminar a quebra levaria o OEE a 82,22%.

Manutenção autônoma: o pilar que define o TPM

Se for preciso escolher um único pilar para representar o método, é a manutenção autônoma, jishu hozen no original. Ela materializa a tese: o operador assume o cuidado básico do equipamento como parte do trabalho, não como favor.

O princípio técnico é a distinção entre deterioração natural e forçada. A natural vem do uso e o plano de manutenção a prevê. A forçada vem de sujeira, folga, falta de lubrificante e aperto perdido, e é evitável.

A maior parte das quebras é deterioração forçada, e isso muda o alvo. Em vez de prever melhor a falha, o pilar remove as condições que a antecipam, e elas estão ao alcance de quem fica no posto oito horas por dia.

Daí a frase mais repetida: limpeza é inspeção. Quem passa o pano encosta a mão em cada superfície, e é ali que encontra o vazamento incipiente, o parafuso solto e a mangueira ressecada. O erro comum é confundir o pilar com transferir serviço, sem treino e sem tempo alocado.

Os sete passos da manutenção autônoma

O JIPM organiza o pilar em sete passos, com auditoria entre eles. A sequência não é sugestão: cada passo cria a condição do seguinte, e pular etapa é o motivo mais frequente de regressão.

PassoO que o operador fazCritério para passar ao próximoPrazo típico
1. Limpeza inicialLimpa tudo e etiqueta cada anomaliaSem sujeira acumulada e etiquetas tratadas1 a 3 meses
2. Eliminar fontes de sujeiraBloqueia vazamento e abre acesso ao ponto difícilTempo de limpeza reduzido de forma medida2 a 4 meses
3. Padrões provisóriosEscreve o padrão de limpeza e lubrificaçãoPadrão cumprido dentro do turno, sem hora extra1 a 3 meses
4. Inspeção geralRecebe treino técnico por sistema do equipamentoIdentifica desvio em cada sistema treinado4 a 8 meses
5. Inspeção autônomaConsolida tudo num roteiro diário do postoFalha detectada antes de virar parada3 a 6 meses
6. Padronização do postoOrganiza entorno, fluxo e controles visuaisDesvio visível para qualquer pessoa em dez segundos3 a 6 meses
7. Gestão autônomaConduz metas, analisa perdas e propõe melhoriaTime sustenta o padrão sem empurrãocontínuo

Os passos 1 a 3 restauram a condição básica. O 4 e o 5 formam o operador como inspetor. O 6 e o 7 passam a gestão da área para a equipe. Planta que só faz os três primeiros tem limpeza organizada, não manutenção autônoma.

O passo 3 é onde o pilar encosta no trabalho padronizado e no POP. O padrão precisa caber no turno e ser escrito por quem executa. Redigido pela engenharia e entregue pronto, não dura três meses.

O passo 6 é a porta de entrada da gestão à vista: faixa verde no manômetro, marca de nível no visor de óleo, seta de rotação, etiqueta de aperto. O desvio precisa ser detectável sem consultar manual.

A etiqueta de anomalia e o que fazer com ela

A etiqueta é o instrumento operacional do pilar. No passo 1, o operador amarra uma em cada anomalia que encontra e não resolve na hora. Ela carrega data, posto, autor e descrição, e fica presa no ponto físico até ser resolvida. O total de etiquetas abertas vira indicador no quadro da área.

O padrão japonês usa duas cores, e a distinção é de dono, não de gravidade:

  • Etiqueta azul: anomalia que o próprio operador resolve, dentro do que foi treinado. Reaperto, limpeza de sensor, reposição de lubrificante.
  • Etiqueta vermelha: anomalia que exige a manutenção. Troca de componente, intervenção elétrica, ajuste com ferramenta especial ou desmontagem.

Duas regras evitam que o sistema morra. Etiqueta aberta tem prazo e responsável, e o quadro mostra o atraso. E a manutenção responde rápido às vermelhas no início, porque é assim que o operador aprende que vale a pena etiquetar.

Quando a mesma etiqueta reaparece no mesmo ponto, o caso deixa de ser reparo e vira investigação. Aí entram os 5 porquês e, para falha de maior impacto, a análise de causa raiz estruturada.

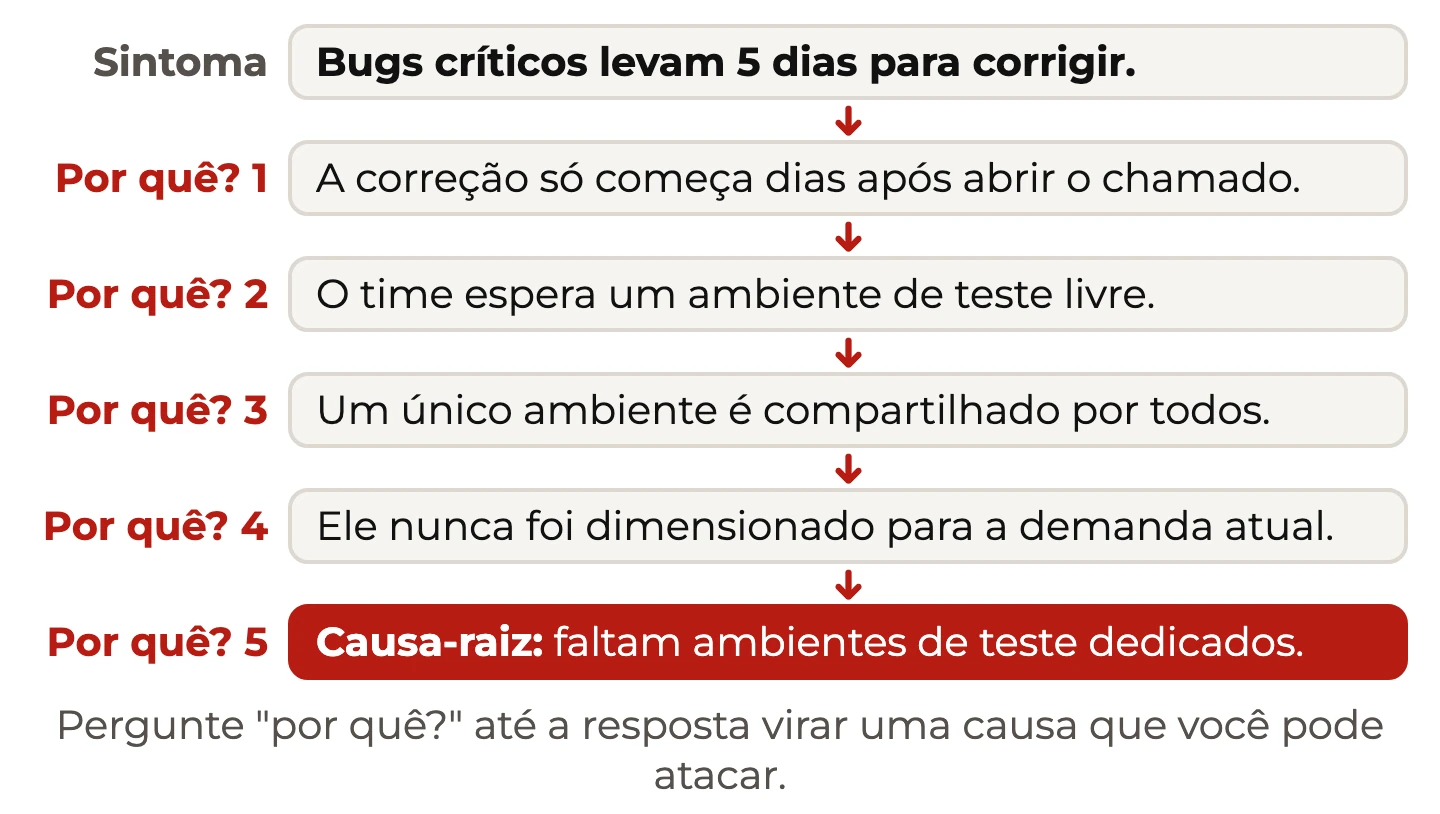

Cadeia dos cinco porquês: do sintoma, bugs críticos levam 5 dias para corrigir, até a causa-raiz, falta de ambientes de teste dedicados
A etiqueta que volta ao mesmo ponto é o sintoma no alto da escada; cada por quê desce um degrau até a condição que faz a anomalia reaparecer. Adaptado da formação Green Belt Lean Seis Sigma da Voitto.

A base: 5S, condição básica e a ligação com o lean

Não há manutenção autônoma sem organização mínima. O programa 5S é a base do TPM porque entrega o que o passo 1 precisa: descarte do inútil, lugar definido para ferramenta e limpeza como rotina, não como mutirão.

O terceiro S faz a ponte. Seiso deixa de ser estética quando o critério passa a ser encontrar anomalia. Máquina limpa denuncia vazamento no dia em que ele começa; máquina encardida o esconde até virar parada. Há um exemplo em case de 5S em manutenção.

A ligação com o lean manufacturing é de dependência mútua. Fluxo puxado com lote pequeno não tem colchão para absorver quebra: 40 minutos parado sem estoque intermediário travam a cadeia inteira. TPM fornece a estabilidade que o modelo enxuto pressupõe.

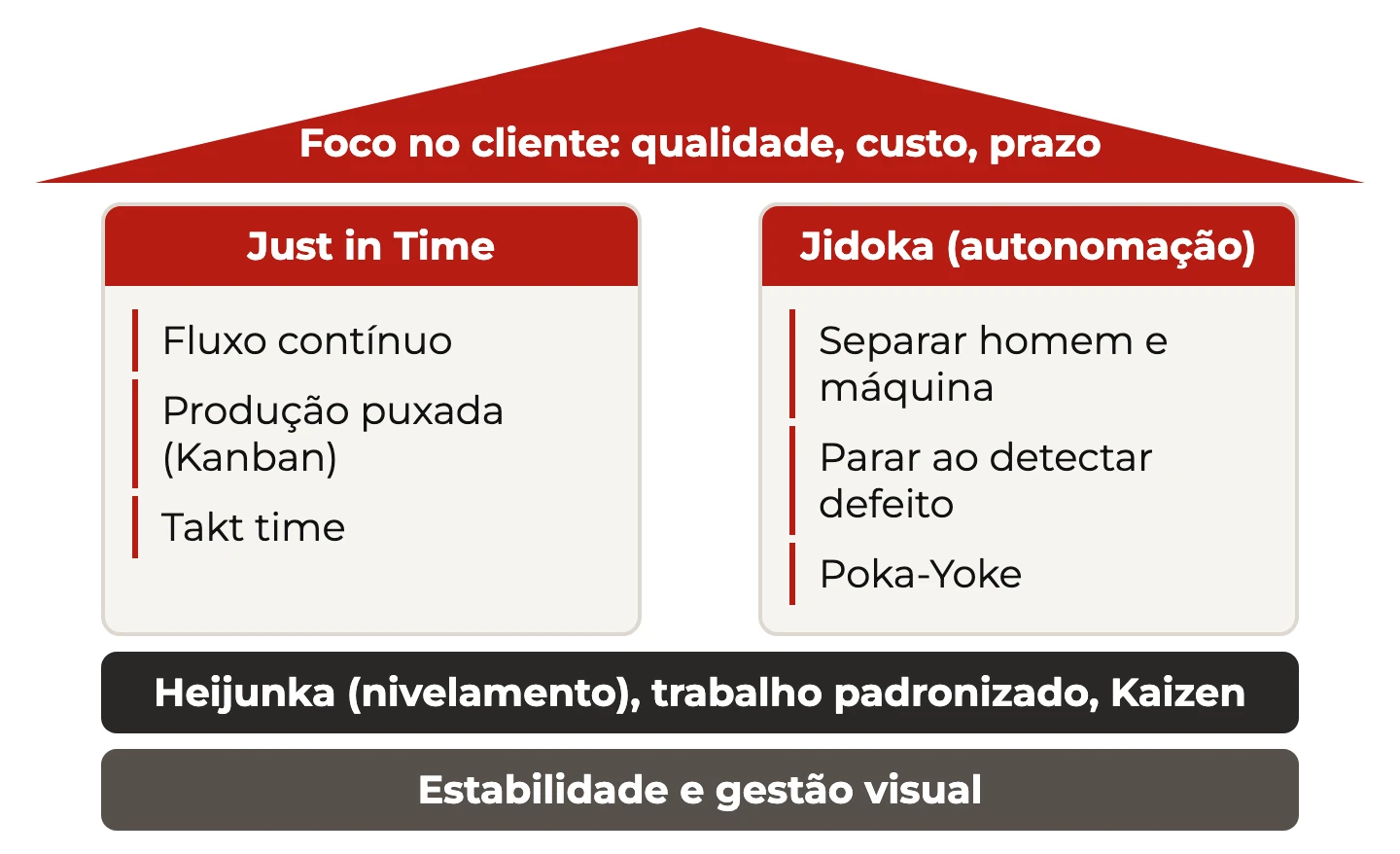

Casa Lean: telhado foco no cliente, pilares Just in Time e Jidoka com seus itens, base de Heijunka, trabalho padronizado, Kaizen e estabilidade
A fundação da casa é a estabilidade, e é ela que o equipamento cuidado entrega; sem ela, o pilar do just in time não tem onde se apoiar.

Os oito pilares em visão geral

A estrutura do JIPM tem oito pilares sobre a base de 5S. A tabela dá o recorte de cada um e quem costuma responder por ele. O detalhamento está em os 8 pilares do TPM.

PilarNome japonêsPergunta que ele respondeDono típico
Manutenção autônomaJishu HozenO operador cuida da condição básica?Produção
Manutenção planejadaKeikaku HozenA intervenção técnica ocorre antes da falha?Manutenção
Melhorias específicasKobetsu KaizenAs seis grandes perdas viram projeto?Engenharia de processo
Educação e treinamentoKyoiku KunrenAs pessoas têm a competência que o padrão exige?RH com a área técnica
Manutenção da qualidadeHinshitsu HozenA condição da máquina garante a peça boa?Qualidade
Controle inicialShoki KanriO que se aprendeu chega ao próximo ativo?Engenharia de projeto
TPM administrativoJimu TPMAs áreas de apoio eliminam as próprias perdas?Administrativo
Segurança e meio ambienteAnzen KankyoA operação e a intervenção são seguras?SSMA

A coluna de dono típico é o teste de realidade. Se todos os pilares apontam para a manutenção, o programa está mal montado, e o diagnóstico da primeira seção se aplica inteiro.

Manutenção planejada: preventiva, preditiva e corretiva

A manutenção planejada é o outro lado da troca. Enquanto o operador absorve o básico, o time técnico antecipa a intervenção especializada. Quatro estratégias convivem, e a escolha é por criticidade e modo de falha.

  • Corretiva: intervir após a falha. Legítima para componente barato, sem consequência de segurança nem impacto de linha. Deixa de ser quando vira o padrão da planta.
  • Preventiva: intervir por tempo, ciclos ou contagem, antes da falha esperada. Simples de programar, exige aceitar troca com vida útil restante.
  • Preditiva: monitorar variável que degrada, como vibração, temperatura, óleo ou corrente, e intervir quando a tendência indicar. Extrai mais vida do componente e custa instrumentação.
  • Detectiva: testar função de proteção que fica dormente, como intertravamento e alarme. É a mais esquecida, e costuma aparecer depois do acidente.

O erro clássico é aplicar preventiva a tudo. Componente com falha aleatória, sem desgaste progressivo, não melhora com troca programada: a intervenção só acrescenta risco de falha infantil por remontagem. O custo da preditiva caiu com sensor barato e modelo estatístico, tema de IA e manutenção.

Indicadores: MTBF, MTTR e disponibilidade

Os indicadores de confiabilidade respondem perguntas diferentes, e isolados levam a erro. O par MTBF e MTTR precisa ser lido junto com a disponibilidade e com a contagem de falhas.

IndicadorFórmulaO que a melhora significaArmadilha de leitura
MTBFTempo operando dividido pelo número de falhasA máquina quebra com menos frequênciaSobe se a produção rodar menos horas
MTTRTempo total de reparo dividido pelo número de falhasO reparo é mais rápido quando ocorreCai se o reparo difícil virar projeto
DisponibilidadeMTBF dividido por MTBF mais MTTRA máquina fica pronta mais tempoNão separa uma parada longa de vinte curtas
Número de falhasContagem de paradas por falha no períodoMenos eventos para tratarDepende do critério de registro, que muda no caminho

Um exemplo fecha o raciocínio. Em 20 dias com 450 minutos programados, são 9.000 minutos. Ocorreram 12 falhas, somando 360 minutos de reparo, então o MTTR é 360 sobre 12, igual a 30 minutos.

O tempo operando é 8.640 minutos. O MTBF é 8.640 sobre 12, ou 720 minutos, equivalente a 12 horas. A disponibilidade é 720 sobre 750, igual a 96,0%, o mesmo que 8.640 sobre 9.000.

Agora reduza as falhas à metade, mantendo o MTTR. Com 6 falhas e 180 minutos de reparo, o tempo operando vai a 8.820 minutos e o MTBF salta para 1.470 minutos, ou 24,5 horas. A disponibilidade sobe para 98,0%.

Modos de falha: o que exatamente vai quebrar

TPM maduro não fala em quebra de máquina. Fala em modo de falha, a maneira específica pela qual um componente deixa de cumprir a função. Rolamento com desgaste de pista, vedação ressecada, contator oxidado e correia frouxa são modos distintos. Não se monitora a bomba: monitora-se vibração no mancal, temperatura do motor e pressão de descarga.

O método que organiza o mapeamento é o FMEA: funções, modos de falha, efeitos, causas, controles atuais e prioridade de ação. Aplicado a equipamento, vira insumo do plano de manutenção, porque define o que inspecionar e com que frequência.

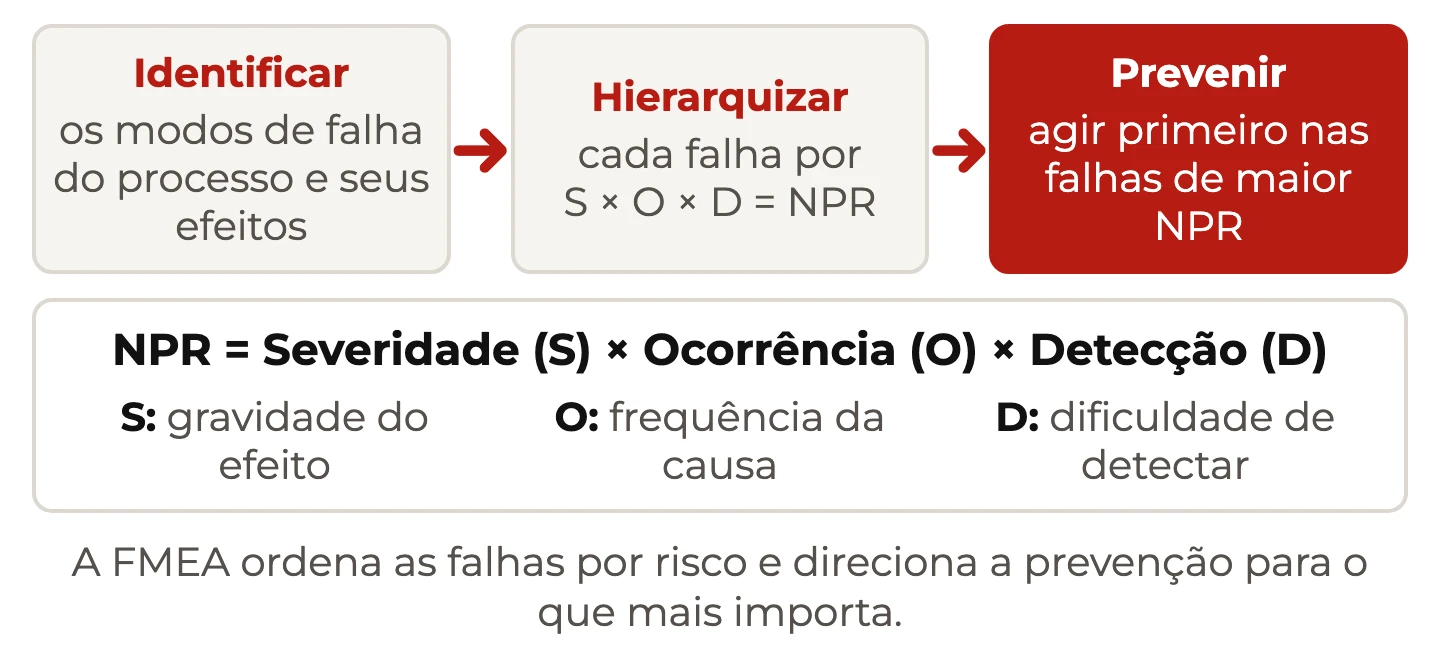

FMEA em três passos, identificar, hierarquizar por NPR e prevenir, com a fórmula NPR = S × O × D e o significado de cada fator
Severidade, ocorrência e detecção de cada modo de falha dão a prioridade que decide o que entra primeiro no plano de inspeção.

Vale conhecer também o padrão de falha do componente. Há item com falha predominantemente aleatória e há item com mortalidade infantil alta, que falha logo após a montagem. Para esses, intervenção programada frequente piora o resultado.

É o argumento técnico contra herdar o plano do manual do fabricante sem crítica. O manual descreve uso genérico. A planta tem carga, ambiente e ciclo próprios, e é a análise local que ajusta a periodicidade.

O papel da liderança, que não é patrocinar

Todo TPM tem um slide sobre comprometimento da direção, e ele costuma ser vago. O papel da liderança é concreto: decidir três coisas que ninguém abaixo dela pode decidir.

  1. Alocar tempo de turno. A manutenção autônoma consome de 10 a 20 minutos por operador por turno em regime. Esse tempo sai da produção, e alguém precisa assumir a conta no plano de volume.
  2. Autorizar a parada por anomalia. Se o operador detecta desvio e a ordem informal é terminar o lote primeiro, o programa acabou. A regra precisa ser escrita e sustentada no primeiro conflito real.
  3. Mudar o que se cobra. Enquanto a reunião diária perguntar só quanto saiu, o TPM é hobby. A pauta precisa incluir etiquetas abertas, aderência ao padrão e perdas por categoria.

O teste de verdade é o dia em que a meta do mês está apertada e o operador aponta uma anomalia. O que o gerente faz ali define o programa mais do que qualquer treinamento.

Por que TPM leva anos e o que esperar de cada fase

A promessa de resultado em noventa dias é o erro de expectativa mais caro do tema. A implantação completa, na referência que o JIPM usa para premiação, leva de três a cinco anos. Os sete passos exigem mudança de hábito.

  • Preparação, 3 a 6 meses: escolha da área piloto, medição do OEE atual, formação dos times e definição de quem responde pelo quê. Nenhum indicador de produção se move.
  • Piloto, 6 a 12 meses: passos 1 a 3 na área escolhida. Cai o tempo de limpeza, cai a pequena parada e aparece a primeira melhora de OEE.
  • Expansão, 12 a 24 meses: replicação para as demais áreas, com entrada firme da manutenção planejada e das melhorias específicas. O MTBF sobe de forma sustentada.
  • Consolidação, a partir de 24 meses: passos 4 a 7, pilares de apoio ativos e gestão autônoma em parte dos times. O ganho migra de disponibilidade para performance e qualidade.

O risco é a troca de gestão no meio. Programa longo atravessa mandato, e documentar padrão e resultado por área é a defesa possível.

Como começar numa planta que só apaga incêndio

Como iniciar TPM onde a manutenção passa o dia correndo atrás de quebra? Não pelo programa inteiro, e sim criando folga em um ponto para que o método caiba.

  1. Meça o que já quebra. Trinta dias de registro por equipamento: data, duração e o que falhou. Sem isso, qualquer ganho futuro será contestado como impressão.
  2. Monte o Pareto das paradas. Dois ou três equipamentos concentram a maior parte dos minutos perdidos. O piloto é um deles, de preferência o gargalo.
  3. Faça o mutirão de limpeza inicial. Um dia, com operação e manutenção juntos, etiquetando tudo. Rende de 50 a 200 etiquetas por máquina.
  4. Resolva as vermelhas em prazo curto. É a decisão de investimento inicial. Etiqueta pendurada por meses queima a credibilidade do programa.
  5. Escreva o padrão provisório com o operador. Limpeza, lubrificação e inspeção, com ponto, frequência, tempo e foto, dentro do turno acordado.
  6. Coloque o quadro na área. OEE do equipamento, etiquetas abertas e fechadas e principais perdas da semana, atualizado pelo time.
  7. Só então replique. O segundo equipamento entra quando o primeiro sustentar o padrão por três meses sem empurrão.

O passo 4 é o que a maioria das plantas pula, e é onde o programa morre. Etiqueta vermelha sem tratamento ensina ao operador que apontar problema não muda nada. Ele para de apontar, e o sistema de detecção que o método pressupõe deixa de existir.

Para o cronograma completo, os papéis e as auditorias de passo, o caminho é como implantar TPM.

Os erros que matam o programa

As falhas de implantação mais frequentes são variações do mesmo problema de origem:

  • Programa da manutenção: o gerente de manutenção é o dono e a produção é convidada. Ninguém ali concede tempo de turno nem altera rotina de operação.
  • Treinamento sem restauração: turma treinada em máquina degradada. O operador aprende o padrão e não consegue cumpri-lo.
  • Etiqueta sem fila: anomalias abertas sem prazo, responsável nem quadro. Em dois meses ninguém etiqueta mais.
  • OEE sem definição escrita: cada área calcula de um jeito e o número não é comparável.
  • Meta importada: adotar 85% de OEE como referência universal, sem olhar processo, mix e regime de setup.
  • Pular passo por pressa: ir para inspeção geral sem eliminar fonte de sujeira. O operador gasta o tempo de inspeção limpando de novo.
  • Auditoria de papel: passo aprovado por apresentação. Seis meses depois a área voltou à condição anterior e ninguém registrou.

O denominador comum é o mesmo. TPM manutenção produtiva total muda quem cuida do equipamento. Enquanto a resposta continuar sendo a manutenção, o que existe é um plano de inspeção com nome importado, e ele expira junto com o entusiasmo inicial.

Perguntas frequentes

O que é TPM manutenção produtiva total?
TPM é um sistema de gestão de equipamentos que busca a máxima eficácia do ativo em todo o ciclo de vida, com participação de todos os níveis e departamentos e apoio em atividades de pequenos grupos no chão de fábrica. Suas metas são enunciadas como zero quebra, zero defeito e zero acidente. O que o distingue é a transferência do cuidado básico do equipamento para o operador, enquanto a manutenção assume o trabalho técnico especializado.
TPM em informática é a mesma coisa?
Não. Em tecnologia da informação, TPM significa Trusted Platform Module, um chip ou módulo de firmware que guarda chaves criptográficas na placa-mãe e é requisito do Windows 11. Não há relação técnica nenhuma com a manutenção produtiva total industrial. Como a sigla é idêntica, a busca pela sigla sozinha mistura os dois assuntos, e convém acrescentar uma palavra de contexto como manutenção, equipamento ou produção.
Quem criou a TPM e quando?
A TPM nasceu no Japão a partir da manutenção preventiva americana, que chegou ao país no começo dos anos 1950 e foi ampliada com manutenção corretiva de melhoria e prevenção da manutenção. A Nippondenso, atual DENSO, do grupo Toyota, é reconhecida como a primeira empresa a operar o arranjo completo, no início dos anos 1970. Seiichi Nakajima, ligado ao JIPM, sistematizou e divulgou o método.
Quais são as seis grandes perdas da TPM?
São falhas e quebras, setup e ajustes, pequenas paradas e operação em vazio, redução de velocidade, defeitos e retrabalho, e perdas de partida e rendimento. As duas primeiras afetam a disponibilidade, as duas seguintes afetam a performance e as duas últimas afetam a qualidade. Cada perda tem causa e contramedida diferentes, e classificar antes de agir é o que evita tratar tudo como falta de empenho.
Como se calcula o OEE?
OEE é o produto de disponibilidade, performance e qualidade. Disponibilidade é o tempo operando dividido pelo tempo programado de produção. Performance é o tempo de ciclo ideal multiplicado pelas peças produzidas e dividido pelo tempo operando. Qualidade é a razão entre peças boas e peças produzidas. Num turno com 450 minutos programados, 390 operando, 700 peças a 0,5 minuto de ciclo e 679 boas, os fatores dão 86,67%, 89,74% e 97,00%, resultando em OEE de 75,44%.
O que é manutenção autônoma?
É o pilar em que o operador assume o cuidado básico do equipamento: limpeza, lubrificação, reaperto e inspeção sensorial no próprio posto. O objetivo técnico é eliminar a deterioração forçada, aquela causada por sujeira, folga e falta de lubrificante, que responde pela maior parte das quebras. O pilar é organizado em sete passos sequenciais, com auditoria entre eles, e começa sempre pela limpeza inicial com etiquetagem de anomalias.
Quais são os sete passos da manutenção autônoma?
Os três primeiros são limpeza inicial, eliminação das fontes de sujeira e dos locais de difícil acesso, e elaboração de padrões provisórios de limpeza e lubrificação. Depois vêm a inspeção geral com treino técnico por sistema e a inspeção autônoma consolidada num roteiro do posto. Os dois últimos são a padronização do posto e do entorno e a gestão autônoma plena pela equipe. Cada passo cria a condição do seguinte, e pular etapa é o motivo mais comum de regressão.
Qual a diferença entre TPM e manutenção preventiva?
Manutenção preventiva é uma estratégia de intervenção: trocar ou revisar por tempo, ciclos ou contagem, antes da falha esperada. TPM é um sistema de gestão que contém a preventiva dentro de um dos seus oito pilares, o de manutenção planejada, e acrescenta manutenção autônoma, melhorias específicas, qualidade, treinamento, controle inicial, TPM administrativo e segurança. A diferença de escopo é grande: uma é técnica, a outra é organizacional.
Quanto tempo leva para implantar TPM?
A implantação completa leva de três a cinco anos na referência usada pelo JIPM para premiação. A preparação consome de 3 a 6 meses sem mover indicador de produção. O piloto, com os três primeiros passos da manutenção autônoma, ocupa de 6 a 12 meses e costuma trazer a primeira melhora consistente de OEE. A expansão e a consolidação seguem por mais dois anos, quando o ganho migra de disponibilidade para performance e qualidade.
Por que a maioria dos programas de TPM fracassa?
Porque são conduzidos pela manutenção sozinha. Só a produção pode alocar tempo de turno para a manutenção autônoma, autorizar a parada por anomalia e mudar o que se cobra na reunião diária. Sem essas três decisões, o programa vira um cronograma de inspeções que a área tolera enquanto a meta de volume permitir. Os outros erros frequentes, como etiqueta sem prazo e auditoria de papel, derivam desse mesmo problema de origem.
