Retrabalho: como medir, quanto custa de verdade e por que ele vira falta de capacidade
O retrabalho é o desperdício mais subestimado porque a peça é recuperada e o custo some dentro da mão de obra. Veja como medir, quanto custa e como virar capacidade
Uma fábrica com fila de pedido atrasada monta um projeto de expansão, cota um centro de usinagem novo e leva o investimento para aprovação. O diagnóstico é falta de capacidade. Quando alguém abre o apontamento do chão, aparece outra coisa. Quase um quinto das horas da célula vai para retrabalho, ou seja, para refazer peça que já tinha sido produzida.
O retrabalho é o desperdício mais subestimado da indústria justamente porque ele não aparece na contabilidade como perda. A peça é recuperada, o pedido é entregue, o cliente não reclama e o custo se dissolve dentro da mão de obra e da ocupação de máquina.
Refugo dói e por isso é medido. Ele vira uma linha de perda, entra na apuração e alguém precisa explicar. A peça recuperada não gera linha nenhuma. Ela some dentro de rubricas que já existiam, e o indicador financeiro continua liso.
Este artigo trata de três coisas. A primeira é o que separa retrabalho de reparo, refugo e reclassificação. A segunda é como medir a taxa sem esconder nada. A terceira é como converter essa taxa em horas de capacidade e em dinheiro.
Os números usados aqui vêm de um exemplo de célula de usinagem montado no formato do Kit de Gestão da Qualidade da Voitto. Volume, tempo de ciclo, custo horário e margem são ilustrativos e internamente consistentes: cada etapa da conta foi conferida em planilha e fecha com as demais. Nenhuma empresa real está descrita ali.
O desperdício que a contabilidade não enxerga
Retrabalho é refazer, total ou parcialmente, um trabalho já executado, porque o resultado não atendeu à especificação. A peça volta ao processo, consome hora de gente e de máquina de novo, e sai conforme. Como ela é entregue, a perda não vira linha de prejuízo em lugar nenhum.
A American Society for Quality trata o termo como a ação de corrigir um produto não conforme para que ele atenda aos requisitos. A definição é simples. O problema é contábil, não semântico.
Refugo tem destino visível: a peça é sucateada, o material vira perda e o valor aparece. O que foi recuperado, não. Ele entra no custo de conversão do mês junto com tudo o mais e fica indistinguível do trabalho produtivo.
O efeito colateral é que a empresa passa a ler o próprio gargalo errado. Ela vê hora de máquina consumida e conclui que falta máquina. A causa real está na má qualidade que consome a capacidade que já existe.
Retrabalho, reparo, refugo e reclassificação não são sinônimos
As quatro palavras aparecem misturadas no dia a dia e têm tratamento operacional e contábil diferente. Confundir as quatro é o primeiro jeito de perder o número.
| Categoria | O que acontece com a peça | Atende à especificação original no fim? | Como costuma ser lançado | Onde a perda se esconde |
|---|---|---|---|---|
| Retrabalho | Volta ao processo e é refeita ou corrigida até ficar conforme | Sim | Diluído em mão de obra e ocupação de máquina | Na capacidade consumida duas vezes |
| Reparo | Recebe uma correção que a deixa utilizável, mas fora do padrão original | Não, opera sob concessão | Custo de correção mais registro de concessão | No risco de garantia e no histórico do produto |
| Refugo | É descartada ou reciclada como material | Não se aplica | Perda de material com valor explícito | Quase não se esconde, é a mais visível |
| Reclassificação | É aceita em uma classe inferior e vendida com desconto | Não, muda de grade | Receita menor, sem lançamento de perda | Na margem, não no custo |
A diferença entre retrabalho e reparo importa para auditoria. Reparo pressupõe uma concessão formal, que é uma não conformidade aceita com registro e aprovação. Retrabalho não precisa de concessão, porque o resultado final volta ao padrão.
Reclassificação é a mais traiçoeira das quatro. Ela não gera custo adicional visível, gera receita menor. Uma empresa pode reclassificar 8% da produção durante anos e nunca ver isso em nenhum indicador de qualidade.
Por que retrabalho pode ser pior que refugo
A intuição diz que refugar é pior, porque se perde a peça inteira. Em processo com capacidade restrita, a conta inverte.
Uma peça refugada consome o tempo até a etapa em que falhou e sai do sistema. Uma peça retrabalhada consome esse mesmo tempo, volta para a fila e consome de novo. A capacidade é paga duas vezes pelo mesmo item.
Pior: a segunda passagem quase nunca tem o tempo de ciclo da primeira. Envolve desmontar, limpar, reposicionar, corrigir, reinspecionar. É comum que a correção leve duas a quatro vezes o tempo original da operação.
E existe um terceiro efeito, que é o mais caro e o menos medido. A peça que voltou ocupa o lugar de outra na fila. Tudo que estava atrás dela atrasa, e o atraso se propaga para as etapas seguintes.
- Refugo: perde material e o tempo já investido, libera a fila imediatamente.
- Retrabalho: preserva o material, consome tempo extra na restrição e empurra a fila inteira.
- Regra prática: quando a etapa que retrabalha é o gargalo, retrabalhar custa mais que refugar e produzir de novo em etapa livre.
Taxa de retrabalho por peça: fácil de calcular, fácil de enganar
A medida mais comum divide peças retrabalhadas por peças produzidas no período. É a que quase toda empresa usa, e é um bom ponto de partida entre os indicadores de qualidade de rotina.
Na célula do exemplo, a produção é de 12.000 peças por mês e 780 delas voltam para correção. A taxa por peça é 6,5%. O número é verdadeiro e é insuficiente.
Ele trata toda correção como equivalente. Um ajuste de 2 minutos e uma recuperação de 90 minutos contam a mesma coisa. A taxa por peça mede frequência, não consumo.
Isso cria um viés previsível na priorização. O produto de alto volume e correção rápida domina o ranking, enquanto o produto de baixo volume e correção demorada some do radar, mesmo consumindo mais recurso.
A taxa por peça continua útil para uma coisa específica: medir estabilidade do processo ao longo do tempo. Para decidir onde investir esforço, ela sozinha engana.
Taxa de retrabalho por hora: a medida que muda a decisão
A segunda medida divide horas gastas em correção pelas horas totais trabalhadas no período. Ela responde outra pergunta: quanto da minha capacidade foi para refazer.
Na mesma célula, as 780 peças levam 18 minutos cada para voltar ao padrão, contra 6 minutos de ciclo normal. São 234 horas de correção contra 1.200 horas produtivas, o que dá 1.434 horas totais.
A taxa por hora fica em 16,3%. A taxa por peça era 6,5%. A mesma operação, medida de dois jeitos legítimos, produz números que diferem por um fator de 2,5.
Quando existem vários produtos na mesma célula, a divergência entre as duas medidas fica explícita. A tabela compara dois deles.
| Produto | Volume mensal | Taxa por peça | Minutos por correção | Horas de retrabalho no mês |
|---|---|---|---|---|
| A | 8.000 peças | 4,0% | 5 | 26,7 |
| B | 4.000 peças | 2,0% | 45 | 60,0 |
O produto A tem o dobro da taxa por peça. O produto B consome 2,25 vezes mais horas. Se a priorização olhar só a primeira coluna de taxa, o time ataca A e deixa intacto o que realmente come a capacidade.
A recomendação é medir as duas e publicar as duas lado a lado. Frequência aponta onde o processo é instável. Horas apontam onde está o dinheiro. Vale a pena consultar como medir indicadores de qualidade antes de fechar a fórmula.
O retrabalho invisível: o que o operador resolve e não registra
Existe uma terceira taxa, que é a real, e quase nenhuma empresa conhece. Ela inclui a correção que o operador faz no próprio posto, em poucos minutos, sem abrir apontamento.
Essa correção não é ocultada por má fé. Ele é ocultado porque registrar custa mais tempo que corrigir, porque o sistema exige justificativa e código, e porque apontar problema historicamente atrai cobrança em vez de ajuda.
Em um levantamento de dez dias com observação direta no posto, uma célula que registrava 2,1% de retrabalho apresentou 6,5% real. A diferença é de 4,4 pontos, ou seja, 67,7% de tudo que era refeito nunca chegou ao indicador.
Em peças, o sistema mostrava 252 correções por mês e as reais eram 780. As 528 invisíveis carregavam o padrão de causa mais útil para investigar.
O efeito colateral é humano e vale dizer com todas as letras. O operador que passa o turno consertando o que não deveria ter que consertar perde o vínculo com o resultado do próprio trabalho. Desmotivação, absenteísmo e rotatividade são sintomas comuns disso.
Como trazer o que está invisível para o indicador
Nenhuma das ações abaixo depende de sistema novo. Todas dependem de reduzir o custo de registrar e de mudar o que acontece depois que alguém registra.
- Corte o formulário: o apontamento tem que caber em três campos, que são peça, motivo e minutos. Justificativa escrita mata o registro.
- Coloque o registro no posto: folha de verificação física na bancada funciona melhor que terminal a vinte metros.
- Faça uma campanha de dez dias: observação direta, com alguém contando o que acontece, para calibrar o gap entre registrado e real.
- Separe registro de avaliação: enquanto o número for usado para cobrar operador, ele vai ficar baixo e falso.
- Devolva resposta em 48 horas: registro que não gera ação visível deixa de ser feito na terceira semana.
A quarta linha é a mais importante e a mais ignorada. Toda empresa que colocou meta de retrabalho por operador obteve o mesmo resultado, que foi indicador em queda e problema constante.
O custo real do retrabalho, parcela por parcela
O custo de uma peça retrabalhada não é o salário do operador multiplicado pelo tempo. Essa é a menor das parcelas. A tabela abre todas, com a base de cálculo e o valor mensal do exemplo.
| Parcela do custo | Base de cálculo | Valor mensal no exemplo | Entra no custo do produto? |
|---|---|---|---|
| Mão de obra da correção | 234 h x R$ 42,00/h | R$ 9.828,00 | Sim, diluída em conversão |
| Material adicional | 780 peças x R$ 11,50 | R$ 8.970,00 | Sim, diluído em consumo |
| Ocupação de máquina | 234 h x R$ 68,00/h | R$ 15.912,00 | Sim, diluída em taxa horária |
| Reinspeção e movimentação | 78 h x R$ 42,00/h | R$ 3.276,00 | Sim, diluída em indireto |
| Custo de oportunidade | 1.500 peças x R$ 23,00 de margem | R$ 34.500,00 | Não, nunca é lançado |
| Total desembolsado | Soma das quatro primeiras parcelas | R$ 37.986,00 | - |
| Total econômico | Desembolso mais oportunidade | R$ 72.486,00 | - |
Repare na coluna da direita. As quatro primeiras parcelas existem no sistema, só que espalhadas em rubricas que ninguém soma. A quinta não existe em lugar nenhum e é a maior de todas.
O custo de oportunidade só vale quando existe demanda não atendida. No exemplo, a demanda é de 13.500 peças e a entrega é de 12.000, então 1.500 peças por mês são vendas perdidas. Sem fila de pedido, essa parcela é zero.
Em base anual, o desembolso direto soma R$ 455.832,00 e o total econômico chega a R$ 869.832,00. O custo direto por peça retrabalhada fica em R$ 48,70, e diluído sobre toda a produção dá R$ 3,17 por peça.
Da taxa ao dinheiro: o exemplo numérico completo
A conta abaixo é a que transforma um percentual de qualidade em argumento de investimento. Cada linha usa apenas o resultado da anterior.
| Etapa da conta | Fórmula | Resultado |
|---|---|---|
| 1. Peças retrabalhadas | 12.000 x 6,5% | 780 peças/mês |
| 2. Horas de correção | 780 x 18 min / 60 | 234 h/mês |
| 3. Peças que caberiam nessas horas | 14.040 min / 6 min de ciclo | 2.340 peças/mês |
| 4. Capacidade perdida | 2.340 / 12.000 | 19,5% da produção |
| 5. Taxa por hora | 234 / 1.434 | 16,3% das horas |
| 6. Horas úteis de uma máquina | 2 turnos x 8 h x 21 dias x 80% | 268,8 h/mês |
| 7. Fração de máquina recuperada | 234 / 268,8 | 87,1% |
| 8. Investimento evitado | 87,1% x R$ 680.000,00 | R$ 591.964,29 |
A linha 4 é a que costuma parar a reunião. Uma taxa de retrabalho de 6,5% consome capacidade equivalente a 19,5% da produção, porque a correção leva três vezes o tempo do ciclo normal.
As linhas 6 a 8 fecham o argumento. As 234 horas devolvidas equivalem a 87,1% da capacidade útil de um centro de usinagem novo, ao custo de R$ 680.000,00. Eliminar o retrabalho entrega quase uma máquina inteira sem comprar máquina nenhuma.
Por que a empresa compra máquina em vez de resolver
A decisão errada é racional dentro da informação que a empresa tem. Se o único dado disponível é hora de máquina ocupada contra hora disponível, a leitura de falta de capacidade é a única possível.
O OEE ajuda a desfazer isso, desde que a hora de correção seja apontada como tal. Quando a correção é lançada como produção normal, o indicador de desempenho fica bonito e o problema continua invisível.
Existe também um componente de incentivo. Projeto de aquisição tem dono, orçamento e reconhecimento. Projeto de redução de retrabalho tem reunião semanal e resultado que aparece em seis meses.
O contraponto é o payback. No exemplo, baixar a taxa de 6,5% para 2,0% libera 162 horas por mês e economiza R$ 26.298,00 mensais, ou R$ 315.576,00 por ano. Com R$ 85.000,00 investidos em dispositivos e padrão, o retorno vem em 3,2 meses.
Nenhum centro de usinagem devolve capital nesse prazo. O que falta não é viabilidade, é a conta feita e apresentada no formato que a diretoria lê.
Estratificar a origem antes de propor solução
Taxa agregada localiza o problema no tempo, não no processo. Para achar onde agir, o número precisa ser quebrado em eixos, e cada eixo responde uma pergunta diferente.
| Eixo de estratificação | Pergunta que ele responde | Padrão que costuma aparecer | Contramedida indicada |
|---|---|---|---|
| Produto ou família | A geometria ou o material puxam o defeito? | Uma família concentra a maior parte das horas | Revisão de projeto e de tolerância |
| Etapa do fluxo | Onde o defeito é gerado e onde ele é detectado? | Detecção muito depois da geração | Antecipar o ponto de inspeção |
| Turno | O método muda conforme quem está na fábrica? | Um turno concentra o dobro dos demais | Padrão único e treinamento cruzado |
| Posto ou operador | É variação de execução ou de condição do posto? | O posto explica mais que a pessoa | Ajuste de dispositivo antes de treino |
| Fornecedor ou lote | A variação entra pronta na porta? | Lotes específicos disparam o indicador | Critério de recebimento e plano com o fornecedor |
O diagrama de Pareto sobre essa estratificação costuma mostrar que dois ou três cortes respondem pela maior parte das horas. Ordenar por horas, e não por contagem de peças, é o detalhe que muda o ranking.
Um cuidado com o eixo de operador. Ele é o mais fácil de coletar e o mais perigoso de interpretar. Quando o mesmo posto produz taxa alta com qualquer pessoa, a variável é o posto.
A causa raiz quase sempre está a montante
A etapa em que o retrabalho aparece raramente é a etapa que o criou. Solda que trinca costuma vir de preparação ruim de junta. Pintura que descasca costuma vir de limpeza incompleta.
Essa defasagem entre geração e detecção é a razão de a análise parar cedo. O time investiga a operação onde o defeito foi encontrado, ajusta parâmetro ali e o problema volta no lote seguinte.
Um roteiro de análise de causa raiz estruturado força a subida no fluxo. Os cinco porquês funcionam bem quando o caminho é linear, e o diagrama de Ishikawa funciona melhor quando há muitas hipóteses concorrentes.
As origens mais comuns encontradas a montante costumam ser estas:
- Especificação ambígua ou requisito do cliente entendido de forma diferente por engenharia e produção.
- Projeto com tolerância mais apertada que a capacidade real do processo disponível.
- Programação ou parametrização de sistema desatualizada em relação ao desenho vigente.
- Matéria prima ou componente dentro da tolerância do fornecedor e fora da faixa que o processo aguenta.
- Planejamento que libera ordem sem o ferramental ou o dispositivo correto disponível.
Repare que nenhuma delas se resolve na operação onde o defeito apareceu. Todas exigem que alguém de fora daquele posto entre na análise.

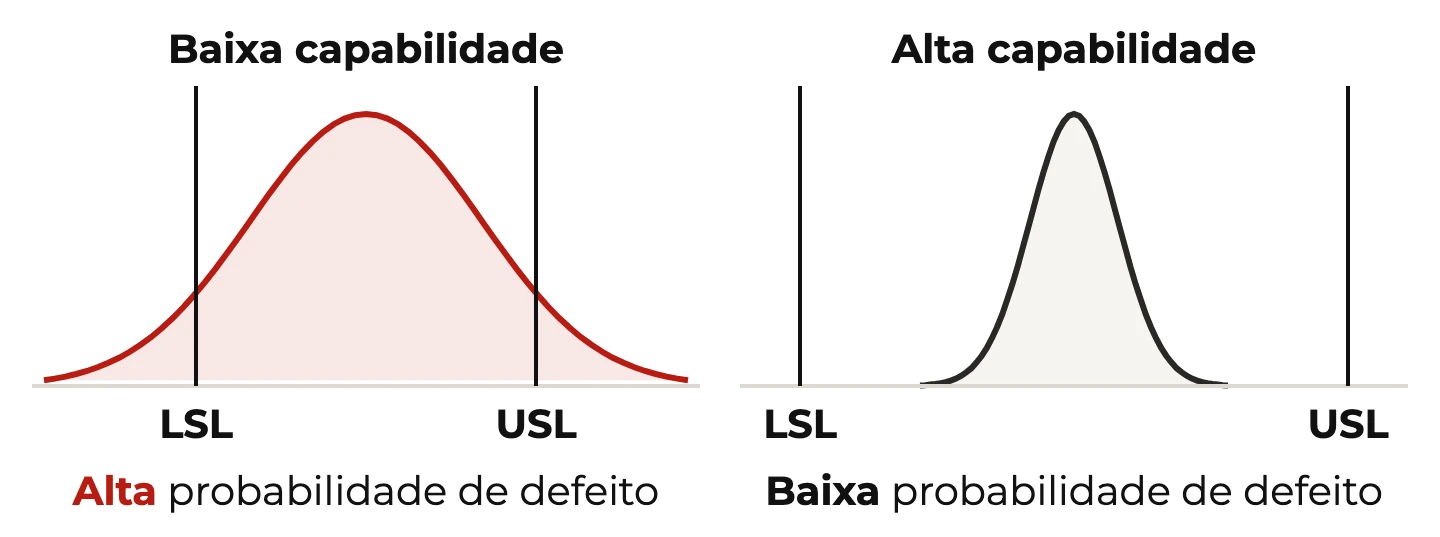

Capabilidade: quando o processo gera defeito por desenho
Existe uma classe de retrabalho que não tem causa especial nenhuma. Ela é o resultado esperado de um processo cuja variação natural é maior que a janela de especificação.
A capabilidade do processo mede exatamente essa relação. Com o processo centrado, a fração fora de especificação decorre direto do Cpk, e a tabela mostra o que cada nível entrega.
| Cpk do processo | Peças fora de especificação por milhão | Peças por 10.000 que voltam | Leitura prática |
|---|---|---|---|
| 0,67 | 44.431 | 444 | Retrabalho crônico, nenhum treinamento resolve |
| 0,85 | 10.772 | 108 | Uma peça a cada cem volta por variação normal |
| 1,00 | 2.700 | 27 | Limite mínimo, sem folga para desvio de centro |
| 1,33 | 66 | 0,7 | Referência usual de processo capaz |
| 1,67 | 0,54 | 0,005 | Folga suficiente para deslocamento de média |
| 2,00 | Menos de 0,01 | Praticamente zero | Meta de projeto Seis Sigma |
A leitura operacional é dura. Processo com Cpk 0,85 vai devolver cerca de uma peça a cada cem por variação comum, e cobrar isso da equipe é cobrar o impossível.
Antes de qualquer campanha de conscientização, vale medir. Se o Cpk está abaixo de 1,0, a agenda é reduzir variação ou renegociar tolerância. O controle estatístico de processo é o instrumento que separa causa comum de causa especial e evita ajuste em cima de ruído.
Poka yoke, jidoka e o custo de detectar tarde
Treinamento e atenção reduzem o problema até um piso e param ali. Acima desse piso, a única coisa que muda o patamar é mudar a condição física do trabalho.
O poka yoke é o dispositivo que impede o erro de virar defeito. Pino que só entra na posição certa, sensor que não libera o ciclo sem a peça assentada, gabarito assimétrico que não aceita montagem invertida.
O jidoka opera no nível seguinte. Ele dá ao processo e à pessoa autoridade e meio para parar quando a condição anormal aparece, em vez de seguir produzindo e acumular peça para corrigir depois.
A combinação das duas coisas ataca a raiz econômica do problema, porque o custo da correção cresce com a distância entre onde o defeito nasce e onde ele é encontrado.
Uma peça corrigida na própria operação custa o tempo do ajuste. A mesma peça corrigida na inspeção final custa o ajuste mais o desmonte, mais a movimentação, mais a reinspeção, mais o lugar que ela tira da fila.

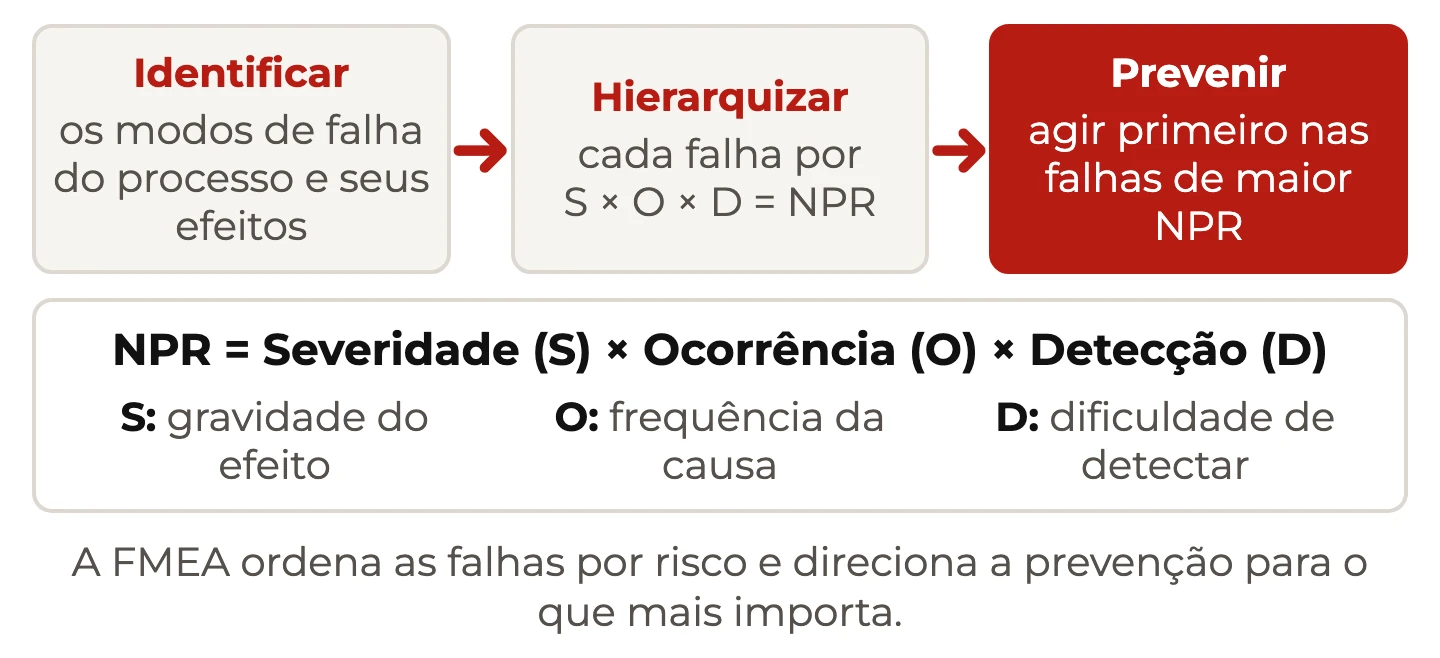

O FMEA antecipa essa decisão ainda no projeto do processo. Ele força a listar modo de falha, efeito e detecção antes de a primeira peça existir, e a escolher onde vale instalar controle.
Trabalho padronizado, treinamento e o papel do RH
Boa parte das correções nasce de variação de método. Três pessoas fazem a mesma operação de três jeitos, e dois deles produzem peça fora.
O trabalho padronizado resolve isso definindo sequência, tempo e estoque em processo. O procedimento operacional padrão documenta o como de cada tarefa, com o detalhe que faz diferença no resultado.
Padrão que mora em pasta não muda nada. Ele precisa estar no posto, escrito na linguagem de quem executa, com foto, e revisado toda vez que a operação muda de verdade.
A gestão de pessoas tem papel direto aqui, e não é papel de apoio. Matriz de competência por posto, plano de treinamento ligado às lacunas dessa matriz e acompanhamento de curva de aprendizagem de quem entrou há pouco são contramedidas de retrabalho.
Há um sinal que vale monitorar. Quando absenteísmo e rotatividade sobem em uma célula, a taxa de retrabalho costuma subir junto com atraso de algumas semanas, porque a proporção de gente em curva de aprendizagem aumenta.

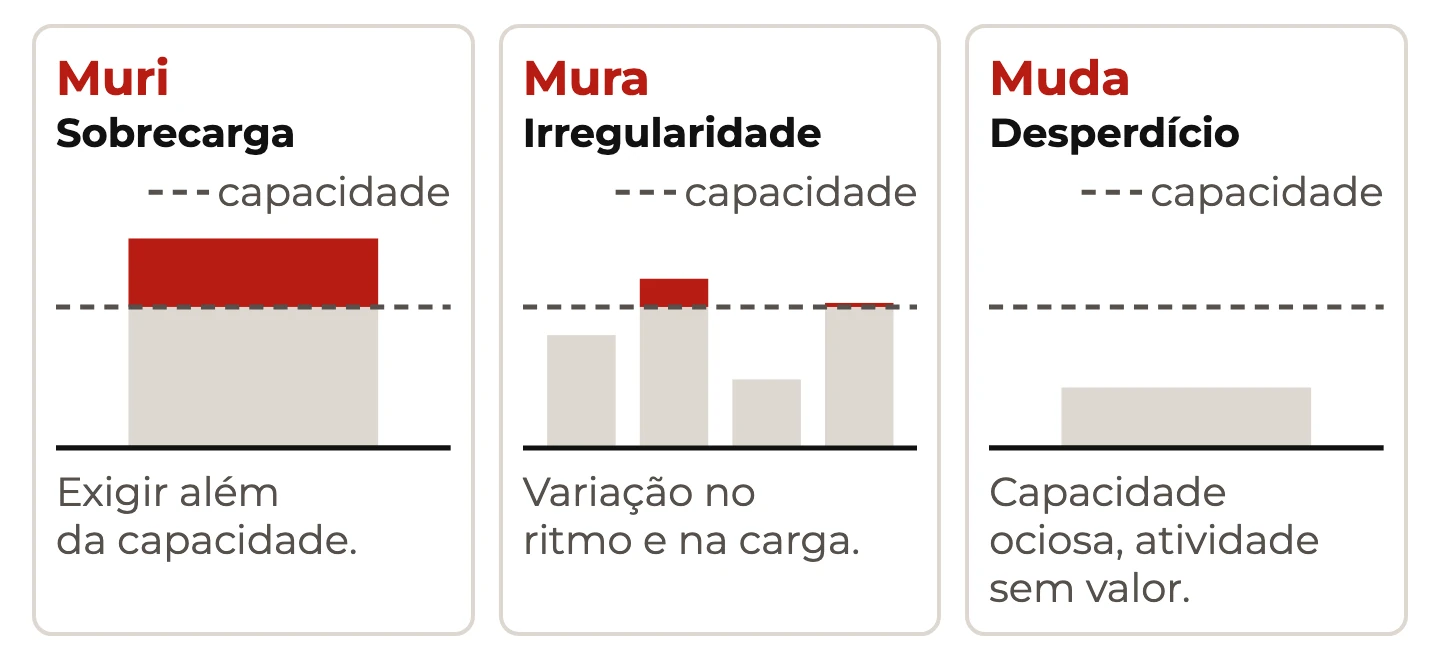

Muda, mura e muri: o defeito que vem do fluxo
Na classificação clássica dos desperdícios, correção de defeito é um dos sete tipos de muda. A leitura mais útil, porém, não isola o defeito dos outros dois termos do trio.
O Lean Enterprise Institute descreve muda, mura e muri como problemas encadeados, e o trio muda, mura e muri explica bem a dinâmica do retrabalho. Irregularidade de programação gera pico de carga, pico gera sobrecarga de gente e de máquina, e sobrecarga gera defeito.
É por isso que a taxa costuma variar com o dia do mês. A última semana concentra volume, o ritmo sobe acima do sustentável e o indicador acompanha.
Essa é uma das razões de o lean manufacturing tratar fluxo e qualidade como o mesmo assunto. Separar os dois temas em projetos diferentes costuma fazer cada um resolver metade do problema do outro.
Meta de retrabalho zero: o que ela produz de verdade
A meta de zero é tecnicamente defensável e comunicacionalmente perigosa. O que ela provoca depende inteiramente de como a empresa reage ao número reportado.
Se a meta desce como cobrança por área ou por pessoa, o resultado é previsível. O indicador cai rápido no primeiro trimestre e o consumo de hora e de material não muda, porque a correção continua acontecendo fora do registro.
O sinal de que isso está em curso é simples de detectar. A taxa registrada cai, a produtividade por hora não melhora e o consumo de material por peça boa continua igual. Os três números juntos denunciam o que cada um sozinho esconde.
A alternativa que funciona é separar ambição de avaliação. Zero é a direção do processo, e não a nota de ninguém. O que se avalia é a quantidade de causas eliminadas e o tempo de resposta ao registro.
Empresas que fizeram essa separação costumam ver o indicador subir antes de cair. Esse pico inicial é a correção invisível aparecendo, e é a melhor notícia possível no começo de um projeto desses.
Roteiro de ataque em 90 dias
A sequência abaixo assume uma célula ou linha piloto, e não a fábrica inteira. Atacar tudo ao mesmo tempo é a forma mais confiável de não concluir nada.
- Semanas 1 e 2: escreva a regra que separa retrabalho, reparo, refugo e reclassificação, e treine quem aponta.
- Semanas 1 a 3: rode observação direta no posto para calibrar o gap entre registrado e real.
- Semana 3: publique as duas taxas, por peça e por hora, e converta as horas em capacidade e em dinheiro.
- Semana 4: estratifique por produto, etapa, turno, posto e fornecedor, e ordene por horas.
- Semanas 5 e 6: meça a capabilidade das características críticas dos dois primeiros cortes do Pareto.
- Semanas 5 a 8: faça a análise de causa raiz subindo o fluxo, e registre a contramedida com dono e prazo.
- Semanas 7 a 10: instale dispositivos de prevenção e antecipe os pontos de detecção que ficarem viáveis.
- Semanas 9 a 12: revise padrão e procedimento das operações alteradas e confirme o efeito nas duas taxas.
O critério de sucesso do piloto não é o percentual final. É ter a conta completa, do apontamento até as horas de capacidade e o valor em reais, funcionando de forma que ela possa ser repetida na célula seguinte.
