Melhoria contínua: o que é, como implantar e diagnóstico de maturidade
PDCA, SDCA, DMAIC e kaizen, as ferramentas de cada etapa, como estruturar a área e uma planilha de diagnóstico de maturidade com exemplo preenchido para baixar.
Meu primeiro contato sério com melhoria contínua foi na Votorantim Metais, na unidade de zinco. Eu trabalhava com projetos de melhoria, parada industrial, produtividade de mão de obra e o programa de manutenção autônoma. Foi ali que conheci o programa Seis Sigma da empresa. Não esperei convite: bati na porta do Master Black Belt e perguntei, sem rodeio, “quero fazer projeto Seis Sigma, como é que funciona?”. Saí de lá com um White Belt para fazer e um projeto para liderar.
Olhando hoje, o que mais me marcou naquela conversa foi a porta. Havia uma porta para bater. Alguém respondia pelo método, havia um caminho para entrar e um projeto esperando dono. Muita empresa quer melhoria contínua e ainda não tem essa porta. Tem vontade, tem curso contratado, às vezes tem até um quadro bonito na parede. Falta o sistema que transforma boa intenção em ganho que se sustenta.
Este guia é a página que eu queria ter lido naquela época. Ele junta o que é melhoria contínua e os ciclos que a fazem girar. Mostra as ferramentas de cada etapa, com o modelo de cada uma, e como implantar o programa nos primeiros 90 dias. Explica como estruturar a área, com papéis, carteira e contabilização de ganhos. E traz um diagnóstico de maturidade em Excel, com fórmulas e um exemplo preenchido, para você descobrir por onde começar.
O que é melhoria contínua
Melhoria contínua é a prática de melhorar processos, produtos e serviços em ciclos curtos e repetidos: medir o problema, comprovar a causa, testar a mudança e padronizar o ganho. Ela usa métodos como PDCA, SDCA, DMAIC e kaizen e só se sustenta quando vira rotina, com dono, carteira de projetos e ganho validado.
A palavra que mais engana nessa definição é “contínua”. Muita gente lê como “para sempre” e entende que basta manter uma campanha no ar. O sentido é outro, mais exigente: cada ciclo termina deixando a operação num patamar novo e estável, e o ciclo seguinte parte dali. Melhorar uma vez é projeto. Melhorar, segurar o ganho e melhorar de novo a partir do novo patamar é que dá direito ao nome.
No Guia Prático Lean Seis Sigma, o capítulo 2, “Melhoria Contínua e Gestão da Qualidade”, trata exatamente dessa fronteira entre cumprir norma e melhorar de verdade. Nas páginas 14 e 15 eu escrevi que “a verdadeira Melhoria Contínua vai além do simples cumprimento de normas, implicando em uma cultura organizacional que valoriza a aprendizagem, a inovação e a correção proativa de problemas”. É por isso que uma empresa certificada pode estar parada e outra sem certificado nenhum pode estar melhorando toda semana.
A ideia tem história. O livro registra que Deming foi ao Japão em 1950 para disseminar estatística e o ciclo PDCA, e que a Toyota foi pioneira em levar a melhoria contínua para dentro do sistema produtivo. Os japoneses chamaram a prática de kaizen, e o glossário do Lean Enterprise Institute traduz o termo como “melhoria contínua”: pequenas melhorias incrementais em processos e sistemas que, somadas, trazem benefício grande no longo prazo.
Na prática da empresa, melhoria contínua tem três camadas que convém separar desde já. A primeira é a melhoria do dia a dia, feita pela própria operação em problemas pequenos. A segunda é o projeto de melhoria, com método e prazo, para problemas que pedem análise. A terceira é o sistema que escolhe os problemas, forma quem resolve e conta o ganho. Quase todo programa que fracassa tinha as duas primeiras e esqueceu a terceira.
Por que a maioria dos programas de melhoria contínua morre no segundo ano
O roteiro se repete com uma regularidade que impressiona. A diretoria decide “implantar melhoria contínua”, contrata um curso, forma uma turma grande e espera que os projetos apareçam. Seis meses depois existem trinta certificados e três projetos andando. No fim do ano alguém pergunta qual foi o retorno, e ninguém tem um número que a controladoria assine.
A inversão é a causa. Formação é insumo, e insumo sem demanda vira estoque, o mesmo estoque que a gente ensina a combater no chão de fábrica. O que sustenta um programa no começo é um projeto concluído, com ganho reconhecido por quem responde pelo número da empresa, contado para quem decide orçamento. Primeiro vem o problema e o dono. Depois vem a formação de quem vai resolver, de preferência com o projeto já andando.
Eu aprendi isso na marra, errando e batendo cabeça, como quase tudo que vale nesse assunto. A formação acadêmica que eu tive ficava longe do que acontecia na prática, e foi no projeto real que o método fez sentido. Quem aprende a ferramenta na semana em que precisa dela retém e entrega junto. É esse o desenho que eu defendo para qualquer programa.
Os sinais de que o programa vai travar aparecem cedo, quase sempre nos primeiros sessenta dias:
- O patrocinador não consegue agenda. A prioridade declarada não é real.
- Ninguém sabe a linha de base do problema escolhido. O dado não existe e o projeto vai patinar no Medir.
- O problema muda a cada reunião. O escopo nunca foi fechado.
- A solução já está decidida. O projeto virou justificativa de uma compra.
- A turma de formação cresceu sem projeto novo. Começou o estoque de certificados.
- A conversa virou qual software usar. Planilha resolve os primeiros cinco projetos de qualquer empresa.
O primeiro sinal é o mais grave e o mais fácil de medir. Se o patrocinador cancelou duas reuniões seguidas, vale uma conversa franca sobre prioridade antes de seguir. Programa sem patrocínio real consome o tempo de quem conduz e termina sem resultado, e a frustração que ele deixa é o que mata a segunda tentativa.
PDCA, SDCA, DMAIC e kaizen: os ciclos que fazem a melhoria contínua girar
Os métodos de melhoria têm nomes diferentes e uma espinha comum. Todos partem de um problema descrito com número, procuram a causa antes da solução e terminam com alguma forma de padronizar o que funcionou. O que muda é o tamanho do problema que cada um aguenta e o rigor de prova que ele exige.
PDCA: o ciclo básico
O ciclo PDCA tem quatro etapas: planejar, executar, verificar e agir. No livro eu dedico a ele o capítulo 14, “Ciclo PDCA e SDCA”, a partir da página 125. A etapa que quase todo mundo pula é a terceira. Planejar e executar dão sensação de movimento; verificar contra o número de partida é que diz se houve melhoria. O Lean Enterprise Institute chama o PDCA de base da melhoria contínua e lembra o detalhe que fecha o ciclo: só depois de medir um ganho o time padroniza o novo método.
SDCA: o ciclo que segura o ganho
O SDCA troca o planejar por padronizar. Ele existe para manter o processo estável depois que o PDCA melhorou. A frase que resume a dupla está na página 127 do livro. “Enquanto o PDCA tem a sensibilidade de identificar se a melhoria foi atingida, o SDCA identifica a perda da padronização e a necessidade de melhoria.” A leitura de PDCA e SDCA mostra como os dois se alternam. Empresa que só gira PDCA melhora e volta ao patamar antigo em poucos meses.
DMAIC: o projeto com prova estatística
O método DMAIC é o roteiro de projeto do Seis Sigma: definir, medir, analisar, melhorar e controlar. Ele serve quando a causa é desconhecida, o problema é de variação e a decisão precisa de dado. É mais longo e mais exigente que um PDCA, e por isso mesmo faz mal quando usado em problema simples. Arrumar um almoxarifado com DMAIC é gastar três meses no que um mutirão resolve numa semana.
Kaizen: o ciclo curto da própria área
O kaizen aparece de dois jeitos. Como filosofia, é a melhoria pequena e diária feita por quem executa. Como evento, é uma semana de trabalho concentrado de um time da área, com escopo pequeno e resultado medido no fim da semana. É o formato que melhor cabe em empresa que está começando, porque produz resultado visível rápido e ensina o método fazendo.
Qual escolher
A pergunta sobre qual metodologia adotar costuma vir primeiro e deveria vir por último. Quem decide é o tipo de problema que a empresa tem hoje. O quadro abaixo resume a porta de entrada mais comum, e a leitura de qual metodologia de melhoria escolher aprofunda as três perguntas que fecham a decisão.
| Se o problema é | Porta de entrada | Por quê |
|---|---|---|
| Desorganização e falta de padrão | 5S e padronização | Constrói a base que torna o resto mensurável |
| Falta de rotina de gestão | PDCA, SDCA e gerenciamento da rotina | Estabelece o ciclo básico de verificar e corrigir |
| Problema pontual que volta sempre | MASP ou kaizen | Ciclo curto de análise e solução, feito pela área |
| Desperdício e fluxo lento | Lean | Ataca espera, estoque e movimentação |
| Defeito e variação com causa desconhecida | Lean Seis Sigma e DMAIC | Reduz dispersão com prova estatística |
A maior parte das empresas que procura melhoria contínua tem a primeira ou a segunda linha, e não a última, que é a mais associada ao tema. Investir em estatística avançada numa operação sem padrão é caro e frustrante, porque a variação do método esconde a variação do processo. Os métodos não competem entre si. Muda só a porta por onde a empresa entra.
Ferramentas de melhoria contínua por etapa, com o modelo de cada uma
Ferramenta solta não faz programa. Mas cada etapa do ciclo tem um punhado de ferramentas que resolvem a pergunta daquela etapa, e conhecê-las pela pergunta evita o erro mais comum: preencher formulário porque o roteiro manda. O quadro segue a ordem do DMAIC, que é a mais completa, e vale igual para quem gira PDCA.
| Etapa | Pergunta que a ferramenta responde | Ferramenta | Modelo |
|---|---|---|---|
| Definir | Qual é o problema, a meta, o escopo e quem responde? | Project Charter | abrir o modelo D01 |
| Medir | De quem vem a entrada, por onde passa e para quem vai a saída? | SIPOC | abrir o modelo M03 |
| Medir | Onde o tempo do fluxo é espera e onde é trabalho? | Mapa do fluxo de valor | abrir o modelo M05 |
| Analisar | Quais poucas categorias concentram a maior parte do problema? | Diagrama de Pareto | abrir o modelo A11 |
| Analisar | Quais causas possíveis existem, em cada família? | Diagrama de Ishikawa | abrir o modelo A12 |
| Analisar | Por que essa causa acontece, até chegar à raiz? | 5 Porquês | abrir o modelo A13 |
| Melhorar | Quais soluções dão mais resultado com menos esforço? | Matriz esforço × impacto | abrir o modelo I18 |
| Melhorar | Quem faz o quê, até quando, onde, como e a que custo? | Plano de ação 5W2H | abrir o modelo I20 |
| Controlar | O que medir, com que frequência e quem reage ao desvio? | Plano de controle | abrir o modelo C22 |
| Controlar | O processo continua estável ou apareceu uma causa especial? | Carta de controle | abrir o modelo C23 |
| Encerrar | O que o próximo projeto precisa saber deste? | Lições aprendidas | abrir o modelo C25 |
Os onze modelos fazem parte do kit de ferramentas Lean Seis Sigma, em que a gente organizou as 25 ferramentas na ordem do DMAIC, todas preenchíveis. Para quem lidera melhoria no dia a dia e não conduz projeto longo, existe um recorte mais enxuto.
O kit do líder de melhoria contínua tem onze páginas e sete ferramentas: PDCA, matriz impacto × esforço, Ishikawa, 5 Porquês, 5W2H, A3 e o ritual kaizen semanal. Cada uma vem com quando usar, passo a passo, o espaço para preencher e um exemplo curto.
A ordem de uso está na própria abertura do material. Você prioriza com a matriz, analisa com Ishikawa e 5 Porquês, planeja com 5W2H, gerencia com PDCA e A3 e sustenta com o ritual semanal. A última página traz um plano de ação de 90 dias. Clique na capa para ver o material e baixar.
Como implantar melhoria contínua nos primeiros 90 dias
Noventa dias é o tempo típico entre a decisão de começar e o primeiro resultado defensável. É também a janela em que a atenção da diretoria continua disponível. A partir do quarto mês, programa que não mostrou nada passa a disputar espaço com todas as outras iniciativas da empresa.
Mês 1: escolher o problema antes da ferramenta. Em uma semana de conversas com operação e gerência saem de dez a vinte candidatos. Quatro fontes rendem rápido: o que mais irrita quem executa, o que mais volta como retrabalho, o indicador parado há meses e a reclamação de cliente. O primeiro projeto é vitrine. Ele precisa terminar, ser visível e ter dado disponível, e por isso o maior ganho potencial raramente é a melhor escolha. No fim do mês você tem um problema escrito em uma frase com número, um dono e um patrocinador com agenda quinzenal.
Mês 2: formar quem vai executar, com o projeto andando. Duas a quatro pessoas, e não trinta. O formato que mais rende alterna conteúdo e aplicação. A pessoa aprende a fase Definir e aplica no projeto real na mesma semana, depois aprende coleta de dados e monta o plano de coleta do projeto. A faixa da formação segue o problema, e o guia de faixas Lean Seis Sigma ajuda a calibrar quem precisa de Yellow, Green ou Black Belt.
Mês 3: fechar o primeiro projeto e contar. Fechar significa três coisas. A mudança está implantada e funcionando, o ganho foi validado por quem responde pelo número e o controle está montado para o ganho não evaporar. Contar é o que transforma projeto em programa. A apresentação para a diretoria precisa do problema em número, do que foi feito, do ganho validado e de um pedido explícito para o próximo ciclo. Sem o pedido, a reunião termina em elogio e sem decisão.
Vale também devolver o resultado para a área que participou. É essa devolução que produz voluntários para a próxima leva. Daí em diante o ritmo que costuma funcionar é dobrar por ciclo: um projeto no primeiro trimestre, dois ou três no segundo, de quatro a seis no terceiro. A estrutura cresce atrás da demanda.
Como estruturar a área de melhoria contínua: papéis, tamanho e alçada
A decisão de criar uma área costuma ser tomada no início, quando o entusiasmo é maior e o resultado ainda não existe. É a ordem errada. Área criada antes do primeiro projeto concluído passa meses justificando a própria existência, escrevendo política e desenhando comitê. A sequência que funciona é a inversa: um ou dois projetos conduzidos por quem tem outra função, com ganho validado, criam a demanda que justifica a estrutura.
Na MRS Logística eu vivi o outro lado dessa história. Trabalhei com programas de melhoria contínua, 5S e desdobramento de metas do presidente até o coordenador. O desdobramento mostra para que serve estrutura de melhoria: levar prioridade de cima para baixo e problema de baixo para cima sem perder nada no caminho. Quando a área nasce antes disso, ela vira mais uma caixa no organograma.
Os papéis, e o que cada um responde
- Patrocinador: garante prioridade, remove obstáculo entre áreas e cobra andamento.
- Dono do processo: aceita a mudança e responde pelo processo depois do projeto.
- Condutor do projeto: aplica o método e conduz o time.
- Facilitador: orienta o método, destrava e forma gente. Não assume projeto.
- Validador do ganho: controladoria, ou quem responde pelo número da empresa.
- Coordenador do programa: seleciona projetos, mantém a carteira e reporta à direção.
A distinção entre facilitador e condutor é a que mais decide se o programa escala. Facilitador que assume o projeto entrega um resultado e não forma ninguém. No ano seguinte a empresa continua dependendo dele. Já o validador precisa ser de fora do projeto por uma razão estrutural, sem nenhuma desconfiança envolvida: número validado por quem o produziu não sustenta comparação entre projetos.
Quando criar e de que tamanho
Há quatro sinais objetivos de que a estrutura passou a fazer falta. Existem projetos selecionados, com dono e patrocínio, sem ninguém com tempo para conduzir. O tempo médio de projeto está subindo. Cada projeto usa o método de um jeito. E a carteira de projetos concluídos passou de uma dezena, o que exige alguém para verificar se os ganhos se mantêm.
| Estágio | Carteira típica | Estrutura |
|---|---|---|
| Início | 1 a 3 projetos por ano | Dedicação parcial de alguém da operação |
| Consolidação | 4 a 10 projetos por ano | 1 facilitador dedicado |
| Programa | 10 a 30 projetos por ano | 1 a 2 facilitadores e uma rede de Green Belts |
| Maduro | Mais de 30 projetos por ano | Núcleo central e facilitadores por unidade |
A regra prática para dimensionar é de um facilitador dedicado para cada oito a doze projetos simultâneos, desde que ele oriente e não execute. O erro mais comum é dimensionar para cima. Área com cinco pessoas e seis projetos por ano vira estrutura procurando trabalho, e acaba criando relatório, ritual e formulário para se ocupar.
A quem reportar e qual alçada ter
Reportar à qualidade é o arranjo mais comum e o mais limitado, porque projeto que mexe em produção ou vendas passa a depender de convencimento a cada vez. Reportar à operação dá alçada onde está a maior parte dos problemas e estreita o escopo. Reportar à direção geral é o que mais funciona em programa que atravessa áreas, desde que a direção dedique atenção de verdade.
Um teste rápido revela se o posicionamento está certo. Quando um projeto precisa que duas áreas mudem e elas discordam, quem decide? Se a resposta for ninguém, a área está mal posicionada. Escreva no documento de criação quatro alçadas: acesso a dado sem aprovação hierárquica, poder de convocar reunião entre áreas, um caminho de escalonamento com prazo e o direito de recusar projeto sem dono, sem dado ou sem alinhamento.
Carteira de projetos, rotina e contabilização de ganhos
A seleção de projetos é a atividade de maior impacto da área e a que mais vezes é feita por ordem de chegada. O funil começa numa lista única, alimentada por indicador fora da meta, reclamação de cliente, sugestão da operação, desdobramento de meta estratégica e achado de auditoria. O filtro tem cinco critérios, e os cinco precisam aparecer juntos.
| Critério | Pergunta de verificação |
|---|---|
| Alinhamento | Isso serve a alguma prioridade declarada da empresa? |
| Ganho | O valor justifica meses de trabalho? |
| Dado | Alguém sabe dizer a linha de base? |
| Dono | Ele pediu ajuda ou só foi avisado? |
| Duração | Cabe na faixa de quem vai conduzir? |
Recusar faz parte do trabalho e precisa ser explicado. Projeto recusado por falta de dono pode voltar quando o dono existir. Manter a lista de recusados à vista evita que o mesmo problema seja proposto três vezes por pessoas diferentes.
Projeto encerrado só continua encerrado se a rotina segurar. É aqui que o SDCA sai do livro e entra na agenda. O gerenciamento da rotina dá o encontro curto e fixo em que o desvio do indicador é olhado e sai com responsável e prazo. E o trabalho padronizado transforma o jeito novo em padrão escrito, treinado e auditado. Sem os dois, a operação volta ao estado anterior na primeira ausência de quem conduziu a mudança.
A contabilização de ganhos é a parte mais negligenciada e a que mais custa caro quando falta. Quatro regras resolvem quase tudo:
- Combine o critério antes de começar. Linha de base, período de apuração, ganho financeiro e não financeiro, escritos com a controladoria no primeiro mês do projeto.
- Valide fora do projeto. Ganho calculado pelo time e apresentado sem conferência cria uma desconfiança que contamina os projetos seguintes.
- Reverifique de 6 a 12 meses depois. Projeto encerrado há um ano costuma ter voltado em parte, e é melhor descobrir antes da diretoria.
- Reporte separado. Ganho validado, ganho declarado e ganho perdido em linhas diferentes. O acumulado que soma tudo o que já foi anunciado não resiste à primeira auditoria.
Eu aplico essa regra aos nossos próprios números. Os 259 projetos de Lean Seis Sigma avaliados na Academia Voitto somam R$ 180,8 milhões de ganho estimado. Esse valor fica na linha do ganho estimado, e não do validado: é o que cada projeto declarou e, quando faltava o dado, uma estimativa pela mediana de projetos parecidos.
Área que reporta número de treinamentos e de reuniões é cortada na primeira revisão de custo. Área que reporta ganho validado e uma carteira com retorno futuro é defendida pela própria diretoria.
Diagnóstico de maturidade em melhoria contínua: a planilha para baixar
Antes de decidir o que fazer, vale saber onde a empresa está. O pedido costuma chegar assim: alguém quer um número de 1 a 5 que caiba num slide. O número é a parte menos útil. O que um diagnóstico bem feito entrega é a lista do que já se sustenta sozinho, do que só funciona quando alguém empurra e do que não existe. Com isso dá para decidir por onde começar.
Planilha gratuita: Diagnóstico de maturidade em melhoria contínua. São 8 dimensões e 32 afirmações, cada uma com a descrição dos cinco níveis para você pontuar pela evidência e não pela impressão. As fórmulas calculam a média de cada dimensão, o nível, a dimensão limitante, o nível geral e o próximo passo recomendado para cada dimensão.
O arquivo tem um gráfico de radar pronto e uma aba de exemplo preenchido, numa empresa fictícia. Não tem macro e abre no Excel, no LibreOffice e no Google Planilhas. Clique na imagem para ver o exemplo e baixar.
As 8 dimensões
A planilha olha para oito dimensões, com quatro afirmações em cada uma. As oito são liderança e governança, estrutura da área e papéis, método e ferramentas, carteira de projetos e priorização, gestão da rotina e padronização, capacitação e belts, contabilização de ganhos e cultura e engajamento. Elas acompanham exatamente as seções deste guia, de propósito. Cada nota baixa aponta a seção que você precisa reler.
A escala: comportamento observável, nada de adjetivo
Modelo de maturidade escrito em adjetivo (“processo definido”, “gestão proativa”) produz discussão, porque ninguém discorda e ninguém verifica. Por isso cada afirmação da planilha descreve o que você veria acontecer em cada nível. A escala geral é esta:
- 1, Inicial: não existe. Cada um resolve do seu jeito e ninguém estranha.
- 2, Dependente de pessoas: existe porque alguém específico faz. Se essa pessoa sai, para.
- 3, Definido: está escrito e é conhecido, mas ninguém verifica se é cumprido.
- 4, Verificado: alguém confere em frequência fixa e trata o desvio, também no mês ruim.
- 5, Otimizado: a equipe revisa a forma de trabalhar quando a evidência mostra que dá para melhorar.
Três regras dão validade ao resultado. Nota sem evidência citável não vale, e a planilha tem uma coluna para você escrever o que viu, onde e quando. Meio ponto não existe: na dúvida entre dois níveis, vale o mais baixo. E a avaliação é feita por uma dupla, alguém de dentro da área e alguém de fora com domínio do método, indo ao local em dia normal de trabalho. Peça para ver o padrão, o quadro e a última análise de causa, em vez de perguntar se existem.
Como a planilha lê o resultado
As dimensões se encadeiam, e a mais baixa limita o retorno das que estão acima dela, como a etapa mais lenta define a vazão de uma linha. Por isso a planilha destaca a dimensão limitante e trava o nível geral: ele nunca passa de um nível acima da dimensão mais baixa. As duas dimensões de menor média aparecem como “atacar neste ciclo”. Para cada dimensão, uma tabela de consulta devolve o próximo passo, escrito para subir um degrau a partir do nível atual.

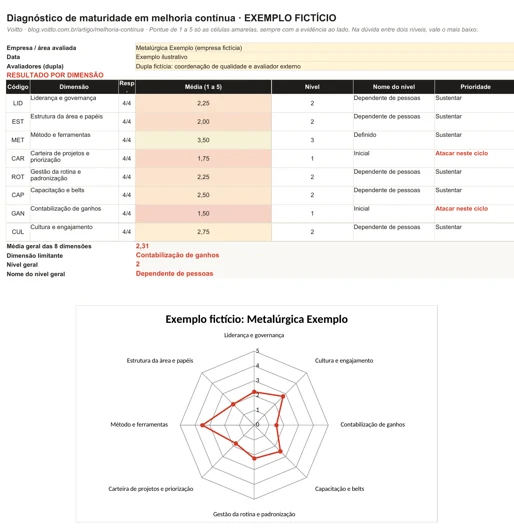

O exemplo preenchido, lido do começo ao fim
A aba de exemplo traz uma empresa inventada para ensinar a leitura, a Metalúrgica Exemplo. Ela fabrica componentes metálicos, tem uma unidade e 380 pessoas, e o programa de melhoria tem dois anos. Formou 22 Green Belts e 60 Yellow Belts, tem 4 projetos ativos e 3 concluídos, e os próprios times anunciaram R$ 1,2 milhão de ganho. Na reunião de diretoria, o programa é apresentado como um sucesso.
A dupla avaliadora foi ao local e anotou as evidências. O método tirou a maior nota, 3,50: o DMAIC está escrito e treinado, e as três análises de causa do ano foram conduzidas por três pessoas diferentes. Daí para baixo o quadro muda. Na carteira, média 1,75, não há critério de seleção, os quatro projetos foram indicados pela diretoria e a lista de ideias só recebe sugestão da produção. Nos ganhos, média 1,50, cada condutor calculou de um jeito e a controladoria nunca validou um projeto.
A média geral dá 2,31, e o nível geral fica em 2, dependente de pessoas. A dimensão limitante é a contabilização de ganhos. A leitura que a planilha força é desconfortável para quem apresentou o programa como sucesso: a empresa aprendeu o método e não aprendeu a escolher nem a contar. A evidência da capacitação confirma, com 22 Green Belts formados para 4 projetos ativos.
A decisão natural da diretoria seria abrir uma nova turma, e o diagnóstico mostra por que ela pioraria o quadro. Mais gente formada aumentaria o estoque de certificados sem mudar a taxa de projetos concluídos. Os dois próximos passos que a planilha devolve são outros. O primeiro é combinar com a controladoria, antes do próximo projeto, como o ganho será calculado. O segundo é montar uma lista única de candidatos, com quatro fontes, e passar a selecionar por critério.
Repare no que ficou de fora do plano: liderança, rotina e cultura também estão em nível 2, e nenhuma delas entrou nesta rodada. Plano com oito frentes devolve ao gestor o problema que ele já tinha, que era não saber por onde começar. Reavalie a dimensão atacada em 90 dias e refaça o diagnóstico completo em 12 meses, comparando a empresa só com ela mesma.
Como medir o resultado de um programa de melhoria contínua
Cada projeto tem os seus indicadores. O programa precisa dos dele, e eles são poucos. A tentação é medir atividade, porque atividade é fácil de contar. O quadro abaixo mede capacidade de entrega, retorno e saúde da seleção.
| Indicador do programa | O que revela | Sinal de alerta |
|---|---|---|
| Projetos concluídos por trimestre | Capacidade de entrega | Zero no primeiro trimestre |
| Ganho validado acumulado | Retorno do programa | Ganho declarado sem validação |
| Ganhos que se mantêm após 6 meses | Sustentação real | Nenhuma reverificação feita |
| Tempo médio por fase | Onde a carteira empoça | Projetos parados no Medir ou no Melhorar |
| Projetos ativos por pessoa formada | Aproveitamento da formação | Muitos formados, poucos projetos |
| Taxa de projetos abandonados | Qualidade da seleção | Abandono escondido ou acima de 20% |
O tempo médio por fase é o mais diagnóstico e o menos usado. Quando muitos projetos ficam parados no Medir, o problema é falta de dado. Quando ficam no Melhorar, é negociação com as áreas. E a medida de sucesso do primeiro ano da área tem pouco a ver com o número de pessoas formadas. O que importa é quantos projetos foram conduzidos por gente que não pertence à área. Esse número diz se a estrutura está formando capacidade ou concentrando.
Erros comuns em programas de melhoria contínua
- Formar turma grande antes do primeiro projeto. Cria estoque de certificado sem demanda.
- Escolher problema estratégico demais para começar. Ele não termina em 90 dias e o programa perde a janela.
- Criar a área antes do primeiro resultado. Ela passa meses se justificando.
- Deixar o facilitador conduzir projeto. Resolve o projeto da vez e a empresa não ganha capacidade.
- Aceitar todo projeto proposto. A área vira executora de demanda e perde a priorização.
- Anunciar ganho sem validação. O acumulado vira ficção e cai na primeira auditoria.
- Encerrar projeto sem padrão novo. O PDCA melhora e a falta de SDCA devolve o problema.
- Fazer campanha de comunicação antes de entregar. A distância entre anúncio e entrega produz o ceticismo que mata a segunda tentativa.
Boa parte desses erros nasce de tratar melhoria contínua como evento. Os 12 princípios da melhoria contínua ajudam a fixar a mentalidade por trás do sistema. Para quem precisa conciliar o programa com o sistema de gestão da qualidade, vale ler onde a ISO 9001 obriga a melhorar. E quem quer saber o que muda quando a automação entra na rotina encontra o debate em melhoria contínua e IA.
Por onde começar na próxima segunda-feira
Se você chegou até aqui com vontade de fazer tudo ao mesmo tempo, segure um pouco. O caminho que funciona é curto e sequencial. Baixe a planilha, chame alguém de fora da sua área e passe um dia no local pontuando as 32 afirmações com evidência. Escolha as duas dimensões mais baixas e nada além delas.
Em paralelo, escolha um problema que termine em 90 dias, com dono e dado, e combine com a controladoria como o ganho vai ser contado. Use os modelos do kit para não perder tempo desenhando formulário. Quando esse primeiro projeto fechar com ganho validado, conte para a diretoria e peça o próximo ciclo. Primeiro projeto fechado é um gás para o time. Ele prova que o método funciona ali dentro, e não só no livro.
Se a ideia é conduzir isso como projeto, com método e orientação, te convido a conhecer as academias de certificação da Voitto. É onde eu ensino esse passo a passo, com projeto real e banca no final. E o livro fica como consulta para cada etapa, do mindset de melhoria ao capítulo sobre sustentar o que você melhorou.
Lembra da porta que eu bati na Votorantim? Melhoria contínua começa quando sua empresa passa a ter uma porta dessas, com alguém do outro lado que sabe responder “como é que funciona”. O resto é girar o ciclo, segurar o ganho e girar de novo.
