Case de Lean Seis Sigma na área da saúde: 45% menos espera no pronto atendimento
Um projeto-modelo de pronto atendimento contado do termo de abertura até o OCAP. Os doze documentos estão preenchidos e a meta segue em aberto.
Fiquei cinco horas e quarenta minutos na sala de espera de um pronto atendimento numa quinta-feira de julho, acompanhando alguém da família. Ela entrou classificada como verde. Tomou a medicação. Esperou o resultado do exame de sangue. Esperou o médico voltar para olhar o papel. Saiu de lá quase de madrugada. O que me incomodou não foi a demora em si. Foi que ninguém, em nenhum balcão, sabia dizer em que ponto da fila ela estava. Quando escrevi o capítulo 22 do Guia Prático Lean Seis Sigma, sobre Seleção de Métricas e Coleta de Dados, coloquei a definição de Lead Time na página 216. Ela diz assim: “O Lead Time é o tempo transcorrido desde que o cliente faz a solicitação de um produto ou serviço, até seu recebimento pelo cliente ou a finalização da prestação do serviço”. O tempo porta-alta de um PA é exatamente isso, com o paciente no lugar do cliente. Foi por isso que este case de Lean Seis Sigma na área da saúde parou na minha mesa.
O que vem a seguir é um case de Lean Seis Sigma inteiro em saúde, do termo de abertura até o OCAP. O cenário é o pronto atendimento adulto de um hospital. É um projeto-modelo, com dados fictícios, feito para ensinar como uma ferramenta alimenta a outra. Não é o relato de um cliente real. O código do projeto é GB-2026-041. O calendário vai de 13 de julho a 11 de dezembro de 2026. Os doze documentos estão preenchidos e disponíveis para baixar.
Tem uma coisa incomum aqui: o projeto não terminou. Os documentos capturam a fase Melhorar por dentro, na visão de 9 de novembro de 2026. Das seis ações do plano, duas estavam concluídas, duas em andamento e duas ainda planejadas. O único resultado medido é um piloto de duas semanas, rodado em dois dos três turnos. A meta de 2,5 horas continua aberta. Guardei esse recorte de propósito. Projeto de Lean Seis Sigma congelado no meio ensina mais do que projeto contado depois que deu certo. Melhoria tem inércia: o difícil não é ganhar as primeiras horas, é não deixar o processo escorregar de volta.
Cada uma das doze etapas tem o documento preenchido para baixar. A gente montou esse pacote aqui na Voitto do jeito que eu queria ter recebido quando peguei meu primeiro projeto, com os arquivos abertos em vez do resumo pronto. Em Lean Seis Sigma bem feito, os números de um documento puxam os do documento seguinte. As 540 ocorrências do Pareto saem dos sete motivos padronizados da folha de verificação, com o MSA dos horários do HIS já aprovado. Os scores de 249 e 213 da matriz de causa e efeito viram as duas cadeias dos 5 Porquês. As duas causas-raiz viram as quatro primeiras ações do plano 5W2H. Material solto de internet costuma parar no gráfico bonito. Aqui você leva o arquivo, e leva junto a contradição que encontrei entre a matriz de priorização e o plano de ação.
O caso: 4,9 horas entre a porta e a alta no pronto atendimento
O pronto atendimento do caso faz 9.800 atendimentos por mês e cuida de adultos classificados como verde e azul, os de baixa complexidade. O tempo médio entre o registro de entrada e a alta administrativa era de 4,9 horas. A referência interna do próprio hospital é 2,5 horas, quase a metade.
O termo de abertura registra picos de 7,8 horas e 38% dos pacientes passando mais de seis horas dentro do PA. É nesse recorte de pacientes que o projeto de Lean Seis Sigma trabalha. Fora dele ficam vermelho, laranja e amarelo, que seguem o fluxo de urgência de sempre.
O que transforma esse atraso em projeto é o dinheiro escrito ao lado. A taxa de evasão era de 6,2%, cerca de 610 pessoas por mês. São pacientes que desistem e vão embora antes de ser atendidos. Somando receita perdida e horas extras, o business case estima R$ 96 mil por mês de impacto. É esse par, tempo e dinheiro, que faz um projeto de Lean Seis Sigma ser aprovado pela Diretoria Assistencial. Sem esse par, ele vira mais uma reclamação de corredor.
| Indicador do pronto atendimento | Baseline registrado no charter | Meta assinada para 11/12/2026 |
|---|---|---|
| Tempo porta-alta dos pacientes verde e azul | 4,9 h, com picos de 7,8 h | 2,5 h |
| Pacientes com permanência acima de 6 h | 38% | 10% |
| Taxa de evasão do PA | 6,2%, cerca de 610 pacientes por mês | 2,5% |
| Impacto financeiro | R$ 96 mil por mês de perda estimada | R$ 486 mil por ano de ganho |
Nenhuma célula dessa tabela é opinião. Cada número saiu do prontuário eletrônico ou da validação do Financeiro, feita em 02/07/2026, onze dias antes de o projeto começar. É o tipo de arrumação que separa um case de sucesso de uma boa história contada no corredor. O resto deste artigo percorre as cinco fases do método DMAIC na ordem em que o hospital as percorreu. O documento de cada uma fica aberto ao lado. Todo projeto de Lean Seis Sigma começa assim, por número que outra pessoa pode conferir.
Definir: a meta de 2,5 horas e a linha que separa o escopo
Definir começa por escrever o problema sem dizer a causa e sem sugerir a solução. O campo 3 do termo de abertura do projeto descreve a janela de janeiro de 2025 a junho de 2026. Dentro dela estão a média de 4,9 horas e os picos de 7,8 horas. Estão também os 38% acima de seis horas e a concentração de 57% dos casos entre 18h e 23h. Termina com uma frase que muita gente apaga por parecer fraca: as causas-raiz ainda não são conhecidas.
A meta veio no campo seguinte e cabe em uma linha. Sair de 4,9 para 2,5 horas até 11 de dezembro de 2026, o que o documento chama de redução de 49%. Tudo isso mantendo os protocolos assistenciais e a segurança do paciente. Guarde esse 49%, porque ele vai reaparecer trocado por outro número mais adiante. Ele é a meta assinada, e não o resultado alcançado. Em Lean Seis Sigma esses dois números nunca ocupam a mesma linha.
| Campo do termo de abertura | O que o documento traz | O que isso evita |
|---|---|---|
| Escopo dentro | PA adulto verde e azul, da triagem à alta, com os exames de laboratório e imagem originados no PA | projeto que cresce até virar reforma do hospital |
| Escopo fora | pacientes vermelho, laranja e amarelo, gestão de leitos, obras e contratação | cobrança por um resultado que o time não podia entregar |
| Restrições | orçamento de R$ 25 mil, nenhuma contratação, protocolo só com aval do corpo clínico e do NSP | solução que depende de dinheiro e de gente que não existem |
| Premissas | horários do HIS confiáveis após o MSA e apoio de laboratório e imagem nos pilotos | descobrir no meio do Medir que o dado não presta |
A equipe está nomeada por papel e com dedicação em percentual. Champion com 10%, Green Belt líder com 50%. Três membros vêm da enfermagem, do corpo clínico e do laboratório, com 20%, 15% e 15%. O sponsor entra como dedicação pontual. Quem copiar este case de Lean Seis Sigma para o próprio hospital deve copiar a estrutura de papéis e o percentual, nunca os nomes. Vale ler a fase Definir junto com a voz do consumidor. A evasão de 6,2% é a reclamação do paciente já traduzida em número.
Medir: oito métricas e uma folha com sete motivos de espera
Medir não é abrir o prontuário eletrônico e puxar um relatório. O plano de coleta de dados deste case de Lean Seis Sigma começa por uma definição operacional escrita para que duas pessoas cheguem ao mesmo número. Tempo porta-alta em horas é o horário da alta administrativa menos o horário do registro de entrada. O dado sai do HIS depois que o MSA foi aprovado, com concordância acima de 90%.

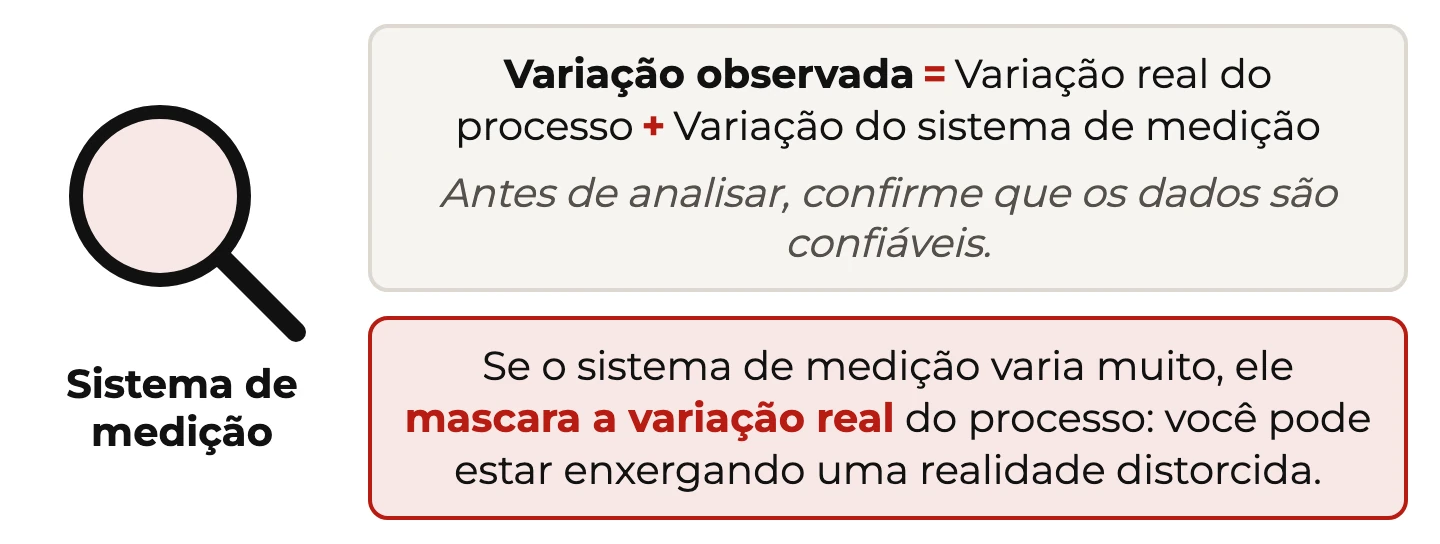

A análise do sistema de medição vem antes da coleta, e não depois dela. Faz sentido: se o carimbo de hora do prontuário estiver errado, todo o resto do projeto de Lean Seis Sigma está errado junto. A janela de coleta foi de 10 de agosto a 11 de setembro de 2026. Oito métricas entraram no plano, cada uma com unidade, tipo, fonte, forma de coleta, frequência, estratificação e responsável com nome.
Seis dessas oito métricas saem sozinhas do sistema, em censo de 100%. Duas não saem. O tempo de reavaliação médica precisa de cronometragem manual, trinta medições por semana. O HIS não registra o instante em que o médico volta ao leito com o resultado na mão. E as ocorrências de espera prolongada dependem de uma folha de verificação preenchida no próprio PA, com sete motivos padronizados. Essa folha foi validada num piloto de dois dias antes de entrar em uso. É coisa bem diferente do piloto de melhoria que aparece no fim deste artigo. Quem conduz Lean Seis Sigma dentro de hospital aprende cedo a separar os dois.
Os sete motivos são resultado laboratorial, reavaliação médica, exame de imagem, triagem, leito ou maca de observação, alta administrativa e outros. Parece burocracia de formulário. É o contrário. Sem essa lista fechada, cada plantão escreveria o motivo com as próprias palavras, e o diagrama de Pareto da fase seguinte simplesmente não existiria. O critério de qualidade do plano é duro na medida certa. Manda descartar e recontar registro incompleto, com auditoria semanal do Green Belt. Quem já tentou medir lead time em hospital sabe que o dado sujo chega antes do dado bom. É o jeito mais rápido de matar um projeto de Lean Seis Sigma.
Analisar: laboratório e reavaliação valem 68,5% das ocorrências
Quinhentas e quarenta ocorrências entraram na folha de verificação durante a janela de coleta. O Pareto ordenou por motivo e a curva acumulada fez o serviço dela. É neste ponto que o Lean Seis Sigma deixa de ser percepção e vira contagem.
| Motivo da espera | Ocorrências | Participação | Acumulado |
|---|---|---|---|
| Espera por resultado laboratorial | 214 | 39,6% | 39,6% |
| Espera por reavaliação médica | 156 | 28,9% | 68,5% |
| Espera por exame de imagem | 78 | 14,4% | 83,0% |
| Espera na triagem | 42 | 7,8% | 90,7% |
| Espera por leito ou maca de observação | 26 | 4,8% | 95,6% |
| Espera pela alta administrativa | 15 | 2,8% | 98,3% |
| Outros | 9 | 1,7% | 100,0% |
Aqui cabe um aviso que vale para quem for reaproveitar este material de Lean Seis Sigma. Os 68,5% são a participação das duas primeiras barras no total de ocorrências de espera. Não são redução de tempo, não são percentual de pacientes e não são resultado do projeto. Já vi esse tipo de número virar manchete errada mais de uma vez, e a manchete errada é sempre a mais bonita. Vale registrar também uma inconsistência do próprio documento. A tabela fecha o terceiro motivo em 83,0%, e a caixa de poucos vitais, logo abaixo, escreve 82,9%. É arredondamento, não muda decisão nenhuma, mas se for citar, cite o número da tabela.
Do Pareto o projeto de Lean Seis Sigma foi para as causas. O diagrama de Ishikawa de 15 de setembro abriu as seis famílias do 6M e listou vinte causas candidatas. A matriz de causa e efeito levou oito delas para o cruzamento com os quatro CTQs já ponderados e devolveu um ranking com nota. Em primeiro veio a ausência de fast-track clínico para verde e azul, com 249 pontos. Em segundo, a fila laboratorial sem priorização STAT, com 213. As duas primeiras colocadas são os mesmos dois motivos do Pareto, vistos pelo outro lado. Essa convergência é o que dá confiança a uma priorização de Lean Seis Sigma. Vale mais do que qualquer das duas leituras sozinha. Foram elas que viraram as duas cadeias dos 5 Porquês.
Melhorar: nove soluções na matriz, seis ações no plano
Nove soluções passaram pela matriz de esforço e impacto no workshop de 19 de outubro. A pontuação saiu por consenso, numa escala de 0 a 10. Pela caixa de decisão do documento, cinco caíram no quadrante de ganho rápido e três foram classificadas como estratégicas. A tabela abaixo marca seis linhas como quick win, e essa diferença tem explicação. Uma foi adiada para a fase 2, por impacto marginal diante do esforço. Pontuar antes de decidir é o que impede um projeto de Lean Seis Sigma de virar lista de desejos.
| Nº | Solução | Esforço | Impacto | Quadrante |
|---|---|---|---|---|
| 1 | Fast-track laboratorial com etiqueta STAT e SLA de 45 min | 3 | 9 | Quick win |
| 2 | Fila dedicada e SLA pactuado entre PA e laboratório | 2 | 8 | Quick win |
| 3 | Protocolo de fast-track clínico para verde e azul | 4 | 9 | Quick win |
| 4 | Checklist de reavaliação e critérios de alta | 2 | 7 | Quick win |
| 5 | Alerta automático de espera acima de 2 h no HIS | 3 | 6 | Quick win |
| 7 | Enfermeiro navegador no fluxo verde e azul | 5 | 7 | Quick win |
| 6 | Painel de gestão à vista em tempo real | 6 | 8 | Estratégico |
| 8 | Nivelamento da escala do plantão noturno | 8 | 6 | Estratégico |
| 9 | Ponto de coleta dedicado no PA | 8 | 4 | Adiar para a fase 2 |
O achado mais interessante do pacote está aqui, e ele é um defeito. A caixa de decisão da matriz de esforço e impacto promete que as soluções 6, 7 e 8 entram no plano de ação com piloto controlado. O plano 5W2H tem seis ações, e as soluções 7 e 8 não estão entre elas. A 7, o enfermeiro navegador, sobrevive só dentro da coluna “como” da ação 3. A 8, o nivelamento da escala noturna, some. Some sem uma linha explicando o motivo. E olha que superlotação e plantão subdimensionado ficaram em quarto e quinto lugar na matriz de causa e efeito.
Tem ainda uma discordância dentro da própria matriz. A solução 7 aparece marcada como quick win na coluna do quadrante e listada entre as estratégicas na caixa de decisão. Não é fatal. É o tipo de coisa que acontece quando o formulário é preenchido no fim do workshop, com o time cansado. Aponto porque um case de Lean Seis Sigma honesto mostra o que ficou torto. Se você usar este pacote como molde, esse é o campo que pede uma segunda leitura antes de circular.
As seis ações somam R$ 16 mil dos R$ 25 mil aprovados. Na visão de 9 de novembro de 2026, duas estavam concluídas: o fast-track laboratorial e o SLA com o laboratório. As duas ficaram sob o representante do laboratório dentro do time. Duas estavam em andamento, o protocolo de fast-track clínico e o checklist de reavaliação. Duas seguiam planejadas para 20 de novembro, o alerta de espera acima de duas horas e o painel de gestão à vista. Quatro das seis atacam diretamente as duas causas-raiz, e as outras duas existem para sustentar o ganho depois. É a divisão de trabalho clássica de um plano de ação de Lean Seis Sigma.
Controlar: o gatilho de 3 horas por turno que segura o ganho
Controlar é combinar o que fazer quando o indicador escorregar, antes de ele escorregar. O plano de controle deste case tem seis linhas, e cada uma amarra um dos indicadores de desempenho a um limite e a uma fonte. Traz também a frequência, o responsável com nome e a reação já escrita. É a fase que mais some dos relatos de Lean Seis Sigma, e a que mais decide se o ganho fica de pé.
O piloto de duas semanas rodou nos turnos diurno e vespertino, com três das seis ações implantadas. O porta-alta médio caiu de 4,9 para 2,7 horas, uma redução de 45%. A evasão caiu de 6,2% para 3,1%. Não houve perda de segurança assistencial. A meta assinada é 2,5 horas, e a diferença entre 2,7 e 2,5 é o que ainda separa este projeto do encerramento. O rollout para os três turnos acontece com o plano de controle já ativo, e não depois. E ele só se sustenta quando o novo fluxo já virou trabalho padronizado; sem isso, cada plantão reinventa a sequência. Rollout sem controle ativo é onde muito projeto de Lean Seis Sigma devolve o que tinha acabado de ganhar.
O OCAP é o que faz o plano de controle funcionar fora da reunião mensal. O disparo tem número em vez de julgamento. Um é a média do turno acima de 3,0 horas. O outro é o SLA laboratorial de 45 minutos estourado dentro do turno. A partir dele vêm sete passos com dono e prazo. O primeiro manda confirmar o alerta no painel e checar se o dado é real, e não falha de registro do HIS. O último é o escalonamento ao champion, caso o indicador não volte à faixa em duas horas ou o desvio se repita por três turnos. Vale ler o OCAP ao lado da carta de controle, que é onde o desvio costuma aparecer primeiro. Esse par é o coração da fase Controlar em qualquer projeto de Lean Seis Sigma.
Os 12 documentos deste case de Lean Seis Sigma, preenchidos e para baixar
Cada bloco abaixo é um documento do projeto GB-2026-041, com o arquivo para baixar. Eles estão na ordem do DMAIC, e a leitura rende bem mais se você abrir o arquivo enquanto lê o parágrafo. Onze deles carregam no rodapé a marca de exemplo preenchido para o setor saúde. A apresentação executiva, que é a última da lista, não carrega essa marca. É justamente dela que vêm os números de resultado. Juntos eles formam o dossiê de um projeto de Lean Seis Sigma completo.
1. Termo de abertura do projeto do pronto atendimento
Duas páginas, e a segunda é onde mora o que costuma faltar, dos indicadores às aprovações. Na primeira, a meta está no campo 4, em uma linha só. Vai de 4,9 para 2,5 horas até 11/12/2026, redução que o documento chama de 49%. O business case abre com 9.800 atendimentos por mês e R$ 96 mil de impacto mensal entre receita perdida e horas extras. É o campo que decide se um projeto de Lean Seis Sigma sai do papel ou morre na primeira reunião. E o campo logo abaixo fecha com a frase de que eu mais gosto no pacote inteiro: "As causas-raiz ainda não são conhecidas." Charter que já chega com a solução escolhida virou ordem de serviço.
Os ganhos vêm separados por natureza. Hard savings de R$ 486 mil por ano, validados pelo Financeiro em 02/07/2026, com payback estimado de 3 meses. Soft savings entram como redução da superlotação, melhoria do NPS e alívio da sobrecarga do plantão noturno. Eu refiz essa conta antes de confiar nela. Os 3 meses de payback são o que está escrito, e esse número não sai da divisão dos R$ 16 mil investidos pelo ganho anual. Cite o documento, não a conta.
A equipe aparece com papel, nome, área e dedicação. Sponsor pela Diretoria Assistencial, em dedicação pontual. Champion pela gerência do PA, com 10%. Green Belt líder pela Qualidade, com 50%. E três membros: enfermagem do PA com 20%, corpo clínico com 15% e laboratório de análises clínicas com 15%. Ter o laboratório dentro do time desde o Definir é o detalhe que faz diferença duas fases adiante.
O cronograma tem cinco linhas e dez datas, uma de início e uma de fim por fase, de 13/07/2026 a 11/12/2026. As restrições são três. Orçamento de R$ 25 mil, nenhuma contratação de pessoal, e mudança de protocolo apenas com aval do corpo clínico e do NSP. Assinaram em 13/07/2026 o sponsor, o champion e o Green Belt líder, cada um com data ao lado da assinatura.
2. SIPOC do fluxo do paciente, da triagem à alta
Seis passos separam a porta da alta neste SIPOC. Recepção e cadastro, triagem com classificação de risco e consulta médica inicial. Depois, exames de laboratório e imagem, reavaliação médica com os resultados e alta administrativa. O documento marca em qual passo o cronômetro liga e em qual ele desliga, e é essa marcação que dá sentido ao indicador. Todo Lean Seis Sigma começa por acertar onde o processo abre e onde ele fecha. Você sabe dizer, sem abrir sistema nenhum, em que instante o cronômetro do seu pronto atendimento liga?
Os fornecedores estão nomeados por área, nunca por pessoa. São recepção, enfermagem da triagem, corpo clínico, laboratório, imagem, farmácia hospitalar e a TI responsável pelo HIS. Entre as entradas aparece a classificação de risco pelo protocolo de Manchester. Entre as saídas, os dados de horário por etapa, os timestamps que o plano de coleta vai usar na fase seguinte.
Na coluna de clientes está a operadora ou o SUS, como fonte pagadora, ao lado do paciente e do acompanhante. Colocar o pagador no SIPOC muda a conversa com a diretoria. O tempo de permanência deixa de ser só experiência e passa a ser custo. É a mesma lógica que a gestão hospitalar usa quando precisa priorizar entre projetos.
A conclusão do documento antecipa o Pareto numa frase: as etapas de exames e de reavaliação concentram a espera. Escrever isso ainda no Medir é hipótese, e a folha de verificação existe para confirmar ou derrubar. Neste caso confirmou. Vale reparar que o documento não usa a confirmação como mérito, e sim como ponto de partida do Analisar.
3. Plano de coleta de dados com oito métricas do PA
Oito métricas, cada uma com unidade, tipo, fonte, forma de coleta, frequência, estratificação e responsável. Só isso já responde à pergunta que mais trava projeto de Lean Seis Sigma em hospital. Quem vai buscar o dado, onde ele mora e de quanto em quanto tempo. Definição operacional é o item mais pulado do Lean Seis Sigma e o mais caro de pular.
A definição operacional está escrita para não deixar margem. A definição operacional do Y é direta: alta administrativa menos registro de entrada, medida em horas. Sai do HIS após MSA aprovado, com concordância acima de 90%. O baseline aparece logo ao lado: 4,9 horas de média, picos de 7,8 horas e 38% dos pacientes acima de seis horas.
Duas métricas fogem do sistema. O tempo de reavaliação médica é cronometrado à mão, trinta medições por semana, sob responsabilidade do médico da rotina do PA. As ocorrências de espera prolongada vêm da folha de verificação, preenchida a cada ocorrência. Ela é estratificada por motivo, etapa e turno, e fica sob o médico da rotina também.
A janela de coleta vai de 10/08 a 11/09/2026. Os critérios de qualidade mandam auditar toda semana e descartar registro incompleto, recontando depois. A folha foi validada num piloto de dois dias antes de entrar em uso. Esse piloto é de instrumento, não de melhoria. Confundir os dois é o erro mais comum de quem lê o pacote com pressa.
4. Diagrama de Pareto das 540 ocorrências de espera
Quinhentas e quarenta ocorrências, sete motivos, uma curva. O resultado laboratorial responde por 214 ocorrências e 39,6% do total. A reavaliação médica responde por 156 e 28,9%. Somados, 68,5% em duas categorias. É o gráfico mais conhecido do Lean Seis Sigma, e aqui ele tem 540 registros atrás de si.
A terceira barra, exame de imagem, tem 78 ocorrências e leva o acumulado a 83,0%, cruzando a linha de 80%. Mesmo assim o projeto parou nas duas primeiras, e a lógica está no documento. Duas causas com dono claro rendem mais do que três com esforço diluído entre áreas.
O fecho do documento amarra o gráfico de volta ao charter. Cita os picos entre 18h e 23h, quando o porta-alta chega a 7,8 horas. Esse remate é o que impede um Pareto de virar enfeite de apresentação. Aqui eu bati o olho duas vezes: o mesmo bloco escreve 82,9% onde a tabela diz 83,0%, e o certo é o da tabela.

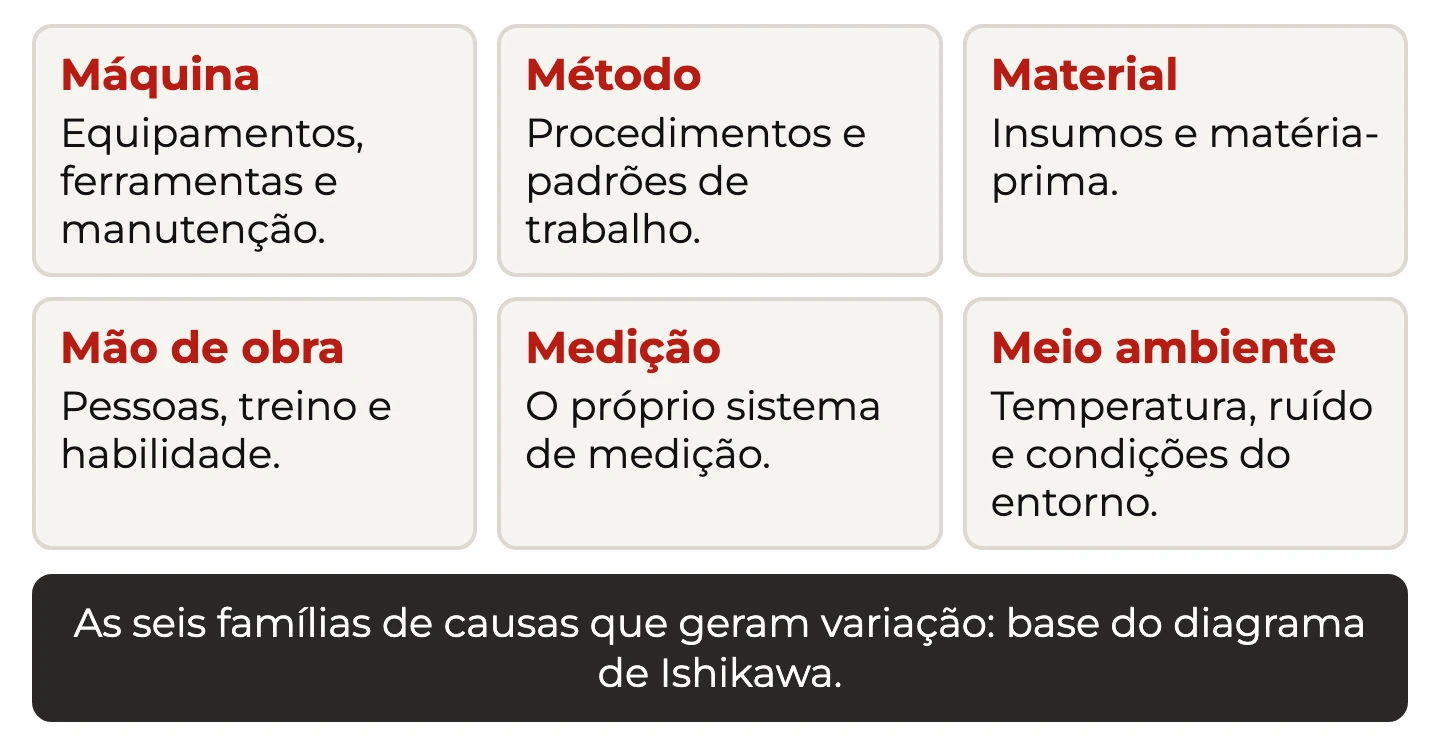

5. Diagrama de Ishikawa com as seis famílias de causa
Brainstorming de 15/09/2026, com a equipe do projeto e dois profissionais do PA na sala. O diagrama distribui vinte causas candidatas nas seis famílias do 6M. O efeito na ponta traz o número do problema: 4,9 horas de média, picos de 7,8 horas e meta de 2,5 horas. O 6M é o esqueleto que o Lean Seis Sigma usa para não deixar família de causa de fora.
Método e mão de obra empatam como as famílias mais carregadas, com quatro causas cada. Em método estão a ausência de protocolo de fast-track para verde e azul, a reavaliação não padronizada, a fila única sem priorização e a coleta laboratorial do PA sem prioridade. Não é coincidência que as duas primeiras colocadas da matriz seguinte saiam justamente daqui.
Medição traz três causas que valem cópia para qualquer PA. Não existe painel em tempo real. Não existe alerta de espera prolongada acima de duas horas. E os indicadores por etapa não são monitorados. As três reaparecem mais tarde como as ações 5 e 6 do plano de ação.
Meio ambiente registra superlotação, layout que dificulta o fluxo e picos noturnos. Mão de obra registra plantão noturno subdimensionado, equipe nova sem treino em classificação, variação de conduta entre médicos e sobrecarga da equipe nos picos. Máquina traz equipamento de imagem em manutenção, HIS lento e poucos pontos de coleta. Material traz falta de kits, medicação em falta e etiquetas indisponíveis. São causas verdadeiras e caras, e nenhuma delas entrou nas quatro primeiras ações. O documento não esconde isso, e é assim que um Ishikawa honesto se parece.
6. Matriz de causa e efeito com os pesos dos CTQs
Quatro CTQs recebem peso nesta matriz de Lean Seis Sigma, e a nota depois vale o que o peso mandar. Tempo porta-alta vale 10 e taxa de evasão vale 9. Segurança do paciente vale 8 e satisfação vale 6. Cada causa recebe 0, 1, 3 ou 9 contra cada CTQ. A soma ponderada vira o ranking que decide o resto do projeto.
No topo, ausência de fast-track clínico para verde e azul, com 249 pontos e 21% do total. Em segundo, fila laboratorial sem priorização STAT, com 213 e 18%. Em terceiro, reavaliação médica não padronizada, com 207 e 17%. A coluna de encaminhamento diz o que fazer com cada uma, e as três primeiras seguem para os 5 Porquês.
Da quarta posição para baixo o documento troca o verbo. Superlotação, com 173, vai para teste de hipótese. Plantão noturno subdimensionado, com 153, também. Falta de painel, HIS lento e manutenção do equipamento de imagem, com 83, 53 e 53, todos vão para monitorar. Distinguir o que se ataca do que se observa é metade do valor de uma matriz dessas.
7. 5 Porquês das duas causas vitais, em duas cadeias
Cada cadeia persegue um motivo vital. A cadeia A traz a marcação completa no cabeçalho: sessões de 22 e 24/09, facilitação do Green Belt líder e respostas validadas contra dados do HIS e do LIS. A cadeia B não repete essa marcação, embora o documento se declare validado em campo a cada nível. É essa validação que impede a cadeia de virar opinião encadeada até parecer conclusão. No Lean Seis Sigma essa validação é o que separa cadeia de causa de conversa de corredor.
A cadeia A parte das 214 ocorrências de espera por laboratório. Desce até o quinto porquê e a resposta vem escrita com todas as letras: "Porque nunca foi pactuado um SLA e um protocolo de coleta prioritária PA-laboratório." Não existe SLA nem fluxo de coleta prioritária pactuado entre o PA e o laboratório. No caminho aparece um número que fecha com o sistema do laboratório. A liberação do resultado leva 94 minutos em média, acima dos 90 minutos que o documento usa como referência. E repare que esses 90 minutos são referência, não acordo. Acordo é exatamente o que o quinto porquê diz que nunca existiu.
A cadeia B parte das 156 ocorrências de reavaliação médica e dos picos entre 18h e 23h. O quinto porquê responde "porque o protocolo assistencial nunca foi desenhado para o segmento verde/azul", e a cadeia chega a duas raízes na mesma linha: falta protocolo de fast-track clínico e falta checklist padronizado de reavaliação e alta. Cada raiz aponta as contramedidas pelo número. São as ações 1 e 2 na cadeia A, e as ações 3 e 4 na cadeia B. É esse ponteiro que amarra o Analisar ao Melhorar sem salto.
8. Matriz de esforço e impacto com as nove soluções
Workshop de 19/10/2026, escala de 0 a 10 por consenso, teto de R$ 25 mil vindo do charter. A matriz posiciona nove soluções e escreve a decisão de cada uma ao lado do ponto. Não deixa o leitor adivinhar pelo quadrante. Priorizar é a hora em que o Lean Seis Sigma vira dinheiro.
As de esforço baixo e impacto alto são as óbvias. Etiqueta STAT com SLA de 45 minutos, com 3 e 9. Fila dedicada pactuada com o laboratório, com 2 e 8. Protocolo de fast-track clínico, com 4 e 9. Checklist de reavaliação e alta, com 2 e 7. Somadas, custam pouco e atacam as duas causas-raiz inteiras.
O ponto de coleta dedicado no PA fica sozinho no canto ruim, com esforço 8 e impacto 4. O documento escreve o motivo do adiamento para a fase 2. Já a solução 7, o enfermeiro navegador, aparece com 5 e 7. Vem marcada como quick win na coluna do quadrante e listada entre as estratégicas na caixa de decisão. Eu levei duas leituras para reparar. Confira esse campo antes de reaproveitar o formulário.
9. Plano de ação 5W2H com seis ações e status por cor
Sete campos do 5W2H em nove colunas, seis linhas, com o que, por que, onde, quem, quando, como e quanto em cada uma. O documento se declara na visão de 09/11/2026, dentro da janela do Melhorar, que vai de 19/10 a 20/11/2026. É por isso que ele mostra status em três estágios em vez de tudo concluído. É o documento que a diretoria cobra de qualquer projeto de Lean Seis Sigma.
As duas ações do laboratório estão concluídas e venceram em 30/10/2026. A etiqueta STAT com SLA de 45 minutos custou R$ 4 mil. O painel de SLA no sistema do laboratório entra com traço na coluna de custo, porque foi acordo entre áreas. As duas ações clínicas estavam em andamento. Protocolo de fast-track por R$ 3 mil, com prazo em 06/11. Checklist de reavaliação por R$ 1 mil, para 13/11.
As duas últimas seguiam planejadas para 20/11/2026. Uma é o alerta automático de espera acima de duas horas, por R$ 2 mil, que escalona para o OCAP. A outra é o painel de gestão à vista, por R$ 6 mil. A conta fecha em R$ 16 mil, dentro dos R$ 25 mil do charter.
No rodapé há um quadro que é o único lugar do pacote que nomeia quais ações entraram no piloto. A apresentação executiva dá a duração e os turnos, duas semanas em diurno e vespertino; só aqui aparecem as ações 1, 3 e 4. O porta-alta foi de 4,9 para 2,7 horas e a evasão de 6,2% para 3,1%, sem perda de segurança assistencial. Guardar o escopo junto com o número é o que separa relato de propaganda.
10. Plano de controle com seis indicadores e limites
Aqui cada linha do plano amarra um indicador a um limite numérico. É isso que separa controle de Lean Seis Sigma de uma lista de boas intenções. Tempo porta-alta com média do turno menor ou igual a 2,5 horas. Tempo de resultado laboratorial com SLA de 45 minutos. Percentual de verde e azul no fast-track igual ou acima de 80%. Uso do checklist de alta em 100% dos casos. Evasão até 2,5%. Permanência acima de seis horas até 10%.
Cada linha diz também quem mede, com que frequência e com qual amostra. O checklist é auditado em prontuário, vinte casos por semana, sob o champion. A evasão é calculada sobre o censo, semanalmente, pela enfermeira do PA. O porta-alta sai automático do painel do HIS, por turno, sob o coordenador do turno.
A caixa de rodapé diz para que o plano inteiro existe: "é o mecanismo que impede o processo de regredir ao baseline de 4,9 h após o encerramento do projeto". A coluna que mais importa é a última, a da reação. Ela não diz apenas analisar. Diz o que aciona o OCAP: média do turno acima de 3,0 horas, ou SLA estourado por dois dias seguidos. E o handover ao dono do processo, a gerência do PA, tem data marcada em 11/12/2026. É o mesmo dia em que o projeto se encerra no cronograma.

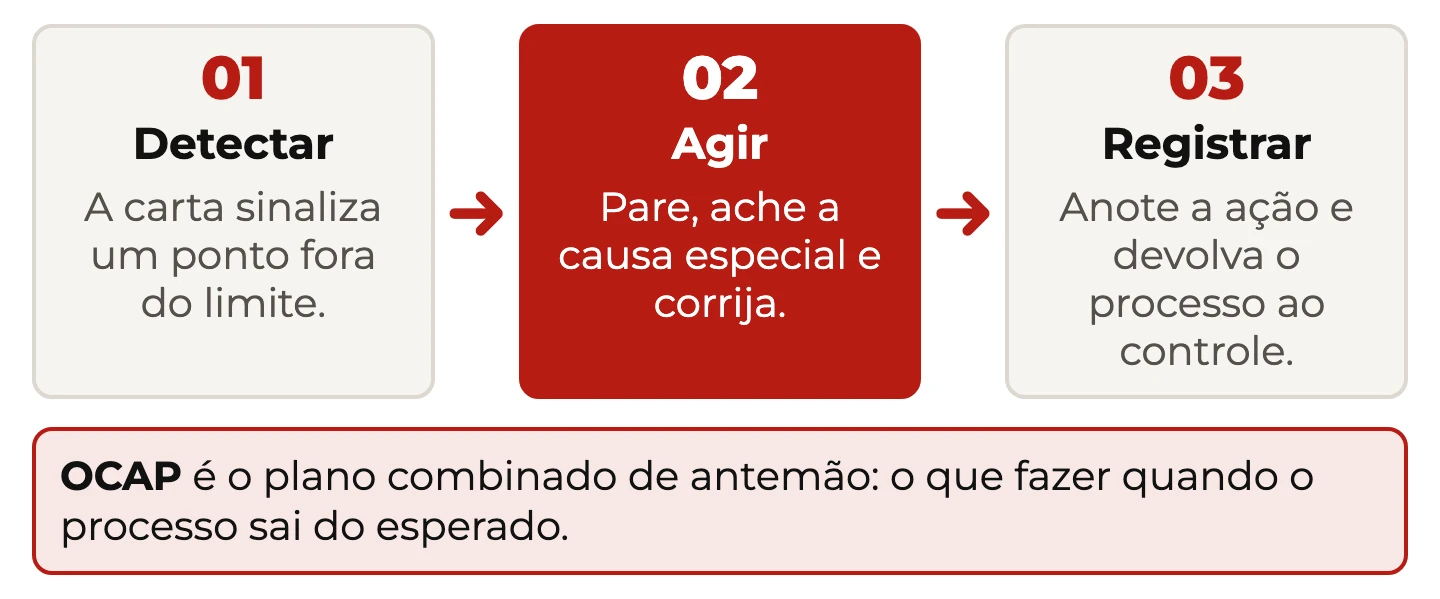

11. OCAP com gatilho, sete passos e escalonamento
O gatilho abre o documento e é objetivo o bastante para o coordenador do turno usar sozinho, sem consultar ninguém. O número é média do turno acima de 3,0 horas, ou SLA laboratorial de 45 minutos estourado no turno. Sem gatilho numérico, plano de reação vira intenção, e poucos pacotes de Lean Seis Sigma trazem esse documento preenchido.
Os sete passos têm dono e prazo. Confirmar o alerta e checar se o dado é real, imediato. Identificar se o gargalo é laboratório, reavaliação ou imagem, em até 15 minutos. Acionar coleta STAT e cobrar o SLA, em até 30 minutos, com o enfermeiro navegador. Redistribuir a fila médica e priorizar as altas de verde e azul, também em 30 minutos, com o médico coordenador.
Os três últimos passos tratam do que sobra. Reforço temporário com remanejamento de um profissional de apoio, em até 45 minutos. Registro da ocorrência no log ao fim do turno. E escalonamento ao champion se o indicador não voltar à faixa em duas horas ou se repetir por três turnos. O retorno à normalidade tem critério escrito, que é a média do turno de volta a 2,5 horas ou menos.
12. Apresentação executiva do projeto, em oito páginas
Última peça do pacote, em oito páginas, para levar o projeto à diretoria. Traz problema em dados, meta e indicadores, jornada DMAIC e causas-raiz. Fecha com soluções priorizadas, resultados e controle com próximos passos. É o documento que a maior parte das empresas monta primeiro e deveria montar por último. É a peça que o resto do mundo enxerga de um projeto de Lean Seis Sigma.
A página 7 é a que carrega os números de resultado. São 2,7 horas de porta-alta no piloto, queda de 45% e evasão em 3,1%. Vêm também R$ 486 mil de ganho anual projetado e zero perda de segurança. Logo abaixo, uma linha que a apresentação não esconde, dizendo que a trajetória é compatível com a meta de 2,5 horas até 11/12/2026.
Vou fazer aqui o alerta de uso mais importante deste artigo. Este é o único documento do pacote sem a marca de exemplo preenchido no rodapé, e é justamente o que traz os resultados. Se ele circular solto, alguém vai lê-lo como o relato de um hospital real. Coloque a marca antes de compartilhar com qualquer pessoa de fora do time.
A última página lista quatro próximos passos. Rollout nos três turnos e consolidação do painel de gestão à vista. Validação dos hard savings com o Financeiro e replicação do modelo em outras unidades. Projeto que termina com quatro tarefas nomeadas costuma sobreviver ao entusiasmo da reunião de encerramento.
O que este case de Lean Seis Sigma na área da saúde ensina
Fecho com o que eu levaria daqui para um pronto atendimento de verdade. A primeira coisa é que o gargalo não estava no médico nem na enfermagem. Estava na fila do laboratório e na ausência de um protocolo escrito de reavaliação. Nenhuma das duas causas-raiz pede contratação, e as duas primeiras ações do plano custaram R$ 4 mil e nada. Foi o Lean Seis Sigma que apontou para lá, e não a intuição do time. Quem trabalha com lean healthcare reconhece o padrão: a espera quase nunca mora onde a reclamação aponta.
E quando o pacote se contradiz, o que se faz? A matriz de esforço e impacto prometeu piloto controlado para três soluções estratégicas. O plano de ação trouxe seis linhas, sem duas delas. Deixei a contradição no artigo em vez de escondê-la, porque quem baixar o material vai encontrar de qualquer jeito. Um case de Lean Seis Sigma que só mostra o que fechou ensina a preencher formulário. O que ensina a conduzir projeto é o que aparece quando alguém confere um documento contra o outro.
A segunda coisa é sobre o resultado, e vale conhecer antes de usar o pacote. Os onze documentos de ferramenta trazem no rodapé a marca de exemplo preenchido para o setor saúde. A apresentação executiva de oito páginas não traz, e é ela que carrega o 2,7 horas e o R$ 486 mil projetado. Se você for adaptar o material, coloque a marca também na apresentação antes de mandar para alguém. Em ambiente hospitalar isso não é preciosismo. Material sem procedência circula rápido, e a acreditação hospitalar cobra rastreabilidade de documento como cobra de processo assistencial.
A terceira é a mais simples de todas. O tempo porta-alta é o lead time do paciente, e lead time só melhora quando alguém mede etapa por etapa. Foi o que o plano de coleta fez com oito métricas, e foi por isso que o Pareto teve o que ordenar. Instituições como o Institute for Healthcare Improvement publicam há anos sobre fluxo em serviços de saúde. E o Ministério da Saúde mantém as normas do setor no Brasil. Se quiser os formulários em branco para rodar o mesmo caminho, eles estão no kit de ferramentas Lean Seis Sigma. Se o objetivo é conduzir um projeto assim com método e orientação, o caminho é a academia de certificação.
